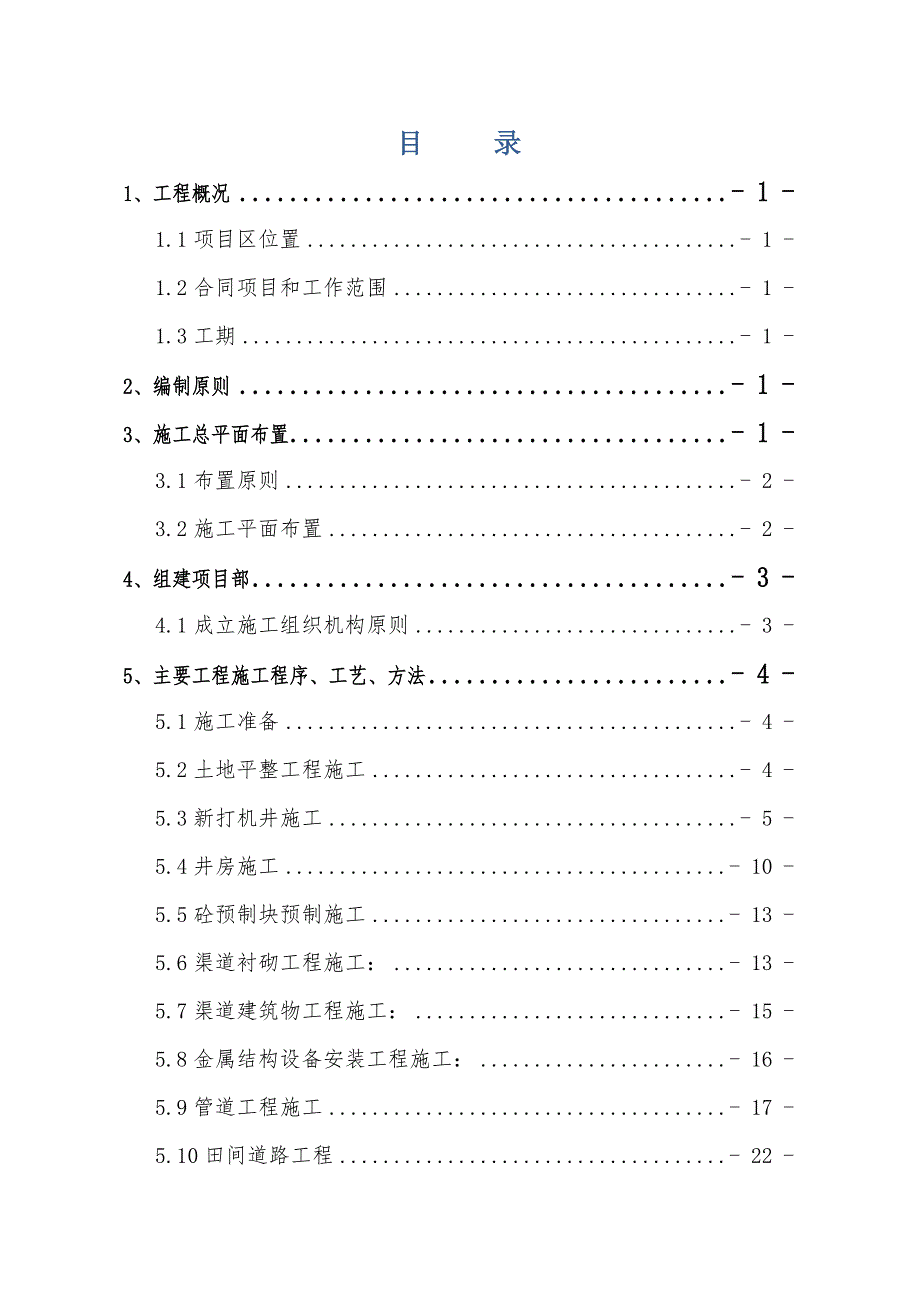

1、某某中旗某某山镇红旗村等(2)个村补充耕地储备库项目施工施工组织设计 某某市某某工程建设有限公司 中旗某某山某某耕地储备库项目部某某年十二月二日某某中旗某某山镇红旗村等(2)个村补充耕地储备库项目施工施工组织设计审批:某某市某某工程建设有限公司 中旗某某山某某耕地储备库项目部某某年十二月二日目 录1、工程概况- 1 -1.1项目区位置- 1 -1.2合同项目和工作范围- 1 -1.3工期- 1 -2、编制原则- 1 -3、施工总平面布置- 1 -3.1布置原则- 2 -3.2施工平面布置- 2 -4、组建项目部- 3 -4.1成立施工组织机构原则- 3 -5、主要工程施工程序、工艺、方法- 4
2、 -5.1施工准备- 4 -5.2土地平整工程施工- 4 -5.3新打机井施工- 5 -5.4井房施工- 10 -5.5砼预制块预制施工- 13 -5.6渠道衬砌工程施工:- 13 -5.7渠道建筑物工程施工:- 15 -5.8金属结构设备安装工程施工:- 16 -5.9管道工程施工- 17 -5.10田间道路工程- 22 -5.11防护林工程- 23 -6、主要施工机械和设备材料- 23 -6.1施工机械- 23 -6.2设备、材料- 25 -7、施工总进度安排及工期保证措施- 25 -7.1施工进度总体安排- 25 -7.2工期保证措施- 25 -8、质量目标与保证措施- 27 -8.1质
3、量目标- 27 -8.2质量保证体系- 27 -8.3质量保证措施- 28 -9、施工安全- 29 -9.1安全保证体系:- 29 -9.2建立安全生产规章制度- 29 -9.3安全保证措施- 29 -某某中旗某某山镇红旗村等(2)个村补充耕地储备库项目施工施工组织设计 1、工程概况1.1项目区位置项目区位于某某中旗某某山镇红旗村、苏独仑嘎查村。1.2合同项目和工作范围本合同范围内承包人承包项目:主要内容为:土地平整、农田水利、田间道路工程和其它工程。详见工程量清单。1.3工期 工期要求:2014年12月1日至2015年5月1日2、编制原则 1.2.1在实事求是的基础上,力求科学合理,技术工艺
4、先进可行而又经济适用的原则,认真研读招标文件,严格遵照招标文件对工程建设的有关质量、工期、安全、环保等要求,结合本工程实际进行编制。1.2.2坚持实出重点,兼顾一般,点线结合,均衡施工的原则。根据本工程内容,重点详述了施工组织设计方案。1.2.3坚持永临结合,既满足施工需要,又兼顾方便群众的原则,合理安排施工布置,最大限度地减少对当地交通、生产及生活带来的影响,减少占地,保护水土,搞好文明施工。1.2.4合理安排施工季节和施工程序。1.2.5坚持专业化组织施工的原则,均安排有丰富的相关工程施工经验的专业队伍承担。1.2.6坚持“改造自然,保护自然,建设工程,环保同行”的原则,施工、环保同考虑、
5、同安排、同落实,两者并举,同期进行,达到工程建设、环保双成功,双满意。3、施工总平面布置根据本标段的地形、地质条件及现场实际条件,进行本标段施工场地的总平面布置。在具体布置中,利用现有的施工场地条件,合理布局,统筹安排,确保各施工时段内的施工均能正常有序进行。同时尽量少占耕地,对施工区及周围环境进行有效的保护。临建设施布置原则上力求合理、紧凑、厉行节约、经济实用,方便管理,确保施工期间各项工程能合理有序,安全高效地施工。施工总平面布置内容包括办公及生活设施布置,临时性生产设施布置,施工交通布置,风、水、电供应及施工导流规划等内容。3.1布置原则3.1.1因地制宜,使工程布局既有利于生产和生活,
6、又便于管理。3.1.2尽量采用简单、可移动和可装配的施工设施。3.1.3由于本工程施工项目相对较少,渠道附近场地相对开阔,采取集中布置方式。3.2施工平面布置由于本标段施工线长点多,施工总平面布置分为主要工程施工区、施工临时生活区、施工辅助企业区和仓储区。其中主体工程施工区、临时生活区采用分散布置的形式;施工辅助企业区主要布置在施工管理临时生活区附近,仓储区中除综合仓库采用集中布置,水泥库等宜分散布置。3.2.1施工供电1.电源本工程施工用电主要为砼板预制、渠道衬砌砂浆拌制、新打机电井及建筑物施工用电,砼板预制、新打机电井采用引入电网用电,渠道衬砌及渠道建筑物采用 7台30KW发电机组作为施工
7、用电。2.照 明生活区内的照明线路单独从电网引入。3.2.2施工供水施工用水可用地下水或灌溉用水,在施工现场设蓄水池,生活用水从居民处拉运水,水质较好。3.2.3施工通讯因施工场被中国移动和中国联通网络覆盖,且两个网络运营商资费低廉,拟在施工场配备手提电话作为对外联系和施工区内生产调度联络,局部施工可采用10台手提式对讲机加强生产调度联络。3.2.4机械停放场本标段工程机械均停放于工作面,设值班室。运输车辆停放于生活区停车场。3.2.5仓储设施本标段工程所需金结、金结埋件物资材料,可放置在工地仓库。砂石、水泥储存于砼拌合系统成品骨料的堆放场和水泥库。钢筋、木材储存于加工厂。水泥储备半个月的用量
8、,钢筋、木材亦储备一个月用量。3.2.6砼预制保温棚 为保证工程按合同工期要求完工,本标段混凝土预制板需冬季进行施工,搭设保温棚500m2,混凝土拌合、预制等均在保温棚中进行,棚中需进行暖气加热,在预制板达到设计要求强度后,倒出棚外码放。4、组建项目部4.1成立施工组织机构原则针对本工程的特性、质量要求高现况,结合我公司多年积累的大型工程的施工经验,按照“建精品工程,创文明工地”的要求和ISO9001质量管理体系标准,组建高素质、高水平的项目经理部。将选派具有丰富施工经验的项目经理、技术负责人,抽调优秀的施工管理技术人员,组成“项目班子坚强有力,管理人员经验丰富,作业人员技术娴熟”的项目部,代
9、表我公司具体组织该工程的施工和管理。除项目经理、技术负责人外,项目部下设工程计划组、材料供应组、机械设备组、质量控制组、安全保卫组、财务管理组、技术设计组、办公室作为项目的管理层,管理人员具有丰富的施工经验,且全部持证上岗;全面协调公司的人力、材料、机械,保质保量完成该项工程。为保证工程优质、顺利按期完工,树立公司良好的社会形象,我公司将按照业主要求,结合本工程的施工特点,在施工中坚持科学管理、精心部署,加强施工中的预测与分析。确保总体施工目标的实现。项目经理技术负责人项目副经理职能部门作业层办公室财务管理组质量控制组机械设备组技术设计组安全保卫组材料供应组工程计划组土方施工组建筑物组管线施工
10、组综合组试验室测量组5、主要工程施工程序、工艺、方法5.1施工准备5.1.1测量放线根据监理人提供的基准点(线)及国家测绘标准和本工程精度要求,布置工程施工控制网,按发包人提供设计图纸和规范要求,进行施工测量放线。5.2土地平整工程施工土地平整是保证灌水质量,提高灌水劳动生产率,节约灌溉用水的一项重要措施,满足一定的平整精度,格田地面高差小5.00cm;平整后的土地应保持一定的肥力,为此平整时应尽量保留表土,一般挖方处保留表土20.00cm30.00cm,填方时超过50.00cm时,必须使熟土上翻,回填土层厚20.00cm30.00cm。施工前,根据设计要求须进行引桩埋设和层线测量。引桩要标明
11、原始高程、施工后高程及填挖工程量。田块平整一般分为以下步骤进行:平整前测量。平整前先进行测量。掌握项目区地形情况和地面高程变化,并确定平整方案,测量比例尺一般为1:500。平整方量计算。根据确定的平整方案,划分平整单区,根据挖填平衡的原则,确定填挖分界线、填挖范围和代表点的填挖高度。土方量调配。当填挖方量计算完成后,应做出运土最省、施工方便的调配方案,确定运土路线和运土量,为一步施工做准备。土地平整方法。土地平整一般以机械施工为主,人工施工为辅,在项目区内采用推土机对每个田块推平整理。5.3新打机井施工5.3.1、测量放线根据建设单位提供的测量基准点线为基准,按国家测绘和本工程施工精度要求,测
12、绘用于工程施工的控制网,由项目部技术组给每台钻机提前测定出井位点,用直径25钢钎打孔1m深,灌注白灰或煤灰,以确保井位准确,避免施工损坏井位,定位尺寸允许偏差10,交给钻机自行管理。开始前由钻机和技术组复验后交监理批准方可施工。5.3.2、施工方法钻机定位:钻机定位后必须平整稳固,确保在施工中不发生倾斜、移动、同时调整钻机垂直度,垂直度允许偏差0.5%,钻尖应对准井位中心,其水平位置允许偏差20,将高程移到可靠便于施工和检查的位置处,并经监理人员复核后方可开钻。泥浆配制:泥浆密度1.2,粘度18-22S,含砂率4%,并根据地层情况控制掌握,必要时适当掺和膨润土,以保护孔壁。成孔:修整成孔过程采
13、用反循环工艺,控制塔架垂直度,第一钻杆钻进时一定要注意,因此时钻具重心高,送浆管偏心受力,钻具易晃动;根据井位、孔深、钻头种类、钻速、泵的扬程和土质情况,掌握钻进尺度,做好钻孔记录,选择合适的重型钻头或安装稳定器及导向装置,以减少钻头、钻杆摆动问题和因土质不均引起偏水现象;检查钻杆的垂直度,允许偏差一般应0.5%,应经常检查,超过此值时应进行纠偏。孔内测井:用测井仪测定含水层位,估算出水量、矿化度。清孔:用优质泥浆清孔,待吸出泥浆比重小于1.08/3,砂率小于4%时为合适的终孔深度,终孔垂直度允许偏差0.5%,用经纬仪从两个方向检查钻杆垂直度。施工要求:钻机施工时应注意检查,发现问题及时纠正,
14、纠正办法可将钻提升开始偏斜处慢进削正。注意钻机操作是否正常,倘若有异动。这样同样要放慢速度,使钻机有充分时间削去硬土然后再正常钻进。注意泥块影响钻头。如转速高,钻进快,泥浆比重大,削出泥块未成浆,产生阻力大,就有可能使钻机超负荷而损坏,或抽水齿轮磨损,钻管折断等危险期,发现时应立即调整泥浆比重。钻孔过程中应严格控制护筒内外水位差,必须使孔内高于地下水位。发现轻微坍孔现象时,应立即提起钻头。调整泥浆比重和孔内水头。如严重坍方或遇砂类土层,应投入粘土重新再钻,并注意勿触撞孔壁。坍壁与钻进速度和土质有关,如土质好,钻进速度快,时间短则一般很少坍孔,故施工过程中,应灵活掌握钻进的速度。井管安装:(1)根据井管结构设计,进行配管; (2)检查井管质量,并应符合要求; (3)下管前,应进行探井; (4)泥浆护壁的井,应适当稀释泥浆,并清除井底的稠泥浆。下管方法,应根据管材强度、下置深度和起重设备能力等因素选定,并宜符合下列要求: (1)提吊下管法,宜用于井管自重(或浮重)小于井管允许抗拉力和起重的安全负荷; (2)托盘(或浮板)下管法,宜用于井管自重(或浮重)超过井管允许抗拉力和起重的安全负荷; (3)多级下管法,宜用于结构复杂和下置深度过大的井管。下置井管时,井管必须直立于井口中心,上端口应保
