二次结构技术交底#天津#附施工图.doc

上传人:p** 文档编号:953666 上传时间:2024-05-27 格式:DOC 页数:7 大小:8.65MB
下载 相关 举报
二次结构技术交底#天津#附施工图.doc_第1页
第1页 / 共7页
二次结构技术交底#天津#附施工图.doc_第2页
第2页 / 共7页
二次结构技术交底#天津#附施工图.doc_第3页
第3页 / 共7页
二次结构技术交底#天津#附施工图.doc_第4页
第4页 / 共7页
二次结构技术交底#天津#附施工图.doc_第5页
第5页 / 共7页
二次结构技术交底#天津#附施工图.doc_第6页
第6页 / 共7页
二次结构技术交底#天津#附施工图.doc_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《二次结构技术交底#天津#附施工图.doc》由会员分享,可在线阅读,更多相关《二次结构技术交底#天津#附施工图.doc(7页珍藏版)》请在第壹文秘上搜索。

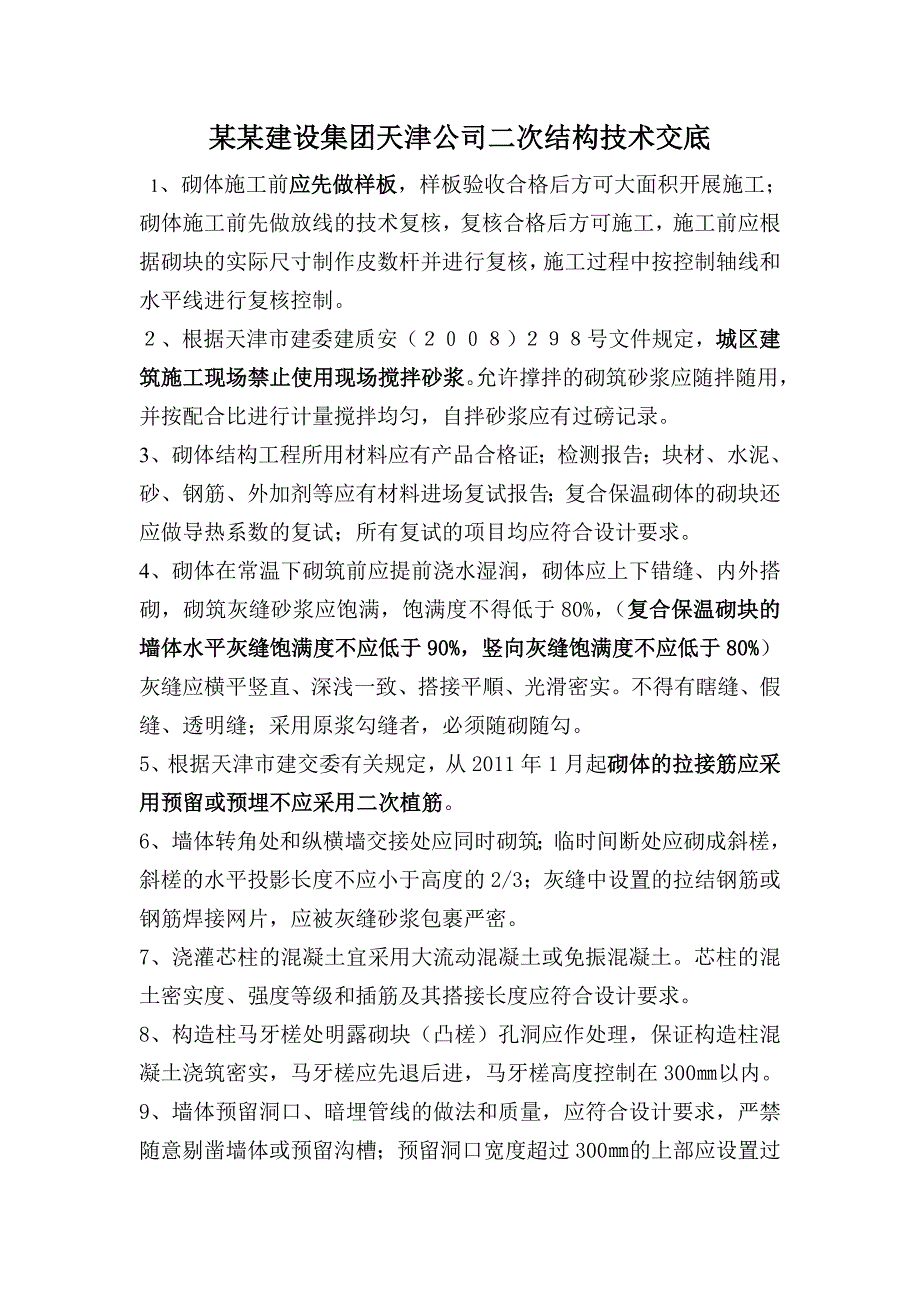

1、某某建设集团天津公司二次结构技术交底 1、砌体施工前应先做样板,样板验收合格后方可大面积开展施工;砌体施工前先做放线的技术复核,复核合格后方可施工,施工前应根据砌块的实际尺寸制作皮数杆并进行复核,施工过程中按控制轴线和水平线进行复核控制。、根据天津市建委建质安()号文件规定,城区建筑施工现场禁止使用现场搅拌砂浆。允许撑拌的砌筑砂浆应随拌随用,并按配合比进行计量搅拌均匀,自拌砂浆应有过磅记录。3、砌体结构工程所用材料应有产品合格证;检测报告;块材、水泥、砂、钢筋、外加剂等应有材料进场复试报告;复合保温砌体的砌块还应做导热系数的复试;所有复试的项目均应符合设计要求。4、砌体在常温下砌筑前应提前浇水

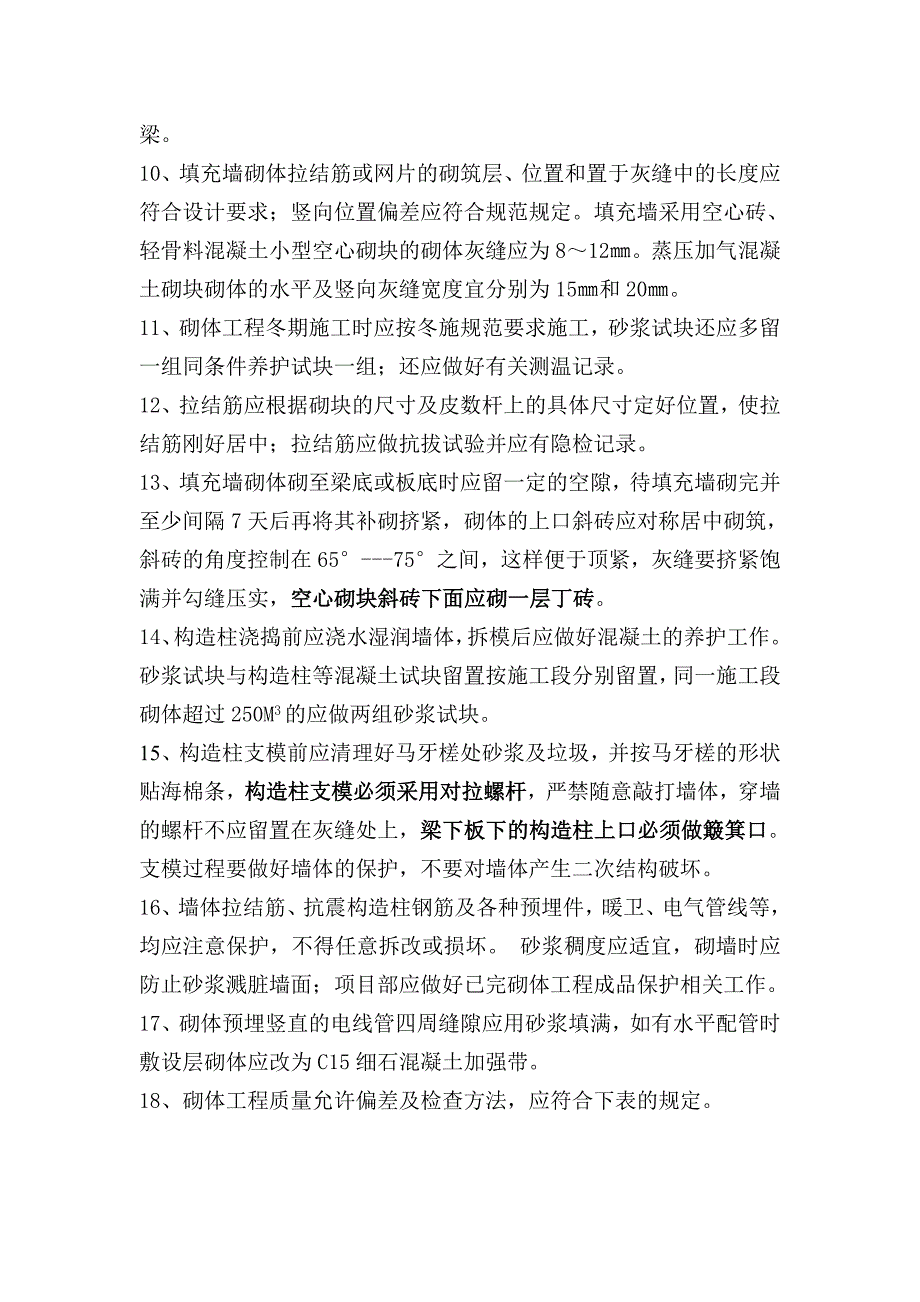

2、湿润,砌体应上下错缝、内外搭砌,砌筑灰缝砂浆应饱满,饱满度不得低于80%,(复合保温砌块的墙体水平灰缝饱满度不应低于90%,竖向灰缝饱满度不应低于80%)灰缝应横平竖直、深浅一致、搭接平順、光滑密实。不得有瞎缝、假缝、透明缝;采用原浆勾缝者,必须随砌随勾。5、根据天津市建交委有关规定,从2011年1月起砌体的拉接筋应采用预留或预埋不应采用二次植筋。6、墙体转角处和纵横墙交接处应同时砌筑;临时间断处应砌成斜槎,斜槎的水平投影长度不应小于高度的2/3;灰缝中设置的拉结钢筋或钢筋焊接网片,应被灰缝砂浆包裹严密。7、浇灌芯柱的混凝土宜采用大流动混凝土或免振混凝土。芯柱的混土密实度、强度等级和插筋及其搭

3、接长度应符合设计要求。8、构造柱马牙槎处明露砌块(凸槎)孔洞应作处理,保证构造柱混凝土浇筑密实,马牙槎应先退后进,马牙槎高度控制在300以内。9、墙体预留洞口、暗埋管线的做法和质量,应符合设计要求,严禁随意剔凿墙体或预留沟槽;预留洞口宽度超过300的上部应设置过梁。10、填充墙砌体拉结筋或网片的砌筑层、位置和置于灰缝中的长度应符合设计要求;竖向位置偏差应符合规范规定。填充墙采用空心砖、轻骨料混凝土小型空心砌块的砌体灰缝应为812。蒸压加气混凝土砌块砌体的水平及竖向灰缝宽度宜分别为15和20。11、砌体工程冬期施工时应按冬施规范要求施工,砂浆试块还应多留一组同条件养护试块一组;还应做好有关测温记

4、录。12、拉结筋应根据砌块的尺寸及皮数杆上的具体尺寸定好位置,使拉结筋刚好居中;拉结筋应做抗拔试验并应有隐检记录。13、填充墙砌体砌至梁底或板底时应留一定的空隙,待填充墙砌完并至少间隔7天后再将其补砌挤紧,砌体的上口斜砖应对称居中砌筑,斜砖的角度控制在65-75之间,这样便于顶紧,灰缝要挤紧饱满并勾缝压实,空心砌块斜砖下面应砌一层丁砖。14、构造柱浇捣前应浇水湿润墙体,拆模后应做好混凝土的养护工作。砂浆试块与构造柱等混凝土试块留置按施工段分别留置,同一施工段砌体超过250M3的应做两组砂浆试块。15、 构造柱支模前应清理好马牙槎处砂浆及垃圾,并按马牙槎的形状贴海棉条,构造柱支模必须采用对拉螺杆

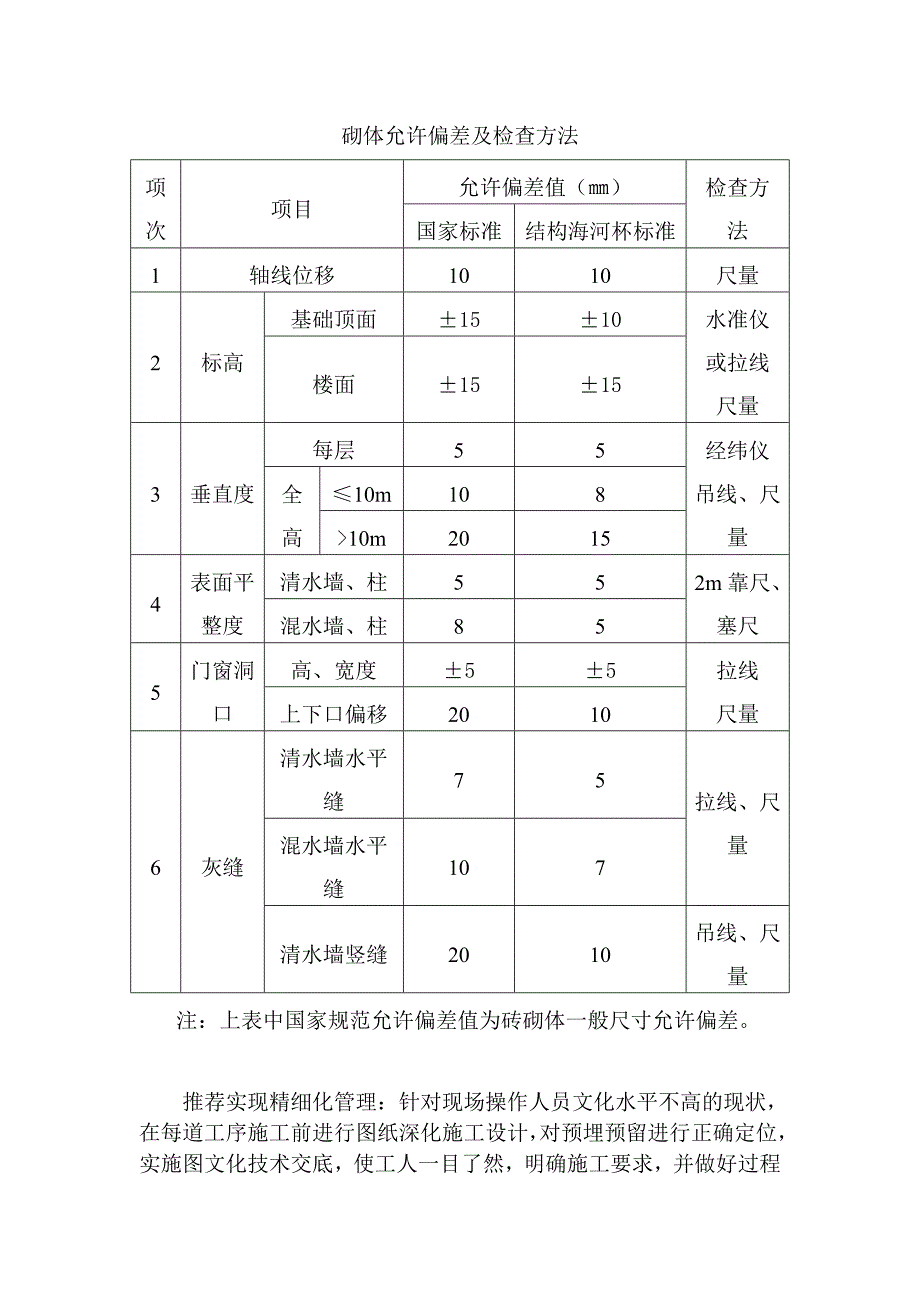

5、,严禁随意敲打墙体,穿墙的螺杆不应留置在灰缝处上,梁下板下的构造柱上口必须做簸箕口。支模过程要做好墙体的保护,不要对墙体产生二次结构破坏。16、 墙体拉结筋、抗震构造柱钢筋及各种预埋件,暖卫、电气管线等,均应注意保护,不得任意拆改或损坏。 砂浆稠度应适宜,砌墙时应防止砂浆溅脏墙面;项目部应做好已完砌体工程成品保护相关工作。17、 砌体预埋竖直的电线管四周缝隙应用砂浆填满,如有水平配管时 敷设层砌体应改为C15细石混凝土加强带。18、砌体工程质量允许偏差及检查方法,应符合下表的规定。砌体允许偏差及检查方法项次项目允许偏差值()检查方法国家标准结构海河杯标准1轴线位移1010尺量2标高基础顶面15

6、10水准仪或拉线尺量楼面15153垂直度每层55经纬仪吊线、尺量全高10m10810m20154表面平整度清水墙、柱552m靠尺、塞尺混水墙、柱855门窗洞口高、宽度55拉线尺量上下口偏移20106灰缝清水墙水平缝75拉线、尺量混水墙水平缝107清水墙竖缝2010吊线、尺量注:上表中国家规范允许偏差值为砖砌体一般尺寸允许偏差。推荐实现精细化管理:针对现场操作人员文化水平不高的现状,在每道工序施工前进行图纸深化施工设计,对预埋预留进行正确定位,实施图文化技术交底,使工人一目了然,明确施工要求,并做好过程工序管理与控制,使产品一次成优。通过预先设计排砖图并确定质量标准,由专人预放灰缝线,使每位参与施工的工人可以简单直接地知道这道墙该怎么砌筑,和相关的质量要求构造柱支模前马牙口处贴海棉条 构造柱支模采用对拉螺杆砌体采用原浆勾缝构造柱上口支设簸箕口

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
