五层商业办公楼钢筋工程施工方案#山东#框架结构#附示意图.doc

上传人:p** 文档编号:953743 上传时间:2024-05-27 格式:DOC 页数:50 大小:573.20KB
下载 相关 举报
五层商业办公楼钢筋工程施工方案#山东#框架结构#附示意图.doc_第1页
第1页 / 共50页
五层商业办公楼钢筋工程施工方案#山东#框架结构#附示意图.doc_第2页
第2页 / 共50页
五层商业办公楼钢筋工程施工方案#山东#框架结构#附示意图.doc_第3页
第3页 / 共50页
五层商业办公楼钢筋工程施工方案#山东#框架结构#附示意图.doc_第4页
第4页 / 共50页
五层商业办公楼钢筋工程施工方案#山东#框架结构#附示意图.doc_第5页
第5页 / 共50页
五层商业办公楼钢筋工程施工方案#山东#框架结构#附示意图.doc_第6页
第6页 / 共50页
五层商业办公楼钢筋工程施工方案#山东#框架结构#附示意图.doc_第7页
第7页 / 共50页
五层商业办公楼钢筋工程施工方案#山东#框架结构#附示意图.doc_第8页
第8页 / 共50页
五层商业办公楼钢筋工程施工方案#山东#框架结构#附示意图.doc_第9页
第9页 / 共50页
五层商业办公楼钢筋工程施工方案#山东#框架结构#附示意图.doc_第10页
第10页 / 共50页
亲,该文档总共50页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《五层商业办公楼钢筋工程施工方案#山东#框架结构#附示意图.doc》由会员分享,可在线阅读,更多相关《五层商业办公楼钢筋工程施工方案#山东#框架结构#附示意图.doc(50页珍藏版)》请在第壹文秘上搜索。

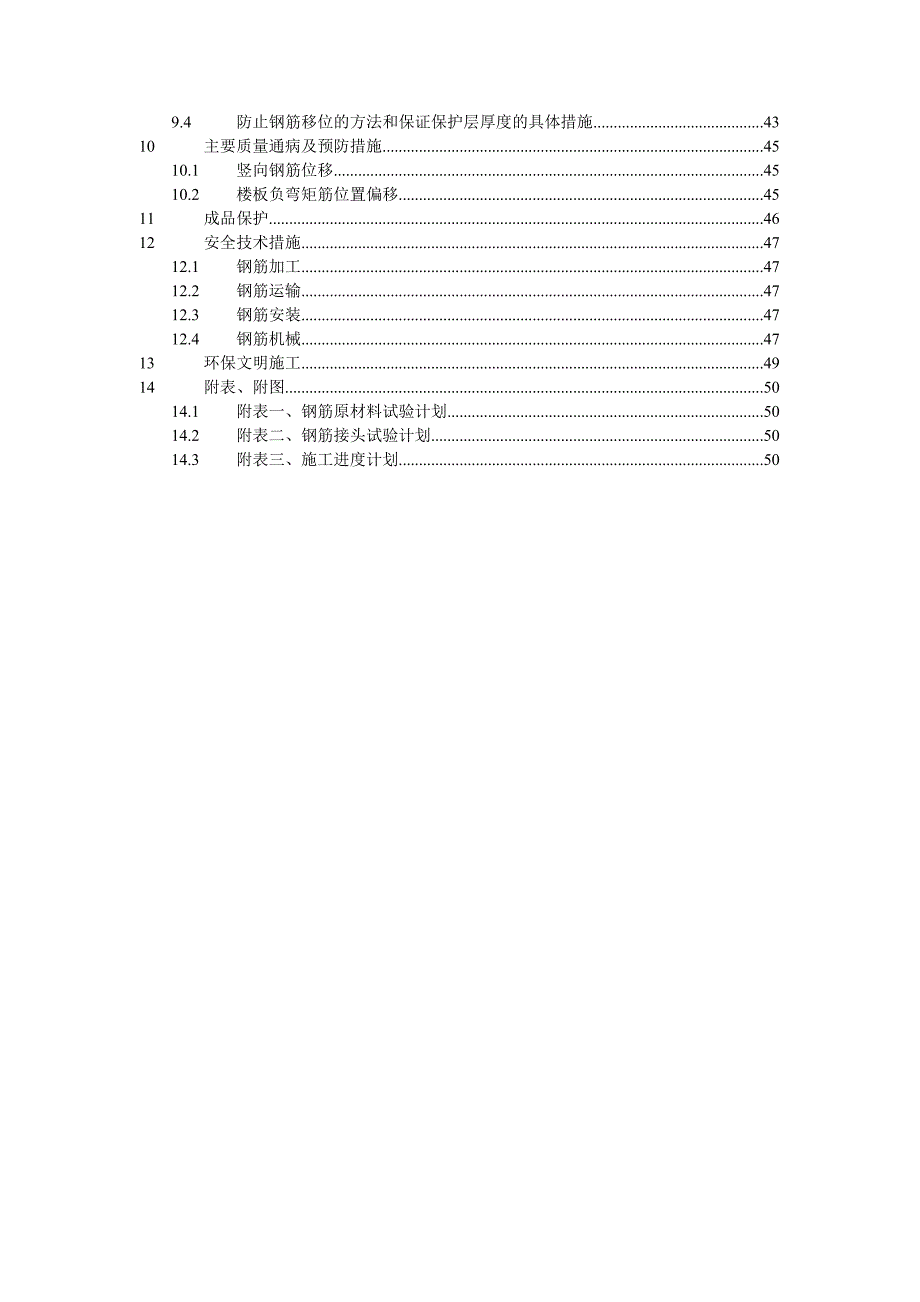

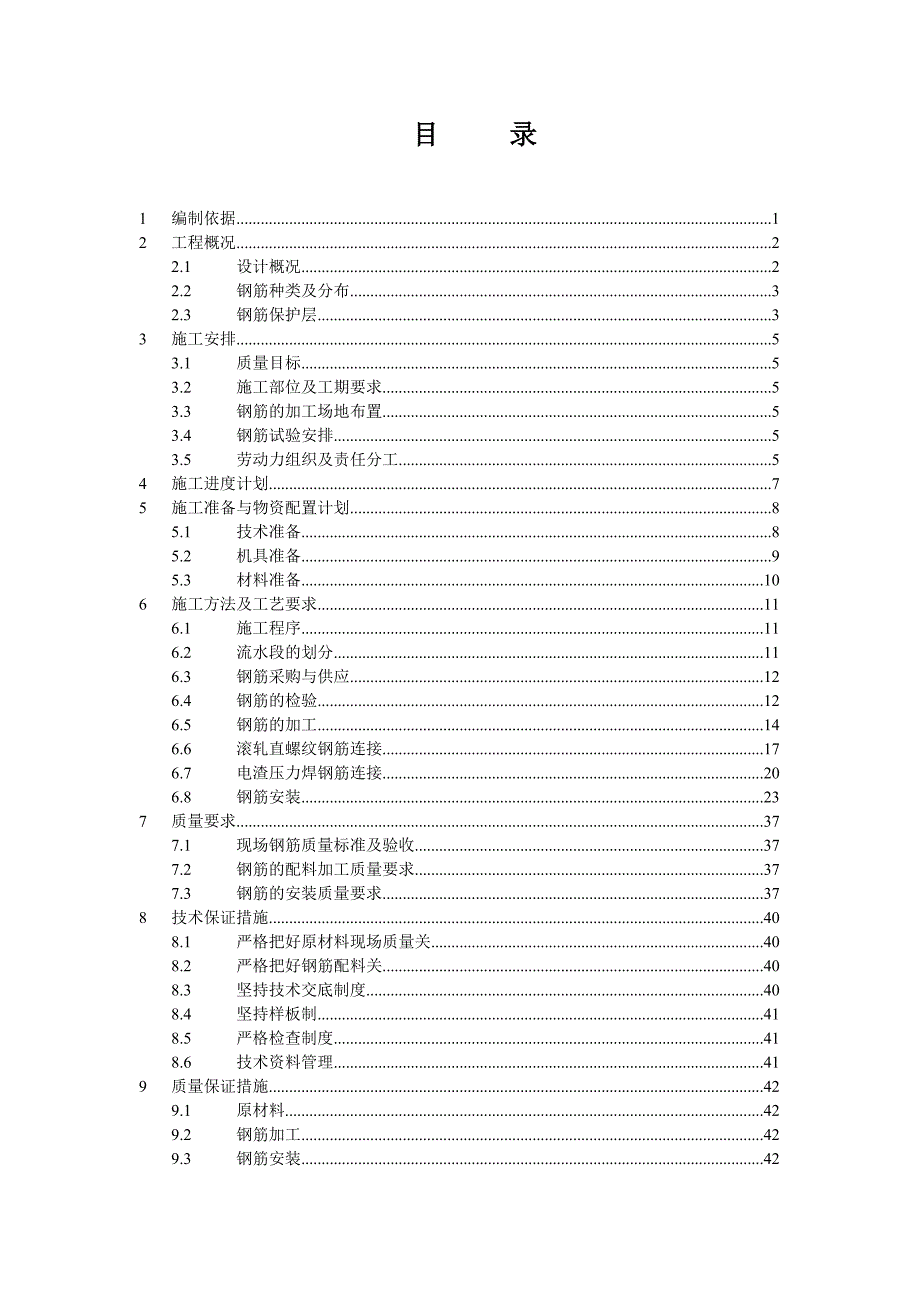

1、某某商业办公项目1#14#楼工程钢筋工程施工方案施 工 单 位: 某某集团青岛分公司 编 制 人: 日 期: 某某-4-26 目 录1编制依据12工程概况22.1设计概况22.2钢筋种类及分布32.3钢筋保护层33施工安排53.1质量目标53.2施工部位及工期要求53.3钢筋的加工场地布置53.4钢筋试验安排53.5劳动力组织及责任分工54施工进度计划75施工准备与物资配置计划85.1技术准备85.2机具准备95.3材料准备106施工方法及工艺要求116.1施工程序116.2流水段的划分116.3钢筋采购与供应126.4钢筋的检验126.5钢筋的加工146.6滚轧直螺纹钢筋连接176.7电渣压

2、力焊钢筋连接206.8钢筋安装237质量要求377.1现场钢筋质量标准及验收377.2钢筋的配料加工质量要求377.3钢筋的安装质量要求378技术保证措施408.1严格把好原材料现场质量关408.2严格把好钢筋配料关408.3坚持技术交底制度408.4坚持样板制418.5严格检查制度418.6技术资料管理419质量保证措施429.1原材料429.2钢筋加工429.3钢筋安装429.4防止钢筋移位的方法和保证保护层厚度的具体措施4310主要质量通病及预防措施4510.1竖向钢筋位移4510.2楼板负弯矩筋位置偏移4511成品保护4612安全技术措施4712.1钢筋加工4712.2钢筋运输4712

3、.3钢筋安装4712.4钢筋机械4713环保文明施工4914附表、附图5014.1附表一、钢筋原材料试验计划5014.2附表二、钢筋接头试验计划5014.3附表三、施工进度计划501 编制依据编制依据 表1-1序 号名称编号或文号1工程结构施工图1#14#楼结施2工程建筑施工图1#14#楼结施3工程结构设计变更、洽商会审某某-04-254工程施工组织设计某某-04-18号5混凝土结构工程施工质量验收规范GB50204-20026钢筋机械连接通用技术规程JGJ107-20037钢筋焊接及验收规程JGJ18-20038建筑安装分项工程施工工艺规程DBJ/T01-26-20039建筑工程施工质量验收

4、统一标准GB50300-200110钢筋混凝土用钢 第1部分 : 热轧光园钢筋GB1499.1-200811钢筋混凝土用钢 第2部分 : 热轧带肋钢筋GB1499.2-200712滚轧直螺纹钢筋连接接头JG163-200413混凝土结构施工图平面整体表示方法制图规则和构造详图11G101-1314混凝土结构工程施工规范GB50666-20112 工程概况2.1 设计概况设计概况表 表2-11建筑面积()总建筑面积77937.0地下面积32177.0占地面积13665.26标准层面积2层 数地下1地上63 层 高(m)地下一层3.65.2首层5标准层机房层4结构形式基础类型钢筋混凝土筏形基础结构

5、类型框架结构体系5结构断面尺寸(mm)基础底板厚度500外墙厚度地下:300;400;内墙厚度地下200,300(局部);梁断面600*1300、500*1300、400*1100肋梁140*600;200*600、200*800楼板厚度100、120、2006楼梯结构形式板式8混凝土强度等级底板、外墙C4 0P8车库顶板C30 P8梁、板C30楼梯、出入口C309抗震等级抗震设防烈度6度抗震等级四级10钢筋类别非预应力筋HPB300级、HRB400级11钢筋接头形式机械连接水平钢筋16竖向钢筋18电渣压力焊焊接竖向钢筋16、14搭接绑扎1212钢筋规格610,62513钢筋总量(t)2.2

6、钢筋种类及分布钢筋种类及分布 表2-2部 位规格及间距地下结构基础底板下层筋上层筋 暗梁墙体300mm厚竖向水平200mm厚竖向水平拉筋暗柱主筋箍筋连梁主筋箍筋楼板人防层0.000地上主体结构柱板主筋梁主筋板带(后砌隔墙)圈梁2.3 钢筋保护层钢筋保护层 表2-3序 号部 位保护层厚度(mm)1基础底板2地下室外墙外侧3内侧4地下室内墙5水池水箱外侧6内侧7车库顶板8地下外墙暗柱外侧内侧9地下室内墙、地上墙体10主体结构墙体11板带梁12楼梯、顶板3 施工安排3.1 质量目标(1)钢筋分项工程质量达到合格等级。(2)钢筋分项工程质量奖项达到优质结构质量评价等级标准:精。3.2 施工部位及工期要

7、求 施工部位及工期 表3-1部 位工期要求备 注开始时间结束时间基础底板某某.4.20某某.5.100.000以下2138.5.11某某.5.30地下室0.000以上某某.5.15某某.7.30非标层、标准层结构封顶某某.5.15某某.7.30屋顶结构、机房等3.3 钢筋的加工场地布置钢筋加工和堆放均在现场,钢筋加工场设置在施工现场南侧。进入现场的钢筋应按指定区域分品种、规格分别堆放整齐。钢筋应按项目关于产品标识的规定进行标识。详见钢筋加工布置平面布置图(图略)。3.4 钢筋试验安排每批钢筋进场后,由技术部门安排试验工按出厂质量合格证明书抽样,送试验室做力学性能试验。其中不少于30%做见证试验

8、。3.5 劳动力组织及责任分工3.5.1 管理层配备根据施工组织设计,本工程结构阶段施工,地下划分为一个施工区域,地上划分A、B两个施工区域,同时施工。钢筋加工场设责任工程师一名,负责钢筋的配料、加工、标识、发放;钢筋安装设区域责任工长二名,全面负责钢筋工程的技术指导和管理工作;钢筋工程的施工质量由质量总监全面控制。管理层配备及职责分工见表3-2。管理层负责人及职责分工表 表3-2序号姓 名职 务职 责备 注1现场经理生产总协调钢筋施工全过程2技术员技术协调钢筋施工全过程3试验员钢筋取样、送检钢筋施工全过程4质检员钢筋质量检验监督钢筋施工全过程5安全员钢筋施工安全监督钢筋施工全过程6钢筋配料员

9、钢筋配料钢筋施工全过程7钢筋责任工程师钢筋配料、加工、标识、发放钢筋加工全过程8钢筋工长钢筋安装进度、质量、安全负责1#14#楼3.5.2 劳务层及负责人从公司劳务合格分包方名录中挑选一支与本工程相适应的优秀劳务队伍,承担钢筋工程施工任务。本工程钢筋分包为专业建筑工程劳务分司。3.5.3 工人数量及分工根据施工进度计划及施工区域划分、施工流水段划分,钢筋工程劳动力安排如下:钢筋工总人数120人,其中钢筋成型组30人,钢筋绑扎组90人;直螺纹连接套丝工8人,电渣压力焊工4人。4 施工进度计划根据单位工程施工进度计划和本方案施工安排中各施工部位的工期要求,编制施工进度计划,施工进度计划,见下表(略

10、)。5 施工准备与物资配置计划5.1 技术准备5.1.1 熟悉图纸、规范、标准、图集及审查图纸在钢筋工程施工前,技术部组织有关人员充分熟悉施工图纸、工程规范、施工质量检验评定标准及采用的图集,发现疑问,提前与设计洽商,做好审图工作。5.1.2 审核钢筋配料单(1) 钢筋的配料单由技术部门编制,按墙、柱、梁、板分别配料。配料单中包括钢筋规格、位置、钢筋长度、钢筋形状、钢筋数量和重量。(2) 钢筋配料时,根据构件配筋图先绘出各种形状和规格的单根钢筋简图并加以编号,然后分别计算下料长度和根数,填写配料单,申请加工。钢筋配料时,要计入钢筋弯曲及弯钩对其长度的影响,了解有关混凝土保护层、钢筋弯曲、弯钩等

11、规定,再根据图中尺寸计算其下料长度。钢筋配料时,除注明钢筋类型外,还要考虑附加钢筋,如基础双层钢筋网中采用的钢筋马凳,墙、板双层钢筋网中采用的钢筋撑铁,钢筋骨架中用于临时加固的斜撑等。(3)钢筋配料单应经技术负责人审核符合要求后方可进行钢筋加工。在钢筋加工之前,由技术部门对钢筋配料单进行审核,无误后方可加工。5.1.3 拟采用的粗钢筋接头的资料收集根据施工组织设计中对钢筋连接方式的要求,现具体确定如下:(1)通过考察几家粗直径钢筋机械连接厂家,综合考虑经济技术指标要求,确定水平钢筋机械连接采用河北保定华建机械有限公司的滚轧直螺纹钢筋连接接头。(2)竖向钢筋采用电渣压力焊连接接头。5.1.4 人

12、员培训施工前根据本分项工程的特点,对操作人员进行相关的理论培训和规范学习,并进行具体的操作培训,对机械连接操作人员和焊接连接操作人员,必须进行钢筋电渣压力焊施工培训和钢筋滚压直螺纹连接培训,经考核合格取得上岗证后方可上岗。5.1.5 技术交底钢筋工程施工前,项目技术部按规定对相关部门和有关管理人员进行方案交底;工长必须按照施工方案和参考工艺规程要求,对技术工人进行书面和口头的技术交底。5.1.6 钢筋的试验对进场的钢筋原材进行检查,钢筋要有产品出厂合格证、质量检验报告、规格标牌。进场钢筋必须做复试。5.2 机具准备5.2.1 钢筋加工生产线机械配置计划 钢筋加工机械配备表 表5-1设备种类型号适用直径数量(台)进场日期钢筋切断机GQ40B64024某某年4月中旬钢筋弯曲机GW326322某某年4月中旬型材切割机J3G-400A-32

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
