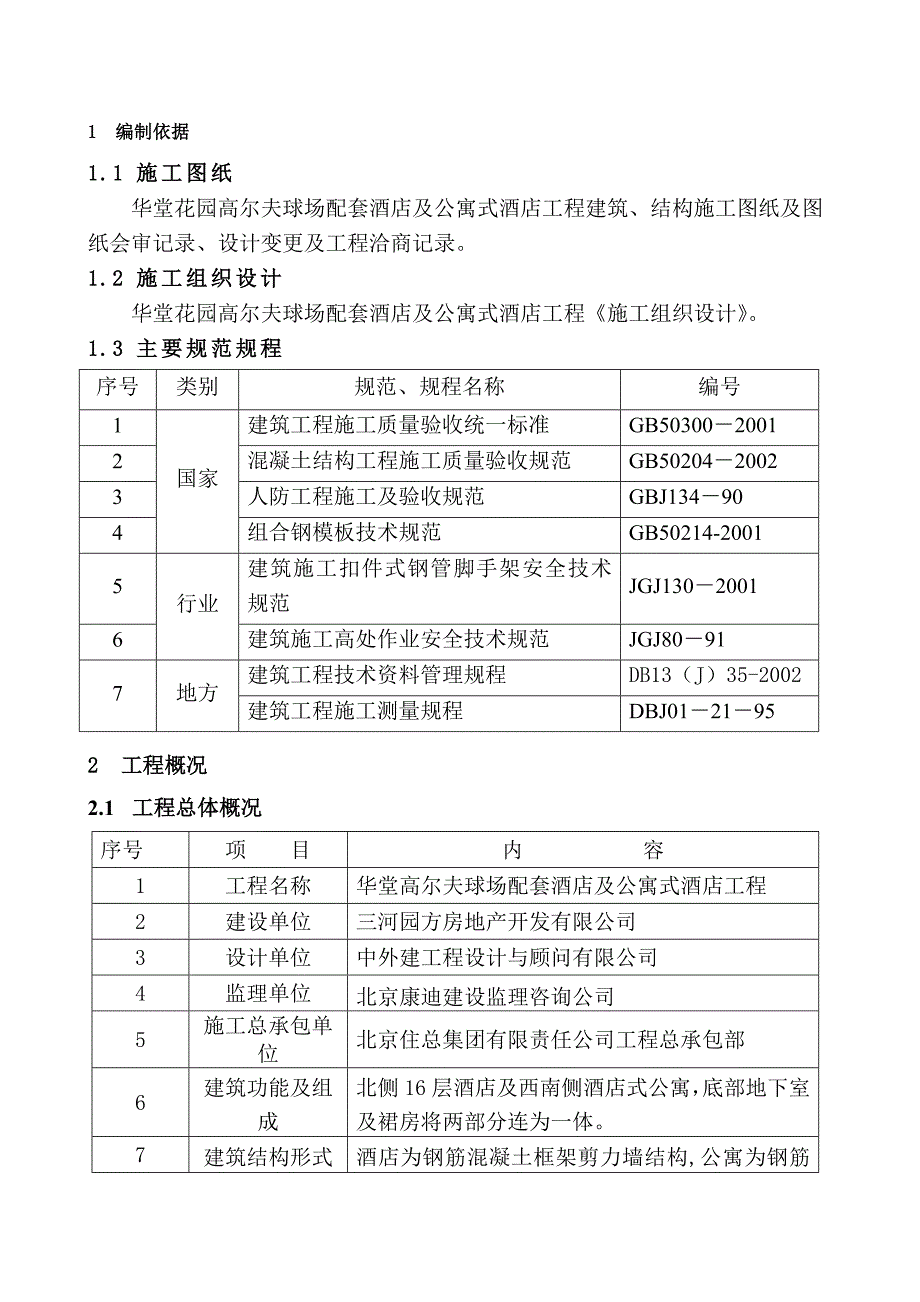

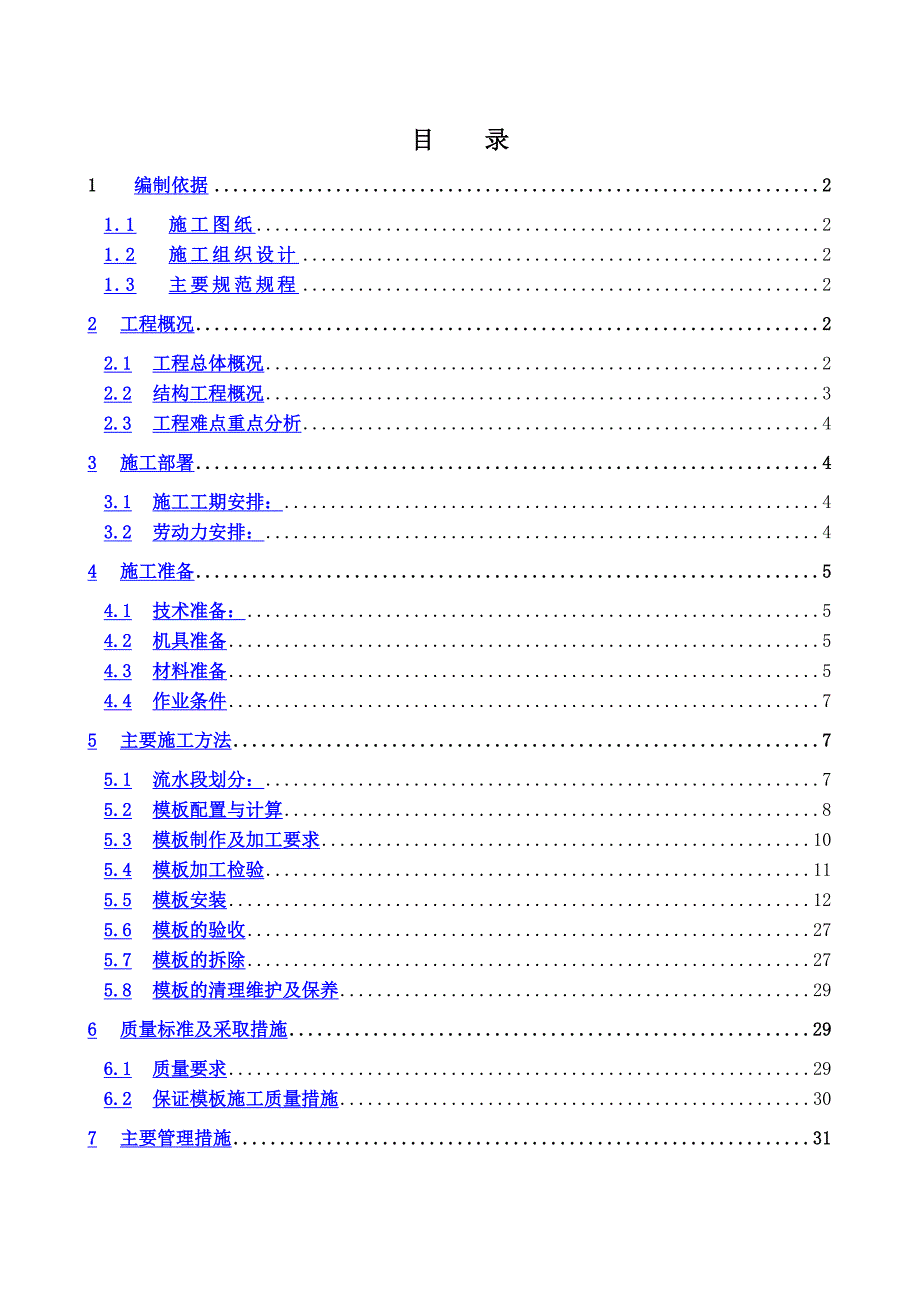

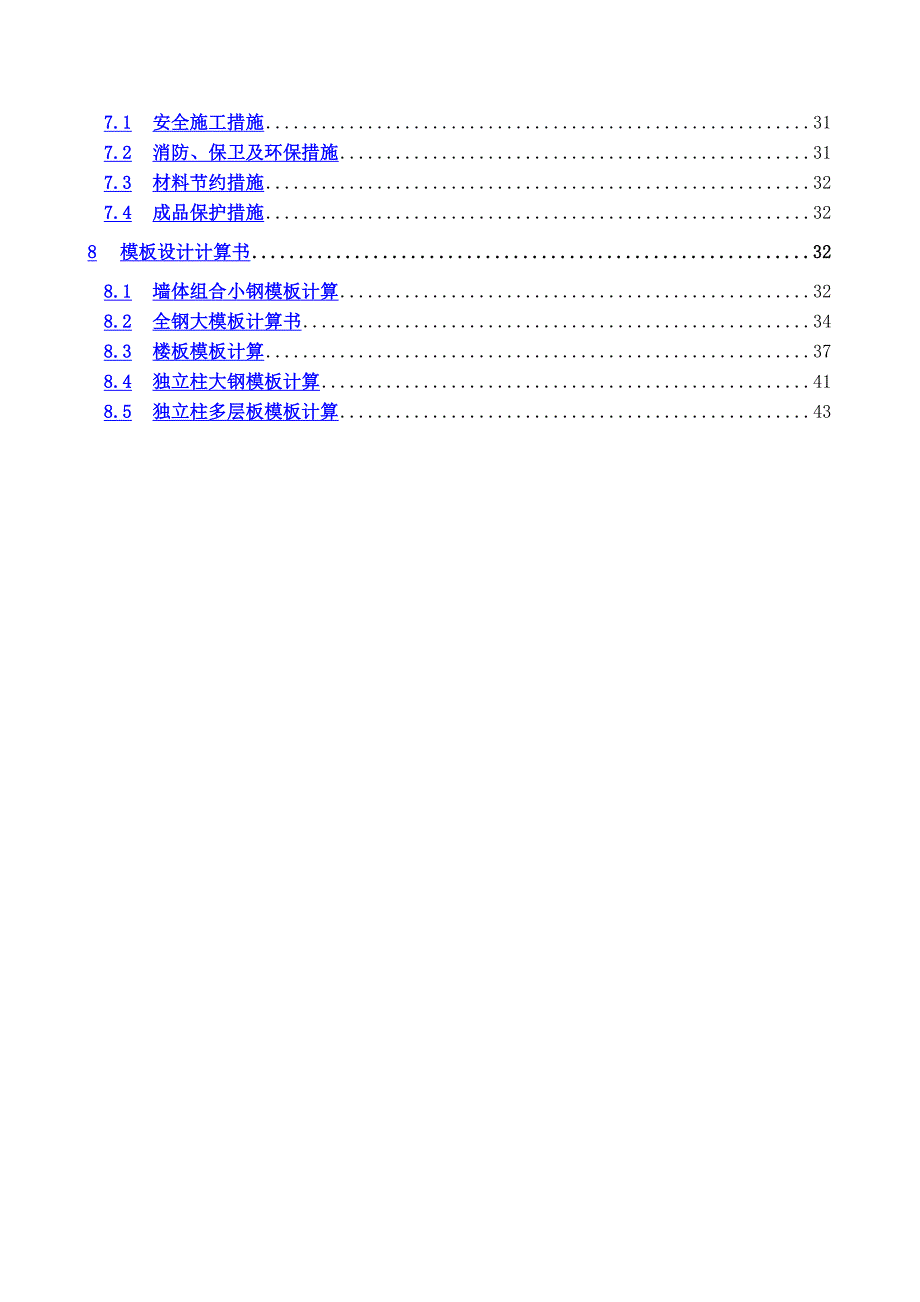

《五星级酒店模板施工方案2.doc》由会员分享,可在线阅读,更多相关《五星级酒店模板施工方案2.doc(54页珍藏版)》请在第壹文秘上搜索。
1、目 录1 编制依据21.1施工图纸21.2施工组织设计21.3主要规范规程22工程概况22.1工程总体概况22.2结构工程概况32.3工程难点重点分析43施工部署43.1施工工期安排:43.2劳动力安排:44施工准备54.1技术准备:54.2机具准备54.3材料准备54.4作业条件75主要施工方法75.1流水段划分:75.2模板配置与计算85.3模板制作及加工要求105.4模板加工检验115.5模板安装125.6模板的验收275.7模板的拆除275.8模板的清理维护及保养296质量标准及采取措施296.1质量要求296.2保证模板施工质量措施307主要管理措施317.1安全施工措施317.2消
2、防、保卫及环保措施317.3材料节约措施327.4成品保护措施328模板设计计算书328.1墙体组合小钢模板计算328.2全钢大模板计算书348.3楼板模板计算378.4独立柱大钢模板计算418.5独立柱多层板模板计算431 编制依据1.1 施工图纸华堂花园高尔夫球场配套酒店及公寓式酒店工程建筑、结构施工图纸及图纸会审记录、设计变更及工程洽商记录。1.2 施工组织设计华堂花园高尔夫球场配套酒店及公寓式酒店工程施工组织设计。1.3 主要规范规程序号类别规范、规程名称编号1国家建筑工程施工质量验收统一标准GB5030020012混凝土结构工程施工质量验收规范GB5020420023人防工程施工及验
3、收规范GBJ134904组合钢模板技术规范GB50214-20015行业建筑施工扣件式钢管脚手架安全技术规范JGJ13020016建筑施工高处作业安全技术规范JGJ80917地方建筑工程技术资料管理规程DB13(J)35-2002建筑工程施工测量规程DBJ0121952 工程概况2.1 工程总体概况序号项 目内 容1工程名称华堂高尔夫球场配套酒店及公寓式酒店工程2建设单位三河园方房地产开发有限公司3设计单位中外建工程设计与顾问有限公司4监理单位北京康迪建设监理咨询公司5施工总承包单位北京住总集团有限责任公司工程总承包部6建筑功能及组成北侧16层酒店及西南侧酒店式公寓,底部地下室及裙房将两部分连
4、为一体。7建筑结构形式酒店为钢筋混凝土框架剪力墙结构,公寓为钢筋混凝土剪力墙结构,裙房为框架结构。8建筑面积及规模总建筑面积43438m2(其中地上33420m2,地下10018m2)。9合同工期2008年9月21日至2010年4月30日10质量标准合格2.2 结构工程概况序号项 目内 容1结构类型酒店为钢筋混凝土框架剪力墙结构,公寓为钢筋混凝土剪力墙结构,裙房为框架结构。2基础形式筏板基础,裙房、露天泳池、车道基础底板加设抗拔桩。3结构抗震设计抗震设防烈度8度建筑抗震设防丙类建筑结构抗震等级北侧16层酒店框架剪力墙结构抗震等级为一级,北侧12层酒店及西南侧12层酒店式公寓框架剪力墙结构抗震等
5、级为二级。4土质及水位土质情况以粘土、粉土及砂性土为主。地下水水位及水质根据勘察报告,岩土勘察期间实测到一层地下水,静止水位绝对标高为109.400-10.30m;场地地下抗浮水位为2.00m(相当于绝对标高19.25m左右)。5建筑物地基地基承载力不小于170kpa基础标高酒店基底标高在15.10-16.10m左右,酒店式公寓基底标高在11.10-12.10左右。6主要构件截面尺寸()基础底板厚度400mm、800m楼板厚度100 mm、120 mm、180mm、200mm层数酒店地下三层3.6m,地下二层5.2m,地下一层4.8m,一层5.2m,二至三层4.8m,四至十五层3.6m,十六层
6、3.8m。酒店式公寓地下二层5.2m,地下一层4.5m,一至二层4.8m,三至十二层3.0米。外墙体厚度酒店地下三层至地下二层为600,地下一层至地上二层350,三层至十四层300,十五层至十六层250厚。酒店式公寓地下二层400、350,地下一层至地上一层350,二层300,三至十二层200。框架柱1000*1000,900*900,800*800,650*650,500*500等基础梁1200*1400,1000*1400,700*1400等2.3 工程难点重点分析2.3.1 地下室墙体模板主要为600mm宽和100mm宽小钢模,200mm、300 mm、150 mm宽小钢模为辅,不足处拼
7、接木方,墙体较厚(最大厚度600mm,最大高度5.2m),模板支撑加固难度较大。2.3.2 基础底板后浇带模板:工程量大,支设困难。2.3.3 导墙模板设计难度大,较难保证截面尺寸和平整度,必须保证方案合理,精心施工。以上项目为本工程施工重点监控部位,质量部门及安全部门应重点检查,严格把关。2.3.4 墙与墙、墙与板、梁与柱阴阳角、阳角线、阴角线较多,层高及墙、柱截面尺寸变化多,给模板制作和施工增加了难度。2.3.5 本工程基坑占地面积大,存放区极为有限。项目部根据总体施工部署及节点进度目标,统筹协调各单位工程的生产进度、机械设备租赁及使用、材料供应等情况。2.3.6 坡屋面坡度较大,支模难度
8、较大。3 施工部署3.1 施工工期安排:零米以下结构工程工期安排:2008年12月1日-2009年3月20日,零米以上结构工程工期安排:2009年3月10日至2009年8月10日.详见华堂高尔夫球场配套酒店及公寓式酒店工程施工组织设计中的施工进度计划。项目部采用月、周等计划层层分解的方法实行工期管理。合理安排人力、物力、财力,做到全方位投入,尽量使劳动力及物资投入在施工全过程上处于均衡状态。合理划分流水段及施工顺序,组织立体交叉作业。提高机械化施工程度,减少劳动力投入。3.2 劳动力安排:3.2.1 总包管理人员生产总责人马振华、崔德玉技术总负责王效先经营总负责陈继鹏材料总负责张玉斌组员1区工
9、长闫国友组员技术员杨奉军、王雪松、杨建坡2区工长赵长宝测量员杨建坡3区工长焦磊资料员尚慧燕、毛媛安全员郭明、王跃明试验员王丽、张迎迎预算员王利全、马向斌计量员袁峰质量员马伟强材料员王秀兰、王庆良、王长军3.2.2 模板工程劳动力计划模板工程劳动力计划序号工 种数 量作业项目1模板工长3人模板后台加工、预留预埋及模板施工作业监督管理。2模板安装工80人模板支设3模板清理工10人模板清理、涂刷脱模剂4后台制模工20人门窗口、预埋盒等模板制作、维修5壮 工30人模板的搬运6架 子 工15人配合搭设模板操作平台4 施工准备4.1 技术准备:技术部门要充分熟悉图纸达到清楚各部位构件规格、尺寸、标高。并根
10、据工程特点和有关规范要求进行模板设计和配制。根据工程结构特点和有关规范要求进行模板设计和计算,编制模板工程分项工程施工方案;施工前由主任工程师向项目部及外施队相关管理人员进行模板分项工程施工方案交底。施工前由工长对作业层工人进行书面及现场交底,让每个操作者都清楚模板由加工制作到安装的具体做法。施工中做到样板引路,按照施工流水段的部署,在2区48轴/FJ轴选定样板施工,经各质量部门验收合格后再进行大面积施工,以保证工程质量。4.2 机具准备机具设备表序 号名 称单 位数 量1电锯台32平刨台33压刨台34手枪钻把105砂轮机台46手电刨把104.3 材料准备需要准备的材料有:60系列小钢模板、大
11、钢模板、15mm厚多层板、100 mm100 mm木方,50mm100mm木方、48钢管、碗扣式脚手架、18、16穿墙螺栓等。(小钢模严禁使用3形件,可使用钢垫板代替,阴阳角均使用阴阳角模,不得使用连接角。)生产部门和材料部门要提前作好供应准备,保证进场时间。模板进场时,要逐一进行检查验收,保证质量。各种小钢模板材料计划一览表墙体模板材料表名称型号单 位数 量备 注60系列小钢模P30152720P6015213250P60122130P10152227P101223648钢管L6根780L4根1700L3根130020止水螺栓根255018止水螺栓根125016止水螺栓根253016螺栓根4
12、20050mm厚脚手板m315框架柱、梁模板材料表名 称单 位数 量备 注15mm厚多层板2864100100 木方m3650100 木方37.5顶板模板材料表名 称单 位用 量15mm厚多层板22987碗扣架立杆(1.2)根1325碗扣架立杆(1.5)根1325碗扣架立杆(1.8)根1325碗扣架立杆(2.1)根1400碗扣架立杆(2.4)根1400碗扣架立杆(3)根40碗扣架横杆(0.6)根9634碗扣架横杆(0.9)根2642碗扣架横杆(1.2)根3640100100木方m35550100木方m39350厚木板m310“U”型可调托个44204.4 作业条件4.4.1 墙体模板:楼层轴线
13、、墙身线,模板控制线,门、窗洞口位置线均弹好,并办好楼层验线手续。墙体钢筋绑扎完毕,水电箱盒、预埋件等,预埋完毕,仔细检查保护层垫块、梯子筋,并办好隐检手续。墙体根部凿毛清理干净,办好预检手续。门、窗洞口模板安装就位,并调整垂直方正,模板两侧沿板边粘贴5mm厚海绵条,海绵条不得伸入墙内。4.4.2 梁、顶板模板:熟悉图纸,掌握每一个房间起拱高度和拆模强度。模板的标高控制线已抄测完毕。5 主要施工方法5.1 流水段划分:根据工程的结构特点,本工程分为三个施工区进行施工,见下图:5.2 模板配置与计算5.2.1 垫层模板:基础垫层模板采用100100mm木方,数量:按垫层整体配齐。5.2.2 底板侧模、导墙、柱墩、集水坑单侧模底板侧模采用240厚砖模,底板内侧导墙、柱墩、电梯井、集水井采用15mm厚多层板模板
