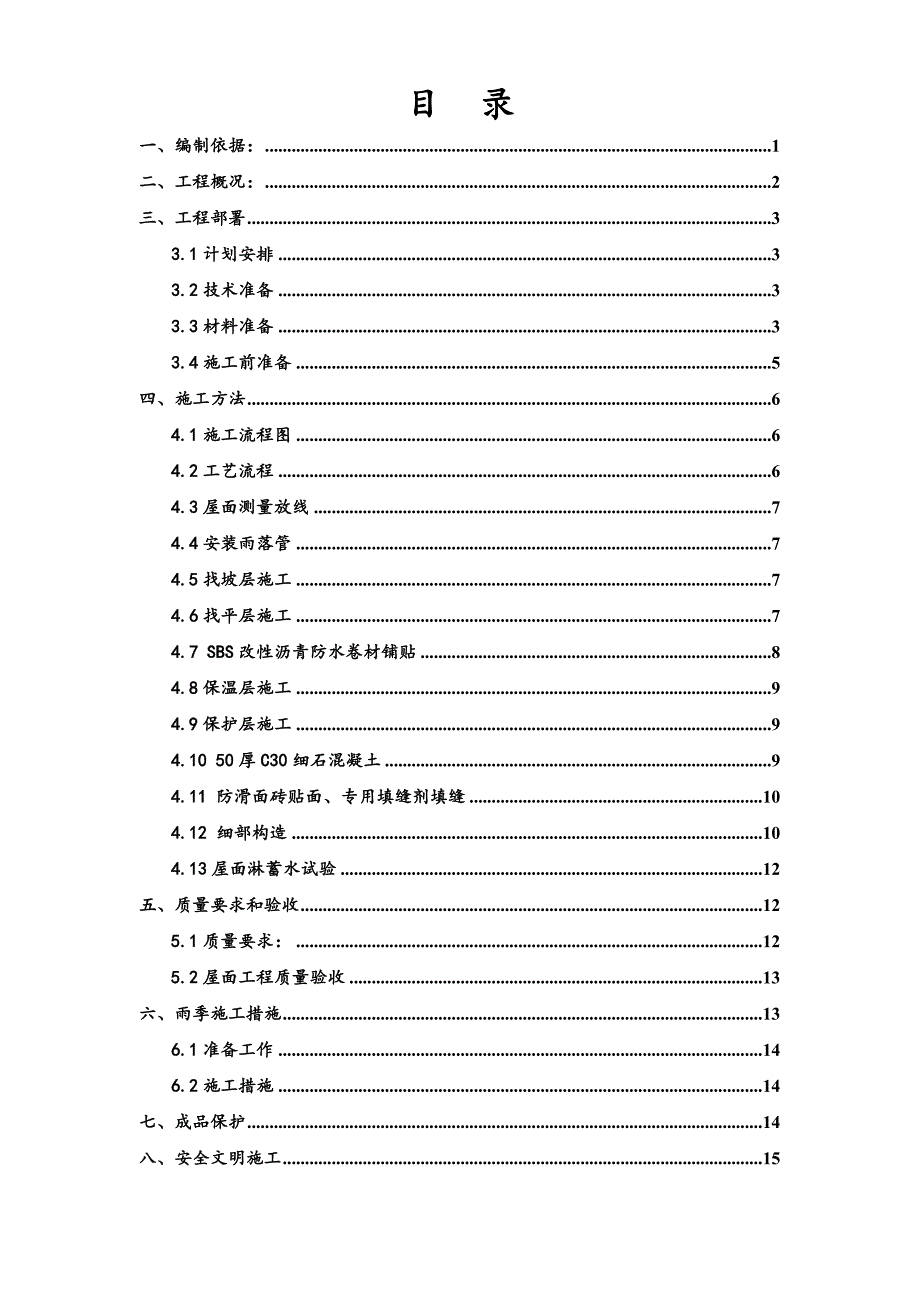

《京华城中城屋面工程施工方案.doc》由会员分享,可在线阅读,更多相关《京华城中城屋面工程施工方案.doc(16页珍藏版)》请在第壹文秘上搜索。

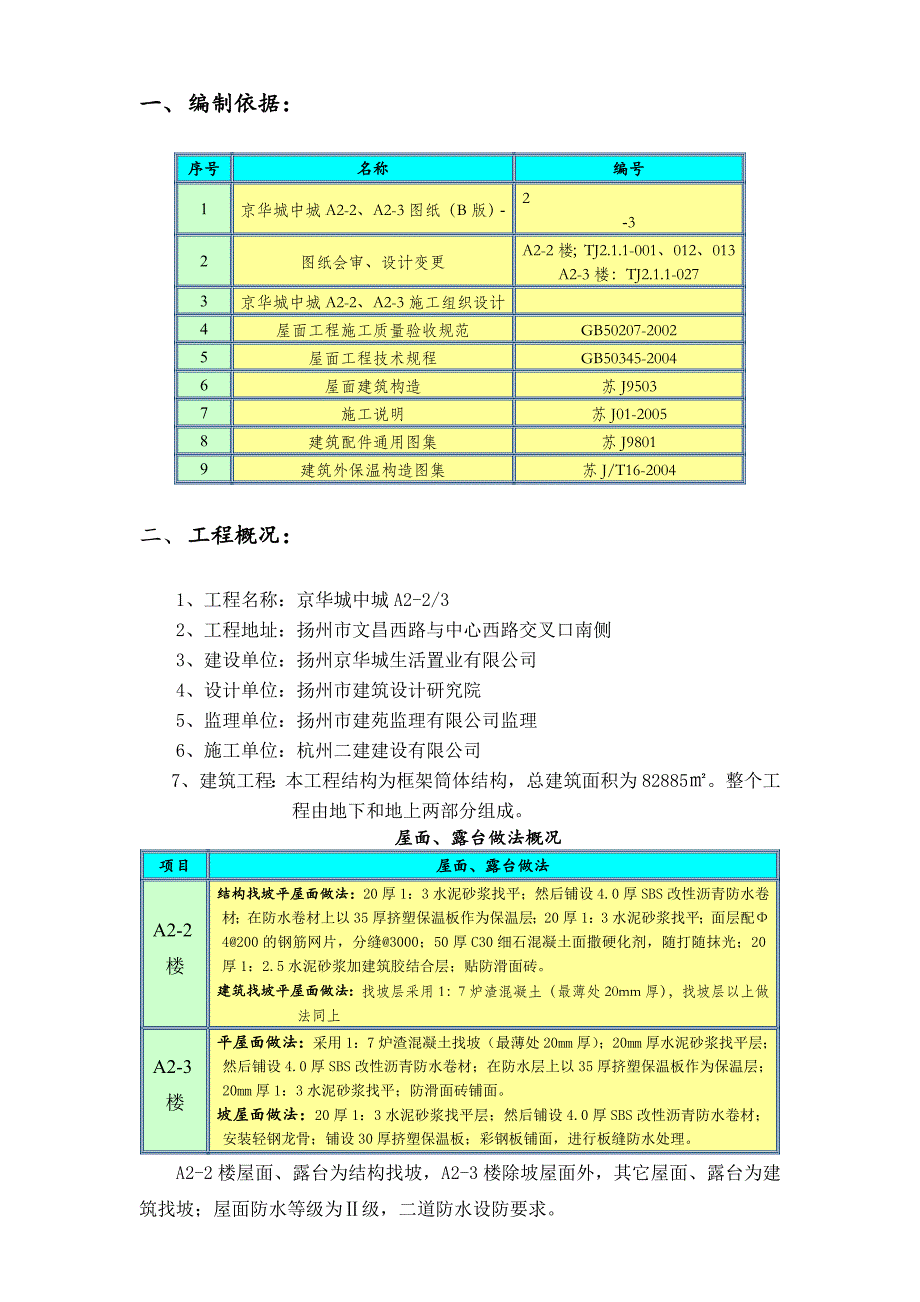

1、目 录一、编制依据:1二、工程概况:2三、工程部署33.1计划安排33.2技术准备33.3材料准备33.4施工前准备5四、施工方法64.1施工流程图64.2工艺流程64.3屋面测量放线74.4安装雨落管74.5找坡层施工74.6找平层施工74.7 SBS改性沥青防水卷材铺贴84.8保温层施工94.9保护层施工94.10 50厚C30细石混凝土94.11 防滑面砖贴面、专用填缝剂填缝104.12 细部构造104.13屋面淋蓄水试验12五、质量要求和验收125.1质量要求:125.2屋面工程质量验收13六、雨季施工措施136.1准备工作146.2施工措施14七、成品保护14八、安全文明施工15一、
2、 编制依据:序号名称编号1京华城中城A2-2、A2-3图纸(B版)-2-32图纸会审、设计变更A2-2楼;TJ2.1.1-001、012、013A2-3楼:TJ2.1.1-0273京华城中城A2-2、A2-3施工组织设计4屋面工程施工质量验收规范GB50207-20025屋面工程技术规程GB50345-20046屋面建筑构造苏J95037施工说明苏J01-20058建筑配件通用图集苏J98019建筑外保温构造图集苏J/T16-2004二、 工程概况:1、工程名称:京华城中城A2-2/32、工程地址:扬州市文昌西路与中心西路交叉口南侧3、建设单位:扬州京华城生活置业有限公司4、设计单位:扬州市建
3、筑设计研究院5、监理单位:扬州市建苑监理有限公司监理6、施工单位:杭州二建建设有限公司7、建筑工程:本工程结构为框架筒体结构,总建筑面积为82885。整个工程由地下和地上两部分组成。屋面、露台做法概况项目屋面、露台做法A2-2楼结构找坡平屋面做法:20厚1:3水泥砂浆找平;然后铺设4.0厚SBS改性沥青防水卷材;在防水卷材上以35厚挤塑保温板作为保温层;20厚1:3水泥砂浆找平;面层配4200的钢筋网片,分缝3000;50厚C30细石混凝土面撒硬化剂,随打随抹光;20厚1:2.5水泥砂浆加建筑胶结合层;贴防滑面砖。建筑找坡平屋面做法:找坡层采用1:7炉渣混凝土(最薄处20mm厚),找坡层以上做

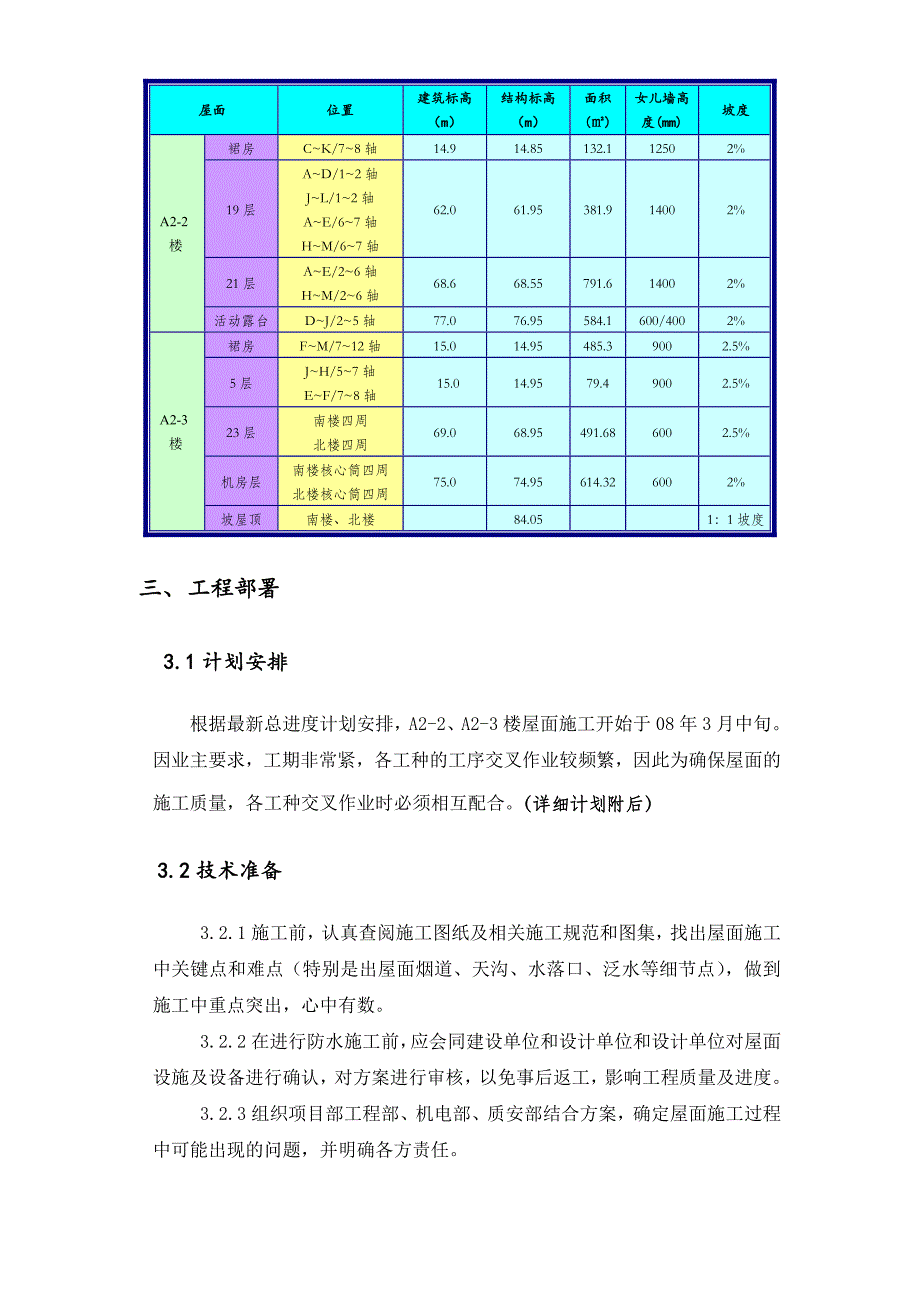

4、法同上A2-3楼平屋面做法:采用1:7炉渣混凝土找坡(最薄处20mm厚);20mm厚水泥砂浆找平层;然后铺设4.0厚SBS改性沥青防水卷材;在防水层上以35厚挤塑保温板作为保温层;20mm厚1:3水泥砂浆找平;防滑面砖铺面。坡屋面做法:20厚1:3水泥砂浆找平层;然后铺设4.0厚SBS改性沥青防水卷材;安装轻钢龙骨;铺设30厚挤塑保温板;彩钢板铺面,进行板缝防水处理。A2-2楼屋面、露台为结构找坡,A2-3楼除坡屋面外,其它屋面、露台为建筑找坡;屋面防水等级为级,二道防水设防要求。屋面位置建筑标高(m)结构标高(m)面积()女儿墙高度(mm)坡度A2-2楼裙房CK/78轴14.914.8513
5、2.112502%19层AD/12轴JL/12轴AE/67轴HM/67轴62.061.95381.914002%21层AE/26轴HM/26轴68.668.55791.614002%活动露台DJ/25轴77.076.95584.1600/4002%A2-3楼裙房FM/712轴15.014.95485.39002.5%5层JH/57轴EF/78轴 15.014.9579.49002.5%23层南楼四周北楼四周69.068.95491.686002.5%机房层南楼核心筒四周北楼核心筒四周75.074.95614.326002%坡屋顶南楼、北楼84.051:1坡度三、 工程部署 3.1计划安排根据最
6、新总进度计划安排,A2-2、A2-3楼屋面施工开始于08年3月中旬。因业主要求,工期非常紧,各工种的工序交叉作业较频繁,因此为确保屋面的施工质量,各工种交叉作业时必须相互配合。(详细计划附后) 3.2技术准备3.2.1施工前,认真查阅施工图纸及相关施工规范和图集,找出屋面施工中关键点和难点(特别是出屋面烟道、天沟、水落口、泛水等细节点),做到施工中重点突出,心中有数。3.2.2在进行防水施工前,应会同建设单位和设计单位和设计单位对屋面设施及设备进行确认,对方案进行审核,以免事后返工,影响工程质量及进度。3.2.3组织项目部工程部、机电部、质安部结合方案,确定屋面施工过程中可能出现的问题,并明确
7、各方责任。 3.3材料准备3.3.1防水材料:4.0厚SBS改性沥青防水卷材 、进场时有出厂合格证、性能检测报告,材料的品种、规格、性能等应符合现行国家产品标准和设计要求。 、进场后及时通知监理单做见证取样复试,合格后方可使用。(现场抽样复验项目见表3-1) 、物理性能。(见表3-2)表3-1材料名称现场抽样数量外观质量检验物理性能检验SBS改性沥青防水卷材大于1000卷抽5卷,每5001000卷抽4卷,100499卷抽3卷、100卷以下抽2卷,进行规格尺寸和外观质量检验。在外观质量检验合格的卷材中,任取一卷做物理性能检验。孔洞、烙伤、露胎、涂盖不匀,折纹、皱折、裂纹、裂口、缺边、每卷卷材的接
8、头纵向拉力、耐热度、柔度、不透水性表3-2项目性能要求拉力(N/50mm)450延伸率(%)最大拉力时,30耐热度(,2h)90,无滑动、流淌、滴落底温柔度()-18,3mm时r=15mm,4mm时r=25mm,r为弯曲半径不透水性压力(MPa)0.3保持时间(min)303.3.2保温材料:35厚挤塑保温板、进场时有出厂合格证、性能检测报告,材料的品种、规格、性能等应符合现行国家产品标准和设计要求。、物理性能(见表3-3)表3-3项目性能要求表观密度(KG/m3)32导热系数W/(mK)0.03抗压强度(MPa)在10%形变下的压缩应力(MPa)0.1570,48h后尺寸变化率(%)2.0吸
9、水率(V/V,%)1.5外观质量板的外形基本平整,无严重凹凸不平,厚度允许偏差为5%,且不大于4mm。3.3.3水泥:采用32.5级普通硅酸盐水泥,水泥进场时应具有出厂合格证、性能检验报告,并通知监理单位见证取样复试,合格后方可使用。3.3.4砂:0.350.5mm立径的中砂,颗粒要求坚硬洁净,不得含有粘土、草根等杂物,并要求过筛。3.3.5钢筋网片:4200的钢筋网片,分缝3000。3.4施工前准备 3.4.1对屋面作业基层进行清理、检查和隐检验收,不得有浮灰和油污,防止脱层或起鼓。 3.4.2 根据实际进度需求安排屋面施工人员数量,A2-2楼初定10人,A2-3楼处定10人。项目经理总协调
10、是 地方 3.4.3 各级负责人按照屋面施工方案的要求,逐级向施工人员进行详细的书面技术交底、安全交底。总施工现场安排总指挥总工负责方案、技术指导安全员安全交底及现场安全检查指导。材料员负责现场材料的供应幢号长负责材料报审及现场指挥。资料员材料、工序报验,资料的整理。质量员现场质量监督、检查。技术员方案、技术交底编制,现场技术指导分管施工员工作任务安排、现场指挥,协助技术员、质量员、资料员、安全员等做好各项工作。分管施工员工作任务安排、现场指挥,协助技术员、质量员、资料员、安全员等做好各项工作。班组长任务安排,现场指挥,协助各管理人员做好各项工作。3.4.4 现场作业条件: 1、屋面结构已经施
11、工完毕,并经验收合格。 2、出屋面的各种机电管道已施工完毕,各种穿过屋面的预埋件根部、上人孔反边、烟道根部及女儿墙全部施工完毕。并验收合格。 3、各施工预留洞已封堵完毕,施工前应将屋面上的杂物清理干净。四、施工方法施工单位资质4.1施工流程图:施工方案报验防水材料复试、验收原材料验收屋面做法厚度确定屋面测量放线确定施工单位排水坡度雨水管、排气管安装找坡层施工找平层施工防水、保温施工保护层施工掩蔽验收记录专项验收试水验收记录地砖铺装4.2工艺流程:A2-2楼:基层清理20mm厚1:3水泥砂浆找平4.0厚SBS改性沥青防水卷材铺设35厚挤塑保温板20mm厚1:3水泥砂浆找平4200的钢筋网片50厚
12、C30细石混凝土面撒硬化剂随打随抹光20厚1:2.5水泥砂浆加建筑胶结合层贴防滑面砖,专用填缝剂填缝。A2-3楼:(平屋面)基层清理1:7炉渣混凝土找坡20mm厚水泥砂浆找平层4.0厚SBS改性沥青防水卷材铺设35厚挤塑保温板20mm厚1:3水泥砂浆找平层贴防滑面砖,专用填缝剂填缝。4.3屋面测量放线 根据屋面设计图中雨落口的位置和标高,用水准仪抄测各个最高、最低点高度,用水泥砂浆做出坡度标高控制点,然后拉线做出中间点的高度。同时也在四周女儿墙上弹出屋面高度控制线,做好施工测量记录。 4.4安装雨落管、先将雨落口就位,然后根据放线确定位置和标高,并进行调整和临时固定。、雨水口及雨水管应在施工中
13、采取措施加以保护,严禁杂物落入雨水管内,内排水雨水管应预先在屋面、楼板及穿墙位置留洞,安装完毕后用防水嵌缝膏封严,室内排水暗管应做闭水试验后方可封闭。 4.5找坡层施工(A2-3楼平屋面) 、本工程找坡层为最薄处20厚1:7炉渣混凝土找坡2.5%。、根据基层所做的控制点,按屋脊的分布情况拉线找坡。 、屋顶找坡的表面,应避免高低起伏,基本平顺以方便砂浆找平层施工 、找平层应浇水养护。 4.6找平层施工 、本工程采用20厚1:3水泥砂浆找平。 、在找坡层的基面上,根据基层所做的控制点,按屋脊的分布情况拉线找平。 、埋设分格木条:根据屋面情况埋设20mm宽木分格条,分格间距基本一致,间距不应大于6m。 、搅拌砂浆:使用32.5级水泥和含泥量不大于3%的中砂,按1:3的比例使用机械搅拌砂浆。 、抹找平层:抹水泥砂浆前,基层先洒水湿润,然后将搅拌好的水泥砂浆摊铺在找坡层上,用刮杆沿冲筋刮平,用木抹子压实、铁板压光。间隔适当时间后用铁板二次压光。 、细部处理:四周女儿墙、凸出屋面结构、结构阴阳角处,在抹找平层的同时,抹成半径为50mm圆弧;雨落口周围500mm半径内,加大坡度为5%。 、找平层完成后24h可浇水养护,养护周期一般
