产业园办公楼工程模板施工方案.doc

上传人:p** 文档编号:953826 上传时间:2024-05-28 格式:DOC 页数:38 大小:1.16MB
下载 相关 举报
产业园办公楼工程模板施工方案.doc_第1页
第1页 / 共38页
产业园办公楼工程模板施工方案.doc_第2页
第2页 / 共38页
产业园办公楼工程模板施工方案.doc_第3页
第3页 / 共38页
产业园办公楼工程模板施工方案.doc_第4页
第4页 / 共38页
产业园办公楼工程模板施工方案.doc_第5页
第5页 / 共38页
产业园办公楼工程模板施工方案.doc_第6页
第6页 / 共38页
产业园办公楼工程模板施工方案.doc_第7页
第7页 / 共38页
产业园办公楼工程模板施工方案.doc_第8页
第8页 / 共38页
产业园办公楼工程模板施工方案.doc_第9页
第9页 / 共38页
产业园办公楼工程模板施工方案.doc_第10页
第10页 / 共38页
亲,该文档总共38页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《产业园办公楼工程模板施工方案.doc》由会员分享,可在线阅读,更多相关《产业园办公楼工程模板施工方案.doc(38页珍藏版)》请在第壹文秘上搜索。

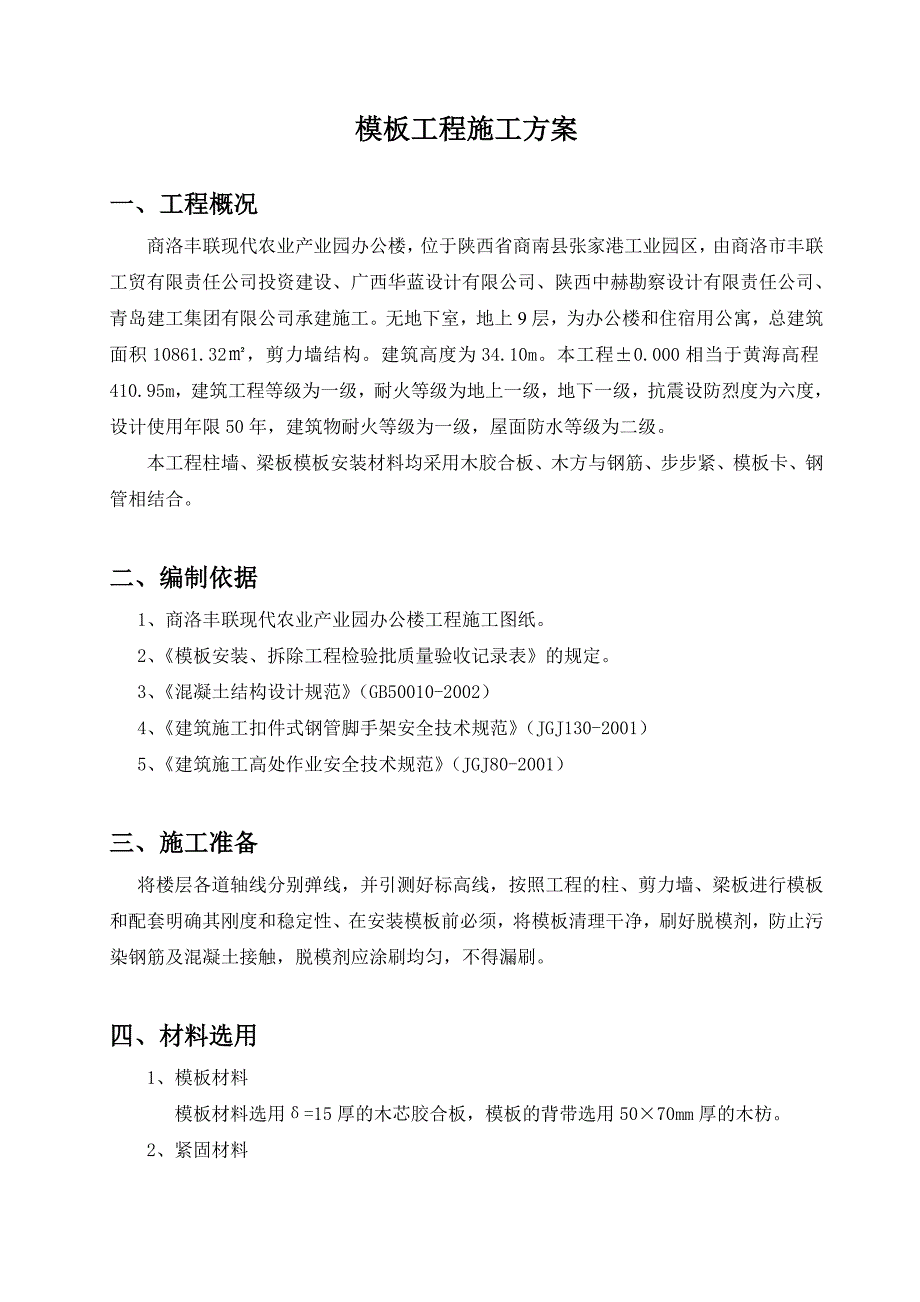

1、商洛丰联现代农业产业园办公楼工程模 板 工 程 施 工 方 案编 制: 审 核: 审 定: 青岛建工集团有限公司商洛丰联办公楼项目经理部二0一二年五月二十日目 录一、工程概况-2 二、编制依据-2三、施工准备-2四、材料选用-2五、主体模板施工工艺及操作要求-31、柱模板施工-32、墙模板施工-33、楼梯模板施工-44、梁模板施工-55、楼板模板施工-6六、模板的验收-7七、模板的拆除-8八、质量保证措施及注意事项-8九、成品保护-9十、文明施工及环保措施-9十一、模板施工安全保证措施-10 附:各模板计算书模板工程施工方案一、工程概况商洛丰联现代农业产业园办公楼,位于陕西省商南县张家港工业园

2、区,由商洛市丰联工贸有限责任公司投资建设、广西华蓝设计有限公司、陕西中赫勘察设计有限责任公司、青岛建工集团有限公司承建施工。无地下室,地上9层,为办公楼和住宿用公寓,总建筑面积10861.32,剪力墙结构。建筑高度为34.10m。本工程0.000相当于黄海高程410.95m,建筑工程等级为一级,耐火等级为地上一级,地下一级,抗震设防烈度为六度,设计使用年限50年,建筑物耐火等级为一级,屋面防水等级为二级。本工程柱墙、梁板模板安装材料均采用木胶合板、木方与钢筋、步步紧、模板卡、钢管相结合。二、编制依据1、商洛丰联现代农业产业园办公楼工程施工图纸。2、模板安装、拆除工程检验批质量验收记录表的规定。

3、3、混凝土结构设计规范(GB50010-2002)4、建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2001) 5、建筑施工高处作业安全技术规范(JGJ80-2001)三、施工准备将楼层各道轴线分别弹线,并引测好标高线,按照工程的柱、剪力墙、梁板进行模板和配套明确其刚度和稳定性、在安装模板前必须,将模板清理干净,刷好脱模剂,防止污染钢筋及混凝土接触,脱模剂应涂刷均匀,不得漏刷。四、材料选用1、模板材料模板材料选用=15厚的木芯胶合板,模板的背带选用5070mm厚的木枋。2、紧固材料紧固材料采用12加固铁杆,其中防水砼采用带止水板的加固钢筋杆,其他剪力墙采用一般直钢筋杆。电梯井部分防水剪力

4、墙中带止水板钢筋杆,为一次性使用,其他剪力墙内加固杆为12加固铁杆,穿14PVC管后,重复使用。五、主体模板施工工艺及操作要求1、柱模板施工柱模板安装顺序是:测量放线 安装柱箍 柱筋报验 安装前检查 模板安装 检查对角线 长度差 全面检查校正 整体固定 柱头找补。柱模板采用15厚胶合板,背楞采用5070mm木枋,柱箍用483.5钢管。模板根据柱截面尺寸进行配制,柱与梁接口处,采取柱模开槽,梁底及侧模与槽边相接,拼缝严密,并用木枋压紧,柱模加固采用钢管抱箍,每450mm一道。安装前要检查是否平整,若不平整,要先在模板下口外辅一层水泥浆(1020mm厚)以免砼浇筑时漏浆而造成柱底烂根。12螺杆48

5、钢管50*70木枋间距250直角扣连角并双扣件15厚胶合板2、楼梯模板楼梯模板一般比较复杂,如施工时不注意对后期装修工程会产生较大影响,故我公司采用定形模板。施工前根据楼梯几何尺寸进行提前加工放样,先安装休息平台梁模板,再安装楼梯模板斜楞,然后铺设楼梯底模。安装外帮侧模和踏步模板,踏步模板用木板做成倒三角形,局部实测实量。安装模板时要特别注意斜向支柱(斜撑)的固定,防止浇筑砼时模板移动。孔)支架采用48钢管。楼梯支模详见下图。平台板楼板楼梯底模木枋12对拉螺杆3、梁模板施工1)工艺流程:抄平、弹线(轴线、水平线)支撑架搭设 支柱头模板铺设底模板 拉线找平封侧模预检。2)根据主控制线放出各梁的轴

6、线及标高控制线。3)梁模支撑。梁模板支撑采用扣件式满堂钢管脚手架支撑,立杆纵、横向间距均为1.0m;立杆须设置纵横双向扫地杆,扫地杆距楼地面200mm;立杆全高范围内设置纵横双向水平杆,水平杆的步距(上下水平杆间距)不大于1500mm;.立杆顶端必须设置纵横双向水平杆。在满堂架的基础上在主次梁的梁底再加一排立杆,沿梁方向间距1.0m。梁底小横杆和立杆交接处立杆加设保险扣。梁模板支架宜与楼板模板支架综合布置,相互连接、形成整体。4) 剪刀撑。竖直方向:纵横双向沿全高每隔四排立杆设置一道竖向剪刀撑。水平方向:沿全平面每隔2步设置一道水平剪刀撑。剪刀撑宽度不应小于4跨,且不应小于6m,纵向剪刀撑斜杆

7、与地面的倾角宜在4560度之间,水平剪刀撑与水平杆的夹角宜为45度。5) 梁模板安装大龙骨采用483.5mm双钢管,其跨度等于支架立杆间距;小龙骨采用50mm70mm方木,间距200mm,其跨度等于大龙骨间距。梁底模板铺设:按设计标高拉线调整支架立杆标高,然后安装梁底模板。梁跨中起拱高度为梁跨度的2,主次梁交接时,先主梁起拱,后次梁起拱。梁侧模板铺设:根据墨线安装梁侧模板、压脚板、斜撑等。梁侧模应设置斜撑,当梁高大于700mm时设置腰楞,并用对拉螺栓加固,对拉螺栓水平间距为500,垂直间距300。5、楼板模板施工1)工艺流程:支架搭设龙骨铺设、加固楼板模板安装预检。2) 支架搭设:楼板模板支架

8、搭设同梁模板支架搭设,与梁模板支架统一布置。立杆顶部如设置顶托,其伸出长度不应大于300mm;顶部支撑点位于顶层横杆时,应靠近立杆,且不大于100。3)立杆支撑横纵间距不超过1.5m, 且立杆支撑钢管不能有接头,如有少数接头现象,所有顶撑之间要设水平撑或剪刀撑,进行横纵向扫地杆加固,以保持顶撑的稳固可靠。4)模板安装:采用木胶合板作楼板模板,一般采用整张铺设、局部小块拼补的方法,模板接缝应设置在龙骨上。大龙骨采用483.5mm双钢管,其跨度等于支架立杆间距;小龙骨采用50mm70mm方木,间距200mm,其跨度等于大龙骨间距。挂通线将大龙骨找平。根据标高确定大龙骨顶面标高,然后架设小龙骨,铺设

9、模板。5)楼面模板铺完后,应认真检查支架是否牢固。模板梁面、板面清扫干净。梁、柱接头处模板支设楼面标高15厚胶合板下垫50*70方木20015厚胶合板水平钢管扣件连接立杆间距1500*1500斜撑或剪力撑六、模板的验收1、模板及其支架必须符合下列规定:(1)保证工程结构和构件各部分形状尺寸和相互位置的正确,必须要符合图纸设计要求。(2)具体足够的承载能力,刚度和稳定性,能可靠承受新浇筑砼的自重和侧压力,以及在施工过程中所产生的荷载。(3)构造应简单、装拆方便,并便于钢筋的绑扎、安装和砼的浇筑、养护等要求。(4)模板的接缝应严密,不得漏浆。2、模板与砼的接触面应涂隔离剂(脱模剂),对油质类等影响

10、结构或妨碍装饰工程施工的隔离剂不宜采用,严禁隔离剂沾污钢筋与砼接槎处。3、预留孔洞及预埋件偏差应符合规范要求。4、模板验收时,应由项目工程师带队,施工、质检、安全等人员全部到现场参加验收,合格后方可进行下道工序施工。七、模板的拆除1、 拆模程序:先支的后拆,后支的先拆先拆非承重部位,后拆承重部位先拆除柱模板,再拆楼板底模、梁侧模板最后拆梁底模板。2、柱、梁板模板的拆除必须待混凝土达到设计规范要求的脱模强度。柱模板应在混凝土强度能保证其表面及棱角不因拆模而受损坏时方可拆除;板与梁底模板应在梁板砼强度达到设计强度的100%,并有同条件养护拆模试压报告,经监理审批签发拆模通知书后方可拆除。3、模板拆

11、除的顺序和方法。应按照配板设计的规定进行,遵循先支后拆,先非承重部位后承重部位,自上而下的原则。拆模时严禁用大锤和撬棍硬砸硬撬。4、拆模时,操作人员应站在安全处,以免发生安全事故。待该片(段)模板全部拆除后,将模板、配板、支架等清理干净,并按文明施工要求运出堆放整齐。5、 拆下的模板、配件等,严禁抛扔,要有人接应传递。按指定地点堆放,并做到及时清理,维修和涂刷好隔离剂,以备待用。八、质量保证措施及施工注意事项1、 施工前由木工翻样绘制模板图和节点图,经施工负责人复核后方可施工,安装完毕,经有关人员组织验收合格后,方能进行钢筋安装等下道工序的施工作业。2、 现浇结构模板安装允许偏差:序号项 目允

12、许偏差(mm)1轴线位移52底模上表面标高53截面内部尺寸柱、梁4,-54层高垂直度大于5m85相邻两板表面高底差26表面平整度5注;检查轴线位置时,应沿纵、横两个方向量测,并取其中的较大值。3、 确保每个扣件和钢管的质量满足要求,每个扣件的拧紧力矩都要控制在4065Nm,钢管不能选用已经长期使用发生变形的。4、模板施工前,对班组进行书面技术交底,拆模要有项目施工员签发拆模通知书。5、浇筑混凝土时,木工要有专人看模。6、认真执行三检制度,未经验收合格不允许进入下一道工序。7、严格控制楼层荷载,施工用料要分散堆放。8、 在封模以前要检查预埋件是否放置,位置是否准确。九、成品保护1、模板涂刷隔离剂时,不得影响结构性能或妨碍装饰工程施工。2、拆模时不得用大锤硬砸或撬棍硬撬,以免损伤混凝土表面和楞角。3、坚持每次使用后清理板面,涂刷脱模剂。4、按楼板部位层层复安,减少损耗,材料应按编号分类堆放。5、

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
