《人工湖土方开挖施工方案.doc》由会员分享,可在线阅读,更多相关《人工湖土方开挖施工方案.doc(13页珍藏版)》请在第壹文秘上搜索。
1、某某县某某园区某某湖水系工程一期工程土方开挖施工方案 批准: 审核: 校核: 编制: 某某建设集团路桥工程有限公司某某项目总承包部 年 月 日目 录土方开挖施工方案- 1 -制依据- 1 -程概况- 1 -(1)工程概述- 1 -(2)开挖工程量- 1 -挖程序和方法- 2 -1开挖施工程序- 2 -3.2土方施工方法- 2 -工布置- 4 -1 施工道路布置- 4 -2 施工排水、电、通讯布置- 4 -5 弃土场规划及管理- 5 -1 弃土场规划- 5 -2 弃土场管理- 6 -挖进度计划- 6 -挖资源配置- 6 -1 主要施工机械配置- 6 -1.1挖掘机- 6 -7.1.2自卸汽车-

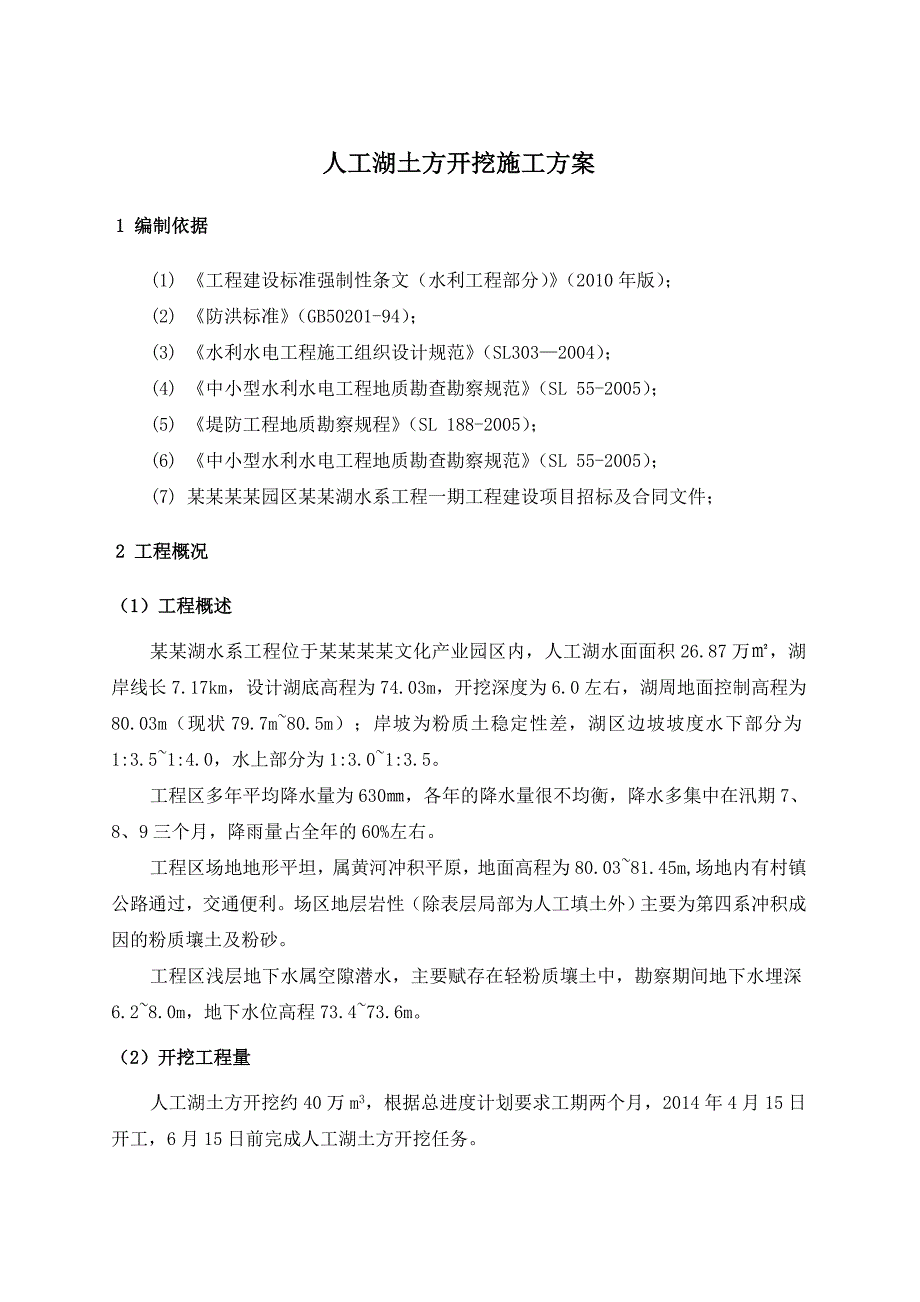

2、7 -7.2 劳动力计划表- 8 -工质量控制措施- 8 -9 特殊情况的应急处理措施- 9 -工安全措施- 9 -明施工及环保管理- 11 -人工湖土方开挖施工方案1 编制依据(1) 工程建设标准强制性条文(水利工程部分)(2010年版);(2) 防洪标准(GB50201-94);(3) 水利水电工程施工组织设计规范(SL3032004);(4) 中小型水利水电工程地质勘查勘察规范(SL 55-2005);(5) 堤防工程地质勘察规程(SL 188-2005);(6) 中小型水利水电工程地质勘查勘察规范(SL 55-2005);(7) 某某某某园区某某湖水系工程一期工程建设项目招标及合同文件
3、;2 工程概况(1)工程概述某某湖水系工程位于某某某某文化产业园区内,人工湖水面面积26.87万,湖岸线长7.17km,设计湖底高程为74.03m,开挖深度为6.0左右,湖周地面控制高程为80.03m(现状79.7m80.5m);岸坡为粉质土稳定性差,湖区边坡坡度水下部分为1:3.51:4.0,水上部分为1:3.01:3.5。工程区多年平均降水量为630,各年的降水量很不均衡,降水多集中在汛期7、8、9三个月,降雨量占全年的60%左右。工程区场地地形平坦,属黄河冲积平原,地面高程为80.0381.45m,场地内有村镇公路通过,交通便利。场区地层岩性(除表层局部为人工填土外)主要为第四系冲积成因
4、的粉质壤土及粉砂。工程区浅层地下水属空隙潜水,主要赋存在轻粉质壤土中,勘察期间地下水埋深6.28.0m,地下水位高程73.473.6m。(2)开挖工程量人工湖土方开挖约40万m3,根据总进度计划要求工期两个月,2014年4月15日开工,6月15日前完成人工湖土方开挖任务。3 开挖程序和方法3.1开挖施工程序人工湖以中万路为界,分成东西两个区,平面分段分层布置,各部位开挖施工时,按东区由东向西、西区由西向东、自上而下的原则进行;土方开挖施工程序如下:施工准备测量放线场地清理挖设导流沟开挖运渣边坡开挖边坡修整下一循环。3.2 土方施工方法 1、准备工作确保已经配备满足开挖强度的开挖及运输设备,施工
5、道路满足使用条件,弃土场已能够使用,开挖料的流向已经规划好。将实测地形和开挖放样资料报送监理人复核并经批准后,即可进行开挖施工。2、场地清理 (1)施工前由测量人员放出设计开挖边线,对开挖范围内的原始地形、地貌进行复测,核实开挖原始断面,确定开挖及清理范围,清理的范围应延伸至施工图纸所示最大开挖边线外侧至少5米的距离。场地清理包括植被清理和表土清挖,清除开挖工程区域内的树根、杂草、垃圾、废渣及监理人指明的其它有碍物;将不符合填筑要求的含细根须、草本植物及覆盖草等植物的表层有机土壤按监理人指示的开挖深度全部清理干净,并将开挖的有机土壤运到指定地区堆放,并确保腐植土不混入可用料内。场地清理主要采用
6、推土机集料,装载机装自卸汽车运输到弃土场。树根、草木植物等以人工配合清挖。场地清理中如发现文物古迹,立即停止施工,并及时通知监理。 (2)清除料可以在现场掩埋,或运出现场掩埋或堆放。掩埋时清除料的层厚不大于0.5米,并埋入至少1米厚的土层以下,掩埋物不妨碍自然排水和污染河流。3、测量放样配置足够、合格的测量人员、仪器和设备(全站仪、水准仪等),按国家测绘标准和本工程精度要求,建立施工控制网。开挖施工前,进行原始地形测量剖面的复核检查,将实测地形和开挖放样资料报送监理人复核。施工时测量队按照施工设计图放样,明确标识开挖区的施工范围、开挖轮廓线、作业高程及桩号等内容。在开挖过程中,及时校核、测量校
7、正开挖平面的尺寸和标高、控制桩号及边坡坡度,按施工图纸的要求检查开挖边坡的坡度和平整度,发现偏差及时修正。 4、土方开挖施工 (1)施工程序土层较薄时土层较厚时施工准备测量放线挖掘机直接挖装推土机集料、装载机装车zhua装自卸汽车运土至碴场人工配合反铲修整边坡验收、进行下一道工序 (2) 施工方法本工程采用干法开挖,结合土层分类,根据设计开挖深度6米左右,计划分三层开挖到湖底设计标高,第一层开挖约2.5米,开挖后刷边坡;第二层开挖约2.5米(至浅水区标高),开挖后刷边坡;第三层做约1米厚预留,最后一次性开挖至湖底标高(预留0.10.2m),修整边坡后,湖底用推土机推平人工配合整型,压路机压实至
8、规范要求的压实度。土方开挖采用挖掘机直接挖装和推土机集土、装载机装土两种作业方法相结合,15T自卸汽车运输的方法进行施工。土方开挖从上到下水平分段分层依次进行,严禁自下而上或采取倒悬掏底的开挖方法,施工中随时做成一定的坡势,以利排水,开挖过程中应避免边坡稳定范围内形成积水。湖区土方开挖根据机械配备情况和地质条件合理安排施工时间、开挖段长度、开挖方式,充分准备,精心组织,集中力量进行机械化快速施工,做到“快开挖、早完工”,确保工程质量。根据湖区设计图纸和现场情况,拟采用10台挖掘机同时开展作业面进行土方开挖。采取环湖分块分段开展作业面进行全线开挖,使各区有独立的出土道路和临时排水设施。每一区开挖
9、完毕,及时进行坡面修整,做好引排水工作,以确保开挖面干燥无水。机械开挖土方时,接近设计坡面时采用反铲削坡,实际施工的边坡坡度应适当留有人工修坡余量(0.10.2m厚),再以人工整修至设计要求的坡度和平整度。开挖施工中如遇不良地质情况,及时通知监理及业主单位组织现场勘查,如需进行边坡监控,我方根据设计变更通知组织实施。4 施工布置4.1 施工道路布置为满足本工程土建施工的需要,在湖区设置5条施工便道。其总体施工道路布置详见施工平面布置图。4.2 施工排水、电、通讯布置 (一)施工排水1、本工程设计湖底高程为74.03米,开挖深度为67.4米,场区地下水埋深6.28米,地下水位高程73.473.6
10、米,原则上不存在施工降排水问题,但根据设计要求施工前须先挖探坑复测地下水位, 如地下水位过高无法直接开挖施工,及时通知监理及业主单位进行设计变更。2、开挖前提前做好施工排水措施,严禁自流水渗入引起土体坍滑,在开挖前设置坡顶截水沟(截水沟设在开挖开口线外2米,按宽0.8米、深0.6米设计,沟内铺薄膜防止水渗漏),坡顶截水沟接入中万路现有边沟,确保开挖坡面不被冲刷。3、边坡面的坡脚以及施工场地周边的坡脚,均开挖好沟槽设置排水设施,排水沟顶口宽80,深度低于基坑顶面30,将水引至集水坑处,集水坑每隔50米左右设一个,深度低于基底顶面1米,以及时排除坡底积水,保护边坡坡脚的稳定。4、对影响施工及危害永
11、久建筑物安全的渗漏水、地下水或泉水,就近开挖积水坑和排水沟槽,并设置足够的排水设备,将水排至坡顶截水沟。不得将施工水池设置在开挖边坡上部,以防止渗漏水引起的边坡滑动或坍塌。5、雨天施工时,施工台阶略向外倾斜,以利排水。在场地开挖过程中,做好临时性地面排水设施,保持必要的地面排水坡度、设置临时坑槽、使用机械排除积水以及开挖排水沟排走雨水和地面积水等;在开挖边坡上遇有地下水渗流时,应在边坡修整前,采取有效的疏导和保护措施。在多雨时节,考虑在开挖好的湖底设置集水坑,将雨水汇集然后由潜水泵排走。 (二)施工供电 夜间施工照明用电接当地民用电,另备两台30千瓦柴油发电机作备用电源。 (三) 施工通讯 现
12、场移动通信已覆盖,能满足正常工作联系通讯需要,另外所有施工人员配置对讲机以便快捷沟通。5 弃土场规划及管理5.1 弃土场规划根据图纸要求,弃土场在湖区东南贾鲁河边运距约7.1公里,占地148亩弃土量49万方,预计堆土高度5米,施工时根据业主要求和弃土场征地情况进行调整。人工湖的弃土一部分首先考虑用于本工程回填,弃土则利用自卸车运至规定弃土场内。开挖施工过程中,服从土场管理单位的协调和管理,按规定有序堆放,确保土场基础及边坡稳定。5.2 弃土场管理整个弃土过程在业主单位的统一协调下,严格按规定的填土时间、填土方式、及堆土要求进行堆存,严格服从弃土场管理人员的调度指挥。6 开挖进度计划按照合同文件
13、的总进度要求、根据现场实际施工条件,人工湖开挖计划两个月完成,分成两班制作业(昼夜施工);其中土方开挖量约40万m3,平均开挖强度约为8000m3/日。7 开挖资源配置7.1 主要施工机械配置人工湖土方开挖施工机械主要为挖掘机和运输车辆,按日开挖强度8000m3进行配置。装运采用反铲挖掘机PC360进行挖、装,配15T自卸汽车进行运输。考虑到开挖强度和工作面布置情况,月工作时间按25天计、每天实行两班制作业、每班工作8小时的工作制度进行机械设备的配置。7.1.1挖掘机 生产率计算Pj=60 q n ke kc ky kz q铲斗几何容量,m3,PC铲斗1.6m3; n挖掘机每分钟挖土次数,取3
14、次; ky挖掘机在掌子面内移动影响系数,取0.95; kz掌子面高低与旋转角大小的校正系数,取1.2;根据上述系数计算:PC360生产率:Pj=501.630.750.70.951.2=143m3/h(自然方);实际生产率为:PC360生产率:Ps=80.850.8143=778m3/台班(自然方); 挖掘机需用量计算挖掘机、装载机需用量主要根据开挖量和机械生产效率来确定,按下式计算:N=Ksm/WPs Kt Jt =1.35778500.80.85=10 m月开挖的方量,20万m3(自然方); Ks土方松散系数,取1.35;W月台班数,每月工作25天,每天2台班;Jt机械利用系数,取0.8; Kt时间利用系数,取0.85;经过计算N=10,配置 PC360挖掘机10台能满足土方开挖需求。7.1.2自卸汽车 生产率计算本工程开挖区至弃土场运距约7.1km,考虑运输道路情况及施工条件,每小时运2趟,15t汽车载重按15m3(自然方);工作时间每月25天,每天2台班,每台班8小时计算,则其生产
