亿锋室内回填土施工方案(上报修订1)12.31.doc

上传人:p** 文档编号:954006 上传时间:2024-05-28 格式:DOC 页数:7 大小:131.50KB
下载 相关 举报
亿锋室内回填土施工方案(上报修订1)12.31.doc_第1页
第1页 / 共7页
亿锋室内回填土施工方案(上报修订1)12.31.doc_第2页
第2页 / 共7页
亿锋室内回填土施工方案(上报修订1)12.31.doc_第3页
第3页 / 共7页
亿锋室内回填土施工方案(上报修订1)12.31.doc_第4页
第4页 / 共7页
亿锋室内回填土施工方案(上报修订1)12.31.doc_第5页
第5页 / 共7页
亿锋室内回填土施工方案(上报修订1)12.31.doc_第6页
第6页 / 共7页
亿锋室内回填土施工方案(上报修订1)12.31.doc_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《亿锋室内回填土施工方案(上报修订1)12.31.doc》由会员分享,可在线阅读,更多相关《亿锋室内回填土施工方案(上报修订1)12.31.doc(7页珍藏版)》请在第壹文秘上搜索。

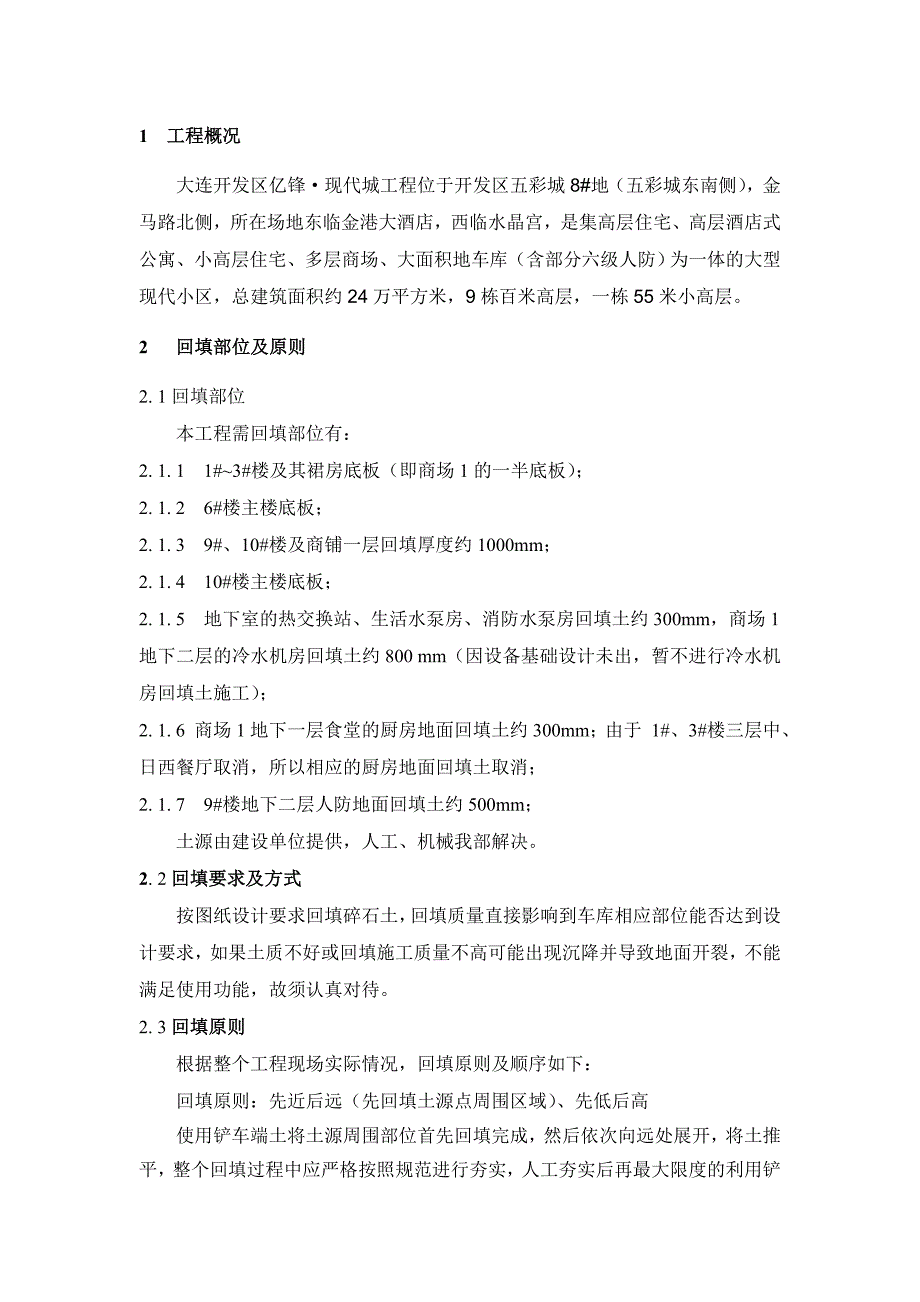

1、大连亿锋现代城工程室内回填施工方案编 号:编 制: 审 核:审 批: 中国建筑第八工程局 2007年1月9日1 工程概况大连开发区亿锋现代城工程位于开发区五彩城8#地(五彩城东南侧),金马路北侧,所在场地东临金港大酒店,西临水晶宫,是集高层住宅、高层酒店式公寓、小高层住宅、多层商场、大面积地车库(含部分六级人防)为一体的大型现代小区,总建筑面积约24万平方米,9栋百米高层,一栋55米小高层。2 回填部位及原则2. 1回填部位本工程需回填部位有:2. 1. 1 1#3#楼及其裙房底板(即商场1的一半底板);2. 1. 2 6#楼主楼底板;2. 1. 3 9#、10#楼及商铺一层回填厚度约1000

2、mm;2. 1. 4 10#楼主楼底板;2. 1. 5 地下室的热交换站、生活水泵房、消防水泵房回填土约300mm,商场1地下二层的冷水机房回填土约800 mm(因设备基础设计未出,暂不进行冷水机房回填土施工);2. 1. 6 商场1地下一层食堂的厨房地面回填土约300mm;由于 1#、3#楼三层中、日西餐厅取消,所以相应的厨房地面回填土取消;2. 1. 7 9#楼地下二层人防地面回填土约500mm;土源由建设单位提供,人工、机械我部解决。2. 2回填要求及方式按图纸设计要求回填碎石土,回填质量直接影响到车库相应部位能否达到设计要求,如果土质不好或回填施工质量不高可能出现沉降并导致地面开裂,不

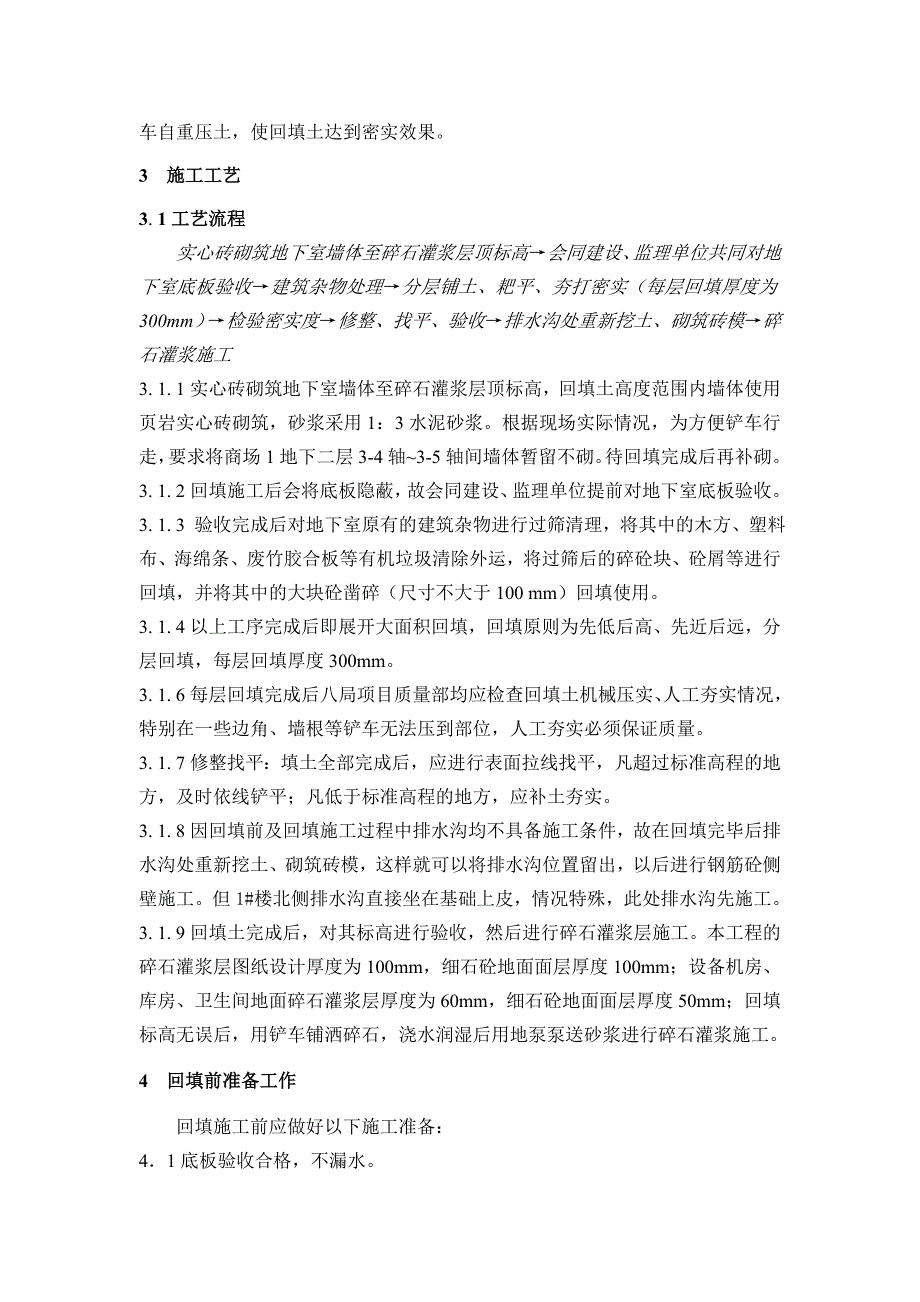

3、能满足使用功能,故须认真对待。2. 3回填原则根据整个工程现场实际情况,回填原则及顺序如下:回填原则:先近后远(先回填土源点周围区域)、先低后高使用铲车端土将土源周围部位首先回填完成,然后依次向远处展开,将土推平,整个回填过程中应严格按照规范进行夯实,人工夯实后再最大限度的利用铲车自重压土,使回填土达到密实效果。3 施工工艺3. 1工艺流程实心砖砌筑地下室墙体至碎石灌浆层顶标高会同建设、监理单位共同对地下室底板验收建筑杂物处理分层铺土、耙平、夯打密实(每层回填厚度为300mm)检验密实度修整、找平、验收排水沟处重新挖土、砌筑砖模碎石灌浆施工3. 1. 1实心砖砌筑地下室墙体至碎石灌浆层顶标高,

4、回填土高度范围内墙体使用页岩实心砖砌筑,砂浆采用1:3水泥砂浆。根据现场实际情况,为方便铲车行走,要求将商场1地下二层3-4轴3-5轴间墙体暂留不砌。待回填完成后再补砌。3. 1. 2回填施工后会将底板隐蔽,故会同建设、监理单位提前对地下室底板验收。3. 1. 3 验收完成后对地下室原有的建筑杂物进行过筛清理,将其中的木方、塑料布、海绵条、废竹胶合板等有机垃圾清除外运,将过筛后的碎砼块、砼屑等进行回填,并将其中的大块砼凿碎(尺寸不大于100 mm)回填使用。3. 1. 4以上工序完成后即展开大面积回填,回填原则为先低后高、先近后远,分层回填,每层回填厚度300mm。3. 1. 6每层回填完成后

5、八局项目质量部均应检查回填土机械压实、人工夯实情况,特别在一些边角、墙根等铲车无法压到部位,人工夯实必须保证质量。3. 1. 7修整找平:填土全部完成后,应进行表面拉线找平,凡超过标准高程的地方,及时依线铲平;凡低于标准高程的地方,应补土夯实。3. 1. 8因回填前及回填施工过程中排水沟均不具备施工条件,故在回填完毕后排水沟处重新挖土、砌筑砖模,这样就可以将排水沟位置留出,以后进行钢筋砼侧壁施工。但1#楼北侧排水沟直接坐在基础上皮,情况特殊,此处排水沟先施工。3. 1. 9回填土完成后,对其标高进行验收,然后进行碎石灌浆层施工。本工程的碎石灌浆层图纸设计厚度为100mm,细石砼地面面层厚度10

6、0mm;设备机房、库房、卫生间地面碎石灌浆层厚度为60mm,细石砼地面面层厚度50mm;回填标高无误后,用铲车铺洒碎石,浇水润湿后用地泵泵送砂浆进行碎石灌浆施工。4 回填前准备工作回填施工前应做好以下施工准备:41底板验收合格,不漏水。42地锚等底板上预留的钢筋等清除干净。43回填前地下室原有建筑杂物处理:将原有垃圾过筛,目的是将塑料纸、木块、板条、海绵条、废纸等有机垃圾全部清除外运,筛过的砼碎块等均可回填用,剩余的大砼块人工凿碎,形成坚硬的小块散布在回填土当中使用。44做好土壤夯实取样试验的准备工作。45回填前基坑应清理干净杂物、垃圾、零散用具等。5 回填材料、机械准备51回填土采用业主提供

7、的场外汽车运土,保证回填土源,土质直接影响回填质量,要求回填土内无有机杂质,含水率接近最优含水率。52土方回填时选用30铲车1台,振动夯实机3台,蛙式打夯机3台。铲车从6#、8#楼间的车道进入地下室(车道量下净高3000mm,铲车驾驶楼盖拿下即可通过),然后铲车一直呆在地下室往返运土,其他楼号的铲车位置现场确定。6 回填土下点依据现场实际情况,回填土从1#楼东侧留洞下土,运土车在洞口处后翻,回填土直接落入底板上。7 回填压实方法71填土应采用碎石土,保证级配好,大粒径石坚硬,每层回填厚度300mm。72随着铲车的来回行进,机械压实情况较好,人工夯实及时跟进,在铲车无法压到的墙、柱根等部位均依靠

8、人工夯实,最终目的是要保证夯填质量。73碾压机械压实填方时,应控制行驶速度,一般不应超过以下规定: 平 碾:2km/h 羊足碾:3km/h 振动碾:2km/h74碾压时,轮(夯)迹应相互搭接,防止漏压或漏夯。每层接缝处应作成斜坡形,碾迹重叠。重叠0.5l.0m左右,上下层错缝距离不应小于1m。打夯按一定方向进行、依次夯打,均匀分布,严禁漏夯。8 节点处理81墙身防潮地下室墙体应直接坐在底板上,这样就带来在回填土高度范围内的墙身防潮问题,为此在100mm地面厚度中间位置在砌筑墙体上设置隔潮层,以避免底板渗水沿墙体返至地面,导致模灰、面层脱落,影响使用。隔潮层设置位置及做法见下图示:9 成品保护措

9、施91回填施工过程中应加强对疏水层的保护,防止破坏;92因回填前砌筑施工已完成,故应做好对砖墙的保护工作;93铲车来回行进、倒车过程中应做好对框架柱、墙体的保护,防止碰坏10 碎石灌浆施工回填土隐蔽验收 铺设碎石层 验收 浇筑砂浆 养护101回填土施工完成后,我部组织建设、监理单位进行隐蔽验收,合格后方可进行碎石灌浆施工;10211 质量控制与检验由于回填土的施工质量对于避免今后地坪出现沉降现象至关重要,因此应该切实加强回填土施工质量的过程控制。101质量标准回填施工结束后,应检查标高、压实程度等,检验标准应符合下表的规定。填土工程的质量检验标准(mm)项序项目允许偏差或允许值检验方法柱基基坑

10、基槽场地平整管沟地(路)面基层人工机械主控项目1标高-503050-50-50水准仪2分层压实系数094按规定方法一般项目1回填土料碎石土取样检查或直观鉴别2分层厚度300水准仪及抽样检查3表面平整度2020302020用靠尺或水准仪102质量控制要点1021回填土用打夯机械采用分层夯实法,打夯时采用连续夯击的办法,做到一夯压一夯,不得有漏夯现象。1022回填土应从最低处开始,由下而上整个宽度水平分层均匀铺填土料和压实。1023 依据GB/T50123-1999标准采用环刀法取样试验。11 楼板部位回填楼板部位回填施工时,必须注意的是回填土不能集中堆放,防止楼板施工荷载过大而发生质量、安全事故

11、。回填土到达楼板上后须及时散开、铺平。12 10#楼底板部位回填10#楼底板原设计为下反梁,因地基为微风化辉绿岩,当时土方施工单位无法准确放炮开地梁槽,故建设单位将其改成上反梁,由此增加了回填土施工这道工序。在结构施工时我部已考虑了回填土下土的问题,故在地下一层、一层楼板上留置4个12001200的预留洞,回填土施工时可从预留洞下土,但10#楼地下二层被地梁分隔成12个房间,铲车是无法下去的,故只能用人工推手推车进行回填,因无法借助机械压土,完全采用人工夯实,故施工中必须认真对待,完全按照本方案及规范要求进行夯实。13 商场1屋顶花园部位回填商场1屋顶花园部位、车库2A、车库2B顶板部位回填方案将在后期上报。14 安全环保措施141铲车行进过程中应注意避让地下室照明设备;142非机电设备操作人员不准擅自动用机电设备。143使用打夯机时,要两人操作,其中一人负责移动胶皮电线。操作打夯机人员,必须戴绝缘手套,以防触电。打夯时要精神集中,两机平行间距不得小于3m;在同一夯行路线上,前后距离不得小于10m。144现场配合、打夯人员应注意对铲车的避让,防止发生事故。145楼板回填时严禁重车上楼板,同时严禁回填土集中在楼板上堆放,杜绝因荷载集中导致楼板超负荷出现安全问题。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
