人防地下室筏板综合施工方案.doc

上传人:p** 文档编号:954010 上传时间:2024-05-28 格式:DOC 页数:18 大小:2.44MB
下载 相关 举报
人防地下室筏板综合施工方案.doc_第1页
第1页 / 共18页
人防地下室筏板综合施工方案.doc_第2页
第2页 / 共18页
人防地下室筏板综合施工方案.doc_第3页
第3页 / 共18页
人防地下室筏板综合施工方案.doc_第4页
第4页 / 共18页
人防地下室筏板综合施工方案.doc_第5页
第5页 / 共18页
人防地下室筏板综合施工方案.doc_第6页
第6页 / 共18页
人防地下室筏板综合施工方案.doc_第7页
第7页 / 共18页
人防地下室筏板综合施工方案.doc_第8页
第8页 / 共18页
人防地下室筏板综合施工方案.doc_第9页
第9页 / 共18页
人防地下室筏板综合施工方案.doc_第10页
第10页 / 共18页
亲,该文档总共18页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《人防地下室筏板综合施工方案.doc》由会员分享,可在线阅读,更多相关《人防地下室筏板综合施工方案.doc(18页珍藏版)》请在第壹文秘上搜索。

1、人防地下室筏板综合施工方案一、工程概况本工程为徐州市新城区G1-3地块人防地下室。该工程为地下一层的掘开式结建工程,结构体系数为钢筋混凝土框架结构,防护类别为甲类,防护等级为核六常六级,核六B常六级,平时作为三类汽车库、自行库,战时作为二等人员掩藏部和综合物资部。该工程绝对标高为39.850m,筏板顶相对标高为-4.4000。基础底板及地梁混凝土标号为C40P6,混凝土基础底板下设150厚C15素混凝土垫层,每边宽出基础边100。基础中迎水面纵向受力钢筋的混凝土保护层厚度不应小于40mm,底板顶面保护层厚为30mm。二、人防地下室土方开挖(一)作业条件1、土方开挖前,将施工区域内的地下、地上障

2、碍物清除和处理完毕。2、人防地下室的定位控制线(桩)、标准水平桩及开槽的灰线尺寸,报监理、总包验收。3、土方开挖前检查地下水位是否降至施工面以下500mm,在根据现场实际情况合理安排土方运输车的行走路线及弃土场。 4、施工机械进入现场所经过的道路和卸车设施等,应先经过检查,必要时要进行加固或加宽等准备工作。5、施工过程中应检查平面位置、水平标高、边坡坡度、压实度、排水、降低地下水位系统,并随时观测周围的环境变化,并做好与监理、总包的沟通工作。6、在机械施工无法作业的部位和修整边坡坡度、清理槽底等,应采用人工进行修整、清理。7、夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安

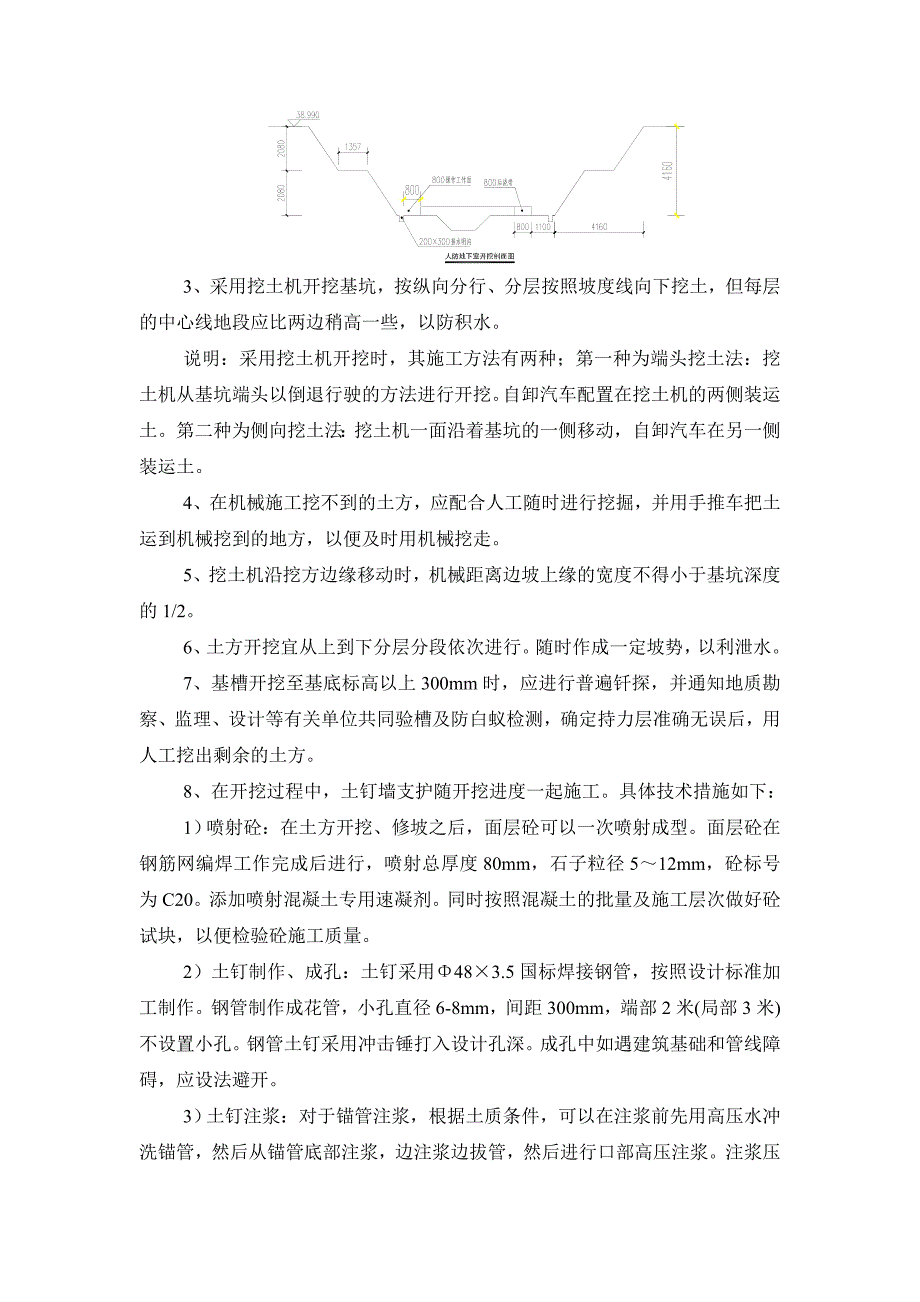

3、排开挖顺序,防止错挖或超挖。(二)、操作工艺1、工艺流程:确定开挖的顺序和坡度分段分层平均下挖修边和清底。2、根据现场土质情况,适用1:1放坡,两阶段放坡,基坑四周留800操作面,周边并设200300排水明沟,四角设置600600600集水井。3、采用挖土机开挖基坑,按纵向分行、分层按照坡度线向下挖土,但每层的中心线地段应比两边稍高一些,以防积水。说明:采用挖土机开挖时,其施工方法有两种;第一种为端头挖土法:挖土机从基坑端头以倒退行驶的方法进行开挖。自卸汽车配置在挖土机的两侧装运土。第二种为侧向挖土法:挖土机一面沿着基坑的一侧移动,自卸汽车在另一侧装运土。4、在机械施工挖不到的土方,应配合人工

4、随时进行挖掘,并用手推车把土运到机械挖到的地方,以便及时用机械挖走。5、挖土机沿挖方边缘移动时,机械距离边坡上缘的宽度不得小于基坑深度的1/2。6、土方开挖宜从上到下分层分段依次进行。随时作成一定坡势,以利泄水。7、基槽开挖至基底标高以上300mm时,应进行普遍钎探,并通知地质勘察、监理、设计等有关单位共同验槽及防白蚁检测,确定持力层准确无误后,用人工挖出剩余的土方。8、在开挖过程中,土钉墙支护随开挖进度一起施工。具体技术措施如下:1)喷射砼:在土方开挖、修坡之后,面层砼可以一次喷射成型。面层砼在钢筋网编焊工作完成后进行,喷射总厚度80mm,石子粒径512mm,砼标号为C20。添加喷射混凝土专

5、用速凝剂。同时按照混凝土的批量及施工层次做好砼试块,以便检验砼施工质量。2)土钉制作、成孔:土钉采用483.5国标焊接钢管,按照设计标准加工制作。钢管制作成花管,小孔直径6-8mm,间距300mm,端部2米(局部3米)不设置小孔。钢管土钉采用冲击锤打入设计孔深。成孔中如遇建筑基础和管线障碍,应设法避开。3)土钉注浆:对于锚管注浆,根据土质条件,可以在注浆前先用高压水冲洗锚管,然后从锚管底部注浆,边注浆边拔管,然后进行口部高压注浆。注浆压力0.2-0.6Mpa ,锚杆返浆后即可停止注浆。水灰比0.5:1。施工中应做好注浆记录。4)编制钢筋网:按照设计要求编制钢筋网及加强筋。土钉头焊接后用螺纹钢井

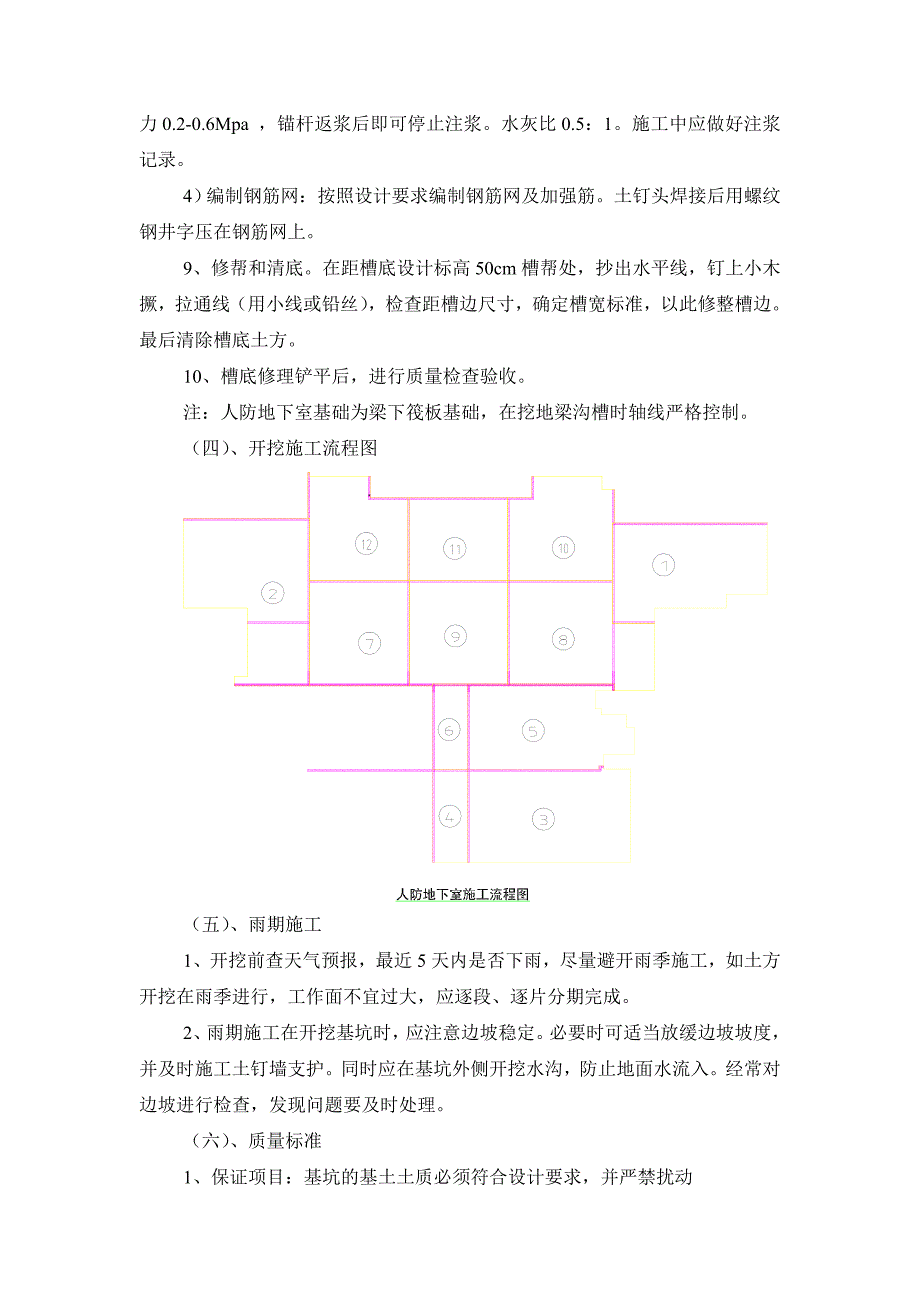

6、字压在钢筋网上。9、修帮和清底。在距槽底设计标高50cm槽帮处,抄出水平线,钉上小木撅,拉通线(用小线或铅丝),检查距槽边尺寸,确定槽宽标准,以此修整槽边。最后清除槽底土方。10、槽底修理铲平后,进行质量检查验收。注:人防地下室基础为梁下筏板基础,在挖地梁沟槽时轴线严格控制。(四)、开挖施工流程图(五)、雨期施工1、开挖前查天气预报,最近5天内是否下雨,尽量避开雨季施工,如土方开挖在雨季进行,工作面不宜过大,应逐段、逐片分期完成。2、雨期施工在开挖基坑时,应注意边坡稳定。必要时可适当放缓边坡坡度,并及时施工土钉墙支护。同时应在基坑外侧开挖水沟,防止地面水流入。经常对边坡进行检查,发现问题要及时

7、处理。(六)、质量标准1、保证项目:基坑的基土土质必须符合设计要求,并严禁扰动2、土方开挖工程质量检验标准应符合表6.2.4的规定。 说明:6.2.4本规范表6.2.4所列数值适用于附近无重要建筑物或重要公共设施,且基坑暴露时间不长的条件。(七)、成品保护1、对定位标准桩、轴线引桩、标准水准点等,挖运土时不得撞碰。并应经常测量和校核其平面位置、水平标高和边坡坡度是否符合设计要求。定位标准桩和标准水准点也应定期复测和检查是否正确。2、土方开挖时,应防止邻近建筑物或构筑物,道路、管线等发生下沉和变形。必要时应与设计单位或建设单位协商,采取防护措施,并在施工中进行沉降或位移观测。3、施工中如发现有文

8、物或古墓等,应妥善保护,并应及时报请当地有关部门处理,方可继续施工。如发现有测量用的永久性标桩或地质、地震部门设置的长期观测点等,应加以保护。在敷设有地上或地下管线、电缆的地段进行土方施工时,应事先取得有关管理部门的书面同意,施工中应采取措施,以防止损坏管线,造成严重事故。(八)、应注意的质量问题1、基底超挖:开挖基坑不得超过基底标高。如个别地方超挖时,其处理方法应取得总包单位的同意,不得私自处理。2、基底未保护:基坑开挖后应尽量减少对基土的扰动。如遇基础不能及时施工时,可在基底标高以上预留30cm土层不挖,待做基础时再挖。3、施工顺序不合理:应严格按施工方案规定的施工顺序进行土方开挖施工,应

9、注意宜先从低处开挖,分层、分段依次进行,形成一定坡度,以利排水。4、施工机械下沉:施工时必须了解土质和地下水位情况。挖土机一般需要在地下水位0.8m以上挖土,以防机械自重下沉。5、开挖尺寸不足,边坡过陡:基坑底部的开挖宽度和坡度,除应考虑结构尺寸要求外,增加工作面800的宽度,及排水设施、支撑结构等所需的宽度。6、雨季施工时,基槽、坑底应预留30cm土层,在打混凝土垫层前再挖至设计标高。二、混凝土C15垫层施工混凝土基础底板下设150厚C15素混凝土垫层,每边宽出基础边100mm,地梁施工采用240mm砖胎模施工,在挖地梁沟槽时,应特别注意,根据以上情部,地梁垫层应宽出基础边300mm。再者地

10、下室侧墙、底板迎水面柔性防水采用1.5mmYTL-VX交叉层压膜自粘防水卷材,保护好甩出的接头,同样采用240mm砖胎模施工,根据以上情况,筏板垫层应宽出基础边300mm。注:垫层浇筑分两次浇筑,第一次先浇筑地梁砼垫层,待地梁砖胎模砌筑完成后,再浇筑筏板砼垫层。其中地梁砖胎膜与土之间的空隙用C15素混凝土填充。(一)垫层模板1、一般要求:确保模板的位置线、轴线、标高、垂直度、孔洞位置等符合设计要求。确保尺寸准确,棱角顺直、拼缝平整。模板拼缝严密平整,不漏浆、不错台、不跑模、不涨模、不变形。封堵缝隙的胶条、压缝软管或塑料泡沫等物,不得突出模板表面,严防浇入混凝土内。2、安装方法:筏板四周采用模板

11、、木方加固支设,外侧用木桩固定。地梁两侧壁浮土清理干净,若沟槽超宽,同样两则用模板、木方加固支设,外侧用木桩固定。3、质量要求:模板支设保持足够的强度、刚度和稳定性;模板的标高必须严格控制,须设标高控制点,并严格按控制点施工;模板隔离剂严禁使用油性隔离剂,必须使用水性隔离剂。可以利用废旧钢筋进行地面锚固,对模板进行加固体。4、模板安装允许偏差及检查方法:垫层允许偏差5mm,检查方法用尺量。5、验收方法:采用“三检”验收制度的方法进行验收。班组完成施工任务首先进行自检,自检难过后,通过工长组织下道工序施工人员进行互检,通过后专业检查,任命一项检查通过后都必须保证资料齐全,并报总包、监理验收,手续

12、完善后进行下道工序施工。6、安全环保施工要求:模板堆放整齐,堆放场地应设置围档,防止闲散人员随意进入;在地面存放模板时,应平卧堆放,严禁靠放到其他模板或构件上,以防下脚滑移倾翻伤人。(二)素混凝土浇筑1、一般要求:混凝土标号采用C15素砼,塌落度要求162cm,为保证砼浇灌时不产生离析,砼由高处自由倾落,其落距不应超过2m。砼要用机械振捣密实,采用平板振捣器和插入式振捣器震动到表面泛浆无气泡为止,严防漏振。垫层须做压光处理,给防水卷材创造施工条件。二次收光后,表面敷盖塑料薄膜。2、浇筑方法及注意事项:浇筑砼之前铺设一层直径25cm的石子,再进行砼垫层浇筑。混凝土输送采用洗车泵浇筑,按人防地下室

13、流程图分块浇筑,在与其他块接触的区域,做好施工缝留置(阶梯性留置)。浇筑时应先浇筑地梁砼垫层,再浇筑筏板砼垫层。3、质量要求:按每浇筑100立方砼留置2组砼试块,一组进行标养护,另一组同条件养护。对商砼站进行施工场地内的砼在总包、监理的见证下,进行抽检,对坍落度过大过小拒收。砼养护安排专人管理,浇筑时标高、轴线由放线人员严格控制。砼浇水养护:养护时间不少于7d,浇水次数保证混凝土处于湿润状态,砼养护用水采用无性(酸性、碱性)水。混凝土强度达到1.2N/mm2前,不得在上面踩踏或者堆放材料等。4、安全环保施工要求:商品混凝土灌车进出场时,应冲洗轮胎,防止泥土泥土带出工地。三、砖胎模施工砖胎模采用

14、MU10标砖、M7.5水泥砂浆砌筑,砌筑高度高出筏板高度250mm。砌筑方法采用“三一”砌筑法,砌筑前,砖提前12h浇水湿润,砖含水率宜为10%15%,砖灰缝宽度宜为10mm,且不应小于8mm,也不应大于12mm。砖墙的水平灰缝砂浆饱满度不得小于80%,垂直灰缝不得出现透明缝、瞎缝和假缝。注:砖胎模内侧转角处做成半径为50mm的圆弧角M7.5水泥砂浆应随伴随用,以目前气温应在3h内使用完毕。砂浆按每一检验批且不超过250立方,随机取样、制作砂浆试块。待砖胎模砌筑完成后,在砖胎模内侧用15厚1:3水泥砂浆作压光处理,给下道工序施工创造条件。四、防水卷材施工(一)基层要求1、防水基层必须平整牢固,

15、不得有突出的尖角,凹坑和表面起砂现象,表面应清洁干燥,转角处应根据要求做半径为50mm的圆弧角。2、基层含水率要无明水珠即可。3、防水层施工前必须将基层上的尘土、砂粒、碎石、杂物、油污和砂浆突起物清除干净。(二)施工准备1、清理防水基层的施工工具:铁锹、扫帚、吹尘器(或吸尘器)、手锤、刚凿、抹布等。2、卷材铺贴的施工工具:剪刀、卷尺、弹线盒、滚刷、胶压辊等。3、施工时气温应在5以上,不宜在特别潮湿且不通风的环境中施工,施工现场应有良好的通风条件。(三)工艺流程:基层表面清理、修补涂刷配套的基层处理剂节点部位粘贴定位、弹基准线铺贴自粘防水卷材辊压、排气收头处理及搭接组织验收保护层施工。(四)操作要点1、卷材总体铺贴顺序为:先高跨,后低跨;同等高度,先远后近;同一立面,从高向低处开始铺贴。2、打底涂:基层清理干净验收合格后,将专用基层处理剂均匀涂刷在基层表面,涂刷时按一个方向进行,厚薄均匀,不漏底、不堆积,晾放至指触不粘3、弹线、试铺:在底涂上按实际搭接面积出粘贴控制线,严格按粘贴控制线试铺及实际粘铺卷材,以确保卷材搭接宽度在67cm(卷材上有标志)。根据现场特点,确定弹线密度,以确保卷材粘贴顺直,不会因累积误差而出现粘贴歪斜的现象。卷材应先试铺就位,按需要形状正确剪裁后,方可开始实际粘铺。4、接点处理:阴阳角须先用砂浆做成50mm的圆角,增设防水附加层一道,确保全面达到防水效果。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 人防工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
