《住宅小区住宅楼建筑给排水及采暖工程施工技校资料核查表.doc》由会员分享,可在线阅读,更多相关《住宅小区住宅楼建筑给排水及采暖工程施工技校资料核查表.doc(71页珍藏版)》请在第壹文秘上搜索。

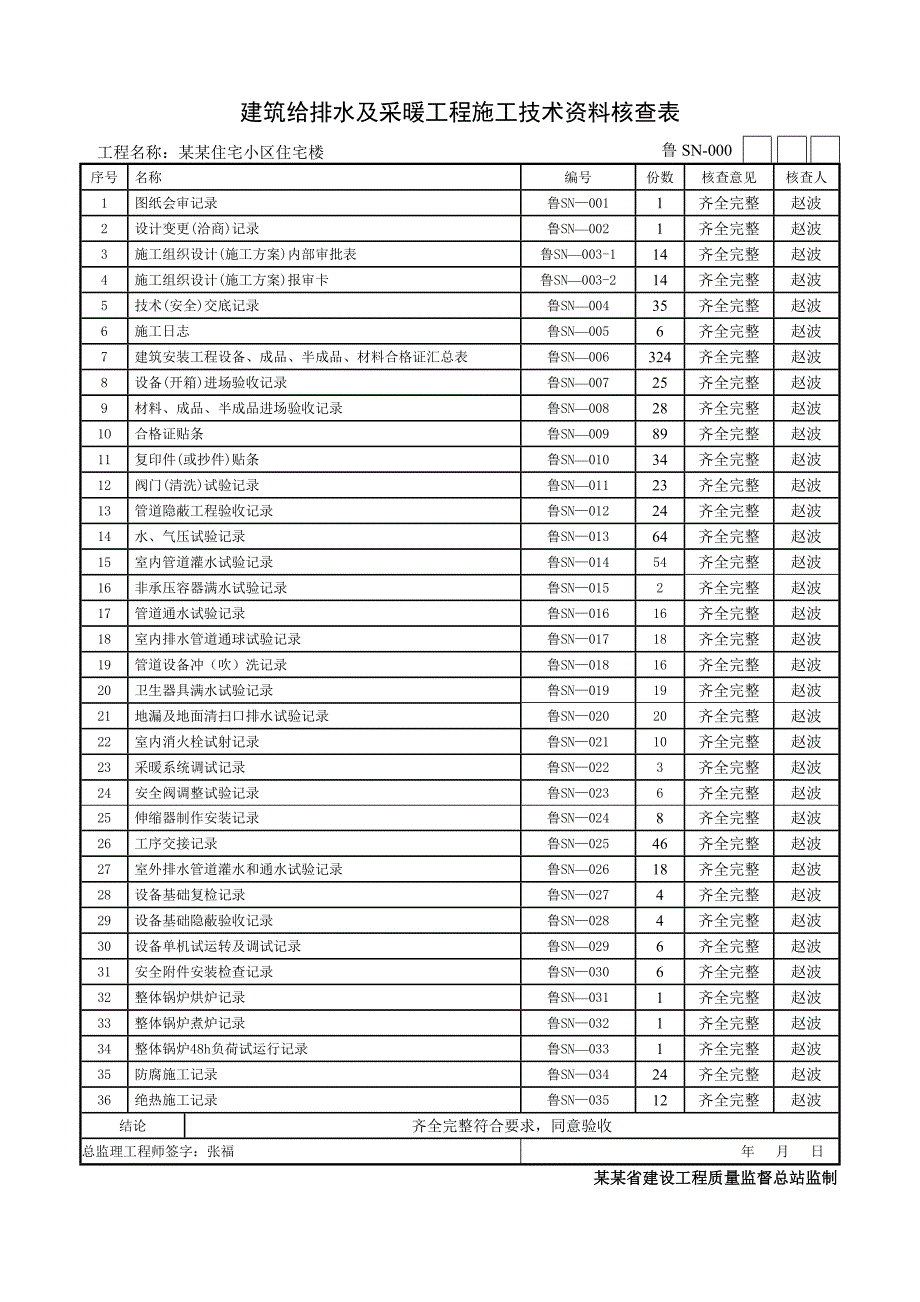

1、建筑给排水及采暖工程施工技术资料核查表工程名称:某某住宅小区住宅楼鲁SN-000序号名称编号份数核查意见核查人1图纸会审记录鲁SN0011齐全完整赵波2设计变更(洽商)记录鲁SN0021齐全完整赵波3施工组织设计(施工方案)内部审批表鲁SN003-114齐全完整赵波4施工组织设计(施工方案)报审卡鲁SN003-214齐全完整赵波5技术(安全)交底记录鲁SN00435齐全完整赵波6施工日志鲁SN0056齐全完整赵波7建筑安装工程设备、成品、半成品、材料合格证汇总表鲁SN006324齐全完整赵波8设备(开箱)进场验收记录鲁SN00725齐全完整赵波9材料、成品、半成品进场验收记录鲁SN00828齐
2、全完整赵波1O合格证贴条鲁SN00989齐全完整赵波11复印件(或抄件)贴条鲁SN01034齐全完整赵波12阀门(清洗)试验记录鲁SN01123齐全完整赵波13管道隐蔽工程验收记录鲁SN01224齐全完整赵波14水、气压试验记录鲁SN01364齐全完整赵波15室内管道灌水试验记录鲁SN01454齐全完整赵波16非承压容器满水试验记录鲁SN0152齐全完整赵波17管道通水试验记录鲁SN01616齐全完整赵波18室内排水管道通球试验记录鲁SN01718齐全完整赵波19管道设备冲(吹)洗记录鲁SN01816齐全完整赵波20卫生器具满水试验记录鲁SN01919齐全完整赵波21地漏及地面清扫口排水试验记
3、录鲁SN02020齐全完整赵波22室内消火栓试射记录鲁SN02110齐全完整赵波23采暖系统调试记录鲁SN0223齐全完整赵波24安全阀调整试验记录鲁SN0236齐全完整赵波25伸缩器制作安装记录鲁SN0248齐全完整赵波26工序交接记录鲁SN02546齐全完整赵波27室外排水管道灌水和通水试验记录鲁SN02618齐全完整赵波28设备基础复检记录鲁SN0274齐全完整赵波29设备基础隐蔽验收记录鲁SN0284齐全完整赵波30设备单机试运转及调试记录鲁SN0296齐全完整赵波31安全附件安装检查记录鲁SN0306齐全完整赵波32整体锅炉烘炉记录鲁SN0311齐全完整赵波33整体锅炉煮炉记录鲁SN

4、0321齐全完整赵波34整体锅炉48h负荷试运行记录鲁SN0331齐全完整赵波35防腐施工记录鲁SN03424齐全完整赵波36绝热施工记录鲁SN03512齐全完整赵波结论齐全完整符合要求,同意验收总监理工程师签字:张福年 月 日 某某省建设工程质量监督总站监制 图纸会审记录鲁SN001工程名称某某住宅小区住宅楼会审日期年 月 日序号图 号会审记录问题答复意见1S-004室内埋地给水管道是否防腐?采用PPR管,不需防腐。 施工单位(公章)项目专业技术负责人:赵波参加人:某某设计单位(公章)设计项目负责人:贾 勇参加人:贾 勇建设单位(公章)项目负责人:周成永参加人:周成永监理单位(公章)总监:张
5、福参加人:张福某某省建设工程质量监督总站监制 设计变更(洽商)记录鲁SN002工程名称某某住宅小区住宅楼变更(洽商)日期年 月 日记录内容:1、 室内排水排水塑料管变更为柔性接口排水铸铁管。2、 设计单位(公章)施工单位(公章)建设单位(公章)监理单位(公章)单位(项目)负责人:贾 勇项目专业技术负责人:赵波单位(项目)负责人:周文庆总监:张福某某省建设工程质量监督总站监制 施工组织设计(施工方案)内部审批表鲁SN003.1工程名称某某住宅小区住宅楼日期年 月 日现报上下表中的文件,请予以审核批示分部工程名称编制人册 数页 数建筑给水排水及采暖工程赵波156申报简述: 根据施工组织设计的要求,
6、结合现场专业特点和实际情况,我部组织有关施工专业人员完成了建筑给水排水及采暖工程施工方案,请予审核。申报部门(分包单位)(公章)项目专业技术负责人:赵波审核意见: 同意上报的施工方案,并请严格按其组织施工。总承包单位名称:滨海建安工程有限公司(公章)审核人:年 月 日某某省建设工程质量监督总站监制 施工组织设计(施工方案)报审卡鲁SN003.2送审报告工程施工组织设计(施工方案)编制完毕并按单位内部要求审批完毕今报上,请批示。申报单位:滨海建安工程有限公司(公章) 年 月 日审批结论 同意按该施工方案实施。请施工单位在施工过程中严格执行。批准单位:监理(建设)单位:同信工程监理公司(公章)监理
7、专业工程师(建设单位项目专业负责人):李秀佟总监理工程师(建设单位项目负责人): 张福 年 月 日某某省建设工程质量监督总站监制 技术(安全)交底记录鲁SN004工程名称某某住宅小区住宅楼施工单位滨海建安工程有限公司分项工程名称水暖管道工程安全作业交底交底日期交底内容:1、 进入施工现场必须遵守滨海建安工程有限公司的各项安全生产规章制度和纪律等。2、 在拉设临时电源时,电源均应架空,过道须用钢管保护,不得乱拖乱拉,电线被车碾物压。3、 电箱内电气设备应完整无缺,设有专用漏电保护开关,必须按“一机一闸一漏一箱”要求设置。4、 所有移动工具,都应具有二级漏电保护,电线无破损,插头插座应完整;严禁不
8、用插头而用电线直接插入插座内。5、 各类电动机械应勤加保养,及时清洗、注油,在使用时如遇中途停电或暂时离开,必须关闭电源并拨出插头。6、 使用切割机时,首先检查防护罩是否完整,后部严禁有易燃易爆物品中,切割机不得代替砂轮磨物,严禁用切割机切割麻丝和木块。7、 煨弯管时,首先要检查煤炭中有无爆炸物,砂子要烘干,以防爆炸,灌砂台搭设牢固,以防倒塌伤人。8、 在高梯、脚手架上装接管道时,必须注意立足点牢固性。用管子钳装接管时,要一手按住钳头,一手撑住钳柄,缓缓板,不可用双手拿住钳柄,大力板,防止齿口打滑失控坠落。9、 现场挖掘管沟或深坑时,应根据土质情况加设挡土板,防止倒塌;如土质不良,管坑深满1m
9、时,均应采用支撑或斜披,地沟或深坑须设置明显标志。在电缆附近挖土时,事先须与有关部门联系,采用安全措施后,才能施工。10、 材料间、更衣室不得使用超过60w以上的灯泡,严禁使用碘钨灯和家用电加热器(包括电炉、电热杯、热得快、电饭煲)取暖、烧水、烹饪。11、 严禁操作人员在酒后进入施工现场作业。12、 每个工人进入施工现场都必须头戴安全帽。13、 班组如果因劳力不足需要再招新工人时,应事先向工地报告。14、 新工人进场后应先经过三级安全交底,并经考试合格后方可让其正式上岗。15、 新工人进场应具有四证,即:职业资质证、身份证。项目专业技术负责人:赵波交底人:赵波接受人:王滨某某省建设工程质量监督
10、总站监制 安装施工日志鲁SN005 年 月 日 天气: 温度 风力 级内容施工部位: 10层、9层、8层卫生间,管道(给水排水)安装84米。施工人员: 刘明管道班组,共12人,质检员刘鹏,技术员张刚,专业负责人朱育鲁。下午增加管工2人。施工情况:材料进场:柔性铸铁管DN100/50M、DN75/30M、DN50/40M质量证明合格证均具备。刘明向工人进行技术交底,朱育鲁参加了技术交底,并要求班组进行安全交底。8、9、10卫生间DN100、DN75、DN50的柔性铸铁管施工接口合格,支架合理位置正确。PPR给水管热熔接口合格,支架正确牢固。给水管道楼板洞口进行封堵。检查情况:检查班组佩戴安全帽;
11、班组自检记录完整齐全,专业检查记录齐全,上水洞口的填堵已经监理验收;经监理、建设方共同验收,认为柔性铸铁管(DN100-DN50)共120米合格,同意使用。存在问题:现场9层有两位工人没配戴安全帽排水管支架刷漆不够严密,有漏刷现象,已要求刘明班组整改。监理方要求楼板套管填塞油麻。柔性铸铁管按计划今日应全部供完,但尚有橡胶圈100 25个、75 10个、50 20个没到现场。处理意见:对不戴安全帽的2名工人,提出警告,并要求其回换衣间戴好安全帽。已要求刘明班组整改和落实。橡胶圈一事已通知建设方马倩,要求厂家25日前进货到现场。其它: 明天张刚请假。记录人:某某省建设工程质量监督总站监制 建筑安装
12、工程设备成品半成品材料合格证汇总表鲁SN006工程名称某某住宅小区住宅楼施工单位滨海建安工程有限公司序号设备产品、材料名称单位数量合格证号生产厂家使用部位见证取样情 况备注1柔性排水铸铁管DN150M800765淄博铸铁管厂埋地部分无要求2柔性排水铸铁管DN150M2900765淄博铸铁管厂室内楼层无要求施工单位:滨海建安工程有限公司(公章)监理(建设)单位:同信工程监理公司(公章) 年 月 日 某某省建设工程质量监督总站监制 设备(开箱)进场验收记录鲁SN007工程名称某某住宅小区住宅楼施工单位滨海建安工程有限公司分项工程名称给水设备安装监理(建设)单位同信工程监理公司设备名称全自动气压供水罐编 号04规格型号ZYG-2-1000制造厂名济南水暖
