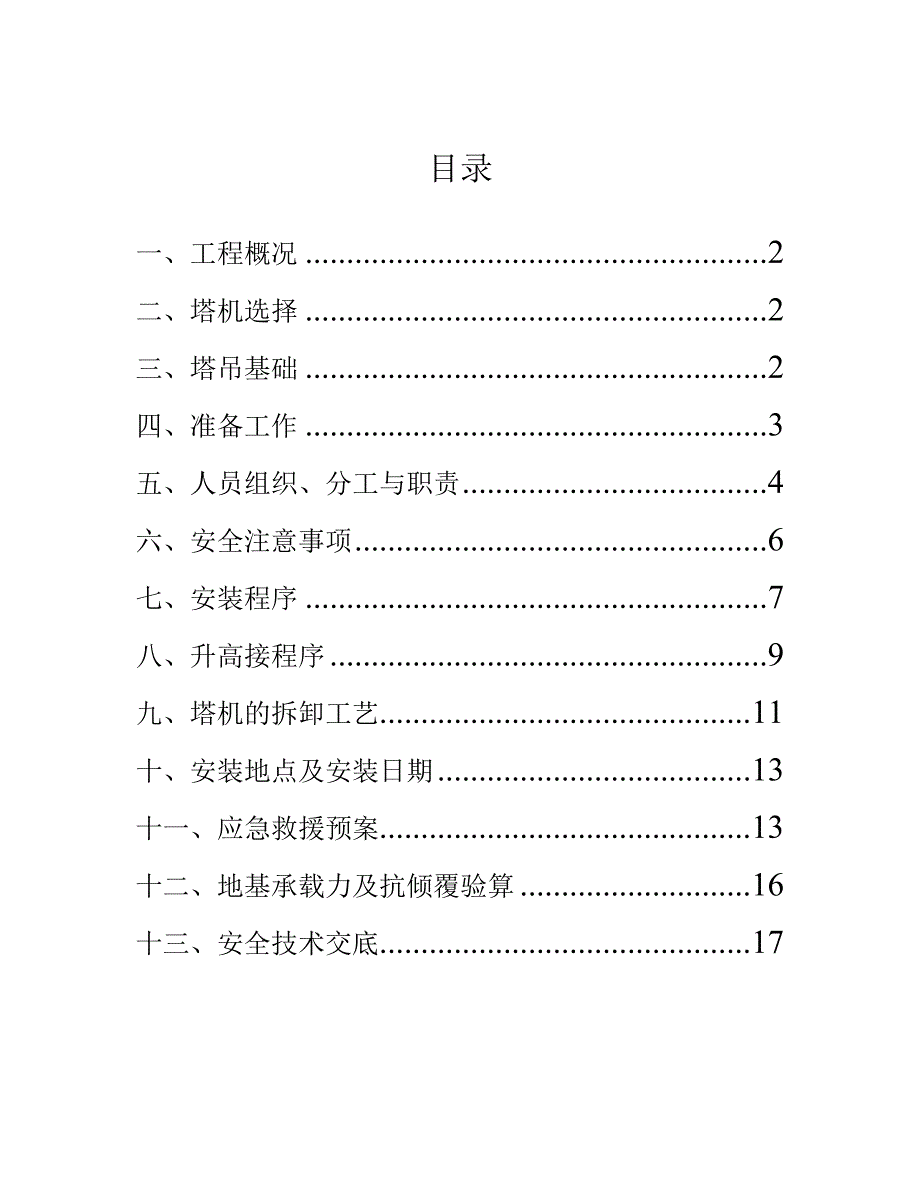

《住宅小区塔吊装拆专项施工方案#浙江#筏板基础#人工挖孔桩.doc》由会员分享,可在线阅读,更多相关《住宅小区塔吊装拆专项施工方案#浙江#筏板基础#人工挖孔桩.doc(18页珍藏版)》请在第壹文秘上搜索。

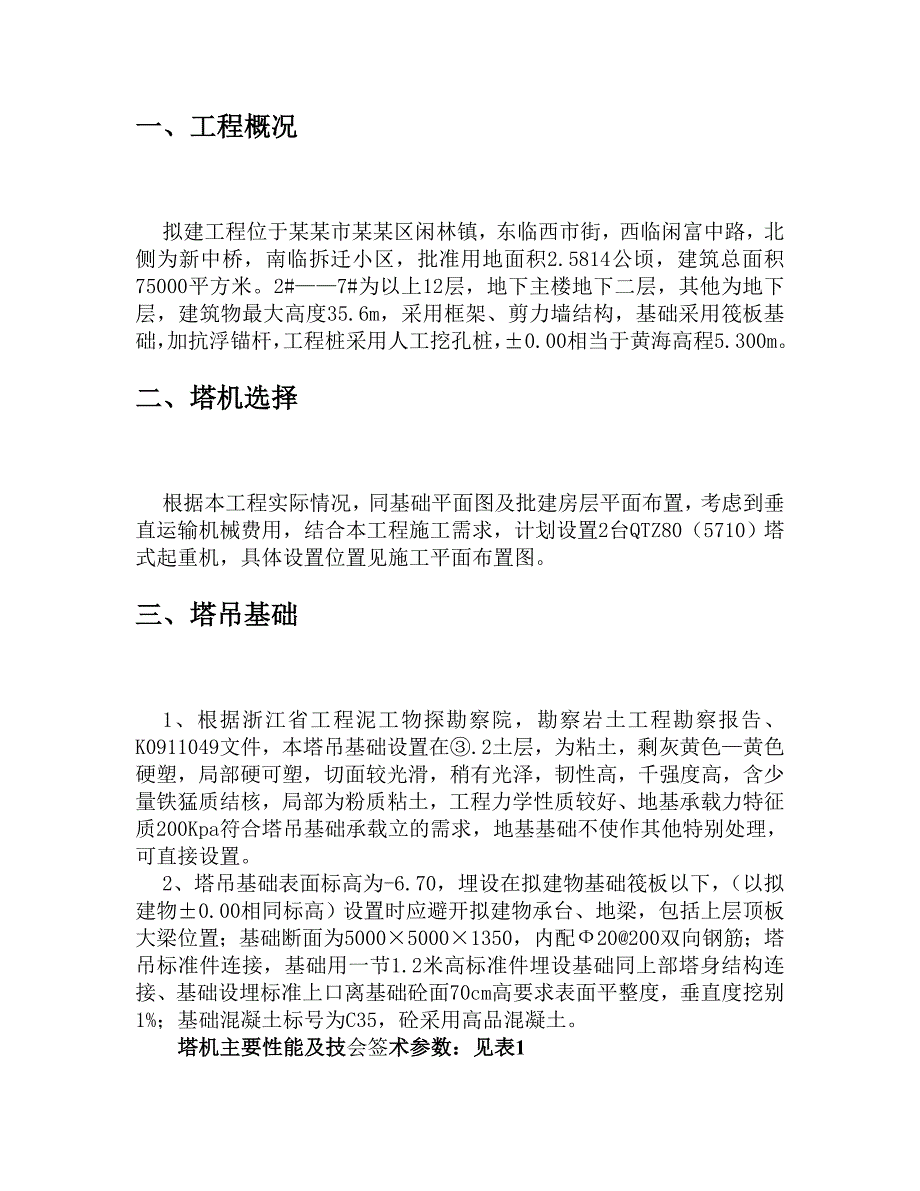

1、某某假日小区塔吊装拆专项施工方案 编制人 职称审核人 职称审批人 职称某某建筑有限公司目录一、工程概况2二、塔机选择2三、塔吊基础2四、准备工作3五、人员组织、分工与职责4六、安全注意事项6七、安装程序7八、升高接程序9九、塔机的拆卸工艺11十、安装地点及安装日期13十一、应急救援预案13十二、地基承载力及抗倾覆验算16十三、安全技术交底17一、工程概况 拟建工程位于某某市某某区闲林镇,东临西市街,西临闲富中路,北侧为新中桥,南临拆迁小区,批准用地面积2.5814公顷,建筑总面积75000平方米。2#7#为以上12层,地下主楼地下二层,其他为地下层,建筑物最大高度35.6m,采用框架、剪力墙结
2、构,基础采用筏板基础,加抗浮锚杆,工程桩采用人工挖孔桩,0.00相当于黄海高程5.300m。二、塔机选择根据本工程实际情况,同基础平面图及批建房层平面布置,考虑到垂直运输机械费用,结合本工程施工需求,计划设置2台QTZ80(5710)塔式起重机,具体设置位置见施工平面布置图。三、塔吊基础1、根据浙江省工程泥工物探勘察院,勘察岩土工程勘察报告、K0911049文件,本塔吊基础设置在.2土层,为粘土,剩灰黄色黄色硬塑,局部硬可塑,切面较光滑,稍有光泽,韧性高,千强度高,含少量铁猛质结核,局部为粉质粘土,工程力学性质较好、地基承载力特征质200Kpa符合塔吊基础承载立的需求,地基基础不使作其他特别处
3、理,可直接设置。2、塔吊基础表面标高为-6.70,埋设在拟建物基础筏板以下,(以拟建物0.00相同标高)设置时应避开拟建物承台、地梁,包括上层顶板大梁位置;基础断面为500050001350,内配20200双向钢筋;塔吊标准件连接,基础用一节1.2米高标准件埋设基础同上部塔身结构连接、基础设埋标准上口离基础砼面70cm高要求表面平整度,垂直度挖别1%;基础混凝土标号为C35,砼采用高品混凝土。塔机主要性能及技会签术参数:见表1表1 主要规格及技术参数塔机型号QTZ80(5710)总功率32KW整机重量41T起升高度140米建筑物高度19.8米安装高度36米最大工作幅度57米最小工作幅度1米臂端
4、起重量1t 最大起重量6T四、准备工作1. 起重机运输设备、工具、索具、调试仪器及防护用品配备序号名称规格型号数量备注1汽车吊QY161外租2载重汽车5/TX7.2米3外租3活络扳手12#3003自备4专用扳手随机2套自备5梅花扳手12-302套自备6大锤161自备7撬棍25*1002自备8千斤顶1自备9卡环、绳卡20配套自备10吊索JB1102-742根自备11电工工具093011套自备12万用表MF-5001自备13水平仪1自备14经纬仪J21自备15安全带GB2811-2812-8915自备16安全帽GB6095-8520-3112自备2.按照确定的塔吊位置和使用说明书要求提前浇筑基础。
5、2.1基础浇筑日期: 2010 年 03月 31 日2.2技术要求:固定基础:尺寸 5.0 5.0 1.25,砼标号 C35 ,配筋 20,水平度误差1;基础由 中宙建工集团有限公司 负责施工、验收。3.清理现场内障碍物。4.做好安装前的清点检查,并做好保养。5.接通现场安装临时用电。五、人员组织、分工与职责1.人员组织、分工姓名职务、工种证号姓名职务、工种证号企业主要负责人浙建安A(2005)010034安装工TS6FHGH06294项 目负责人浙建安B(2005)0110500安装工TS6FHGH06296安 装负责人TS6FHGH06295吴现场警戒浙建安C(2005)0101190安全
6、员浙建安C(2005)0101190塔吊司机、电焊TS6FHGH06293持勾、指挥TS6FHGH06294电工330001010036872.职责2.1负责人是安装作业的技术、质量、安全、进度、人员调度、经济核算的负责者和全权指挥者;召开安装作业人员会议,认真进行安装前的安全技术交底,做到安全拆卸,文明施工;牢固树立“质量第一,用户至上”的思想,按操作规程和说明书的要求精心组织和指挥施工,加强安装质量。对现场作业人员进行统一调度和统一指挥;主持塔吊安装后的初验工作,严格把关、按标准执行。2.2技术负责人认真执行有关塔吊安装技术、安全方面的标准、规范和规定;负责编制拆、运施工方案,认真进行拆卸
7、前和拆卸过程中的技术措施交底并监督实施。全面负责塔吊的安装质检工作,及时解决安装过程中的技术质量问题;督促、检查、指挥整理好技术资料,确保资料真实、准确、完整。2.3质检员具体负责安装前的检查、基础验收、安装过程中对各主要工序的质量检验和安装后自检工作,并做好各项质检记录;负责对作业人员做好安装前的技术交底和安装过程中对关键工序的重复交底工作;检查、监督作业售货员严格按照安装工艺程序和技术要求实施安装,制止违章作业;对发现的质量问题,提出整改方案并组织实施,及时消除隐患,确保安装质量与安全。2.4安全员具体负责拆运过程中的安全工作;检查督促安全技术措施交底后的落实情况,监督施工现场的安全作业;
8、检查安装过程中有可能出现的不安全因素和事故隐患,发现问题及时提出整改意见和防范措施;督促全体人员按各自工种的操作规程规程和本方案的要求作业,严禁违章作业。2.5电工具体做好本工种一切准备工作,把电源送到塔吊配电箱;按照说明书的要求和安装进度接通线路,保证安装工作的顺利进行;总体完成后及时接通电气线路、各种限位装置及各种电气仪表线路,做好避雷接地;协助技术测试人员做好电气方面的测试工作;协助技术负责人做好设备的试运转,调整好各种限位壮装置。六、安全注意事项1.认真执行安全生产责任制,严格遵守安全操作规程。2.参加安装作业和管理(质量、安全、指挥)人员均必须持有塔吊拆装操作证(特殊工种还必须持有劳
9、动部门颁发的特种作业人员操作证)。3.凡患有色盲、矫正视力低于1.0、听觉障碍、心脏病、贫血、美尼尔症、癫痫、眩晕、突发性昏厥等疾病及断指者不得从事登高作业。4.指挥信号必须由指定的指挥者发出,其他人员不得指挥。5.所有作业人员必须戴好安全帽和防护手套,登高作业必须系好安全带,不得穿硬底鞋及塑料底鞋,严禁酒后作业。6.夏天作业时应做好防暑降温工作,不得赤脚、赤膊。7.安装作业必须安排在白天进行,六级以上风力停止安装作业,四级以上风力停止顶升加节作业。遇有特殊情况必须在夜间进行时,应保证充足的照明。8.平衡臂和起重臂的安装必须安排在同一个半天内完成。9.施工现场必须设置警戒线,有专人看护,无关人
10、员不得进入现场。10.整个安装过程中必须按照本安装程序进行,未经负责人同意,任何人不得更改。11.本方案未涉及的注意事项均按使用说明书和有关安全操作规程执行。七、安装程序1.准备工作1.1确定塔机架设位置,确定原则为能够最大限度发挥塔机施工能力,方便塔机进出场及安装、拆卸。 1.2选择恰当的基础型式。压重及砼基础均应提前制作并达到标号,基础地面地耐力不小于20T每平方米。1.3开通现场通道,清理现场,找平基础平面。2.架设程序2.1底座安装:在基础上组装底架,用水准仪找平支脚病锁紧地脚固定螺栓。2.2标准节安装将1标准节安放在底架上固定好。平衡臂对正塔身标准节放置并锚固好。将吊杆穿好器重绳并固
11、定在标准节靠近平衡臂一端的主旋杆上,用卡具固定好。将第二标准节吊至第一标准节上固定好,然后将吊杆上升1M。注意提升前先在上部固定导向卡具。将支撑节吊到第二标准节上固定好,再将吊杆提升一节的距离固定好。安装三根斜支撑杆,固定吊杆的一端暂时不按装第四根。吊起一节加固节至支撑节上部固定好,再将吊杆提升一节的距离固定好。此时吊杆脱离支撑节的支撑点。安装第四根斜支撑,然后用经纬仪校正塔身垂直度达到1/1000。3.下转台与回转支撑架设:将回转机构组装在上转台上,用吊杆一次架设在回转支撑上固定好,注意吊杆的悬臂高度不得超过2.5M。4.塔顶架设将上转台固定节的一端主弦杆对准吊杆,在固定节的主弦杆上固定卡与
12、吊杆套在一起,将吊杆升至塔身最高位固定。5.驾驶室架设 5.1杆,使吊杆上端高出塔身顶部2.6M,此时拆除固定节上的固定卡,改使用固定塔身上的短固定卡。5.2构接电,使固定节前段对准吊杆。5.3起司机室坐落在上转台右侧支座上固定,上部与固定节用螺栓相连。6.平衡臂架设6.1落至下转台以下,将吊杆横端贴紧塔身固定,收起起重绳,6.2顶端,平衡臂及平衡重吊架前端,各固定1吨滑轮一个,穿上起重绳,最后固定于平衡臂前端,臂架尾部栓一根溜绳。6.3起机构,慢慢拉紧起重绳,将平衡臂缓缓拉起,使其跟部交点接近固定节交点,当两交点对正后,销上销轴。注意提升臂架时,溜住溜绳,以避免平衡臂便转和碰撞臂架。6.4衡
13、臂跟部的起重绳。将起重绳固定在塔顶。启动起升机构慢慢拉紧起重绳,同时上后拉紧溜绳。将起重臂拉起一个角度。将连接平横臂拉杆,销上销轴。 6.5接完毕,慢慢松动刹车,放松起重绳,使拉杆缓缓拉紧。 6.6块平衡重安放在平衡臂尾部。7.起重臂架设7.1在地面对接并安装上起重跑车,穿绕并拉紧变幅钢丝绳,将跑车固定于臂架首节。安装起重臂前后拉杆,用铁丝固定在上弦杆上7.2跟部和塔顶顶部各固定一个滑轮。第五节臂前部固定1T滑轮两个,臂架尾部栓上溜绳。7.3绳从塔顶起重滑轮穿下,穿绕臂架根部1T滑轮,向上至塔顶顶部固定,卸下固定节前端的滑轮组。 7.4升机构,慢慢拉紧起重绳,将臂架拉起,使架臂根部交点与固定交
14、点对正,销上销轴。注意溜住溜绳,防止臂架反转和塔身碰撞。7.5重绳,退出跟部滑轮,按倍率为4将起重绳穿绕过起重臂第5节的滑轮组和塔顶顶部的滑轮组,最后固定于塔顶上。7.6紧器重绳,同时拉紧溜绳,使臂架向上拉起穿过死点,起重臂随之拉起臂架向上拉起一个角度停住。连接起重臂前后拉杆,销上销轴。7.7车,慢慢放下起重臂,缓缓拉紧拉杆。7.8重绳,回收卷筒。卸下塔顶及起重臂上的滑轮组。装上固定节前段的滑轮组。8.平衡重吊装。9.按通全部电源、安全装置及回转锁车装置。10.穿绕钢丝绳,按从塔顶滑轮、固定节、起重跑车、钓钩的顺序最后固定于起重臂首端。11.空载实验3次。12.额定载荷实验。12.1、吊重,升降、回转、变幅各3次。12.2重,升降、回转、变幅各3次。进行上述实验时,同时调整
