住宅楼SBS防水卷材施工方案.doc

上传人:p** 文档编号:954250 上传时间:2024-05-28 格式:DOC 页数:13 大小:163.07KB
下载 相关 举报
住宅楼SBS防水卷材施工方案.doc_第1页
第1页 / 共13页
住宅楼SBS防水卷材施工方案.doc_第2页
第2页 / 共13页
住宅楼SBS防水卷材施工方案.doc_第3页
第3页 / 共13页
住宅楼SBS防水卷材施工方案.doc_第4页
第4页 / 共13页
住宅楼SBS防水卷材施工方案.doc_第5页
第5页 / 共13页
住宅楼SBS防水卷材施工方案.doc_第6页
第6页 / 共13页
住宅楼SBS防水卷材施工方案.doc_第7页
第7页 / 共13页
住宅楼SBS防水卷材施工方案.doc_第8页
第8页 / 共13页
住宅楼SBS防水卷材施工方案.doc_第9页
第9页 / 共13页
住宅楼SBS防水卷材施工方案.doc_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《住宅楼SBS防水卷材施工方案.doc》由会员分享,可在线阅读,更多相关《住宅楼SBS防水卷材施工方案.doc(13页珍藏版)》请在第壹文秘上搜索。

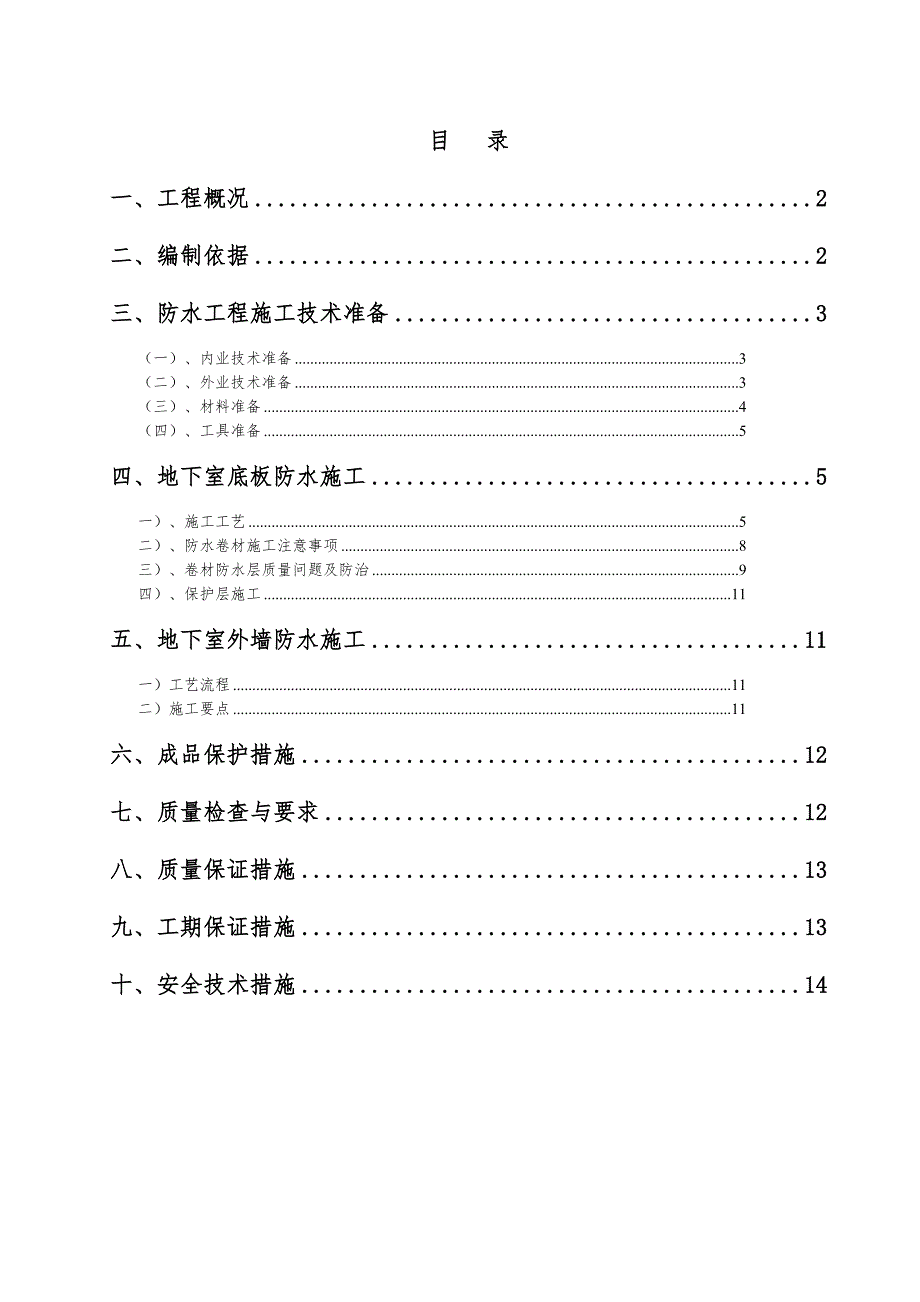

1、目 录一、工程概况2二、编制依据2三、防水工程施工技术准备3(一)、内业技术准备3(二)、外业技术准备3(三)、材料准备4(四)、工具准备5四、地下室底板防水施工5一)、施工工艺5二)、防水卷材施工注意事项8三)、卷材防水层质量问题及防治9四)、保护层施工11五、地下室外墙防水施工11一)工艺流程11二)施工要点11六、成品保护措施12七、质量检查与要求12八、质量保证措施13九、工期保证措施13十、安全技术措施14 地下室防水施工方案一、工程概况某某铁建某某一期(1C地块)施工总承包工程建设地点位于天津市河北区金钟河大街北侧。本工程为一标段施工总承包工程。一标段为1C地块01#、02#、03

2、#、05#、10#栋号楼及地下车库,总建筑面积约为82997.65m2,其中地上部分约66430.03m2。其中01#住宅楼地上32层,高度97.5m;02#住宅楼地上32层,高度97.5m;03#住宅楼地上32层,高度97.5m;05#住宅楼地上32层,高度97.5m;10#住宅楼地上32层,高度97.5m。本工程住宅楼使用年限均为50年,抗震设防烈度为7度,建筑耐火等级为一级,防火分类等级为一类。本工程地下室防水等级为级,住宅屋面防水等级为级,地下汽车库防水等级为级。其中地下室外墙及底板防水采用两道SBS高聚物改性沥青防水卷材,住宅平屋面采用两道SBS高聚物改性沥青防水卷材,外挑平台采用1

3、.5mm聚氨酯防水涂膜。室内采用一道大于1.5mm环保型聚氨酯防水涂膜。二、编制依据1中铁某某一期一标段工程相关文件,设计图纸;2施工现场条件和实地资料;3地下工程防水技术规范、(GB501082001);4地下防水工程质量验收规范、(GB502082002);5建筑防水工程手册、(建筑防水88J6);6建筑工程质量检验评定标准、(GBJ30188);7中华人民共和国国家标准建筑防水材料。三、防水工程施工技术准备(一)、内业技术准备1、认真阅读、审核施工图纸和施工规范;2、编写实施性施工技术交底;3、编写各种针对性的安全质量保证措施;4、准备施工中需要查阅的各种参考资料,主要是施工手册、国家有

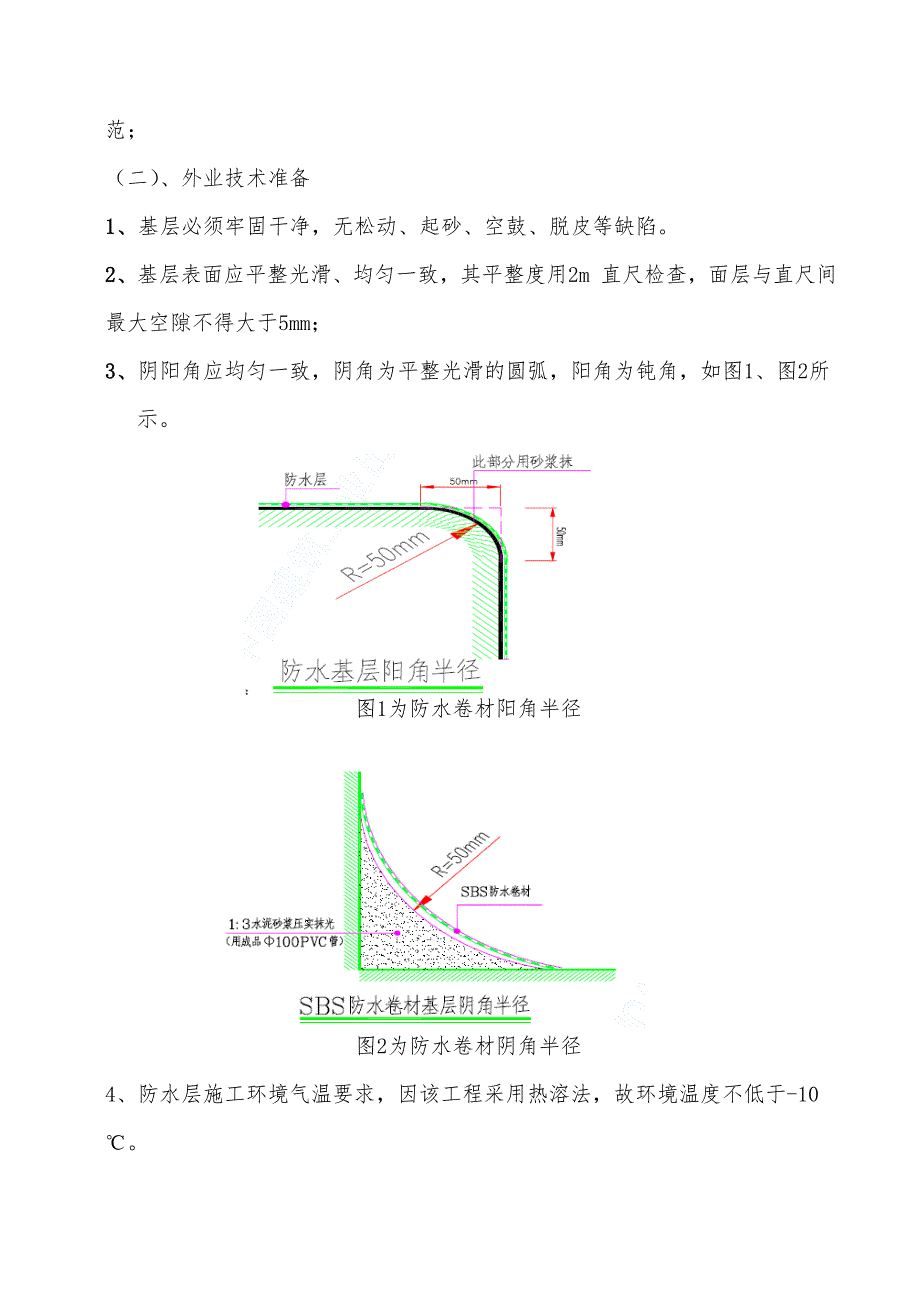

4、关规范;(二)、外业技术准备1、基层必须牢固干净,无松动、起砂、空鼓、脱皮等缺陷。2、基层表面应平整光滑、均匀一致,其平整度用2m 直尺检查,面层与直尺间最大空隙不得大于5mm;3、阴阳角应均匀一致,阴角为平整光滑的圆弧,阳角为钝角,如图1、图2所示。图1为防水卷材阳角半径图2为防水卷材阴角半径4、防水层施工环境气温要求,因该工程采用热溶法,故环境温度不低于-10。(三)、材料准备1、防水材料根据招标文件选用有出厂合格证和有性能检测报告的,并符合国家产品标准和设计要求的材料。材料进场后,防水卷材必须按规定进行抽样复检批量取样,材料复检合格后方可使用。SBS防水卷材玻纤胎体,产品主要物理性能如表

5、1所示。表1 高聚物改性沥青防水卷材的主要物理性能序号性能项目单位防水卷材1拉伸强度N500(纵向)300(横向)2断裂伸长率%-3低温柔度()-15,4mm厚,r=25mm,3s,弯180,无裂纹4不透水性压力0.3Mpa,保持时间30min,不透水2、辅助材料:卷材防水层所用基层处理剂、胶粘剂、密封材料等均应与铺贴的卷材材性相容。3、材料的运输和保管防水卷材应直立堆放,高度不超过2层;短途运输平放时,不宜超过4层。贮存处应阴凉通风,避免日晒、雨淋或受潮。(四)、工具准备对工程的施工,计划投入以下机械设备及工具计划投入的主要施工机具设备表序号机械设备及工具名称数量规格用途进场计划1小平铲、扫

6、埽10把250mm清理基层防水工程施工前全部进场2卷 尺5把5m度量尺寸用3钢 尺2个50m度量尺寸用4铁 桶10个分装胶粘剂5剪 刀5把裁剪卷材用6汽油喷灯10个熔卷材胶面7腻 刀5把基层局部找平8弹线盒2个基层上弹基准线四、地下室底板防水施工一)、施工工艺(1)防水卷材施工流程基层检查、清扫 节点密封处理 刷冷底子油 附加层铺设 定位、弹基准线、试铺 加热卷材底面热熔胶 滚铺卷材 滚压、排气、压牢 用喷枪燃具加热卷材搭接缝热熔胶 搭接缝粘合、滚压、排气 密封胶封搭接缝边 收头固定、密封 检查、清理、修整二)、施工方法(1)涂刷基层处理剂(冷底子油)。在已经处理好的基层上涂刷基层处理剂,用长

7、柄滚刷将基层处理剂涂刷在基层表面,要涂刷均匀,不得漏刷或露底。基层处理剂涂刷完毕,必须达到干燥程度(手摸不粘)方可施行热熔法施工,以避免失火。(2)细部附加增强处理。对于阴阳角、管道根部以及后浇带等部位应做增强处理。方法是先按细部形状将卷材剪好,宽度不小于500mm,将卷材的底面(有热熔胶的一面),用手持汽油喷灯烘烤,待其底面呈熔融状态,即可立即粘贴在已涂刷一道密封材料的基层上,并压实铺牢。(3)弹粗线。在已处理好并干燥的基层表面,按照所选卷材的宽度留出搭接缝尺寸,将铺贴卷材的基准线位置线弹好,以便按此基准线进行卷材铺贴施工。(4)热熔铺贴卷材。本工程地下室采用满粘,满粘采用“滚铺法”,先铺粘

8、大面、后粘接搭接缝,这种方法可以保证卷材铺贴质量,优于卷材与基层及卷材搭接缝一次熔铺方法。1)熔粘端部卷材。将整卷卷材(勿打开)置于铺贴起始端,对准基层上已弹好的粉线,滚展卷材约1m,由一人站在卷材正面将这1m卷材拉起,另一人站在卷材底面(有热熔胶)手持液化汽火焰喷枪,慢旋开关、点燃火焰。调呈蓝色,使火焰对准卷材与基面交接处同时加热卷材底面与基层面,待卷材底面胶呈熔融状即进行粘铺,不得过分加热或烧穿卷材。再由一人以手持压辊对铺贴的卷材进行排气压实,不得有空鼓、皱折,这样铺到卷材端头剩下约30cm 时,将卷材端头翻放在隔热板上,再行熔烤,最后将端部卷材铺牢压实。2)滚粘大面卷材。起始端卷材粘牢后

9、,持火焰喷枪的人应站在滚铺前方,对着待铺的整卷卷材,点燃喷枪使火焰对准卷材与基层面的夹角,喷枪距卷材及基层加热处约0.30.5m,往复移动烘烤(不得将火焰停留在一处直火烧烤时间过长,否则易产生胎基外露或胎体与改性沥青基料瞬间分离),至卷材底面胶层呈黑色光泽并伴有微泡(不得出现大量大泡),即及时推滚卷材进行粘铺,后随一人施行排气压实工序。3)卷材搭接缝施工。两幅卷材短边和长边的搭接宽度均应100mm,接缝必须粘贴封严。卷材搭接缝以及卷材收头的铺粘是影响铺贴质量的关键之一。搭接缝不随大面一次粘铺,而做专门处理是为保证地下工程热熔型卷材防水层的铺贴质量。搭接缝及收头的卷材必须100烘烤,粘铺时必须有

10、熔融沥青胶从边端挤出,用刮刀随即将挤出的热熔胶刮封接口,使接缝粘结严密。操作方法: 为保证搭接缝粘结牢固,先将下层卷材(已铺好)表面的防粘隔离层熔掉,为防止烘烤到搭接缝以外的卷材,应使用烫板搭接粉线移动,火焰喷枪随烫板移动,由于烫板的挡火作用,则火焰喷枪只将搭接卷材的隔离层熔掉而不影响其他卷材。粘贴搭接缝:一手用抹子或刮刀将搭接缝卷材掀起,另一手持火焰喷枪(或汽油喷灯)。从搭接缝外斜向里喷火烘烤卷材面,随烘烤熔融随粘贴,并须将熔融的沥青挤出,以抹子(或刮刀)刮平。搭接缝或收头粘贴后,可用火焰及抹子沿搭接缝边缘再行均匀加热抹压封严,或以密封材料沿缝封严,不得有皱折、翘边、鼓泡等缺陷。铺贴后的卷材

11、应平整、顺直,搭接尺寸正确,不得有扭曲现象。两层卷材的错缝:上层防水卷材的铺贴方向应平行下层卷材的方向,并与下层卷材的搭接缝相互错开50%,即上层卷材的中分位置压在下层卷材的搭接缝处。二)、防水卷材施工注意事项1 热熔法同材性的关系。高聚物改性沥青防水卷材各品种的改性基料成分不同,因之软化点、熔融度及熔化速度亦不同。施工人员对所选卷材应进行探索试验,调节火焰距离以及烘烤时间,观察卷材底面热熔胶的熔融状态以及辅贴后卷材的粘贴强度,积累经验后,用于大面积施铺。2 烘烤温度对卷材的影响。当喷嘴全部开放时,火焰的端部温度约为1300左右,火焰中心的温度约1100左右,调节喷枪开关可将温度降至10008

12、00左右。在这样的高温下实施热熔法施工,要求在对卷材材性了解的基础上熟练掌握持枪烘烤技术。3 常温下,正确施工的热熔型卷材防水层,其粘结强度可大于0.5MPa,能满足质量要求。但在低温下施工,热熔胶冷却较快,往往影响粘铺质量,这就需要丰富的经验和熟练的操作技术,必要时,可同时使用两把火焰喷枪(或喷灯)进行加热操作,以使热熔胶熔融均匀,保证粘铺质量。4 采用热熔法施工,在点火时以及在烘烤施工中,火焰喷嘴严禁对着人。特别是立墙卷材热熔施工时,更应注意施工安全,应佩戴防护用品。5 施工现场应清除易燃物及易燃材料,并备有灭火器等消防器材。消防道路要畅通。6 施工使用的易燃物及易燃材料应存放在指定处所,

13、并有防护措施及专人看管。7 六级以上大风,停止热熔施工。8 汽油喷灯、火焰喷枪,以及易燃品等,下班后必须放入有人管理的指定仓库。9 室外温度达到-5时,若不采取保温措施时,应停止施工。三)、卷材防水层质量问题及防治1、接头搭接不良。搭接不良有以下几种情况:A、接头搭接不符合规范或有关的专门规定,主要体现在搭接形式以及长边、短边的搭接长度;防治处理办法:根据铺贴面积以及卷材规格,事先进行丈量并按规范及有关规定的搭接长度在铺贴基层上弹好线,施工时齐线铺贴。搭接不符合规定的,可重新铺设,或加铺防水层。B、接头处卷材粘结不密实,有空鼓、张嘴及翘边等现象;防治处理办法:应注意卷材接头保持干燥清洁,勿使受

14、到污染,首先做好施工前的降排水工作,接头甩槎应妥加保护,接头搭接应仔细施工,满涂胶粘剂,收头时用力压铺,将挤出的胶粘剂用刮板刮平。对粘接不牢的,应先根除影响粘结的因素,再重新将接头粘接牢固。C、接头甩槎部分损坏,甚至无法搭接。防治处理方法:采取加铺卷材的方法予以修补,即先将损坏部分剪掉,再分清层次,加铺卷材进行搭接。2、空鼓铺贴卷材的基层潮湿、不平整、不清洁,均影响防水层与基层的粘结,基层内的水分受热蒸发,气压增大,粘结不牢的防水层内充满蒸汽与基层脱离,形成空鼓。防治处理办法:对已经形成空鼓的卷材防水层,可将空鼓部分的卷材剪掉,再加铺卷材,按规定分层搭接,补贴密实。3、管道部位卷材粘贴不良 主

15、要由于细部不易操作或施工不细致,以及管道外表面上的油污、锈迹未清除干净,以致粘结不良,有折皱、张嘴或翘边现象。防治处理办法:在铺贴卷材前,必须将管道表面上的污垢、锈迹清除干净;穿过混凝土结构的管道,可预埋带法兰盘的套管。4、转角处渗漏水转角处施工不方便,常常不能保证卷材铺贴质量。当转角处卷材防水层已产生渗漏水,则应局部铲除防水层,分析原因,找出渗漏点,进行堵漏,成功封堵渗漏点后,再做增强增补处理,然后补做卷材防水层。四)、保护层施工卷材保护层经检查质量合格后,立即做保护层,可使卷材不受损坏,保证防水效果。底板保护层采用5cm厚C20细石混凝土。立面做法:先在防水层表面涂刷胶粘剂,以胶粘剂撒粘一层

展开阅读全文
