住宅楼主体钢筋工程施工技术交底(内容详细) .doc

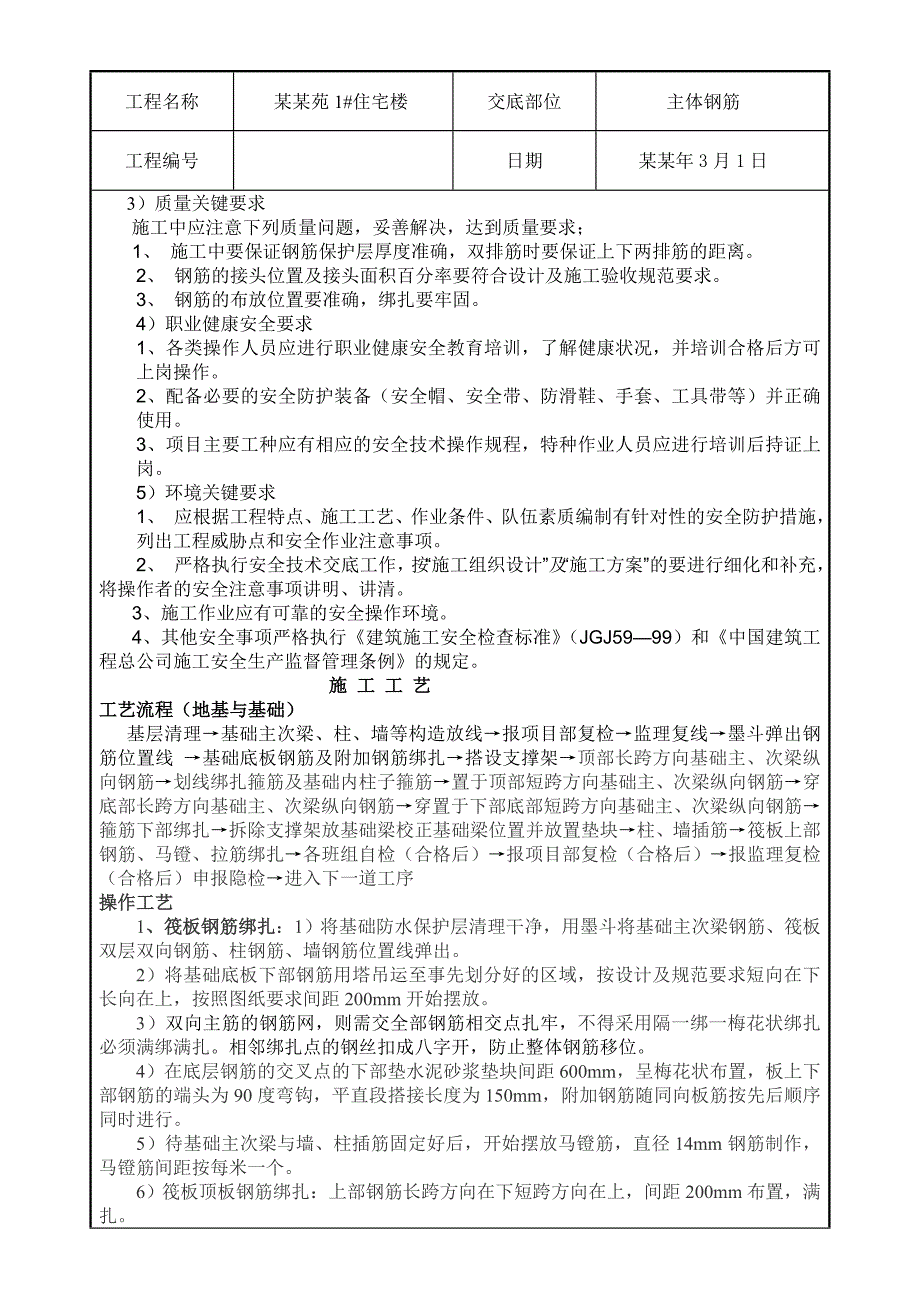

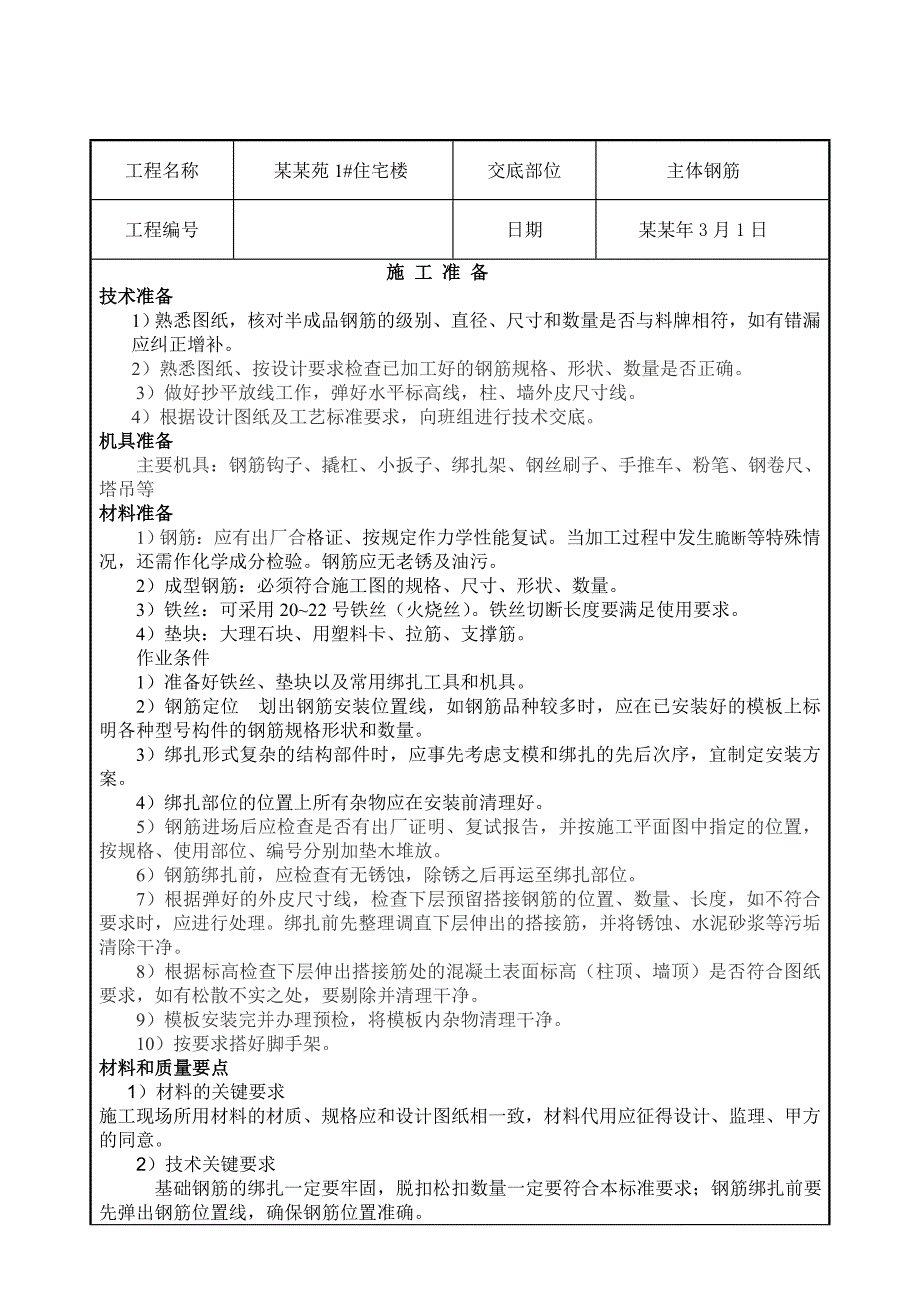

上传人:p** 文档编号:954279 上传时间:2024-05-28 格式:DOC 页数:14 大小:1.37MB
下载 相关 举报
住宅楼主体钢筋工程施工技术交底(内容详细) .doc_第1页
第1页 / 共14页
住宅楼主体钢筋工程施工技术交底(内容详细) .doc_第2页
第2页 / 共14页
住宅楼主体钢筋工程施工技术交底(内容详细) .doc_第3页
第3页 / 共14页
住宅楼主体钢筋工程施工技术交底(内容详细) .doc_第4页
第4页 / 共14页
住宅楼主体钢筋工程施工技术交底(内容详细) .doc_第5页
第5页 / 共14页
住宅楼主体钢筋工程施工技术交底(内容详细) .doc_第6页
第6页 / 共14页
住宅楼主体钢筋工程施工技术交底(内容详细) .doc_第7页
第7页 / 共14页
住宅楼主体钢筋工程施工技术交底(内容详细) .doc_第8页
第8页 / 共14页
住宅楼主体钢筋工程施工技术交底(内容详细) .doc_第9页
第9页 / 共14页
住宅楼主体钢筋工程施工技术交底(内容详细) .doc_第10页
第10页 / 共14页
亲,该文档总共14页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《住宅楼主体钢筋工程施工技术交底(内容详细) .doc》由会员分享,可在线阅读,更多相关《住宅楼主体钢筋工程施工技术交底(内容详细) .doc(14页珍藏版)》请在第壹文秘上搜索。

1、工程名称某某苑1#住宅楼 交底部位主体钢筋 工程编号 日期某某年3月1日 施 工 准 备技术准备1)熟悉图纸,核对半成品钢筋的级别、直径、尺寸和数量是否与料牌相符,如有错漏应纠正增补。 2)熟悉图纸、按设计要求检查已加工好的钢筋规格、形状、数量是否正确。3)做好抄平放线工作,弹好水平标高线,柱、墙外皮尺寸线。4)根据设计图纸及工艺标准要求,向班组进行技术交底。机具准备主要机具:钢筋钩子、撬杠、小扳子、绑扎架、钢丝刷子、手推车、粉笔、钢卷尺、塔吊等材料准备1)钢筋:应有出厂合格证、按规定作力学性能复试。当加工过程中发生脆断等特殊情况,还需作化学成分检验。钢筋应无老锈及油污。2)成型钢筋:必须符合

2、施工图的规格、尺寸、形状、数量。3)铁丝:可采用2022号铁丝(火烧丝)。铁丝切断长度要满足使用要求。4)垫块:大理石块、用塑料卡、拉筋、支撑筋。作业条件1)准备好铁丝、垫块以及常用绑扎工具和机具。2)钢筋定位 划出钢筋安装位置线,如钢筋品种较多时,应在已安装好的模板上标明各种型号构件的钢筋规格形状和数量。3)绑扎形式复杂的结构部件时,应事先考虑支模和绑扎的先后次序,宜制定安装方案。4)绑扎部位的位置上所有杂物应在安装前清理好。5)钢筋进场后应检查是否有出厂证明、复试报告,并按施工平面图中指定的位置,按规格、使用部位、编号分别加垫木堆放。6)钢筋绑扎前,应检查有无锈蚀,除锈之后再运至绑扎部位。

3、7)根据弹好的外皮尺寸线,检查下层预留搭接钢筋的位置、数量、长度,如不符合要求时,应进行处理。绑扎前先整理调直下层伸出的搭接筋,并将锈蚀、水泥砂浆等污垢清除干净。8)根据标高检查下层伸出搭接筋处的混凝土表面标高(柱顶、墙顶)是否符合图纸要求,如有松散不实之处,要剔除并清理干净。9)模板安装完并办理预检,将模板内杂物清理干净。10)按要求搭好脚手架。材料和质量要点1)材料的关键要求施工现场所用材料的材质、规格应和设计图纸相一致,材料代用应征得设计、监理、甲方的同意。2)技术关键要求 基础钢筋的绑扎一定要牢固,脱扣松扣数量一定要符合本标准要求;钢筋绑扎前要先弹出钢筋位置线,确保钢筋位置准确。 3)

4、质量关键要求施工中应注意下列质量问题,妥善解决,达到质量要求; 1、 施工中要保证钢筋保护层厚度准确,双排筋时要保证上下两排筋的距离。2、 钢筋的接头位置及接头面积百分率要符合设计及施工验收规范要求。3、 钢筋的布放位置要准确,绑扎要牢固。4)职业健康安全要求1、各类操作人员应进行职业健康安全教育培训,了解健康状况,并培训合格后方可上岗操作。2、配备必要的安全防护装备(安全帽、安全带、防滑鞋、手套、工具带等)并正确使用。3、项目主要工种应有相应的安全技术操作规程,特种作业人员应进行培训后持证上岗。5)环境关键要求1、 应根据工程特点、施工工艺、作业条件、队伍素质编制有针对性的安全防护措施,列出

5、工程威胁点和安全作业注意事项。2、 严格执行安全技术交底工作,按“施工组织设计”及“施工方案”的要进行细化和补充,将操作者的安全注意事项讲明、讲清。 3、施工作业应有可靠的安全操作环境。 4、其他安全事项严格执行建筑施工安全检查标准(JGJ5999)和中国建筑工程总公司施工安全生产监督管理条例的规定。施 工 工 艺工艺流程(地基与基础)基层清理基础主次梁、柱、墙等构造放线报项目部复检监理复线墨斗弹出钢筋位置线 基础底板钢筋及附加钢筋绑扎搭设支撑架顶部长跨方向基础主、次梁纵向钢筋划线绑扎箍筋及基础内柱子箍筋置于顶部短跨方向基础主、次梁纵向钢筋穿底部长跨方向基础主、次梁纵向钢筋穿置于下部底部短跨方

6、向基础主、次梁纵向钢筋箍筋下部绑扎拆除支撑架放基础梁校正基础梁位置并放置垫块柱、墙插筋筏板上部钢筋、马镫、拉筋绑扎各班组自检(合格后)报项目部复检(合格后)报监理复检(合格后)申报隐检进入下一道工序 操作工艺1、筏板钢筋绑扎:1)将基础防水保护层清理干净,用墨斗将基础主次梁钢筋、筏板双层双向钢筋、柱钢筋、墙钢筋位置线弹出。2)将基础底板下部钢筋用塔吊运至事先划分好的区域,按设计及规范要求短向在下长向在上,按照图纸要求间距200mm开始摆放。3)双向主筋的钢筋网,则需交全部钢筋相交点扎牢,不得采用隔一绑一梅花状绑扎必须满绑满扎。相邻绑扎点的钢丝扣成八字开,防止整体钢筋移位。4)在底层钢筋的交叉点

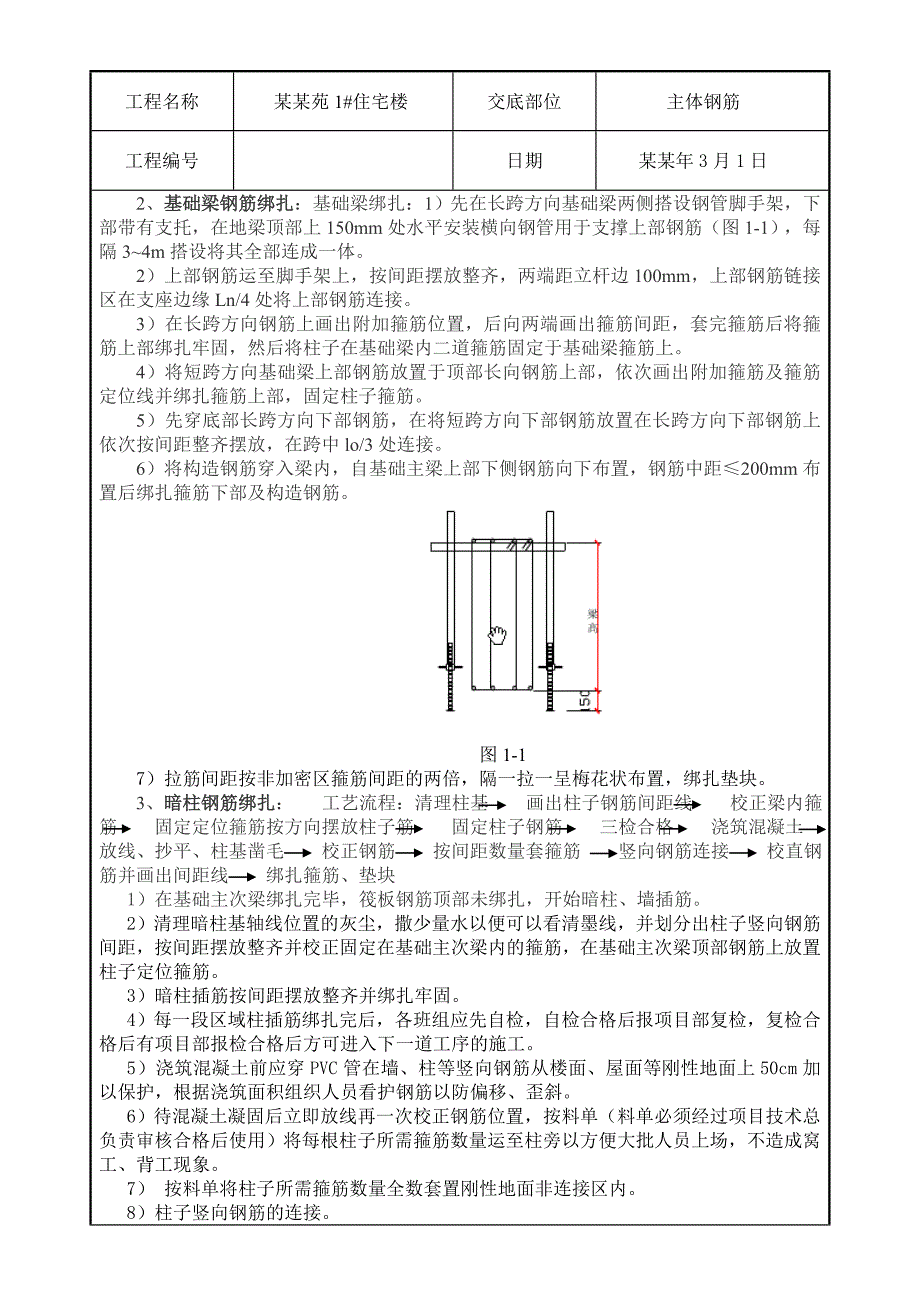

7、的下部垫水泥砂浆垫块间距600mm,呈梅花状布置,板上下部钢筋的端头为90度弯钩,平直段搭接长度为150mm,附加钢筋随同向板筋按先后顺序同时进行。5)待基础主次梁与墙、柱插筋固定好后,开始摆放马镫筋,直径14mm钢筋制作,马镫筋间距按每米一个。6)筏板顶板钢筋绑扎:上部钢筋长跨方向在下短跨方向在上,间距200mm布置,满扎。2、基础梁钢筋绑扎:基础梁绑扎:1)先在长跨方向基础梁两侧搭设钢管脚手架,下部带有支托,在地梁顶部上150mm处水平安装横向钢管用于支撑上部钢筋(图1-1),每隔34m搭设将其全部连成一体。2)上部钢筋运至脚手架上,按间距摆放整齐,两端距立杆边100mm,上部钢筋链接区在

8、支座边缘Ln/4处将上部钢筋连接。3)在长跨方向钢筋上画出附加箍筋位置,后向两端画出箍筋间距,套完箍筋后将箍筋上部绑扎牢固,然后将柱子在基础梁内二道箍筋固定于基础梁箍筋上。4)将短跨方向基础梁上部钢筋放置于顶部长向钢筋上部,依次画出附加箍筋及箍筋定位线并绑扎箍筋上部,固定柱子箍筋。5)先穿底部长跨方向下部钢筋,在将短跨方向下部钢筋放置在长跨方向下部钢筋上依次按间距整齐摆放,在跨中lo/3处连接。6)将构造钢筋穿入梁内,自基础主梁上部下侧钢筋向下布置,钢筋中距200mm布置后绑扎箍筋下部及构造钢筋。 图1-1 7)拉筋间距按非加密区箍筋间距的两倍,隔一拉一呈梅花状布置,绑扎垫块。3、暗柱钢筋绑扎

9、: 工艺流程:清理柱基 画出柱子钢筋间距线 校正梁内箍筋 固定定位箍筋按方向摆放柱子筋 固定柱子钢筋 三检合格 浇筑混凝土 放线、抄平、柱基凿毛 校正钢筋 按间距数量套箍筋 竖向钢筋连接 校直钢筋并画出间距线 绑扎箍筋、垫块1)在基础主次梁绑扎完毕,筏板钢筋顶部未绑扎,开始暗柱、墙插筋。 2)清理暗柱基轴线位置的灰尘,撒少量水以便可以看清墨线,并划分出柱子竖向钢筋间距,按间距摆放整齐并校正固定在基础主次梁内的箍筋,在基础主次梁顶部钢筋上放置柱子定位箍筋。3)暗柱插筋按间距摆放整齐并绑扎牢固。4)每一段区域柱插筋绑扎完后,各班组应先自检,自检合格后报项目部复检,复检合格后有项目部报检合格后方可进

10、入下一道工序的施工。5)浇筑混凝土前应穿PVC管在墙、柱等竖向钢筋从楼面、屋面等刚性地面上50cm加以保护,根据浇筑面积组织人员看护钢筋以防偏移、歪斜。6)待混凝土凝固后立即放线再一次校正钢筋位置,按料单(料单必须经过项目技术总负责审核合格后使用)将每根柱子所需箍筋数量运至柱旁以方便大批人员上场,不造成窝工、背工现象。7) 按料单将柱子所需箍筋数量全数套置刚性地面非连接区内。8)柱子竖向钢筋的连接。9)箍筋绑扎:柱箍筋绑扎按已划好的箍筋位置线,将已套好的箍筋往上移动,由上往下绑扎,宜采用缠扣绑扎,箍筋应与主筋垂直,箍筋转角与主筋交点均要绑扎,主筋与箍筋非转角部分的相交点成梅花交错绑扎,但箍筋的

11、平直部分与纵向钢筋交叉点可成梅花式交错扎牢,以防骨架歪斜。箍筋的接头(即弯钩叠合处)应沿柱子竖筋交错布置,位于箍筋与柱角主筋的交接点上,并绑扎牢固。箍筋间距应按设计要求加密。柱上下两端箍筋应加密,加密区长度及加密区内箍筋间距应符合设计图纸要求。如设计要求箍筋设拉筋时,拉筋应钩住箍筋。10)当上下层柱截面有变化时,下层钢筋的伸出部分,必须在绑扎梁钢筋之前收缩准确,不宜在楼面混凝土浇筑后再扳动钢筋。11)暗柱筋保护层厚度应符合规范要求,主筋外皮为35mm,用成品砼垫块绑扎在内、外竖向钢筋上,间距一般1000mm,梅花形交错布置以保证主筋保护层厚度准确。当柱截面尺寸有变化时,柱应在板内弯折,弯后的尺

12、寸要符合设计要求。4、剪力墙钢筋绑扎1工艺流程:清理基层校正基础伸出钢筋竖向钢筋连接校直竖向钢筋画水平筋间距绑定位横筋并逐个绑扎横向钢筋拉钩绑扎及二次加工安装塑料卡、钢筋支撑2先清除基层杂物,找出剪力墙控制线。3.用钢筋扳手逐个校直基础伸出的墙竖向钢筋。4.根据本工程设计及实际情况竖向钢筋连接采用电渣压力焊将墙身竖向钢筋与基础伸出的钢筋焊接。5.由于本工程地下室基础梁至顶板高4.2m,因高度较大竖向钢筋焊接后难免歪斜,要校直竖向钢筋。6.在竖向钢筋上画好水平筋分档标志,在下部及齐胸处绑两根横筋定位,并在横筋上画好竖向钢筋分档标志,绑扎竖向钢筋,最后再绑其余横筋。7.按本工程结构施工图T07图中

13、示意图所示外墙纵向钢筋在外,水平筋在里,内墙纵向钢筋在里水平筋在外。8.拉钩绑扎后用钢筋扳手将直角勾弯折成135角。9.绑扎垫块和水泥、钢筋撑棍。10剪力墙钢筋应逐点绑扎,双排钢筋之间应绑拉筋或支撑筋,其纵横间距不大于600mm,钢筋外皮绑扎垫块或用塑料卡。11剪力墙水平筋在两端头、转角、十字节点、联梁等部位的锚固长度以及洞口周围加固筋等,均应符合设计抗震要求。12合模后对伸出的竖向钢筋应进行修整,宜在搭接处绑一道横筋定位,浇筑混凝土时应有专人看管,浇筑后再次调整以保证钢筋位置的准确。梁钢筋绑扎:1、当采用模内绑扎时,先在主梁模板上按设计图纸划好箍筋的间距,然后按以下次序进行绑扎:穿主梁的下部

14、纵向受力钢及弯起钢筋,将箍筋按已划好的间距逐个分开固定弯起筋和主筋穿次梁弯起筋和主筋并套好箍筋放主筋架立筋、次梁架立筋隔一定间距将梁底主筋与箍筋绑住绑架立筋再绑主筋。主次梁同时配合进行。当采取在模外绑扎时,一般先在梁模板上口绑扎成型,然后再入模内。其方法次序是:将主梁需穿次梁的部位稍抬高在次梁梁口搁两根横杆将次梁的长钢筋铺在横杆上,按箍筋间距划线套箍筋并按线摆开抽换横杆,将下部纵向钢筋落入箍筋内再按架立钢筋、弯起钢筋、受拉钢筋的顺序与箍筋绑扎将骨架稍抬起抽出横杆抽出横杆使梁骨架落入模内。2、在梁侧模板上画出箍筋间距,摆放箍筋。3、先穿主梁的下部纵向受力钢筋及弯起钢筋,将箍筋按已画好的间距逐个分

15、开;穿次梁的下部纵向受力钢筋及弯起钢筋,并套好箍筋;放主次梁的架立筋;隔一定间距将架立筋与箍筋绑扎牢固;调整箍筋间距符合设计要求,绑架立筋,再绑主筋,主次梁同时配合进行。4、框架梁上部纵向钢筋应贯穿中间支座,梁下部纵向钢筋伸入中间支座锚固长度及伸过中心线的长度要符合设计要求。框架梁纵向钢筋在端支座节点内的锚固长度也要符合设计要求。5、绑梁上部纵向筋的箍筋,宜用套扣法绑扎。6、箍筋在叠合处的弯钩,在梁中应交错绑扎,箍筋弯钩为135,平直部位长度为10d,如做成封闭箍时,单面焊缝长度为5d。7、梁端第一个箍筋应设置在距离柱节点边缘50mm处。梁端与柱交接处箍筋应加密,其间距与加密区长度均要符合设计要求。8、在主、次梁受力筋下均应垫块(或塑料卡),保证保护层的厚度。受力筋为双排时,可用短钢筋垫在两层钢筋之间,钢筋排距应符合设计要求。9、梁中箍筋应与主筋垂直,箍筋的接头应交错设置,箍筋转角与纵向钢筋的交叉点均

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
