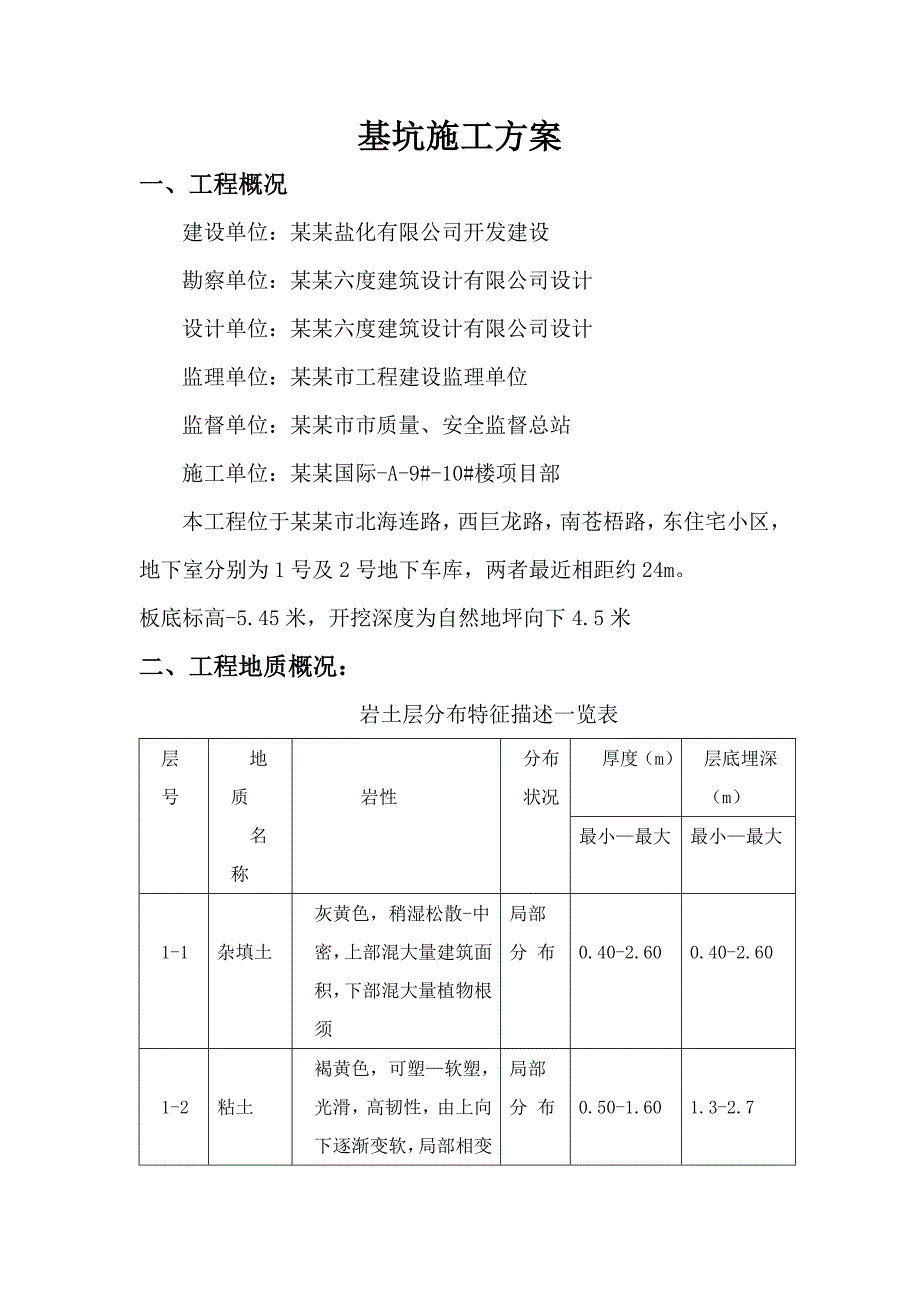

1、某某国际A-9#、A-10#楼基坑施工方案某某国际A-9#、A-10#楼项目部某某年3月18日基坑施工方案一、工程概况建设单位:某某盐化有限公司开发建设勘察单位:某某六度建筑设计有限公司设计设计单位:某某六度建筑设计有限公司设计监理单位:某某市工程建设监理单位监督单位:某某市市质量、安全监督总站施工单位:某某国际-A-9#-10#楼项目部本工程位于某某市北海连路,西巨龙路,南苍梧路,东住宅小区,地下室分别为1号及2号地下车库,两者最近相距约24m。板底标高-5.45米,开挖深度为自然地坪向下4.5米二、工程地质概况: 岩土层分布特征描述一览表层号地质名称岩性分布状况厚度(m)层底埋深(m)最小

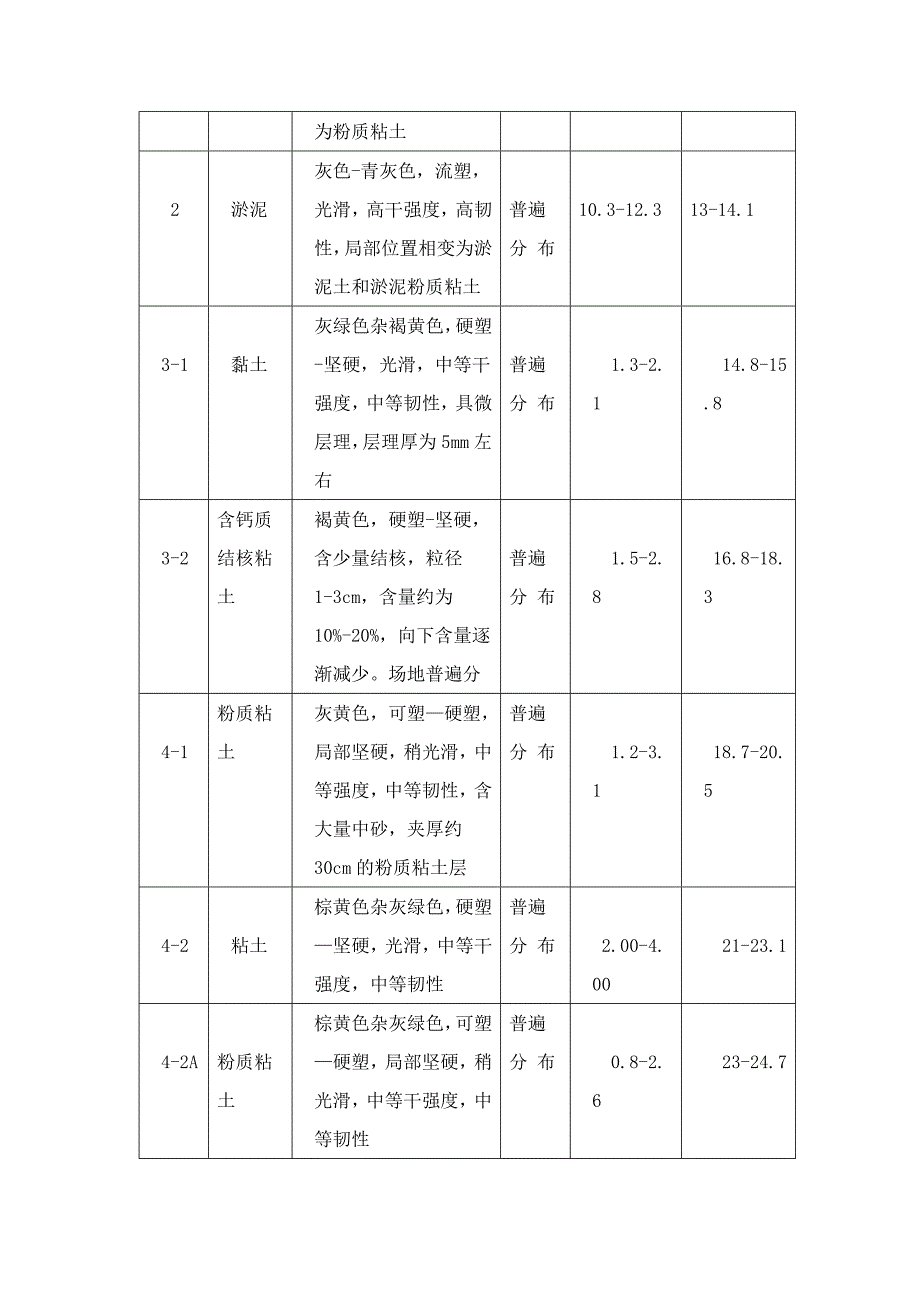

2、最大最小最大1-1杂填土灰黄色,稍湿松散-中密,上部混大量建筑面积,下部混大量植物根须局部分 布0.40-2.600.40-2.601-2粘土褐黄色,可塑软塑,光滑,高韧性,由上向下逐渐变软,局部相变为粉质粘土局部分 布0.50-1.601.3-2.7 2淤泥灰色-青灰色,流塑,光滑,高干强度,高韧性,局部位置相变为淤泥土和淤泥粉质粘土普遍分 布10.3-12.313-14.13-1黏土灰绿色杂褐黄色,硬塑-坚硬,光滑,中等干强度,中等韧性,具微层理,层理厚为5mm左右普遍分 布1.3-2.114.8-15.83-2含钙质结核粘土褐黄色,硬塑-坚硬,含少量结核,粒径1-3cm,含量约为10%-
3、20%,向下含量逐渐减少。场地普遍分普遍分 布1.5-2.816.8-18.34-1粉质粘土灰黄色,可塑硬塑,局部坚硬,稍光滑,中等强度,中等韧性,含大量中砂,夹厚约30cm的粉质粘土层普遍分 布 1.2-3.118.7-20.5 4-2粘土棕黄色杂灰绿色,硬塑坚硬,光滑,中等干强度,中等韧性普遍分 布2.00-4.0021-23.14-2A粉质粘土棕黄色杂灰绿色,可塑硬塑,局部坚硬,稍光滑,中等干强度,中等韧性普遍分 布0.8-2.623-24.74-3含钙质结核粘土棕黄色杂灰绿色,硬塑坚塑,局部可塑,稍光滑,中等干强度,中等韧性含大量钙质结核,粒径1-5cm,大的可达10cm,上部较密集,
4、含量从10%-30%不等,由上自下含量逐渐增多。本层结核含量在场地东侧及北侧含量较高,在东南侧相对渐少。 普遍分 布1.4-3.924.6-26.45-1含铁锰结核粉质粘土夹粘土棕黄色杂黑色斑点,硬塑坚硬,局部可塑,稍光滑,中等干强度,中等韧性,含大量铁锰结核,粒径0.5cm左右,含量15%左右,夹层约20cm的粘土层。普遍分 布1.1-1.827-27.55-2粉细砂棕黄色,灰白色,饱和,密实,分选性差,磨圆度差,含大量石英碎块,该层未穿透。局部分 布三、土方开挖施工准备工作1、学习和审查图纸检查图纸和资料是否齐全,核对平面尺寸和坑底标高,图纸相互间有无错误和矛盾;掌握设计内容及技术要求,了
5、解工程规模、结构形式、特点、工程量和质量要求;熟悉土层地质、水文勘察资料;审查地基处理和基础设计;会审图纸,搞清地下构筑物、基础平面与周围地下设施管线的关系,图纸相互间有无错误和冲突;研究好开挖程序,明确各专业工序间的配合关系、施工工期要求;并向参加施工人员层层进行安全技术交底。土方开挖前,将各楼桩顶的实际标高标注在桩位图上,对桩顶标高超出设计要求的桩插旗子标记,并向技术人员、施工人员进行交底,开挖时注意桩的标高,以防止将桩破坏。2、编制施工方案研究制定现场场地平整、基坑开挖施工方案;绘制施工总平面图和基坑土方开挖图,确定开挖路线、顺序、范围、底板标高、边坡坡度、排水沟、集水井位置,以及挖去的
6、土方堆放地点;提出需用施工机具、劳力等计划。3、作好排水设施在施工区域内设置临时性排水沟,将地面水引向集水井,再用潜水泵排入市政污水管网; 300*400的排水沟,排水沟纵向坡度一般不小于2,使场地不积水。4、设置测量控制根据业主给定的控制坐标和水准点,按建筑物总平面要求,引测到现场。在工程施工区域设置测量控制网,包括控制基线、轴线和水平基准点;做好轴线控制的测量和校核。对建筑物应做定位轴线的控制测量和校核;进行土方工程的测量定位放线,设置龙门板、放出基坑挖土灰线、上部边线和底部边线和水准标志。龙门板桩离开坑缘2.0M,以利保存,灰线、标高、轴线应进行复核无误后,方可进行场地整平和基坑开挖。四
7、、土方开挖1、开挖方案的确定1)放坡:采用自然放坡的做法,边坡坡比为i=1:6;边坡范围内,留不少于200厚采用人工休整;挖出的土方运出施工场地,由甲方负责指定堆放地点,在基坑深度的6倍范围内不得堆放2)挖土:采用机械开挖,开挖时,应均衡、对称进行,开挖到基底1米以内,其下采用人工开挖,每层开挖高度不应该大于0.5米,现场设有专人监护,严禁超挖。土方开挖时,土建或桩基施工队派人随时配合,对桩顶标高超出设计要求防碍施工的桩,随着土方的开挖将露出淤泥部分的桩进行截除,以防止机械将桩挤偏。人工挖土方采用人工挖土运至基坑边,后由挖土机在坑边挖出装车运走;挖土机工作台下采用铺20mm厚1.5m3m大钢板
8、,前后各一块,防止挖土机在软土层上下陷。要移动时,用挖土机的抓斗移动钢板至所需位置。4)基坑的排水:因施工期间雨水较多,且基础工程量较大,施工周期长;拟除了在基坑周边设置环形盲沟及多个集水井,组成基坑排水系统,以便用潜水泵及时将沟槽内的水排出,以确保坑边坑底不积水和便利施工外,还要在整个基础垫层下加设200厚满地毛石垫层做滤水层。并根据现有出水口设置集水井,集水井基坑支护采用砖模,基槽内设盲沟,将槽内积水派入积水井。设专人负责把集水井中的水及时用潜水泵排出基坑,随有随排,确保基坑无积水。5)护坡:放坡开挖时,要自然铲坡,严禁人工填平找坡。坡体要求整平、夯实,边坡采用40厚C15细石混凝土,内配
9、单层双向4200钢筋网片,按照46米的间距设置15宽的双向分仓缝,缝内采用沥青灌实,确保基坑边坡在雨水时间不被浸泡,不发生滑坡、塌方现象;2、基坑开挖(1)2米深的表土及粘土层采用反铲挖掘机,配备自卸汽车运走。1)基坑开挖程序一般是:测量放线切线分层开挖排水修护坡整平等。基坑开挖时,上部应有排水措施,防止地面水流入坑内冲刷边坡,并准备塑料薄膜,下雨时覆盖边坡,防止塌方和破坏基土;2)基坑开挖,应先进行测量定位,抄平放线,定出开挖宽度,按放线分块(段)分层挖土。挖土自上而下、分段分层进行,先开挖中部岛心,分层、均匀、对称、平行地开挖。根据土质和水文情况,采取在四面按设计要求进行放坡,以保证施工操
10、作安全。(2)人工开挖、清理余下的淤泥土层。人工开挖土方时,也要象机械挖土一样,分层、均衡、对称进行。人工挖土深度不大于0.6M。挖至设计标高以上200mm时停止开挖,采用人工清土至设计标高,严禁超挖。随即做基础的砼垫层,在其顶面做防腐层。挖出的土方应及时运走,基坑边6H之内(H为基坑深度)严禁超载堆荷(包括挖土、运土机械设备等)。边挖边检查坑底宽度及坡度,不够时及时修整,人工挖土至设计标高,再统一进行一次修坡清底,要求坑底凹凸不平不超过2Cm。土方开挖要按土方开挖图的开挖路线、顺序、范围、基底标高、边坡坡度、排水沟、集水井位置以及挖出的土方运输等进行。弃土应及时运出场,以保证坑边边坡和稳定。
11、基坑挖完后立即进行验槽,作好记录。采用人工开挖、清坡时,将土清至机械作业半径范围内,再用机械掏取运走;基底设计标高以上及边坡应预留一层200厚土层用人工清底修坡、找平,以保证基底标高和边坡坡度正确,避免超挖和土层遭受扰动。3、基坑排水在地下水位以下挖土,应在基坑四侧设300*400排水明沟和集水井,将水位降低至坑底50Cm,以便挖土进行。雨季工时,基坑应分段开挖,并在坑上边口500mm处四周设240厚实心粘土砖砌筑300高安全围堰,以防地面水流入基坑,围堰上用脚手架作的安全围栏1200mm。同时,在围堰的外侧面设一排水沟,将场地面上的水排出,防止场地水流渗入基坑内。还应经常检查边坡和支护情况,
12、以防止坑壁受雨水浸泡造成塌方。4、塌方的处理1)如因土体自立时间过短引起塌方,在塌方位置垂直打入钢管或圆木,围护桩间用水泥砂浆砌筑砖砌体填塞塌方的空隙处,并用水泥砂浆封堵。2)在开挖时如遇暗浜及淤泥,可在开挖前沿开挖线打设垂直木桩,间隔200-400,长度为开挖深度的二倍。3)土方开挖过程中,严禁在基坑四周堆土,挖出的土应及时外运。4)在土方开挖过程中,采用人工挖土将桩头从垫层位置露出,结束后,请监理、设计等有关单位到现场验收桩的位置、质量及标高等。5)在工地附近100M内由施工单位组织人员铺设草包,铲除道路上散落的泥土,冲洗汽车轮胎和道路等措施,共同把保洁工作做好。5、土方施工的安全要求1)
13、基坑开挖时,两人操作间距应大于2.5M,挖土机间距应大于10M。在挖土机工作范围内,不许进行其它作业。挖土应由上而下,分层、均衡、对称进行,严禁挖坡脚或逆坡挖土。2)基坑开挖时要严格按要求放坡。操作时应随时注意土壁的变动情况,如发现有裂纹或部分坍塌现象,应及时进行支撑或放坡。3)挖土机离边坡应有一定的安全距离,以防坍方,造成翻机事故。4)基坑上下应先挖好阶梯或支撑靠梯,并采取防滑措施。距坑边500mm处四周设240厚实心粘土砖砌筑300高安全围堰,以防雨水、泥浆流入基坑内。5)挖出的土方应及时运走,基坑边6H之内(H为基坑深度)严禁超载堆荷(包括挖土、运土机械设备等)。6)当基坑较深或凉槽时间
14、较长时,为防止边坡失水松散或地面水刷、浸泡影响边坡稳定,应采取有效的保护方法。五、细石砼护坡放坡开挖时,要自然铲坡,严禁人工填平找坡,边坡采用40厚C15细石混凝土,内配单层双向4200钢筋网片,按照46米的间距设置15宽的双向分仓缝,缝内采用沥青灌实,确保基坑边坡在雨水时间不被浸泡,不发生滑坡、塌方现象。1、施工操作工艺1)施工前应刷坡,清除坡面杂物,坡顶和坑底应修成圆角,局部松弱部位应挖除,用3:7灰土回填夯实。2)细石砼护坡应进行压抹,抹时要抹实、抹匀、抹光,并随基层坚实土体的自然凹凸而凹凸。干燥、刮大风天气,在终凝前应进行一次轻轻压抹,使裂缝愈合。3)细石砼与土接缝在边缘应作成阶梯斜槎,在边缘减薄一半,接缝宽度小于50mm,接缝时要抹平抹实。4)对雨后渗水坡,应在雨停不渗水间歇时加速进行。如渗水严重,宜在坡底部设泄水孔和引水沟,集中排除。5)坡顶、坡底均应抹成圆角,并随坡平延200-300mm,以保护坡顶和坡底,防止损坏。6)对坡面上下的抗渗延伸区,采用与护坡配比、厚度均相同的细石砼作为平延施工。7)对细石砼护坡施工完毕后,应即时养护,并保持足够的养护时间,以防护坡开裂。2、质量标准1)细石砼的配合比应符合设计要求。
