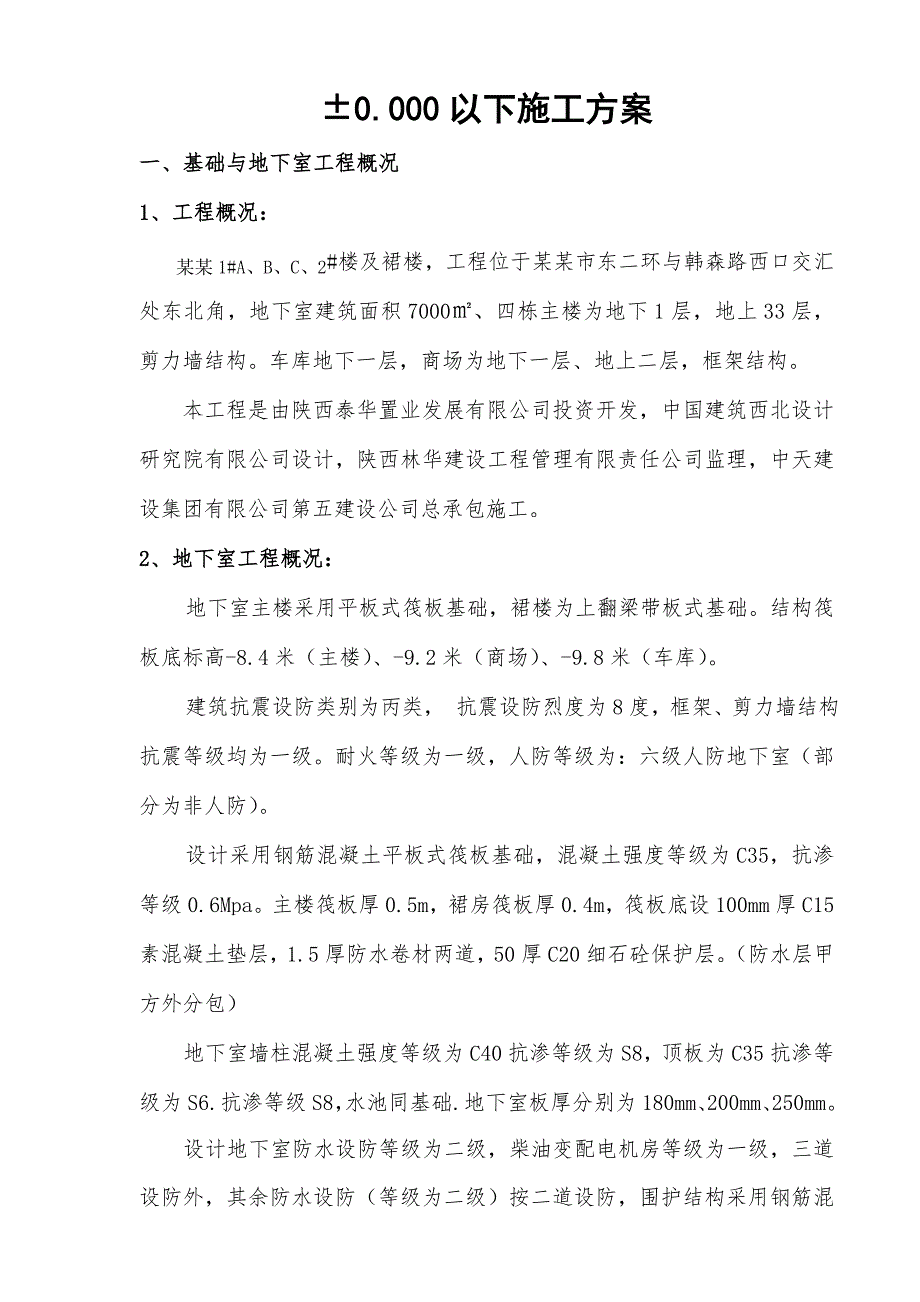

1、0.000以下施工方案一、基础与地下室工程概况 1、工程概况:某某1#A、B、C、2#楼及裙楼,工程位于某某市东二环与韩森路西口交汇处东北角,地下室建筑面积7000、四栋主楼为地下1层,地上33层,剪力墙结构。车库地下一层,商场为地下一层、地上二层,框架结构。本工程是由陕西泰华置业发展有限公司投资开发,中国建筑西北设计研究院有限公司设计,陕西林华建设工程管理有限责任公司监理,中天建设集团有限公司第五建设公司总承包施工。2、地下室工程概况:地下室主楼采用平板式筏板基础,裙楼为上翻梁带板式基础。结构筏板底标高-8.4米(主楼)、-9.2米(商场)、-9.8米(车库)。建筑抗震设防类别为丙类, 抗震
2、设防烈度为8度,框架、剪力墙结构抗震等级均为一级。耐火等级为一级,人防等级为:六级人防地下室(部分为非人防)。设计采用钢筋混凝土平板式筏板基础,混凝土强度等级为C35,抗渗等级0.6Mpa。主楼筏板厚0.5m,裙房筏板厚0.4m,筏板底设100mm厚C15素混凝土垫层,1.5厚防水卷材两道,50厚C20细石砼保护层。(防水层甲方外分包)地下室墙柱混凝土强度等级为C40抗渗等级为S8,顶板为C35抗渗等级为S6.抗渗等级S8,水池同基础.地下室板厚分别为180mm、200mm、250mm。设计地下室防水设防等级为二级,柴油变配电机房等级为一级,三道设防外,其余防水设防(等级为二级)按二道设防,围

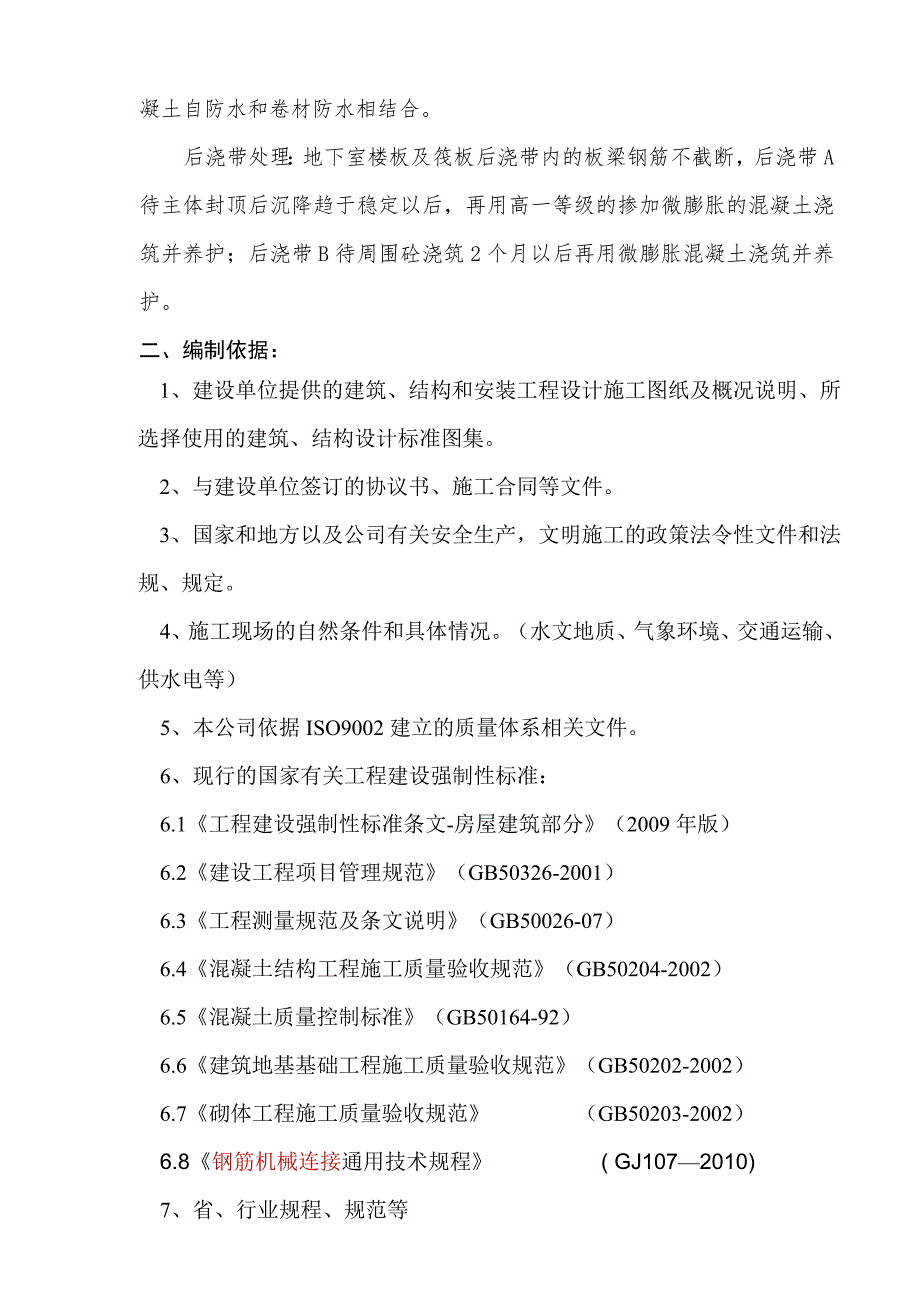

3、护结构采用钢筋混凝土自防水和卷材防水相结合。后浇带处理:地下室楼板及筏板后浇带内的板梁钢筋不截断,后浇带A待主体封顶后沉降趋于稳定以后,再用高一等级的掺加微膨胀的混凝土浇筑并养护;后浇带B待周围砼浇筑2个月以后再用微膨胀混凝土浇筑并养护。二、编制依据: 1、建设单位提供的建筑、结构和安装工程设计施工图纸及概况说明、所选择使用的建筑、结构设计标准图集。 2、与建设单位签订的协议书、施工合同等文件。 3、国家和地方以及公司有关安全生产,文明施工的政策法令性文件和法规、规定。4、施工现场的自然条件和具体情况。(水文地质、气象环境、交通运输、供水电等)5、本公司依据ISO9002建立的质量体系相关文件
4、。6、现行的国家有关工程建设强制性标准:6.1工程建设强制性标准条文-房屋建筑部分(2009年版)6.2建设工程项目管理规范(GB50326-2001)6.3工程测量规范及条文说明(GB50026-07)6.4混凝土结构工程施工质量验收规范(GB50204-2002)6.5混凝土质量控制标准(GB50164-92)6.6建筑地基基础工程施工质量验收规范(GB50202-2002)6.7砌体工程施工质量验收规范 (GB50203-2002)6.8钢筋机械连接通用技术规程 ( GJ1072010)7、省、行业规程、规范等三、施工部署3.1施工部署指导思想:针对本工程基础部分相对上部结构技术含量高、

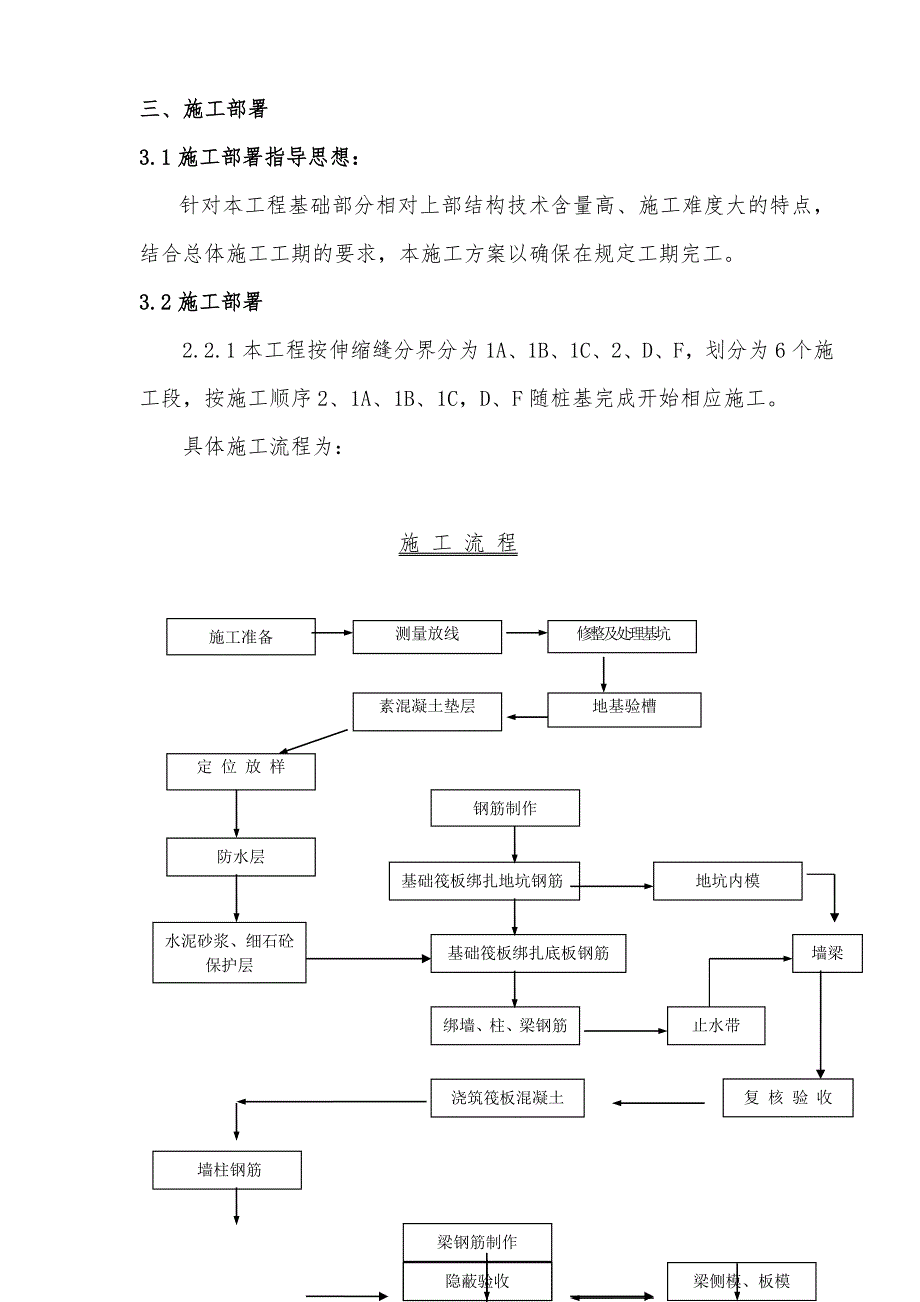

5、施工难度大的特点,结合总体施工工期的要求,本施工方案以确保在规定工期完工。3.2施工部署2.2.1本工程按伸缩缝分界分为1A、1B、1C、2、D、F,划分为6个施工段,按施工顺序2、1A、1B、1C,D、F随桩基完成开始相应施工。具体施工流程为: 施 工 流 程支柱模板、梁底模墙柱钢筋隐蔽验收板钢筋绑扎梁侧模、板模-1.8及0.050m浇砼梁钢筋制作梁钢筋绑扎复 核 验 收浇筑筏板混凝土基础筏板绑扎底板钢筋基础筏板绑扎地坑钢筋定 位 放 样防水层水泥砂浆、细石砼保护层止水带绑墙、柱、梁钢筋墙梁模地坑内模钢筋制作素混凝土垫层地基验槽修整及处理基坑测量放线施工准备支墙柱模板四、施工组织4.1项目组
6、织体系:为顺利完成本工程地下室的各项施工任务,项目部围绕工程质量、安全、文明施工及工期目标,实行施工和后勤两条线管理,设立了九个职能部门,由技术组、施工组、质安组、测量组、材料组、设备组、核算组、财会组及行政保卫组组成,各职能部门既相互独立又密切配合,做到分工不分家。项目管理体系详见下图:公司及工程指挥部业 主监理公司技术总负责后勤总负责现场测量放线现场组织调度现场施工管理工程技术资料管理安全监督与管理质量监督与管理材料计划统计材料供应管理计划预算分析成本核算控制资金结算控制设备调配管理劳动人事管理治安保卫测量组施工组技术组质安组材料组核算组财务组行政保卫组施工总负责项目副经理项目经理设备组各
7、作业班组管理人员一览表序号名 称姓 名职称及岗位证书1项目经理单松涛工程师、一级资质项目经理证2项目副经理徐金海工程师3项目总工程师陈富山工程师4施工总负责徐金良工程师、中岗证5安装施工负责人杜栓平工程师、中岗证施工员虞宝堂中岗证7施工员罗国兵中岗证8施工员杨忠红中岗证13质量员刘占军中岗证14环境安全员何黎明中岗证15合同预算员张继芝中岗证17资料员刘 娟中岗证18资料员乔姗姗中岗证19材料员钱 江助理工程师20仓库管理员单维升中岗证4.2劳动力计划劳动投入计划序号工 种单位数量工作任务1木工人240制模、模板维修、摸板施工脚手架等2钢筋工人120钢筋制作与绑扎3砼工人60砼的浇灌与养护4架
8、子工人20搭设外墙脚手架5电焊工人8钢筋焊接、机械修理6管工人10给排水管道的预埋7电工人10强弱电的管道预埋8防水工人15地下室防水施工9 塔吊司机人12塔吊运行与指挥 4.3材料计划主要材料投入计划名称型号数量钢管483.5400T方木8060mm450M3扣件直角扣件、活动扣件、对接扣件只模板镜面板50000 M24.4机械计划主要施工机具投入计划名称型号数量名称型号数量钢筋弯曲机WJ40-14台污水泵DN5010台汽车吊KATO-25T1台对焊机2台搅拌机JZ-2502台空压机120GJ4E1台气割3套塔吊QTZ-55123台经伟议ET-021台钢筋调直机GT410A型2台水准仪ALR
9、261台钢筋切断机CJ40-14台激光铅垂仪DZF21台木工下料机K100L2-42台钢管调直机1台木工压刨机MB103A1台螺栓套丝机2台直螺纹套丝机2台砂轮机1台电焊机13XI-40010台木工平创2台蛙式夯机HW2012台4.5基础阶段施工现场平面布置根据本工程总平面图,结合本工程设计和施工特点,进行布置,基础阶段平面布置图。(见附图1) 五、施工进度计划(见附图2)六、测 量 施 工6.1.选用的测量仪器6.1.1.科力达ET02电子经纬仪一台。6.1.2.西光ALR26自动安平水准仪二台(含双面水准尺2把)。6.1.3.激光铅垂仪一台。6.1.4.6M铝合金塔尺2把。6.1.5.50
10、M钢卷尺2把。6.1.6.100M钢卷尺1把本工程所用测量仪器及钢尺,均按规定时间需由专门计量检测机构某某市技术质量监督局检测,合格后方可使用,禁止使用未经检测的仪器量具。6.2.控制网的建立本工程的施工控制网均按照国家工程测量规范GB50026-07进行平面控制测量和高程控制测量。6.2.1.平面控制测量a. 根据业主方提供的原有控制网作为本工程的首级控制网坐标和方位的起算数据,并进行二级导线精度的复测。b. 以原有首级控制网的控制点为起点,采用轴线法建立场区内施工建筑方格网的施工控制。其精度要求达到测角误差8,边长相对误差1/20000。c. 根据规范要求,本工程首级控制网的复测和建立场区
11、内施工轴线控制网的测量均采用方向观测法,均实施2个测回数。轴线上的点位不少于3个,并根据开挖土方的情况逐步建立完善的轴线法控制网点6.2.2.高程控制测量:a. 根据业主提供的水准点高程,引测至本工程建筑物的四大角,作为本工程施工的首级高程控制网,其精度按不低于三等水准的精度进行复测,校核其精度误差是否达到规范允许范围。b. 本工程的高程控制测量均采用DSZ2水准仪进行往返测量闭合线路水准测量方法进行,同时控制前后视较差不大于3“,视线离地最低高度大于0.3m,并确保往返校差、附合闭差在12 ,反之应重测。6.3.建筑物轴线定位6.3.1.首先对业主提供的控制点进行加固保护,并引测到现场,确保
12、施工过程中随时用来定位及校正建筑物轴线控制线。6.3.2.测量由主轴线交点处开始,测量各轴线,最后将经纬仪移到对角点进行校核闭合无误,总体尺寸及开间尺寸复核准确,把轴线延伸至建筑物2米外邻近建筑围墙上,防止基础施工时破坏。轴线标志应标画纵横轴线编号,并设置明显红色三角标志号。6.3.3.基础阶段的放线a、基础放线当基础垫层浇筑后,根据测设的轴线定位线把主控轴线投测至垫层上,校验合格后,放出细部轴线和有关边界线,测量时必须严格保证精度,做好技术复核工作,严防出现错误。基础放线尺寸允许偏差应符合下表规定:基础放线尺寸允许偏差表长度L、宽度B(m)允许偏差(mm)L(B)30530L(B) 6010
13、注:轴线的对角线尺寸的允许偏差应为边长偏差的倍,外部轴线夹角的允许偏差应为1。b、建筑物的高程测量为保证建筑全高的控制精度要求,在基础施工中就应注意准确地测设标高,为0.00以上的标高传递打好基础。 0.00以下标高测法:在基础施工阶段,可直接从建筑物周边设置的水准点引测,当误差在5mm内时,则为合格。七、基础垫层施工基础施工期间,完善降水排水措施,做好降水排水记录以便及时了解情况,使基坑满足施工要求。基础垫层施工前,需进行地基承载力试验,试验合格后再进行由设计、质检、监理、建设单位等共同进行基础验槽,验槽合格后,办理验槽手续后方可进行垫层浇筑。浇垫层前,每4m2设一标高临时控制点(灰饼),以控制垫层的标高。砼垫层采用平板振动机进行捣实。垫层混凝土标号C15,厚度100。垫层混凝土硬化后及时放线。八、地下室与基础钢筋8.1材料要求1、对新进场的钢筋,应按批次按规范要求进行检查和验收。各种型号的钢筋要分类堆放,班组下料前应向项目部提供下料单,经项目部审核后方可下料,以确保钢筋下料的准确性。2、焊条、焊剂必须有出厂合格证、说明书且型号必须与主材相符并符合图纸设计要求。、级钢筋采有E4303型焊条,级钢筋采用5003型焊条。3、铅丝、绑扎钢筋铅丝用20# 、22#根据构件所需而定。且铅丝质
