住宅楼外墙外保温施工方案4.doc

上传人:p** 文档编号:954493 上传时间:2024-05-28 格式:DOC 页数:20 大小:1.05MB
下载 相关 举报
住宅楼外墙外保温施工方案4.doc_第1页
第1页 / 共20页
住宅楼外墙外保温施工方案4.doc_第2页
第2页 / 共20页
住宅楼外墙外保温施工方案4.doc_第3页
第3页 / 共20页
住宅楼外墙外保温施工方案4.doc_第4页
第4页 / 共20页
住宅楼外墙外保温施工方案4.doc_第5页
第5页 / 共20页
住宅楼外墙外保温施工方案4.doc_第6页
第6页 / 共20页
住宅楼外墙外保温施工方案4.doc_第7页
第7页 / 共20页
住宅楼外墙外保温施工方案4.doc_第8页
第8页 / 共20页
住宅楼外墙外保温施工方案4.doc_第9页
第9页 / 共20页
住宅楼外墙外保温施工方案4.doc_第10页
第10页 / 共20页
亲,该文档总共20页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《住宅楼外墙外保温施工方案4.doc》由会员分享,可在线阅读,更多相关《住宅楼外墙外保温施工方案4.doc(20页珍藏版)》请在第壹文秘上搜索。

1、某某市某某工程外墙外保温及外墙装饰施工方案总工程师: 技术负责人: 编制人: 某某实业有限公司某某年6月16日编制依据1、本工程设计文件及图纸会审记录2、外墙外保温工程技术规程JGJ144-20043、建筑工程施工质量统一验收标准GB50300-20014、建筑装饰装修工程质量验收标准GB50210-20015、建筑施工手册第四版6、建筑外墙外保温技术导则7、建筑节能工程施工质量验收规范GB50411-2007一、工程概况某某市某某工程位于某某市长庆北路与五一路交叉口.该工程建设单位为河南省君恒实业集团置业有限公司,设计单位为亚瑞建筑设计有限公司,监理单位为河南海华工程建设监理有限公司和某某市

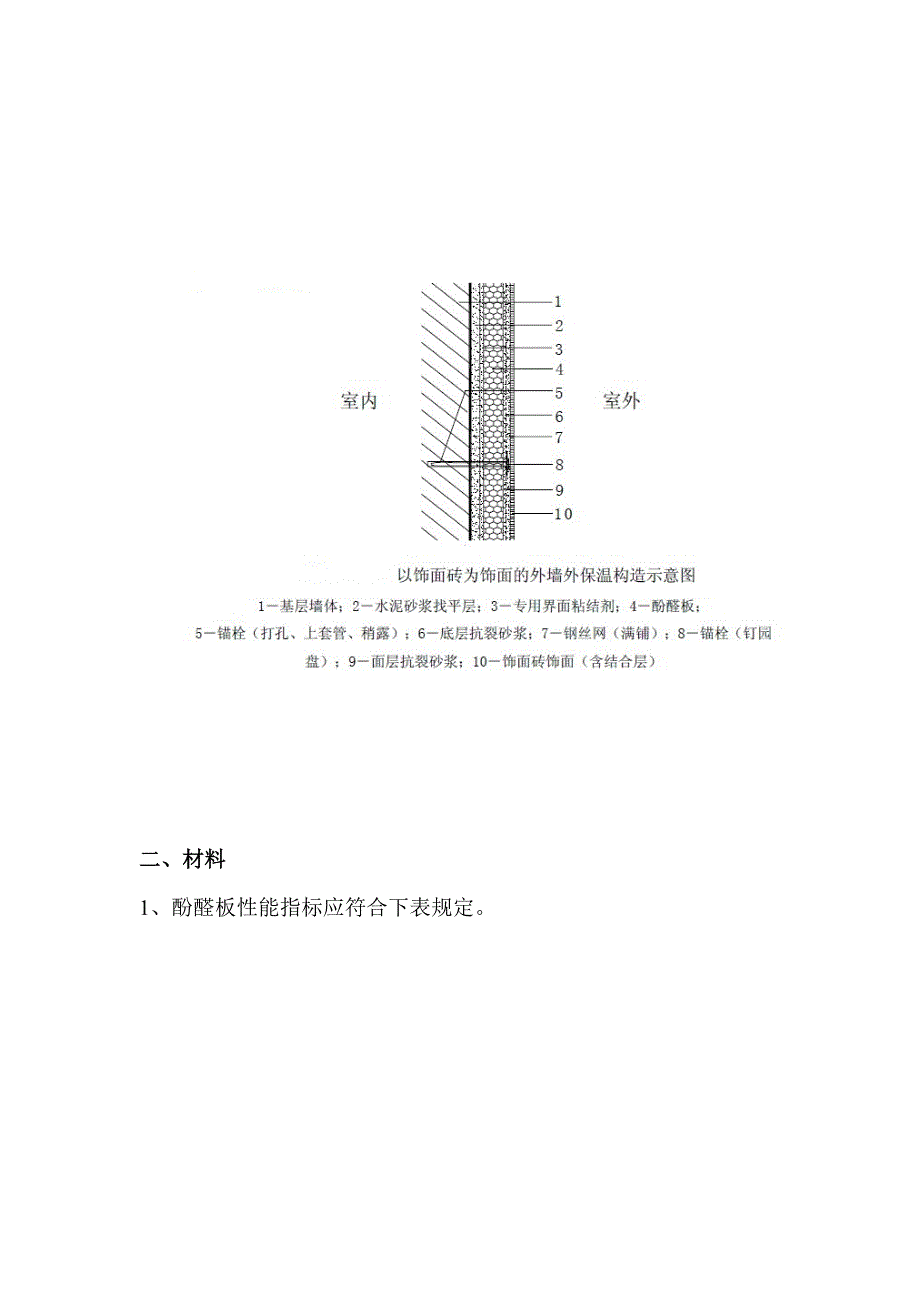

2、远大建设监理有限公司,施工单位为某某市宏亚建设集团有限公司。该工程外墙外保温由某某实业有限公司施工单位分包施工,施工单位具备外墙外保温专业承包二级资质,可施工各种类型的外墙外保温工程。某某市某某工程外墙做法:(由基层到外部)15厚1:2水泥砂浆找平层;DEA砂浆粘贴70厚玻化微珠保温板;抗裂砂浆复合热镀锌铁丝网和耐碱网格布(锚固件固定)。本工程外墙外保温系统是以饰面砖为饰面的外墙外保温做法,采用玻化微珠板作为保温层,并用粘锚的方式固定在基层墙体上,其构造如下图示意。二、材料1、酚醛板性能指标应符合下表规定。2、专用界面粘结剂性能,应符合下表规定。3、抗裂砂浆,性能指标应符合下表规定。4、锚栓性

3、能,应符合下表规定。5、耐碱网格布性能应符合下表规定6、热镀锌钢丝网,性能应符合下表规定。7、饰面砖,性能应符合下表规定。8、托架 在每个楼层处,两保温板交界处每层高设置一道。所使用材料均应具备出场合格证和复检合格报告,并报监理、甲方批准后方可使用,并根据甲方要求做好封样工作。对于外墙外保温工程应在选定的工程部位,先做样板,经过甲方、监理验收合格,方可大面积展开施工。三、施工部署1、施工工期根据总体施工进度计划,外墙外保温工程自某某年6月16日开始,7月11日结束。工期持续25天。由于本工程外墙外保温全部为后期固定安装,因此安装和抹灰任务繁重,必须对外墙外保温的施工进行精心部署。2、施工部署拟

4、选定3个劳务作业队,分别进行3个子单位工程的外墙外保温施工。以每个子单位工程为一个施工工区,每个立面上同时安排1个施工流水段,同时展开外墙外保温板的安装、抹灰以及外墙装饰工作。四、施工准备及施工环境1、组织准备:选择有资质的施工队伍,技术方案和做法统一并进行交底,通过施工样板选定施工队伍。对外墙外保温的施工进度计划进行详细编制,并经过甲方、监理单位批准。2、技术准备:对外墙立面的设计进行最后确认,明确外墙立面的造型;对外墙外保温的操作方法进行方案的编制;对节点做法(窗口固定形式、装饰沿线做法、变形缝做法、保温填塞料的选择等)进行最后确认,方案经过甲方和监理单位批准。3、材料准备:切割保温板板的

5、操作平台、电热丝、接触式调压器、卷尺、墨斗、砂浆搅拌机、抹灰工具、测量工具等。4、施工环境 外墙外保温施工前,应选定有资质的施工队伍,技术方案和做法统一并进行交底,(1)基层墙体处理:彻底清除墙体表面的油渍、灰尘、污垢、脱模剂、风化物等影响黏结强度的材料,并剔除墙体表面的突出物。必要时用水清洗墙面,经清洗的墙面必须晾干后,方可进行下一道工序的施工。用1:3水泥砂浆找平,表面不压光,并保证无空鼓、脱层和裂缝等缺陷。墙体基层应到达建筑工程施工质量统一验收标准的规定。 外墙螺栓孔洞统一采用发泡胶堵塞:首先清理螺栓孔的套管,然后分2次注入发泡胶,每次间隔时间为30分钟。 墙体四角采用吊挂铅丝的方法进行

6、垂直规方,每层变形缝的位置采用墨斗弹出水平线,满足保温板的安装要求。(2)每层安装的保温板必须经过预先排版,确定门窗洞口等处保温板的裁割尺寸。(3)材料均具有出厂合格证及复试报告。(4)操作人员已经进行技术交底和安全交底;外墙脚手架已安装并铺设脚手板,外架封闭完毕,并验收合格。(5)环境温度在5摄氏度以下和高温曝晒下不得施工。五、施工工艺及方法1、工艺流程基层处理、验收吊垂线、套方、基层抹灰吊垂线、套方、弹控制线配制专用界面粘接剂粘贴酚醛板安装锚栓(打孔、上套管)-抹底层抗裂砂浆挂贴钢丝网安装锚栓(钉圆盘)-抹面层抗裂砂浆粘贴面砖。2、施工要点(1)基层墙体处理前面应清理干净无浮灰、油污等妨碍

7、粘结的附着物。在基层验收合格后,抹水泥砂浆找平层。找平层抹灰应分层进行,一次抹灰厚度不宜超过10mm。用2m检测尺检查,最大偏差应小于4mm,超差部分应剔凿修补平整。(2)弹控制线根据建筑立面设计和外墙保温工程的技术要求,在墙面弹出门窗水平、垂直及伸缩缝、装饰缝线。在建筑物外墙阴阳角及其他必要处挂出垂直基准控制线,每个楼层适当位置挂水平线,一控制保温板粘贴的垂直度和平整度。(3)配制专用界面粘接剂配制专用界面粘结剂应由专人负责,按产品说明书的要求配制。要求搅拌均匀,稠度适中,保证界面粘结剂有一定粘度。将配好的专用界面粘结剂按产品说明书的要求静制数分钟后,再次搅拌方可使用。调好的专用界面粘结剂应

8、在规定时间内用完。(4)粘贴保温板保温板施工前应按设计要求绘制排版图,确定异型板得规则和数量,并在基层上用墨线弹出板块位置图。现场采用专业切割工具裁切保温板,但必须注意切口与板面垂直。粘结方式应采用满粘法,撕掉保温板上保护膜后,在板上均匀涂抹约5mm厚专用界面粘结剂,然后用三角钉子耙将专用界面粘结剂拉耙齿状后,立即将保温板粘贴在墙上,粘贴时应轻柔、均匀挤压,并用2m靠尺及橡皮锤进行调整。保证其垂直度、平整度符合要求。每贴完一块板,应及时清除挤出的粘贴剂。板与板之间要挤紧,板缝宽度超出1.5mm是用相应厚度的酚醛板片填塞。拼缝高差不大于1mm。保温板粘贴应以整板为主,边角部位采用的补板不得小于1

9、/4板长(宽)。补板为半板以上的每板不得少于4个锚栓,补板为小于半板的每板不得少于2个锚栓,且锚栓间距不得大于300mm。保温板应自下而上、沿水平方向粘贴,上下两排保温板应错缝,最小错缝尺寸不得小于200mm。墙角处应交错互锁(如下图)。门窗洞口四角的保温板应采用整块板切割成型,不得拼接,接缝距洞口四角距离应大于或等于200mm。(5)安装锚拴 本工程外墙外保温工程锚栓按照下图布置(块材规格为1200600mm)。 在阴阳角、檐口下、孔洞边缘等四周锚栓应加密布置,锚栓间距不大于300mm,距基层墙体边缘宜为60mm80mm。锚栓布置按上图所示。锚栓的长度应不短于120mm,要求安装时进入基层墙

10、体不小于50mm。锚栓安装应在酚醛板粘贴至少8h后进行。保温板粘贴后,锚栓应根据设计要求的位置先打孔、上套管(稍露,根据饰面层不同露出板面1mm或3mm),抹底层抗裂砂浆粘贴或挂贴增强网后钉园盘对增强网进行锚固。托架安装按照下图进行安装,每个层高设置一道 托架安装位置图(6)抹面层施工在酚醛板安装完毕检查验收后,进行抗裂砂浆抹面层施工。抹面层抹灰采用底层和面层两道抹灰法施工。按设计要求在需要粘贴或挂贴增强网的保温板表面涂抹一道面积略大于增强网宽度的底层抗裂砂浆,砂浆厚度根据饰面层不同约1mm或3mm,将增强网铺设在其上,增强网的凸面朝内,后用锚栓锚固,再用抹子由增强网中间向四周用抹刀抹平,使其

11、紧贴底层抗裂砂浆表层。抹面层构造及增强网应满足以下要求:抗裂砂浆抹面层中应满铺钢丝网,采用锚栓将其固定在基层墙体上。钢丝网搭接长度均不得小于100mm。抗裂砂浆抹面层厚度宜为6mm8mm。墙体阴、阳角部位应设置两道钢丝网实施交错翻包搭接(每边的翻包搭接宽度均不小于200mm),也可先满铺一道钢丝网,然后再铺设一道钢丝网(每边宽度均不小于200mm)包边加强。钢丝网翻包加强做法参照下图所示。门窗洞口周边应采用不小于200mm宽钢丝网进行包边加强,包入洞口内侧100mm宽,并在四角加贴600mm200mm钢丝网,铺贴角度45度。门窗洞口附加钢丝网粘贴做法参见下图。饰面砖的保温墙面与非保温面交界处,

12、保温墙面中的钢丝网应延伸出100mm宽与非保温面搭接。饰面砖与涂料饰面连接处,钢丝网伸出100mm宽与涂料饰面中的网格布搭接,且再饰面砖接缝处设一道建筑防水密封胶。增强网铺设完成经检查合格后,在底层抗裂砂浆凝结前抹面层抗裂砂浆。抗裂砂浆抹灰施工间歇应在伸缩缝、阴阳角、挑台等自然断开处,以方便后续施工的搭接。在连续墙面上如需停顿,面层砂浆不应完全覆盖已铺好的增强网,需与抹面层呈台阶形坡茬,留茬间距不小于150mm,以免增强网搭接处平整度超出偏差。(7)分格缝处理: 按设计要求在保温板上弹出分格缝的位置,分格缝位置钢丝网应断开;分格条应在进行抹灰工序时就放人,等抗裂砂浆初凝后起出,修整封边。分格缝

13、应按设计要求做好防水;设计没有要求的应用建筑防水密封膏嵌缝。(8)外墙外保温工程饰面砖施工饰面砖应采用柔性瓷砖粘结剂粘贴、柔性瓷砖填缝剂勾缝,不得密贴。缝宽应控制在5mm8mm,缝深应小于15mm。饰面砖的施工应符合外墙饰面砖工程施工及验收规范JGJ 126-2000的要求。外墙饰面砖粘贴应设置分格缝。竖向分格缝可设在洞口两侧或于墙横、柱对应的部位;水平向分格缝可设在洞口上、下或于楼层对应处。分格缝的宽度可根据设计要求或当地的实际经验确定。饰面砖的粘贴强度必须符合建筑工程饰面砖粘结强度检验标准JGJ110-2008的要求,且不得低于0.4Mpa。(9)防火隔离带施工本工程使用的酚醛保温板燃烧耐

14、火等级达到A级,根据有关规范规定,可不设置防火隔离带。3、成品保护(1)保温板安装完成后应及时进行抹面层及后续工序的施工。(2)对保温板安装完成后的保温墙体,不得随意开凿孔洞,如确实需要,应在专用界面粘接剂达到设计强度后方可进行,安装物件后其周围应恢复原状。(3)防止重物撞击墙面。(4)防止施工污染.4、安全环保措施(1)保温板进场后,应远离货源。露天存放时,应采用不燃材料完全覆盖。(2)施工时脚手架搭设应符合建筑施工安全标准,脚手架上搭设跳板用铁丝绑扎固定,不得有探头板。(3)工人操作应戴安全帽和防护镜。(4)施工现场必须工完场清,设专人洒水、打扫,不能扬尘污染环境。(5)有噪声的电动工具应

15、在规定的作业时间内施工作业,防止噪声污染、扰民。(6)施工机具应在使用前进行严格检查,符合有关安全规定和标准后方可使用。(7)外保温工程施工作业面应配备足够的消防灭火器材。(8)遵守机具操作规程,非操作人员严禁乱动机具,以防伤人。六、质量标准1、主控项目(1)用于酚醛板外保温的材料,其品种、规格应符合设计和施工规范标准。检验方法:观察、尺量检查;核查质量证明文件。检查数量:按进场批次,每批随机抽取三个试样进行检查;质量证明文件应按照其出场检验批进行核查。(2)酚醛板的导热系数、密度、压缩强度、燃烧性能应符合设计要求。检验方法:核查质量证明文件及进场复验报告(除燃烧性能外)。检查数量:全数检查。(3)酚醛板外墙外保温工程采用的

展开阅读全文
