住宅楼大体积混凝土施工方案1.doc

上传人:p** 文档编号:954496 上传时间:2024-05-28 格式:DOC 页数:25 大小:334KB
下载 相关 举报
住宅楼大体积混凝土施工方案1.doc_第1页
第1页 / 共25页
住宅楼大体积混凝土施工方案1.doc_第2页
第2页 / 共25页
住宅楼大体积混凝土施工方案1.doc_第3页
第3页 / 共25页
住宅楼大体积混凝土施工方案1.doc_第4页
第4页 / 共25页
住宅楼大体积混凝土施工方案1.doc_第5页
第5页 / 共25页
住宅楼大体积混凝土施工方案1.doc_第6页
第6页 / 共25页
住宅楼大体积混凝土施工方案1.doc_第7页
第7页 / 共25页
住宅楼大体积混凝土施工方案1.doc_第8页
第8页 / 共25页
住宅楼大体积混凝土施工方案1.doc_第9页
第9页 / 共25页
住宅楼大体积混凝土施工方案1.doc_第10页
第10页 / 共25页
亲,该文档总共25页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《住宅楼大体积混凝土施工方案1.doc》由会员分享,可在线阅读,更多相关《住宅楼大体积混凝土施工方案1.doc(25页珍藏版)》请在第壹文秘上搜索。

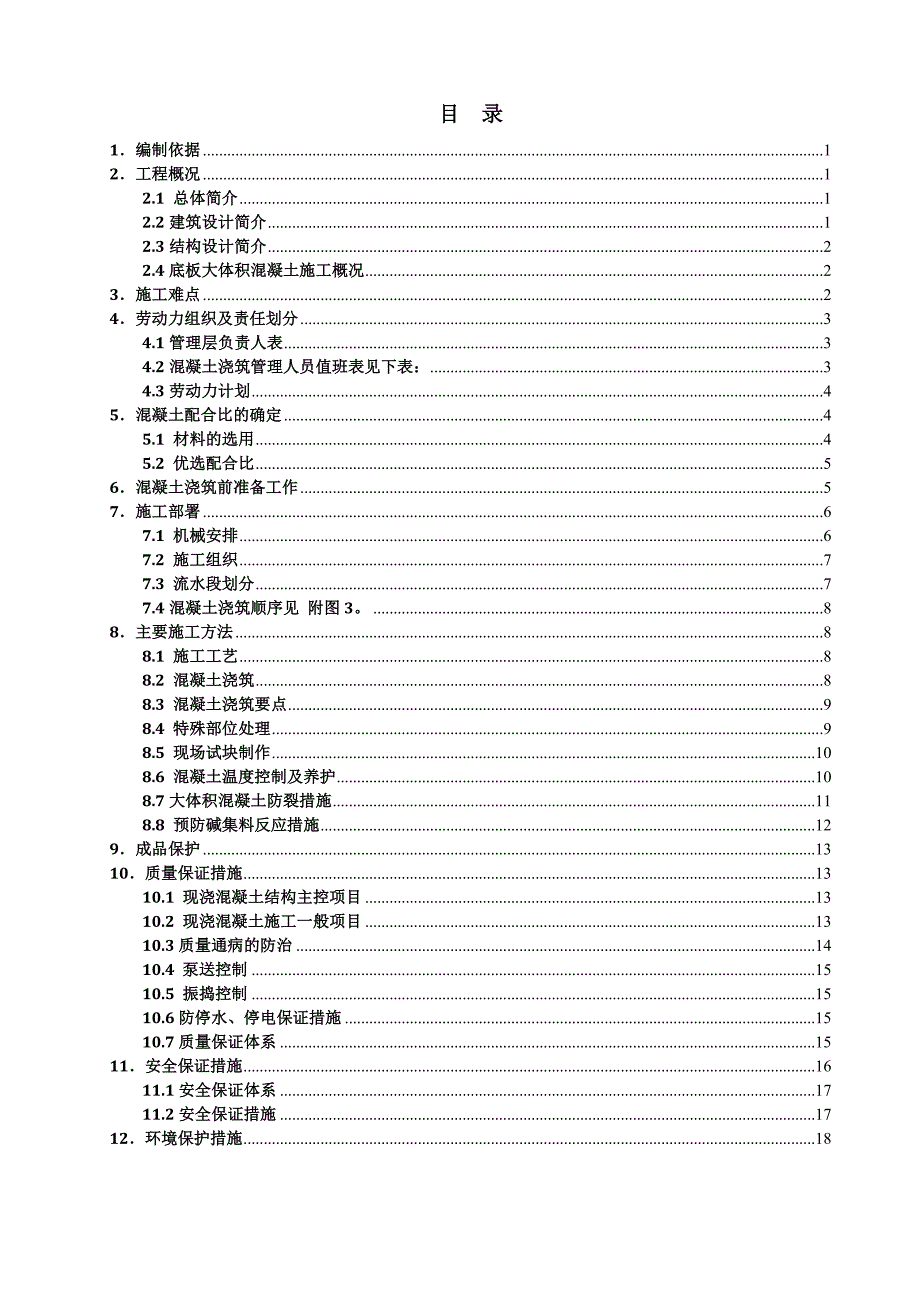

1、目 录1编制依据12工程概况12.1 总体简介12.2建筑设计简介12.3结构设计简介22.4底板大体积混凝土施工概况23施工难点24劳动力组织及责任划分34.1管理层负责人表34.2混凝土浇筑管理人员值班表见下表:34.3劳动力计划45混凝土配合比的确定45.1 材料的选用45.2 优选配合比56混凝土浇筑前准备工作57施工部署67.1 机械安排67.2 施工组织77.3 流水段划分77.4混凝土浇筑顺序见 附图3。88主要施工方法88.1 施工工艺88.2 混凝土浇筑88.3 混凝土浇筑要点98.4 特殊部位处理98.5 现场试块制作108.6 混凝土温度控制及养护108.7大体积混凝土防

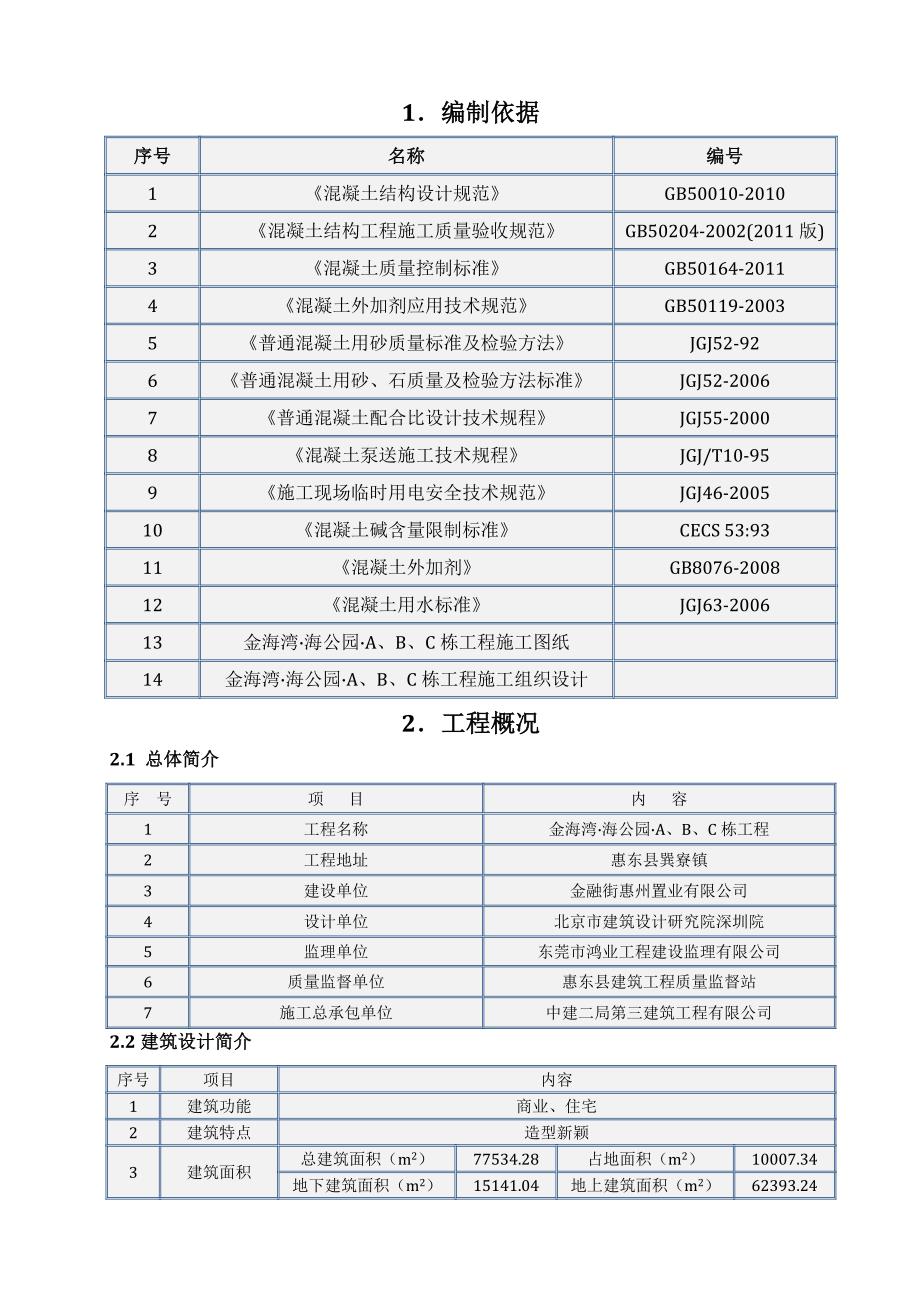

2、裂措施118.8 预防碱集料反应措施129成品保护1310质量保证措施1310.1 现浇混凝土结构主控项目1310.2 现浇混凝土施工一般项目1310.3质量通病的防治1410.4 泵送控制1510.5 振捣控制1510.6防停水、停电保证措施1510.7质量保证体系1511安全保证措施1611.1安全保证体系1711.2安全保证措施1712环境保护措施181编制依据序号名称编号1混凝土结构设计规范GB50010-20102混凝土结构工程施工质量验收规范GB50204-2002(2011版)3混凝土质量控制标准GB50164-20114混凝土外加剂应用技术规范GB50119-20035普通混凝

3、土用砂质量标准及检验方法JGJ52-926普通混凝土用砂、石质量及检验方法标准JGJ52-20067普通混凝土配合比设计技术规程JGJ55-20008混凝土泵送施工技术规程JGJ/T10-959施工现场临时用电安全技术规范JGJ46-200510混凝土碱含量限制标准CECS 53:9311混凝土外加剂GB8076-200812混凝土用水标准JGJ63-200613金海湾海公园A、B、C栋工程施工图纸14金海湾海公园A、B、C栋工程施工组织设计2工程概况2.1 总体简介序 号项 目内 容1工程名称金海湾海公园A、B、C栋工程2工程地址惠东县巽寮镇3建设单位金融街惠州置业有限公司4设计单位北京市建

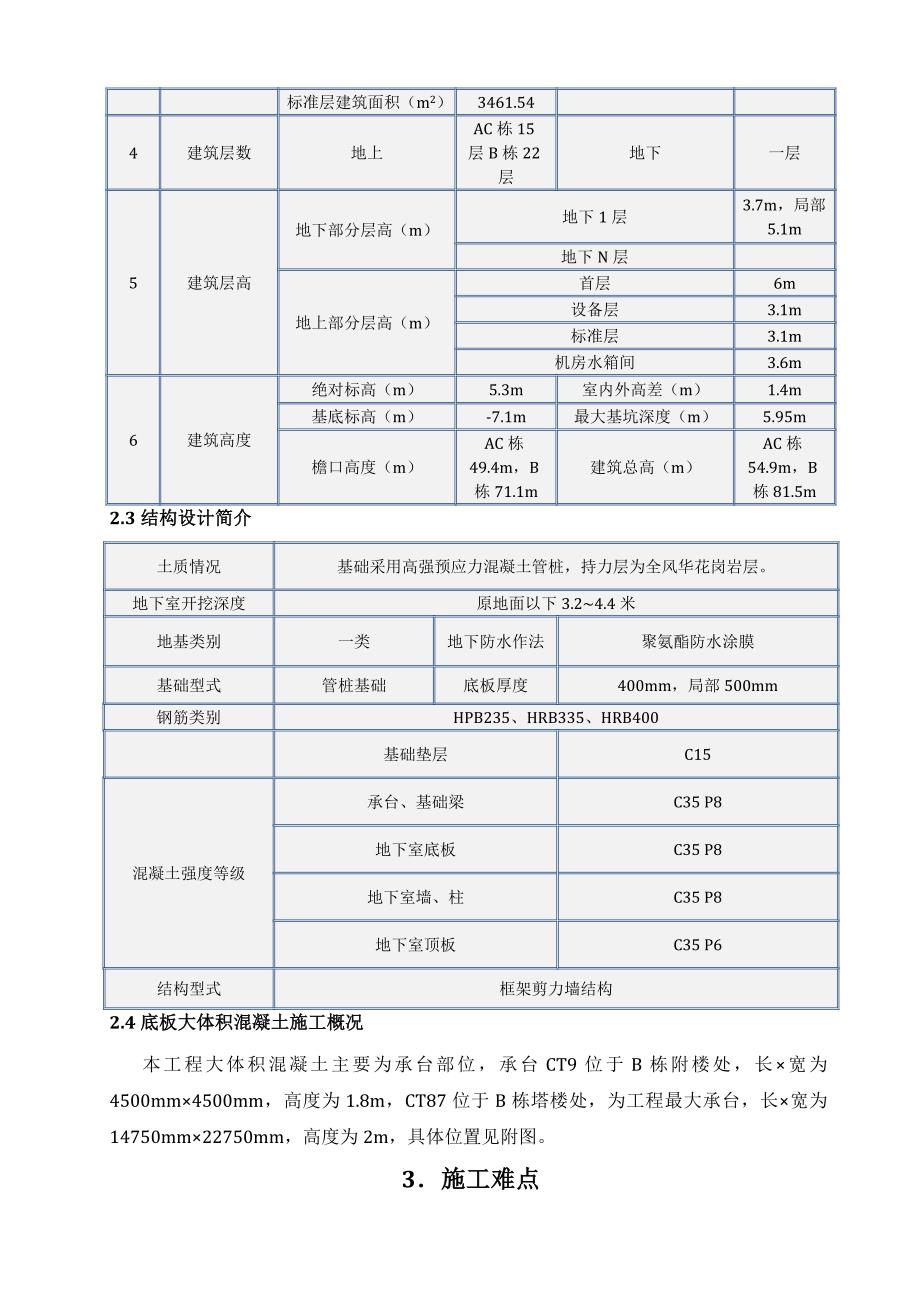

4、筑设计研究院深圳院5监理单位东莞市鸿业工程建设监理有限公司6质量监督单位惠东县建筑工程质量监督站7施工总承包单位中建二局第三建筑工程有限公司2.2建筑设计简介序号项目内容1建筑功能商业、住宅2建筑特点造型新颖3建筑面积总建筑面积(m2)77534.28占地面积(m2)10007.34地下建筑面积(m2)15141.04地上建筑面积(m2)62393.24标准层建筑面积(m2)3461.544建筑层数地上AC栋15层B栋22层地下一层5建筑层高地下部分层高(m)地下1层3.7m,局部5.1m地下N层地上部分层高(m)首层6m设备层3.1m标准层3.1m机房水箱间3.6m6建筑高度绝对标高(m)5

5、.3m室内外高差(m)1.4m基底标高(m)-7.1m最大基坑深度(m)5.95m檐口高度(m)AC栋49.4m,B栋71.1m建筑总高(m)AC栋54.9m,B栋81.5m2.3结构设计简介土质情况基础采用高强预应力混凝土管桩,持力层为全风华花岗岩层。地下室开挖深度原地面以下3.24.4米地基类别一类地下防水作法聚氨酯防水涂膜基础型式管桩基础底板厚度400mm,局部500mm钢筋类别HPB235、HRB335、HRB400基础垫层C15混凝土强度等级承台、基础梁C35 P8地下室底板C35 P8地下室墙、柱C35 P8地下室顶板C35 P6结构型式框架剪力墙结构2.4底板大体积混凝土施工概况

6、本工程大体积混凝土主要为承台部位,承台CT9位于B栋附楼处,长宽为4500mm4500mm,高度为1.8m,CT87位于B栋塔楼处,为工程最大承台,长宽为14750mm22750mm,高度为2m,具体位置见附图。3施工难点3.1本工程有地板施工阶段,大部分承台均为大体积混凝土,大体积混凝土与普通钢筋混凝土相比,具有结构厚、体形大、钢筋密、混凝土数量多、工程条件复杂和施工技术要求高的特点。浇筑这样的大体积混凝土极易产生温度收缩裂缝,因此如何控制好混凝土内外温差,如何控制好混凝土内部中心最高温度的产生是大体积混凝土施工的关键。3.2 本工程底板混凝土量大需多次浇筑完成且每次浇筑的方量都很大,对混凝

7、土泵车、运输罐车、固定泵、拖泵等布置提出了更高的要求,泵车布料杆工作半径无法覆盖整个浇筑区域,如何科学组织交通、合理配备机械,保证混凝土的连续供应,避免冷缝出现、避免产生温度收缩裂缝是底板施工的重点。为保证各区段施工流水的顺利进行和混凝土浇筑的连续性必须做到以下几点:1)协调各区段施工进度,协调安排好混凝土的浇筑时间;2)浇筑前落实好混凝土搅拌站的混凝土供应、车辆、现场组织协调、浇筑路线等情况;尤其当现场出现多区段同时浇筑混凝土的情况时,各区段要明确专人负责混凝土罐车的协调指挥现场罐车行走路线。为保证混凝土的连续浇筑必须事先协调好混凝土罐车的行车路线,保证混凝土罐车运输的连续性。4劳动力组织及

8、责任划分4.1管理层负责人表施工段工长职责一段刁福东1.组织做好钢筋、模板的隐、预检工作,并做好混凝土浇筑的技术安全交底,根据现场条件组织协调劳动力。施工中严格控制质量,严格执行“三检制”组织验收的工作;2.应对混凝土的下料时间、速度、浇筑顺序、振捣、找平、养护等各道工序严格按技术交底控制执行。3.混凝土浇注前必须由工长填写浇注申请单,由项目总工签字后方可申请混凝土进场。二段陈泽锋三段李柏东四段陈得文五段胡兴六段胡远生总指挥张大伟4.2混凝土浇筑管理人员值班表见下表:(具体人员名单施工前上报监理及甲方)序号管理职责值班时间(白班)值班时间(夜班)1施工总指挥1人1人2现场协调1人1人3质量负责

9、1人1人4试验员2人2人5测温记录2人2人6标高、轴线测量2人2人7现场临电2人2人8安全员2人2人4.3劳动力计划工种混凝土工钢筋工木工电工机修工人数每台泵按18人计44335混凝土配合比的确定大体积混凝土中水泥水化热所释放出来的热量较大,如何有效地降低混凝土内部的升温是大体积混凝土配合比配制的关键。本工程设计要求地下室底板、楼板及侧墙混凝土掺入适量膨胀剂(可选用SRM类)和优质粉煤灰。膨胀剂的选用应符合国家现行有关标准。5.1 材料的选用5.1.1 水泥减少每立方混凝土的水泥用量和采用低水化热的水泥就可减少混凝土的发热量,水泥品种及用量直接影响水化热的高低,选用较低强度等级水泥配置同强度等

10、级混凝土对降低混凝土中心温度有利。5.1.2 骨料粗骨料采用5-25mm碎石,连续级配,含泥量小于1%,选用非碱活性的粗骨料,相关指标符合JGJ52-2006普通混凝土用砂、石质量及检验方法标准的有关要求;细骨料采用中砂,细度模数宜大于2.3,含泥量小于3%,其它指标符合JGJ52-2006普通混凝土用砂、石质量及检验方法标准要求。为了保证混凝土碱含量控制在3Kgm3之内,采用低碱活性骨料。5.1.3 掺合料应满足粉煤灰应用技术规范规定,以降低水化热提高抗渗性能,选用级磨细粉煤灰,掺量不宜大于20%,其质量符合先行国家标准用于水泥和混凝土中的粉煤灰GB1596,同时还应符合有关含碱量控制要求。

11、5.1.4 外加剂外加剂的质量及应用技术满足混凝土外加剂GB8076-2006、混凝土外加剂应用技术规范GB 50119和有关环境保护标准的规定。大体积混凝土外加剂除满足以上要求外,还需要符合下列要求:外加剂的品种、掺量应根据工程所用胶凝材料经试验确定;应提供外加剂对硬化混凝土收缩等性能的影响;5.1.5拌合水拌合水的质量符合国家现行标准混凝土用水标准JGJ63-2006的有关规定。5.2 优选配合比5.2.1 本工程试配工作由商品混凝土搅拌站负责,在考虑施工和易性的前提下,初步选出水灰比、水泥用量,求出用水量,再依据所选的砂率,求出砂、石重量,得出初步配合比。5.2.2 在得到初步配合比后,

12、以此制作强度试件及膨胀试件(包括自由膨胀试件和限制膨胀试件),在检验试件的强度、膨胀率(特别是限制膨胀率),均满足设计要求时,即可进行试拌,核对坍落度、调整用水量,并最后确定施工配合比。5.2.3 本工程混凝土配合比的基本要求是:1)本工程大体积混凝土为室内潮湿环境(二类a):C35抗渗混凝土最大水灰比0.5;最小水泥用量280Kg/m3;最大氯离子含量0.3%;最大碱含量3Kg/m3。2)每立方米混凝土中的水泥和矿物掺合料总量不宜小于320kg;3)试配的抗渗水压值应比设计值提高0.2Mpa;4)灰砂比宜为1:1.51:2.5;5)砂率控制在35%45%;6)混凝土初凝时间宜控制在68h。7

13、)混凝土入模温度控制在20以内。8)拌合水用量不宜大于175kg/m。9)运至现场的混凝土塌落度控制在120160mm。6混凝土浇筑前准备工作6.1 提前确定混凝土外加剂的品种、掺量,并做好外加剂的复试检验工作。6.2根据我方技术要求与商品混凝土供应商密切联系,进行多次试配,确定混凝土最优配合比。6.3 提前落实各种材料、施工机械设备及器具的准备工作。6.4 针对浇筑部位结合现场场地特点,确定罐车的进出路线及泵车的布置。需占用场外停车时提前向有关部门申请并通过。6.5 为了保证混凝土浇筑连续均匀进行,按计划合理组织劳动力,在施工过程中正确执行施工方案,并在浇筑混凝土前组织召开一次班长以上人员参

14、加的技术交底会,使工人能确实掌握操作要领以及浇筑大体积混凝土时要注意的事项。6.6 底板钢筋内必须清理干净,不得有渣土、杂物及积水,待底板模板、钢筋经监理验收合格后才允许浇筑。6.7 在墙、柱钢筋上必须抄出+0.5m标高控制线,并用油漆划上红色作为标记,现场备有水准仪,对集水坑等标高重点控制,以便随时抄平,控制标高正确性。6.8 浇筑混凝土时,需搭设泵管架,在泵管下面铺竹胶板并覆盖塑料布,防止接头处漏浆污染钢筋。7施工部署7.1 机械安排混凝土罐车数量根据各搅拌站距现场距离确定,为保证连续浇筑,应要求商品混凝土搅拌站根据每次浇筑混凝土量和时间确定车数及每车间隔时间,保证施工现场停留一辆混凝土罐车,且最大间隔时间不得超过30min

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
