《住宅楼屋面工程施工方案#河南.doc》由会员分享,可在线阅读,更多相关《住宅楼屋面工程施工方案#河南.doc(31页珍藏版)》请在第壹文秘上搜索。

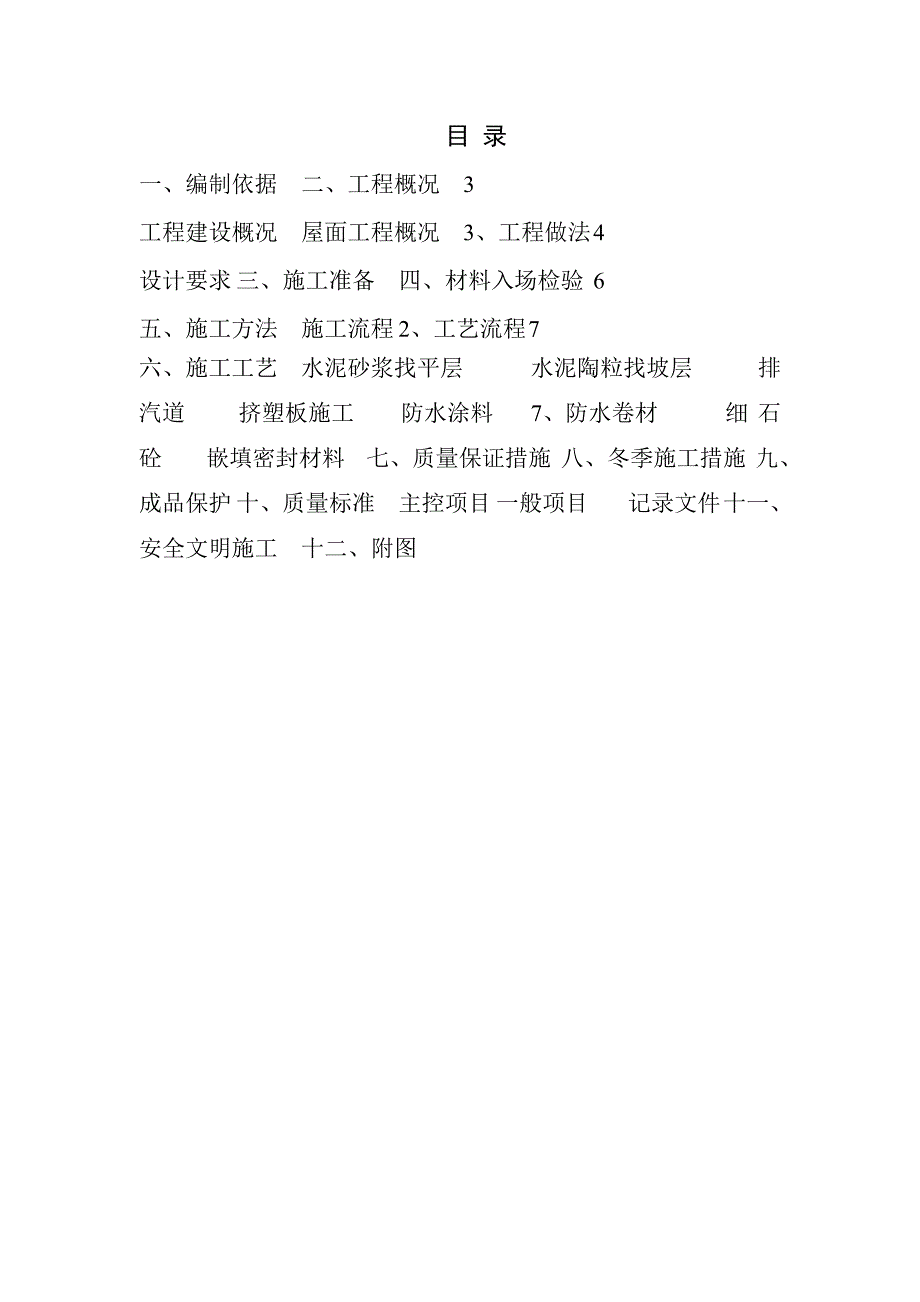

1、目 录一、编制依据二、工程概况3工程建设概况屋面工程概况3、工程做法4设计要求三、施工准备四、材料入场检验6五、施工方法施工流程2、工艺流程7六、施工工艺水泥砂浆找平层 水泥陶粒找坡层 排汽道 挤塑板施工 防水涂料 7、防水卷材 细石砼 嵌填密封材料七、质量保证措施八、冬季施工措施九、成品保护十、质量标准主控项目一般项目 记录文件十一、安全文明施工十二、附图一、编制依据1、洛阳市滨河金典住宅小区6#楼施工图纸;2、屋面工程质量验收规范 GB 50207-20023、平屋面建筑构造(一) 99J201-14、屋面工程技术规范 GB50345-20045、屋面节能建筑构造 06J2046、建设工程
2、安全生产管理条例7、施工现场场地情况; 8、国家及省现行相关规范、规程、标准;9、本公司按GB/T19001-2000及GB/T24001-1996编制的管理体系文件;10、公司现有技术力量、机械设备及劳动力供应能力。二、工程概况1、工程建设概况本工程为滨河金典6#楼,地上28层,地下2层,建筑总高度84.00m。本工程结构形式为剪力墙结构,基础形式为梁板式筏形基础,地下防水为SBS改性沥青防水卷材,二级防水。建筑结构安全等级为三级,抗震设防按6度,结构设计合理使用年限为50年。二0一二年夏季来临,嵩县滨河金典住宅小区6#楼主体已封顶现砌体、粉刷和外墙等工程正处于雨季施工阶段。为确保工程的施工

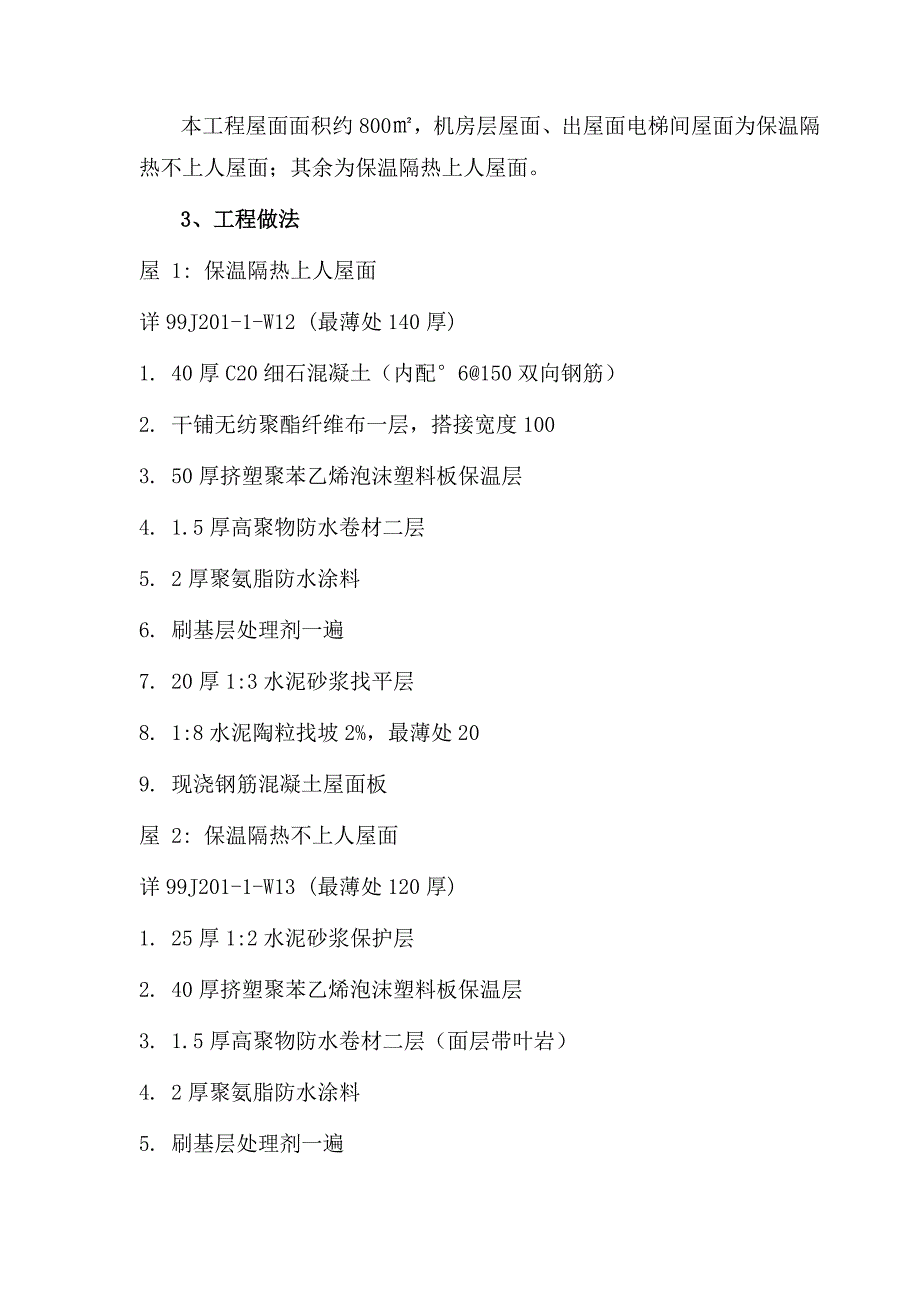

3、质量,保证工程安全有续的进行,我项目部进行了积极而又充分的准备工作,同时制定了相应的雨季施工方案。2、屋面工程概况本工程屋面面积约800,机房层屋面、出屋面电梯间屋面为保温隔热不上人屋面;其余为保温隔热上人屋面。3、工程做法屋 1: 保温隔热上人屋面详99J201-1-W12 (最薄处140厚)1. 40厚C20细石混凝土(内配6150双向钢筋)2. 干铺无纺聚酯纤维布一层,搭接宽度1003. 50厚挤塑聚苯乙烯泡沫塑料板保温层4. 1.5厚高聚物防水卷材二层5. 2厚聚氨脂防水涂料6. 刷基层处理剂一遍7. 20厚1:3水泥砂浆找平层8. 1:8水泥陶粒找坡2%,最薄处209. 现浇钢筋混凝
4、土屋面板屋 2: 保温隔热不上人屋面详99J201-1-W13 (最薄处120厚)1. 25厚1:2水泥砂浆保护层2. 40厚挤塑聚苯乙烯泡沫塑料板保温层3. 1.5厚高聚物防水卷材二层(面层带叶岩)4. 2厚聚氨脂防水涂料5. 刷基层处理剂一遍6. 20厚1:3水泥砂浆找平层7. 1:8水泥陶粒找坡2%,最薄处208. 现浇钢筋混凝土屋面板4、设计要求1) 本工程的屋面防水等级为II级,防水层合理使用年限为15年,做法为二道防水设防.2) 保温隔热上人屋面(屋1)做法及屋面节点索引见平屋面建筑构造(一)99J201-1-11-W12,详见建总施-04 工程做法;3) 保温隔热不上人屋面(屋2
5、)做法及屋面节点索引见平屋面建筑构造(一)99J201-1-11-W13,详见建总施-04 工程做法;4) 保温隔热不上人绿化屋面(屋3)做法及屋面节点索引见平屋面建筑构造(二)03J201-2-Z1-Wz2,详见建总施-04工程做法;5) 屋面找平层、细石混凝土保护层和刚性防水层均设分格缝,分格缝间距34m,水泥砂浆保护层分格缝间距1m, 做法详99J201-1-37-1,2,5,6.6) 屋面防水按GB50207-2002屋面工程质量验收规范和99J201-1平屋面建筑构造(一)、03J201-1平屋面建筑构造(二)、06J204屋面节能建筑构造标准图施工。7) 屋面排水组织见屋面平面图,
6、内排水雨水管见水施图,外排雨水斗、雨水管采用UPVC管,除图中另有注明者外,雨水管的公称直径均为DN110.8) 屋面上设备基础的防水构造详99J201-1-48-2.三、施工准备1、主体施工完毕并已验收合格,伸出屋面管道及构件安装、施工完毕,管道四周封堵完毕。2、熟悉图纸,根据图纸弹线找坡,弹线必须准确,并应经项目部检查合格。3、机械设备:搅拌机1台。4、材料准备:提前将保温材料、防水材料运至现场。四、材料入场检验1、挤塑聚苯乙烯泡沫塑料板:进场时必须有出厂合格证,材质检测报告,并按规定抽样送检;同一规格的产品300m3为一批,不足300m3按一批计。40mm厚挤塑聚苯板进场应核查质量证明文
7、件及进场复检报告(项目包括:导热系数、密度、抗压强度或压缩强度、燃烧性能应符合设计要求)。进场后40mm厚挤塑聚苯板必须按建筑节能工程施工质量验收规范GB50411-2007的规定要求进行抽样复检抽样方法:同一厂家、同一品种的产品各抽查不少于3组。2、高聚物防水卷材:卷材进场时必须有生产厂家的出厂合格证、质检报告及法定部门的合格检验报告,并按规定抽样送检;抽样方法:以同一厂家,同一类型,同一规格的卷材,大于1000卷抽取5卷,5001000卷抽取4卷,100499卷抽取3卷,小于100卷抽取2卷进行外观检查,在外观检查合格的卷材中,任抽取一卷,将试样卷材切除,距外层卷头2500mm,顺纵向裁取
8、1000mm宽全幅卷材2块,一块做物理性能检验用,另一块备用。当卷材复检合格后,方可投入本工程使用。3、聚氨酯防水涂料:进场时必须有出厂合格证,材质检测报告,并按规定抽样送检;每15t为一批,不足15t按一批抽样。4、水泥:本工程中采用P.O32.5R普通硅酸盐水泥,水泥应有出厂证明,出厂时间超过三个月时,应按重新实验的结果使用。水泥的入场检查取样:以同一厂家、同一品牌、同强度等级、同出厂编号、袋装水泥每200t为一验收批,每批取样一组(12kg),从20袋中取等量样品拌合均匀。5、砂子:砂子采用中砂,用前应过筛,含泥量不大于2。6、石子:石子采用5mm15mm豆石,石子含泥量不大于1。五、施
9、工方法1、施工流程一、施工顺序结构层清理 陶粒找坡层 水泥砂浆找平层 刷基层处理剂 刷防水涂料 防水卷材 挤塑聚苯保温板保温层 细石砼(水泥砂浆保护层)铺设面砖。2、工艺流程1、挤塑板保温层管根堵孔、固定 挤塑板保温层铺设 整平 检查验收。2、陶粒找坡层弹线找坡 基层检查 材料检验 搅拌 管根堵孔、固定 水泥陶粒铺设 整平 检查验收。3、找平层、保护层基层清理 灰饼施工、冲筋 水泥砂浆铺设、找平、压光 养护 验收。4、涂料防水层检查、修补、清理找平层 涂刷防水涂料 检查、清理、验收。5、防水卷材防水层检查基层 涂刷基层处理剂 铺设附加增强层卷材 大面积铺贴卷材 卷材末段收头及缝边处理 检查、清
10、理、验收 蓄水试验。6、接缝密封基层检查与修补 填塞背衬材料 涂刷基层处理剂 嵌填密封材料 抹平、压光、修整 固化、养护 检查 盖缝卷材施工。7、砼刚性层清理基层 弹分格缝线 安装分格缝条 绑扎防水层钢筋网片 浇筑细石砼 养护 检查验收。六、施工工艺1、水泥砂浆找平层水泥砂浆找平层包括水平找平层(屋面及室内楼地面)和竖向找平层(屋面女儿墙及室内墙面)两大部分。但施工操作步骤均相似。1.基层清理将结构层表面的松散杂物清扫干净,突出基层表面的灰渣等粘结杂物要铲平,且不得影响找平层的有效厚度。对于地下室外墙、消防水池墙,剔除埋在墙表面的木塞,沿木塞凹槽底部割除对拉螺栓,采用1:3微膨胀水泥砂浆进行封
11、堵,表面与墙表面平;然后表面洒水润湿后,用扫帚将1:1水泥砂浆(加适量建筑胶)甩在砼基层上,使其凝固在光滑的砼表面,终凝后及时洒水养护。用手掰不动为好,方可进行下道工序施工。2.管根封堵大面积做找平层前,应先将出屋面、楼地面及外墙的管根等根部进行封堵处理。3.洒水湿润基层为结构时,抹水泥砂浆找平层前,适当洒水湿润基层表面,主要是利于基层与找平层的结合,但不可洒水过量,以免影响找平层表面的干燥,使防水、防潮、隔汽层施工后窝住水汽,导致防水、防水及隔汽层产生空鼓。所以洒水达到基层和找平层能牢固结合为度。当基层为水泥炉渣找坡层时,不得洒水。4.贴点标高灰饼、冲筋、留设分格缝(1)屋面及室内楼地面找平
12、层根据要求,拉线找平(当在找坡层上时,即拉线找坡),一般按12m贴点标高(贴灰饼)。铺抹找平砂浆时,先按流水方向以间距12m冲筋,并设置找平层分格缝,分格缝宽度一般为1215mm。对于屋面大面积做水泥砂浆找平层,易开裂,因此设置分格缝,分格缝最大间距不宜大于6m。分格缝设置的方法:在已定分格缝的位置上放置塑料成品分格条,分格条上平与灰筋上平一致,同时用水泥砂浆固定牢固,然后使用与灰筋同类的水泥砂浆进行装档抹灰,以灰筋和分格条为准用木杠搓平,待收水后用铁抹子压实抹平,终凝前取出分格条。(2)墙面找平层根据设计要求的厚度、基层表面平整垂直情况,拉通线抹灰饼。先抹灰饼,再抹下灰饼。灰饼宜用找平层相同
13、的水泥砂浆抹成5cm见方形状。当灰饼砂浆达到七八成干时,即可用与抹灰层相同砂浆充筋,充筋根数应根据墙体宽度和高度确定,一般标筋宽度为5cm,两筋间距不大于1.5m。当墙面高度小于3.5m时宜做立筋。大于3.5m时宜做横筋,做横向冲筋时做灰饼时间距不宜大于2m。5.铺抹水泥砂浆水平构件:按分格块装灰、铺平,用刮杠靠冲筋条刮平,找平后用木抹子搓平,用铁抹子压光;待浮水沉失后(人踏上去有脚印但不下陷为度),再用铁抹子压第二遍即可交活。竖向构件:一般情况下充筋完成2h左右可开始抹底灰为宜,抹前按设计要求的砂浆配合比先抹一层薄灰,要求将基体抹严,抹时用力压实使砂浆挤入细小缝隙内,接着分层装档,每层厚度控
14、制在57mm。用2.5m长刮尺刮平整,用木抹子搓毛。每层抹灰不宜跟的太紧,以防收缩影响质量。待第一层六至七成干时,即可第二层。第二层用相同配比的砂浆按冲筋抹平,短杠刮平,低凹处事先填平补齐,最后用木抹子搓出麻面。待第二层灰六七成干时开始抹罩面灰(罩面时若中层灰过干应浇水湿润),操作时两人配合进行,一人先刮一遍薄灰,另一人随即抹平。并用木工横竖刮平,木抹子搓毛,铁抹子溜光、压实。找平层水泥砂浆为体积比,按设计要求配置,拌合稠度控制在7cm。在抹找平层的同时,凡基层与突出屋面结构的连接处、转角处,均应做成半径为3050mm的圆弧或斜长为100mm的钝角。泛水处卷材收头的凹槽内抹灰呈45。排水口周围应做半径为500mm和坡度不小于5%的环形洼坑。6.养护找平层抹平、压实以后12h可适当洒水养护,一般养护期为7d。经干燥后进行下到工序施工。2、水泥陶粒找坡层
