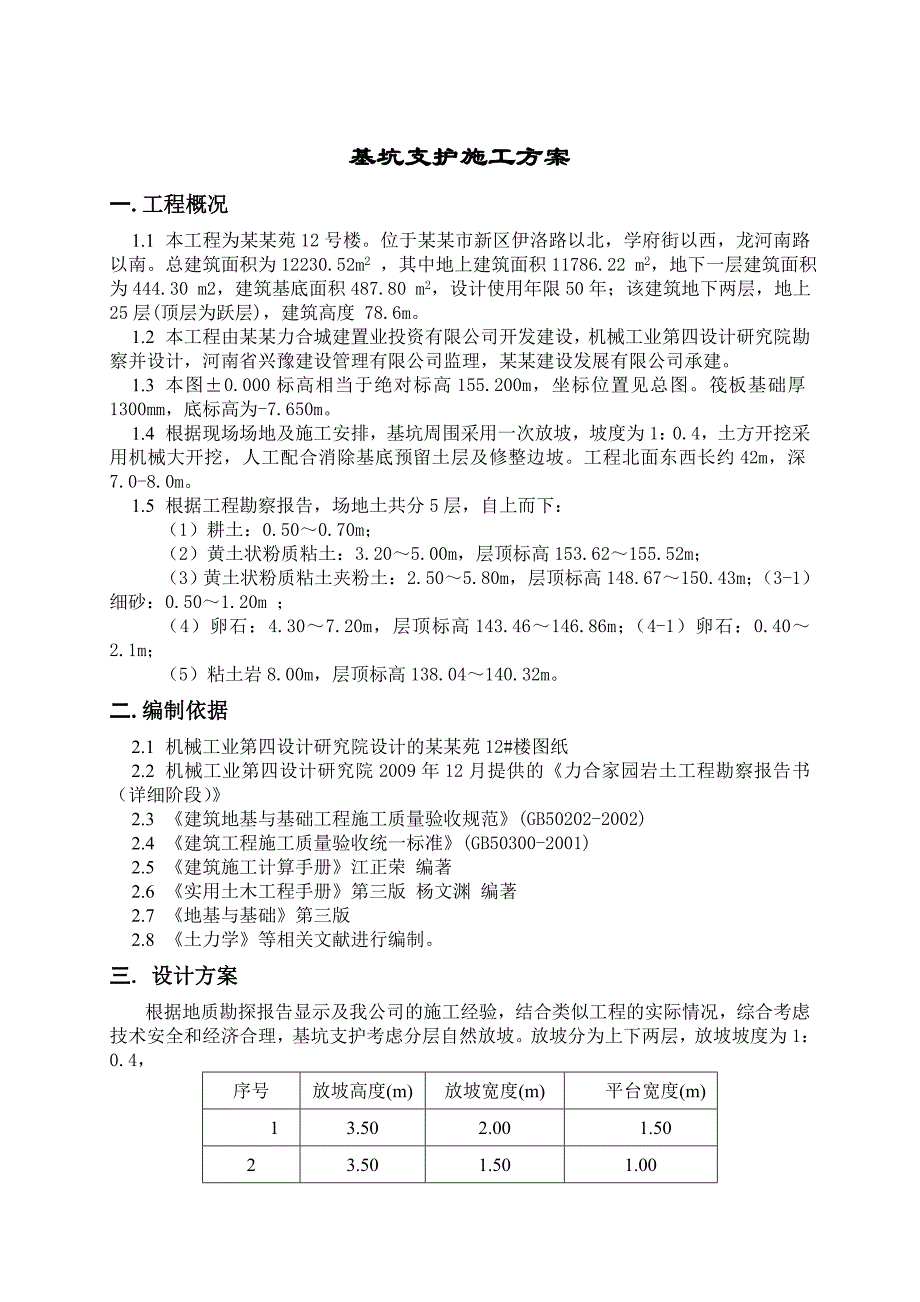

1、某某苑12#楼基坑支护施工方案审 批: 审 核: 编 制: 某某建设发展有限公司某某年十一月二十日基坑支护施工方案一. 工程概况1.1 本工程为某某苑12号楼。位于某某市新区伊洛路以北,学府街以西,龙河南路以南。总建筑面积为12230.52m2 ,其中地上建筑面积11786.22 m2,地下一层建筑面积为444.30 m2,建筑基底面积487.80 m2,设计使用年限50年;该建筑地下两层,地上25层(顶层为跃层),建筑高度 78.6m。1.2 本工程由某某力合城建置业投资有限公司开发建设,机械工业第四设计研究院勘察并设计,河南省兴豫建设管理有限公司监理,某某建设发展有限公司承建。1.3 本图

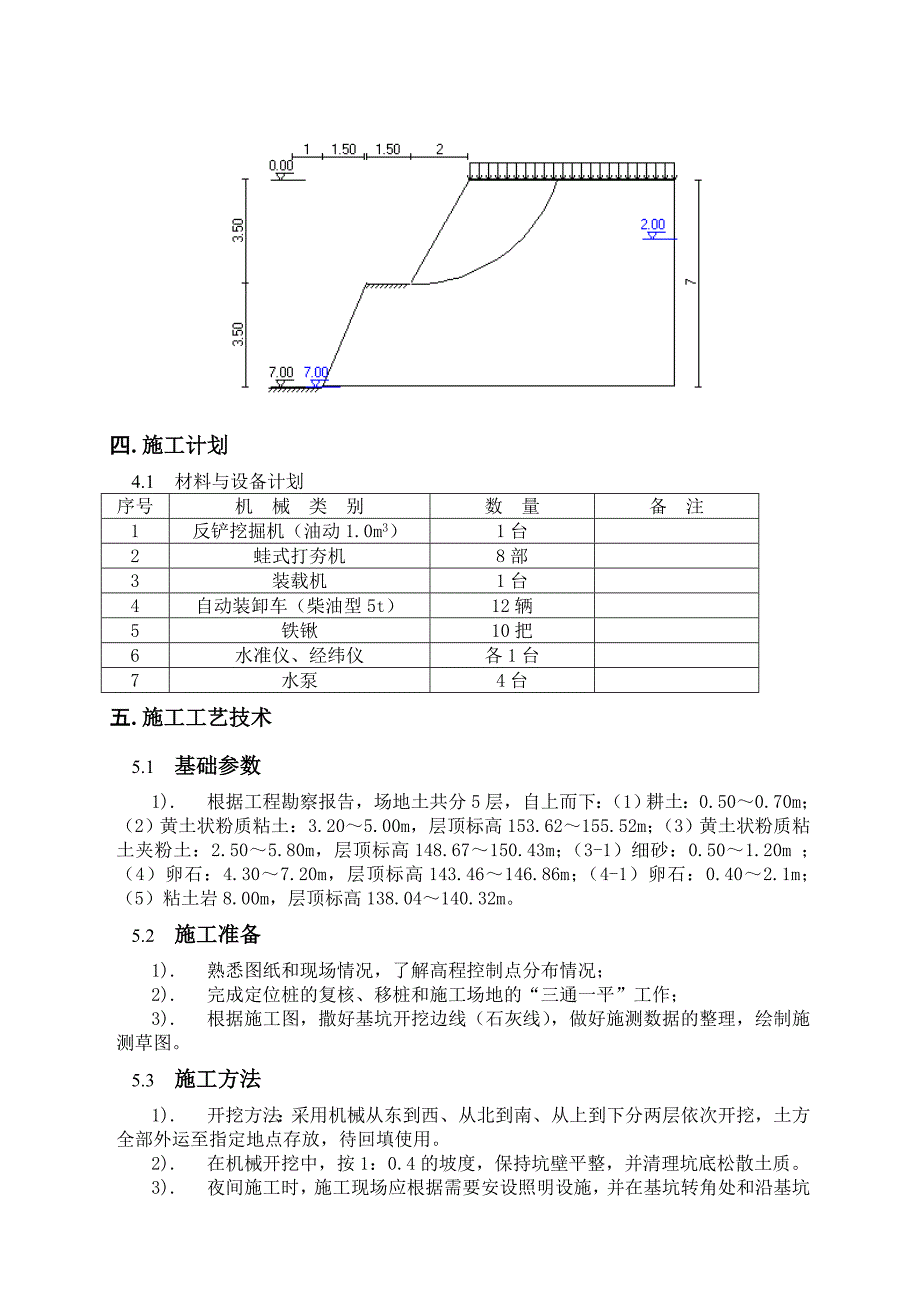

2、0.000标高相当于绝对标高155.200m,坐标位置见总图。筏板基础厚1300mm,底标高为-7.650m。1.4 根据现场场地及施工安排,基坑周围采用一次放坡,坡度为1:0.4,土方开挖采用机械大开挖,人工配合消除基底预留土层及修整边坡。工程北面东西长约42m,深7.0-8.0m。1.5 根据工程勘察报告,场地土共分5层,自上而下:(1)耕土:0.500.70m;(2)黄土状粉质粘土:3.205.00m,层顶标高153.62155.52m;(3)黄土状粉质粘土夹粉土:2.505.80m,层顶标高148.67150.43m;(3-1)细砂:0.501.20m ;(4)卵石:4.307.20m

3、,层顶标高143.46146.86m;(4-1)卵石:0.402.1m;(5)粘土岩8.00m,层顶标高138.04140.32m。二. 编制依据2.1 机械工业第四设计研究院设计的某某苑12#楼图纸2.2 机械工业第四设计研究院2009年12月提供的力合家园岩土工程勘察报告书(详细阶段)2.3 建筑地基与基础工程施工质量验收规范(GB50202-2002)2.4 建筑工程施工质量验收统一标准(GB50300-2001)2.5 建筑施工计算手册江正荣 编著 2.6 实用土木工程手册第三版 杨文渊 编著 2.7 地基与基础第三版 2.8 土力学等相关文献进行编制。三. 设计方案根据地质勘探报告显

4、示及我公司的施工经验,结合类似工程的实际情况,综合考虑技术安全和经济合理,基坑支护考虑分层自然放坡。放坡分为上下两层,放坡坡度为1:0.4,序号放坡高度(m)放坡宽度(m)平台宽度(m)13.502.001.5023.501.501.00四. 施工计划4.1 材料与设备计划序号机 械 类 别数 量备 注1反铲挖掘机(油动1.0m3)1台2蛙式打夯机8部3装载机1台4自动装卸车(柴油型5t)12辆5铁锹10把6水准仪、经纬仪各1台7水泵4台五. 施工工艺技术5.1 基础参数1). 根据工程勘察报告,场地土共分5层,自上而下:(1)耕土:0.500.70m;(2)黄土状粉质粘土:3.205.00m

5、,层顶标高153.62155.52m;(3)黄土状粉质粘土夹粉土:2.505.80m,层顶标高148.67150.43m;(3-1)细砂:0.501.20m ;(4)卵石:4.307.20m,层顶标高143.46146.86m;(4-1)卵石:0.402.1m;(5)粘土岩8.00m,层顶标高138.04140.32m。5.2 施工准备1). 熟悉图纸和现场情况,了解高程控制点分布情况;2). 完成定位桩的复核、移桩和施工场地的“三通一平”工作;3). 根据施工图,撒好基坑开挖边线(石灰线),做好施测数据的整理,绘制施测草图。5.3 施工方法1). 开挖方法:采用机械从东到西、从北到南、从上到

6、下分两层依次开挖,土方全部外运至指定地点存放,待回填使用。2). 在机械开挖中,按1:0.4的坡度,保持坑壁平整,并清理坑底松散土质。3). 夜间施工时,施工现场应根据需要安设照明设施,并在基坑转角处和沿基坑不大于30m的间距设置警示灯。4). 开挖到距槽底50cm内后,测量人员测出距槽底的50cm的水平标志线,然后在槽帮或基坑底部钉上小木桩,清理底部土层时用它们来控制标高。根据轴线及基础轮廓检验基槽尺寸,修整边坡和基底。5.4 注意事项1). 要注意地下水位变化,如发现异常应立即停止施工,进行降水措施。2). 多台机械工作时,要注意机械间相互碰撞,要有专人负责看管。3). 进出场车辆要清理泥

7、污,对车辆进行清理。4). 本工程地点临近学校,进出场车辆要文明驾驶,禁止鸣笛。5). 应尽量避免夜间有噪音施工和强光照明,照明灯具应尽量只照射施工区域,避免直照居民区和城市道路。5.5 检查验收检查验收标准项序项目允许偏差或允许值(mm)柱基基坑基槽挖方场地平整管沟地(路)面基层人工机械主控项目1标高50305050502长度、宽度(由设计中心线向两边量)+20050+300100+500150+1003边坡设计要求一般项目1表面平整度20205020202基底土性设计要求注:地(路)面基层的偏差支适用于直接在挖、填方上做地(路)面的基层六. 施工安全保证措施6.1 组织保障1). 按项目法

8、组织施工。项目经理部下设工程科、生产技术科、质量安全科、物资设备科、经理办公室等职能机构,挑选具有相当专业知识及现场施工经验的施工管理人员组成,使管理工作专业化、标准化,超前预控、超前服务,真正起到先导和规范化施工的作用。2). 组织以技术工人为骨干辅以专业施工劳务队伍为基础组成的施工作业层。两层人员明确目标、岗位,以合同形式确定双方的责、权、利关系,对每一阶段施工进度、质量采取定时间、定标准、定奖罚的管理办法。3). 加强质量意识教育,提高全体施工人员的质量意识和自身素质,执行自检、互检和专检的“三检”制度,以全体施工人员的工作质量来保证工程的总体质量目标。4). 严格执行施工技术验收规范、

9、规程和施工方案,施工作业前必须由专业责任工程师及施工员进行技术交底,并做好施工记录,使全体施工人员对施工要求、设计要求、质量标准做到心中有数。5). 专业责任工程师和质检人员在施工中严格对材料、机具和各项检测进行质量控制。工长旁站监督检查。6.2 技术措施1). 根据本工程区域内地质勘探报告资料,确定放坡坡度、挖土方量以及地下有无电网管线等。并按设计要求测量放线。2). 技术参数坑壁土的重度(kN/m3):18.80坑壁土的内摩擦角():24.5坑壁土粘聚力c(kN/m2):21.0基坑开挖深度h (m):约7.06.3 安全保障措施施工前、施工中、施工后,必须对塌方区的边坡和沉降进行定时观测

10、。施工中,通过观测及时发现问题、及时采取措施,保证安全施工。施工现场作业人员必须正确佩戴安全帽,架体上作业人员应系好安全带。基坑上口边沿3m范围内不许重车停留。基坑上施工人员不得向坑内乱扔杂物,向基坑下传递工具时要接稳后再松手。各施工人员严禁翻越防护栏杆。坑下作业人员休息要远离基坑边及放坡处,以防不慎。基坑施工期间设警示牌,夜间加设红灯标志。在施工过程中,要随时观察土壁情况,发现问题及时处理。6.41). 对现场施工人员上岗前必须进行安全教育,讲解现场安全常识和规章制度,并对班组作业层进行书面安全交底,促使其对安全生产的高度重视。2). 现场施工人员必须戴好安全帽和个人防护用品。3). 设电工

11、、机修工跟班作业。4). 距基坑边500mm设防护栏杆,高度1.2m,间距3.5m,设置两道水平横杆,第一道距地300mm,第二道距地1.0m高,栏杆必须搭设牢固,栏杆边不能集中堆放各种材料,栏杆应刷黄黑警戒色,挂“禁止翻越”的标志牌,基坑周围应有专职安全员巡视。6.5 环境保护措施1). 车辆出施工场区必须进行检查,如车轮沾有泥污等物,必须冲洗后在出施工现场。2). 拉土、石灰车辆必须进行覆盖。不要超载,遇有凹凸不平路段时,应缓行,做到不遗洒。若遗洒应及时派人清理。3). 对施工现场土、石灰堆放区进行洒水降尘,作业区洒水降尘。4). 应尽量避免夜间有噪音施工和强光照明,照明灯具应尽量只照射施

12、工区域,避免直照居民区和城市道路。6.6 应急预案1). 触电事故:本工程作业中,涉及塔吊的架空电缆区域,作业时应加强注意。如发生事故,应立即利用现场的绝缘物,迅速将触电者与电源脱离开,然后切断电源,抢救受伤者。并打120急救电话,向医院求救,得到及时抢救。2). 机械设备事故:本工程重大 机械要有专人操作,严禁违章作业。如发生事故,立即将受害人员从机械内转移至安全区域。并打120急救电话,向医院求救,得到及时抢救。3). 根据勘探报告显示,开挖深度虽然不涉及地下水影响,但考虑河水对工程的影响,在开挖过程中,要严格监视地下水位变化。如发现异常,应立即停止作业,并进行降水措施。6.7 监测监控施

13、工过程中,派专职安全员为领导组长的现场管理小组进行现场管理,对不合理作业立即令其停止作业。对现场易发生危险的危险源要严格控制。七. 计算书计算土坡稳定性采用圆弧条分法进行分析计算,由于该计算过程是大量的重复计算,故本计算书只列出相应的计算公式和计算结果,省略了重复计算过程。本计算书采用瑞典条分法进行分析计算,假定滑动面为圆柱面及滑动土体为不变形刚体,还假定不考虑土条两侧上的作用力。一、参数信息:条分方法:瑞典条分法;条分块数:14;考虑地下水位影响;基坑外侧水位到坑顶的距离(m):2.000;基坑内侧水位到坑顶的距离(m):7.000;放坡参数:序号放坡高度(m)放坡宽度(m)平台宽度(m)1

14、3.502.001.5023.501.501.00荷载参数:类型面荷载q(kPa)满布10.00土层参数:土名称土厚度坑壁土的重度坑壁土的内摩擦角内聚力C饱容重(m)(kN/m3)()(kPa)(kN/m3)粘性土7.0018.8024.5021.0020.00二、计算原理:根据土坡极限平衡稳定进行计算。自然界匀质土坡失去稳定,滑动面呈曲面,通常滑动面接近圆弧,可将滑裂面近似成圆弧计算。将土坡的土体沿竖直方向分成若干个土条,从土条中任意取出第i条,不考虑其侧面上的作用力时,该土条上存在着:1、土条自重,2、作用于土条弧面上的法向反力,3、作用于土条圆弧面上的切向阻力。将抗剪强度引起的极限抗滑力矩和滑动力矩的比值作为安全系数,考虑安全储备的大小,按照规范要求,安全系数要满足1.3的要求。 三、计算公式:Fs=cili+(h1i+h2i)bi+qbicositani/(h1i+h2i)bi+qbisini式子中:Fs -土坡稳定安全系数;ci -土层的粘聚力;li-第i条土条的圆弧长度; -土层的计算重度;i -第i条土

展开阅读全文
