住宅楼工程岩棉板外墙保温施工工艺.doc

上传人:p** 文档编号:954532 上传时间:2024-05-29 格式:DOC 页数:10 大小:99.50KB
下载 相关 举报
住宅楼工程岩棉板外墙保温施工工艺.doc_第1页
第1页 / 共10页
住宅楼工程岩棉板外墙保温施工工艺.doc_第2页
第2页 / 共10页
住宅楼工程岩棉板外墙保温施工工艺.doc_第3页
第3页 / 共10页
住宅楼工程岩棉板外墙保温施工工艺.doc_第4页
第4页 / 共10页
住宅楼工程岩棉板外墙保温施工工艺.doc_第5页
第5页 / 共10页
住宅楼工程岩棉板外墙保温施工工艺.doc_第6页
第6页 / 共10页
住宅楼工程岩棉板外墙保温施工工艺.doc_第7页
第7页 / 共10页
住宅楼工程岩棉板外墙保温施工工艺.doc_第8页
第8页 / 共10页
住宅楼工程岩棉板外墙保温施工工艺.doc_第9页
第9页 / 共10页
住宅楼工程岩棉板外墙保温施工工艺.doc_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《住宅楼工程岩棉板外墙保温施工工艺.doc》由会员分享,可在线阅读,更多相关《住宅楼工程岩棉板外墙保温施工工艺.doc(10页珍藏版)》请在第壹文秘上搜索。

1、施工方案项目名称: 编 制 人: 审 批 人: 时 间: 工程概况本项目工程为 #楼一层架空楼板顶部保温层,保温材料类型为 mm厚半硬质矿(岩)棉板,面积约为 m2。设计要求指标如下:序号指标项目名称指标要求数值1容重150180kg/m32抗拉强度10kpa3抗压强度40kpa4憎水率98% 5质量吸潮率1%6板材粘结面积60%7锚栓数5个/m28抹面砂浆厚度3mm6mm编制依据本工程外墙保温设计说明及设计变更文件建设节能工程施工质量验收规范GB50411-2007建设工程施工质量验收统一标准GB50300-2001建筑装饰装修工程质量验收规范GB50201-2001外墙保温建筑构造图集10

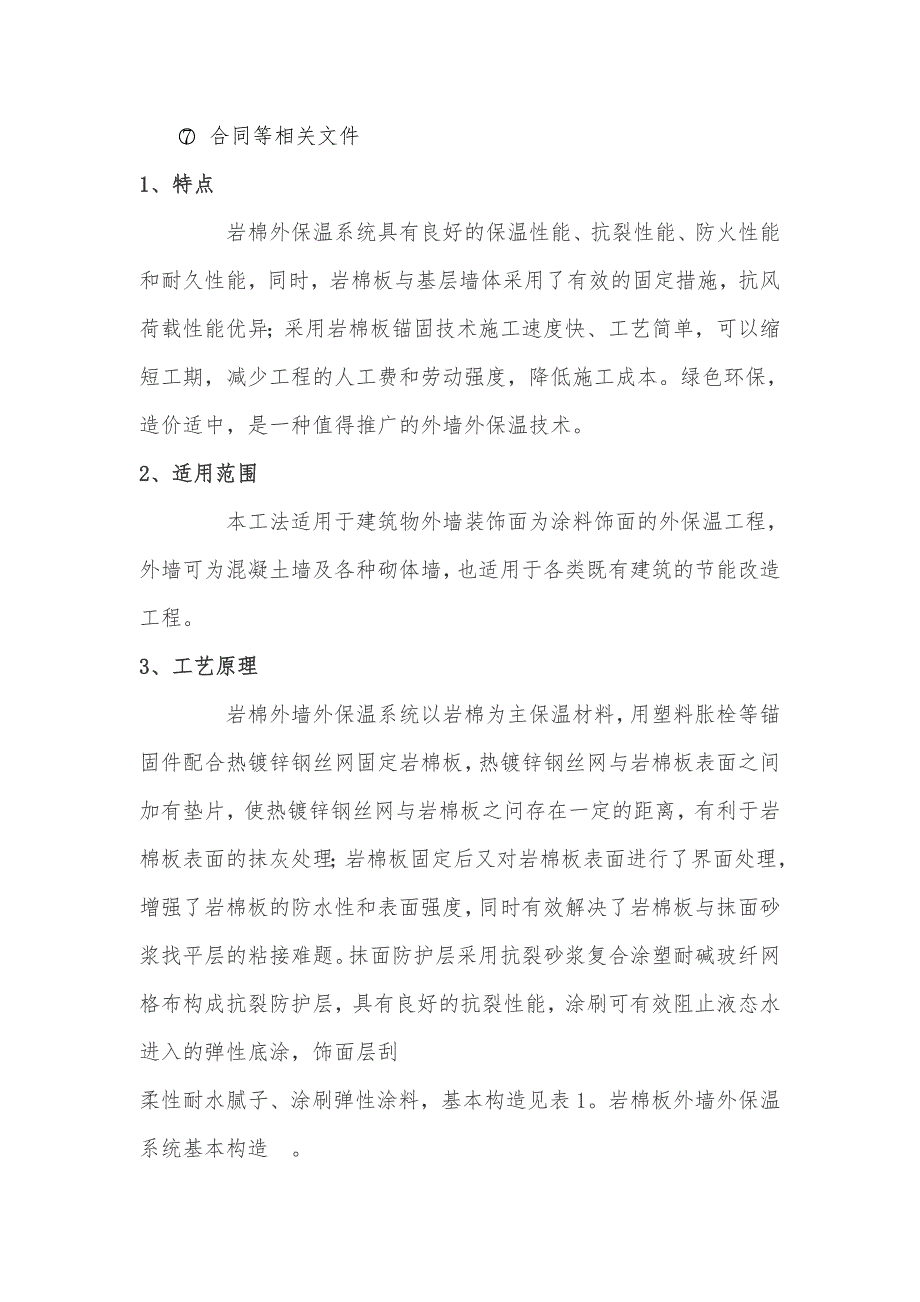

2、J121 国家、地方、行业先行法律、法规 合同等相关文件1、特点 岩棉外保温系统具有良好的保温性能、抗裂性能、防火性能和耐久性能,同时,岩棉板与基层墙体采用了有效的固定措施,抗风荷载性能优异;采用岩棉板锚固技术施工速度快、工艺简单,可以缩短工期,减少工程的人工费和劳动强度,降低施工成本。绿色环保,造价适中,是一种值得推广的外墙外保温技术。 2、适用范围 本工法适用于建筑物外墙装饰面为涂料饰面的外保温工程,外墙可为混凝土墙及各种砌体墙,也适用于各类既有建筑的节能改造工程。3、工艺原理 岩棉外墙外保温系统以岩棉为主保温材料,用塑料胀栓等锚固件配合热镀锌钢丝网固定岩棉板,热镀锌钢丝网与岩棉板表面之间

3、加有垫片,使热镀锌钢丝网与岩棉板之问存在一定的距离,有利于岩棉板表面的抹灰处理;岩棉板固定后又对岩棉板表面进行了界面处理,增强了岩棉板的防水性和表面强度,同时有效解决了岩棉板与抹面砂浆找平层的粘接难题。抹面防护层采用抗裂砂浆复合涂塑耐碱玻纤网格布构成抗裂防护层,具有良好的抗裂性能,涂刷可有效阻止液态水进入的弹性底涂,饰面层刮柔性耐水腻子、涂刷弹性涂料,基本构造见表1。岩棉板外墙外保温系统基本构造。基层墙体系统的基本构造保温层加固层抗裂防护层饰面层混凝土墙或砌体墙经岩棉板界面砂浆处理的矿物岩棉板热镀锌四角电焊网(用尼龙锚栓加固)抹面砂浆耐碱网格布弹性底涂柔性耐水腻子+涂料4、 施工流程及操作要点

4、 41施工流程图(见图1) 基层处理预制钢丝网安装/粘贴矿物岩棉板铺设钢丝网机械式固定尼龙锚固件配制抗裂砂浆、裁剪网格布抹第一遍抹面砂浆层压入网格布抹第二遍抹面砂浆层刷弹性底涂配制柔性腻子刮柔性腻子刷外墙涂料 图1施工流程图(1)基层墙体应符合混凝土结构工程施工质量验收规范(GB50204-2002)j11砌体工程施工质量验收规范(GB502032002)及相应基层墙体质量验收规范的要求,保温施工前应会同相关部门做好结构验收的确认。如基层墙体偏差过大,则应抹砂浆找平。(2)房屋各大角的控制钢垂线安装完毕。高层建筑及超高层建筑时,钢垂线应用经纬仪检验合格。 (3)外墙面的阳台栏杆、雨漏管托架、外

5、挂消防梯等安装完毕,并应考虑到保温系统厚度的影响。(4)外窗的辅框安装完毕。(5)墙面脚手架孔,穿墙孔及墙面缺损处用相应材料修整好。 (6)混凝土梁或墙面的钢筋头和凸起物清除完毕。 (7)主体结构的变形缝应提前做好处理。 (8)根据工程量、施工部位和工期要求制定施工方案,要样板先行,通过样板确定定额消耗,由甲方、乙方和材料供应商协商确定材料消耗量,保温施工前施工负责人应熟悉图纸。 (9)组织施工队进行技术培训和交底,进行好安全教育。 (10)材料配制应指定专人负责,配合比、搅拌机具与操作应符合要求,严格按厂家说明书配制,严禁使用过时浆料和砂浆。 (11)根据需要准备一间搅拌站及一间堆放材料的库

6、房,搅拌站的搭建需要选择背风方向,靠近垂直运输机械,搅拌棚需要三侧封闭,一侧作为进出料通道。有条件的地方可使用散装罐。库房的搭建要求:防水、防潮、防阳光直晒。材料采取离地架空堆放。 (12)施工时气温应大于5,风力不大于4级。雨天不得施工,应采取防护措施。 422基层界面处理 墙面应清理干净、清洗油渍、清扫浮灰等。墙面松动、风化部分应剔除干净。墙表面凸起物大于lOmm时应剔除。 堵脚手眼和废弃的孔洞时,应将洞内杂物、灰尘等物清理干净,浇水湿润,然后用1:3水泥砂浆将其补齐砌严。 423吊垂直、弹控制线 根据建筑物高度确定放线的方法,高层建筑及超高层建筑可利用墙大角、门窗口两边,用经纬仪打直线找

7、垂直。多层建筑或中高层建筑,可从顶层用大线坠吊垂直,绷低碳钢丝找规矩,横向水平线可依据楼层标高或施32_+0000向上500mm线为水平基准线进行交圈控制。根据调垂直的线及保温厚度,每步架大角两侧弹上控制线,再拉水平通线做标志块。424安装岩棉板(尼龙锚栓钻孔型锚固法)4241确定岩棉板定位线,铺设岩棉板,根据施工图在锚栓安装部位钻孔,敲人带圆盘的尼龙套管,压紧岩棉板。墙面上每平方米至少设置3个锚固件,且每一块岩棉板上至少2个锚固件,锚栓应按图纸排列(见图2)。 4242沿窗户四周,每边至少应设置3个锚固件。 4243把预先切割规整的钢丝网片弯成“u”型和“L”型,在铺设岩棉板的同时,以“u”

8、型网片把墙体底部包边,以“L”型网片把门窗侧壁、墙体转角处包边。把螺钉敲人尼龙套管中,固定钢丝网。 4244使用直角边条板弯制加强用的钢丝网。 4245岩棉板必须对接和相互挤紧,不能有缝隙,镶嵌用的窄条岩棉板,其宽度不得少于150mm,至少应有一个锚固件穿过,使岩棉板紧贴墙面。 4246岩棉板铺设完毕后,从下至上铺设钢丝网,钢丝网单孔搭接时用低碳钢丝绑扎或用锚栓固定,绑接时每米不少于4处,对边搭接时用低碳钢丝联结,间隔不大于150mm。锚栓固定时,间隔不大于600mm。 4247整修全部接缝,并用卡钉把钢丝网突起部位压平。 4248保温层安装完毕后经检验合格可进行界面层的施工。 425界面层的

9、施工 4251将塑料垫片安放在钢丝网下,将钢丝网垫起5mm。每平方米设置4个塑料垫片,按梅花型进行布置。 4252采用专用喷枪将配制好的界面砂浆均匀喷到岩棉板表面及钢丝网上。428涂刷弹性底涂在抗裂层施工完2h后,即可涂刷弹性底涂,涂刷应均匀,不得有漏底现象。429刮柔性耐水腻子大墙面刮腻子,宜采用400600mm长的刮板,门窗口角等面积较小部位宜用200mm长的刮板。第一遍修局部补坑洼部位,第二遍进行满刮,第三遍耐水腻子半干状态时,大面用长木方板绑400-600mm-长,:的砂石板绑零号砂纸打磨,门窗口角用短的砂石板绑零号砂纸打磨。第四遍要求满刮,第五遍耐水腻子半干状态时,大面用长木方板绑400600mm长的砂石板,再绑零号砂纸打磨,门窗口角用短的砂石板绑零号砂纸打磨。若平整度达不到要求时,再分别增加一遍刮腻子和打磨的工序,直至达到平整度要求。 4210涂刷底漆。刷面层涂料涂刷工具采用优质短毛滚筒。上底漆前做好分格处理,墙面用分先纸分格代替分隔缝。每次涂刷应涂满一格,避免底漆出现明显接痕。底漆涂刷均匀一至两遍,完全干燥12h。底漆完全干透后,用造型滚筒滚面漆时用力均匀让其紧密贴附于墙面,醮料均匀,按涂刷方向和要求依次成活。4211细部节点图图10为阴阳角、勒脚构造,图11为窗口构造。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
