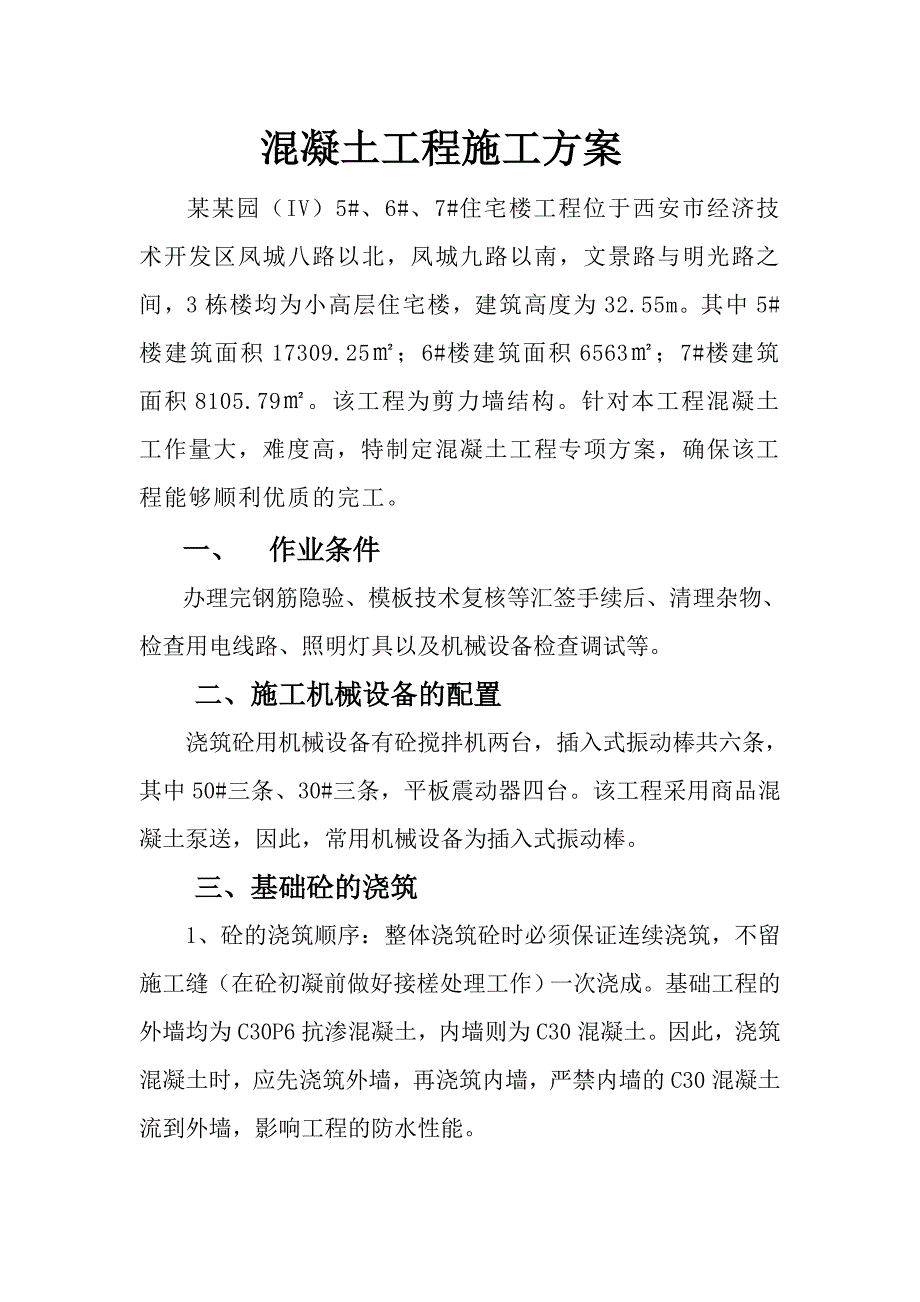

1、混凝土工程施工方案某某园(IV)5#、6#、7#住宅楼工程位于西安市经济技术开发区凤城八路以北,凤城九路以南,文景路与明光路之间,3栋楼均为小高层住宅楼,建筑高度为32.55m。其中5#楼建筑面积17309.25;6#楼建筑面积6563;7#楼建筑面积8105.79。该工程为剪力墙结构。针对本工程混凝土工作量大,难度高,特制定混凝土工程专项方案,确保该工程能够顺利优质的完工。一、 作业条件办理完钢筋隐验、模板技术复核等汇签手续后、清理杂物、检查用电线路、照明灯具以及机械设备检查调试等。二、施工机械设备的配置浇筑砼用机械设备有砼搅拌机两台,插入式振动棒共六条,其中50#三条、30#三条,平板震动

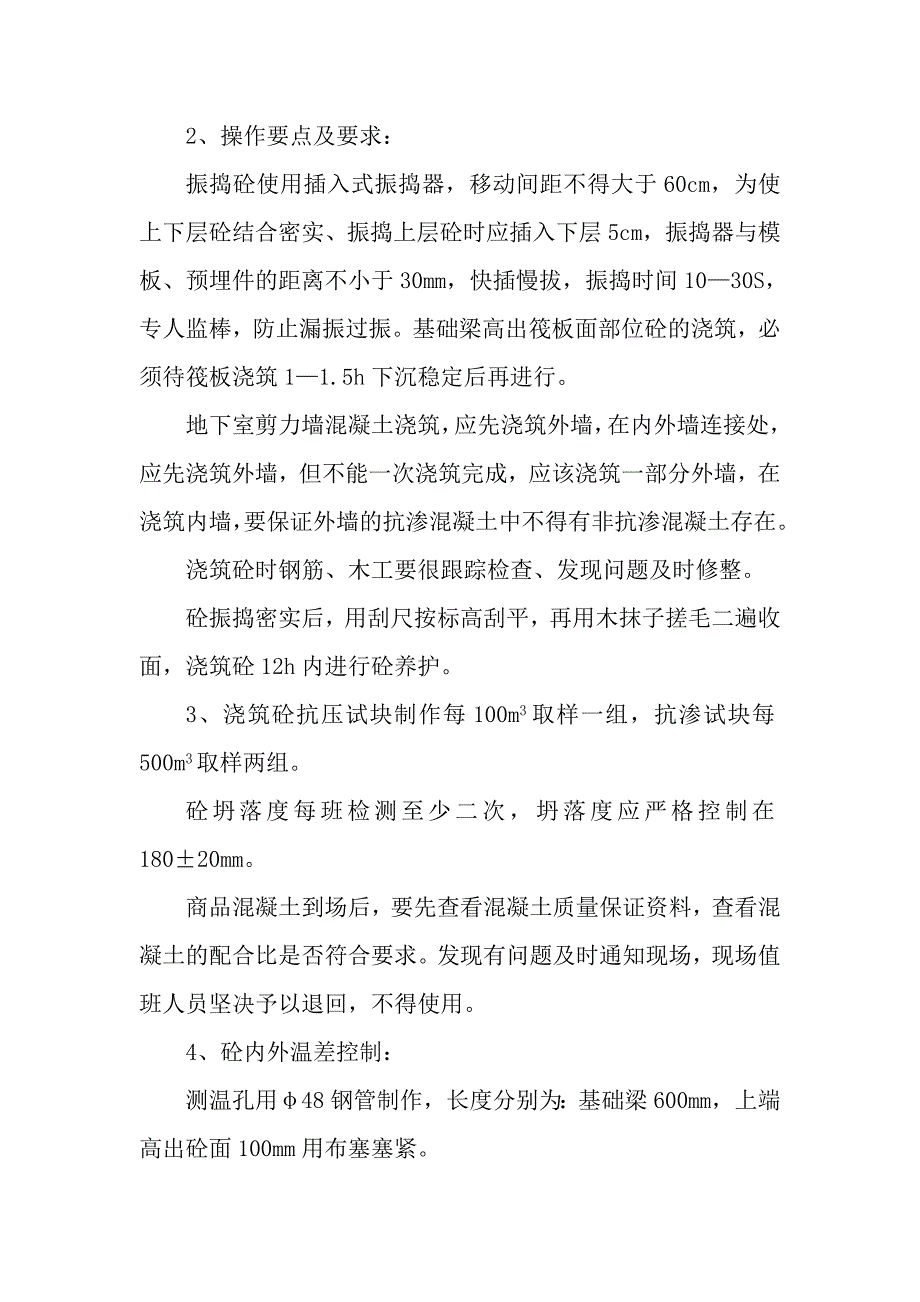

2、器四台。该工程采用商品混凝土泵送,因此,常用机械设备为插入式振动棒。三、基础砼的浇筑1、砼的浇筑顺序:整体浇筑砼时必须保证连续浇筑,不留施工缝(在砼初凝前做好接槎处理工作)一次浇成。基础工程的外墙均为C30P6抗渗混凝土,内墙则为C30混凝土。因此,浇筑混凝土时,应先浇筑外墙,再浇筑内墙,严禁内墙的C30混凝土流到外墙,影响工程的防水性能。2、操作要点及要求:振捣砼使用插入式振捣器,移动间距不得大于60cm,为使上下层砼结合密实、振捣上层砼时应插入下层5cm,振捣器与模板、预埋件的距离不小于30mm,快插慢拔,振捣时间1030S,专人监棒,防止漏振过振。基础梁高出筏板面部位砼的浇筑,必须待筏板

3、浇筑11.5h下沉稳定后再进行。地下室剪力墙混凝土浇筑,应先浇筑外墙,在内外墙连接处,应先浇筑外墙,但不能一次浇筑完成,应该浇筑一部分外墙,在浇筑内墙,要保证外墙的抗渗混凝土中不得有非抗渗混凝土存在。浇筑砼时钢筋、木工要很跟踪检查、发现问题及时修整。砼振捣密实后,用刮尺按标高刮平,再用木抹子搓毛二遍收面,浇筑砼12h内进行砼养护。3、浇筑砼抗压试块制作每100m3取样一组,抗渗试块每500m3取样两组。砼坍落度每班检测至少二次,坍落度应严格控制在18020mm。商品混凝土到场后,要先查看混凝土质量保证资料,查看混凝土的配合比是否符合要求。发现有问题及时通知现场,现场值班人员坚决予以退回,不得使

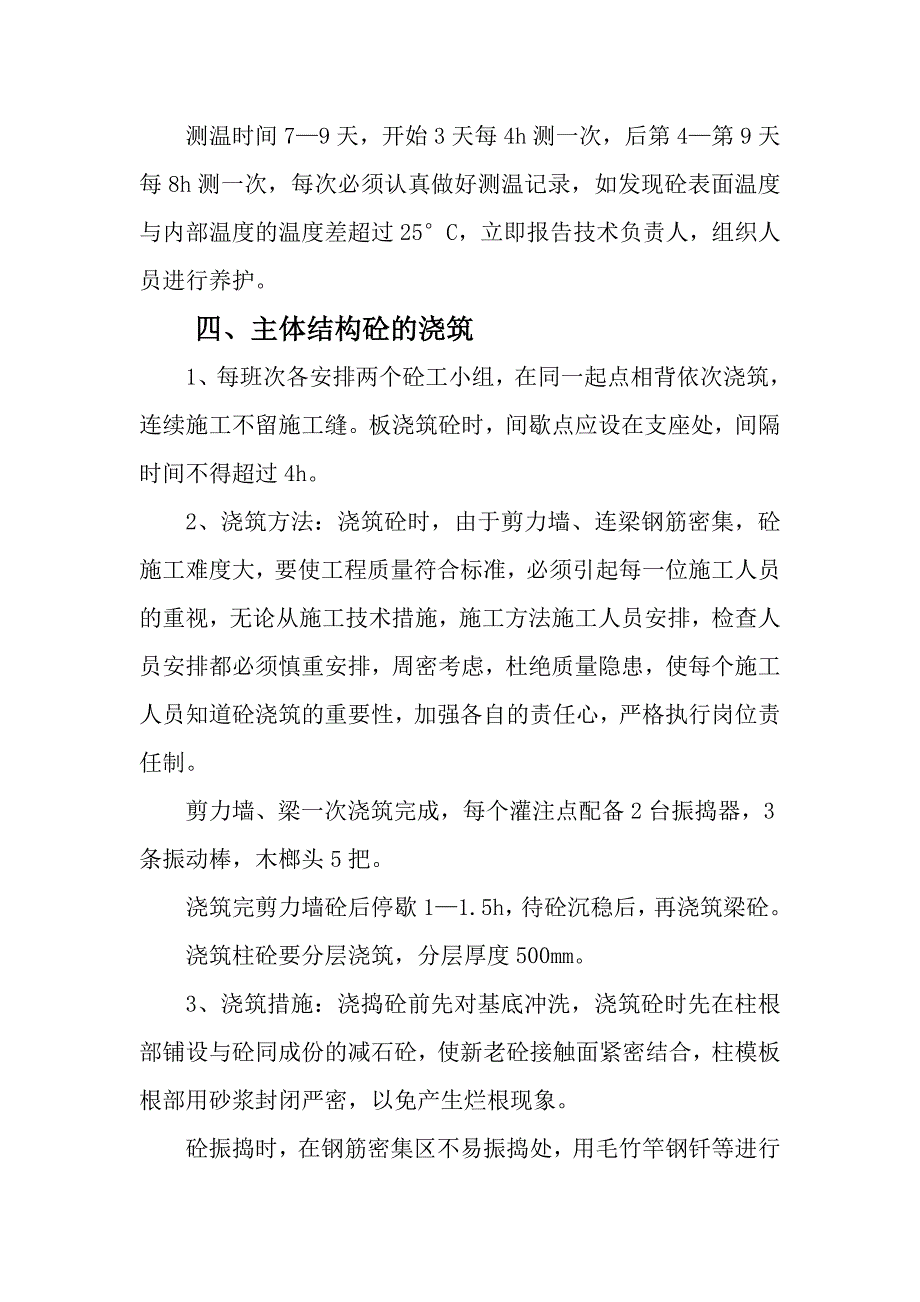

4、用。4、砼内外温差控制:测温孔用48钢管制作,长度分别为:基础梁600mm,上端高出砼面100mm用布塞塞紧。测温时间79天,开始3天每4h测一次,后第4第9天每8h测一次,每次必须认真做好测温记录,如发现砼表面温度与内部温度的温度差超过25C,立即报告技术负责人,组织人员进行养护。四、主体结构砼的浇筑1、每班次各安排两个砼工小组,在同一起点相背依次浇筑,连续施工不留施工缝。板浇筑砼时,间歇点应设在支座处,间隔时间不得超过4h。2、浇筑方法:浇筑砼时,由于剪力墙、连梁钢筋密集,砼施工难度大,要使工程质量符合标准,必须引起每一位施工人员的重视,无论从施工技术措施,施工方法施工人员安排,检查人员安

5、排都必须慎重安排,周密考虑,杜绝质量隐患,使每个施工人员知道砼浇筑的重要性,加强各自的责任心,严格执行岗位责任制。剪力墙、梁一次浇筑完成,每个灌注点配备2台振捣器,3条振动棒,木榔头5把。浇筑完剪力墙砼后停歇11.5h,待砼沉稳后,再浇筑梁砼。浇筑柱砼要分层浇筑,分层厚度500mm。3、浇筑措施:浇捣砼前先对基底冲洗,浇筑砼时先在柱根部铺设与砼同成份的减石砼,使新老砼接触面紧密结合,柱模板根部用砂浆封闭严密,以免产生烂根现象。砼振捣时,在钢筋密集区不易振捣处,用毛竹竿钢钎等进行辅助性捣固。派专人检查砼的密实情况,及时与振捣人员联系,提示插棒振捣部位。浇捣砼时,钢筋工、木工跟班检查,尤其在浇捣顶

6、板砼以前,对顶板、梁钢筋进行全面检查、修整。严格执行交接班制度,填写交接班记录,记录中要记载,当班砼的浇筑量,浇筑的起始时间和结束时间、浇筑完成的部位,交班时浇筑点所在的轴线位置、高度。交接班要在现场实地进行,持振动棒者要在浇筑点进行传棒交接。浇筑砼现场具备良好的夜间施工照明,配备广场灯、活动灯及低压灯。各班次值班人员,各工序操作人员均定人定岗,张榜公布。4、砼坍落度控制:在现场随机抽查砼坍落度,每班次不少于两次。砼坍落18020mm。五、成品保护1、要保证钢筋和垫块的位置准确,不得踩踏现浇板钢筋,不得碰动预埋管件和扦筋。2、不用重物冲击模板,不踩踏楼梯踏步吊帮。3、不得用振动棒、钢管撬别钢筋

7、。4、已浇筑砼上表面要加以保护,必须在其强度达到1.2Mpa以后方可进行操作及安装结构用支架和模板。六、混凝土施工安全操作要点1、振动器在使用前,应对电动机、电源线、开关等进行检查,如电线破损,绝缘老化,开关失灵,无漏电保护器等,应严禁使用。2、操作振捣器人员,应穿戴工作服,绝缘手套,绝缘胶鞋等。工作完后,应及时切断电源,锁好开关箱。3、电气设备的安装和检修,应由专职电工进行,其他人员不得随意乱动。4、浇灌框架剪力墙结构混凝土时,应搭设脚手架和操作平台,不得站在脚手架或墙上作业。5、使用塔吊吊料斗浇注砼时,指挥扶斗人员与塔吊司机应密切配合,当塔吊放料时,操作人员应主动避让站在可靠处。6、在基准

8、面2米以上浇注混凝土时应站在操作平台上,如无可靠的安全设施时,应戴好安全带,并扣好保险钩。7、使用振动器前应检查电源电压和电机运转是否正常,输电线路应安装漏电保护器,电源线路绝缘良好,振动器移动时,不能硬拉电线,更不能在钢筋和其它锐利物上拖拉。七、环保措施1、混凝土浇筑应做到工完场清,严禁在施工现场抛洒残余混凝土。2、混凝土浇筑时应尽量避免嘈音。3、混凝土浇筑过程中,现场要勤洒水,严禁尘土飞扬。4、混凝土浇筑完后,在泵车出场时,要将混凝土车及泵车清洗干净,不允许脏车出场。陕建十一公司白桦林居项目部2006年3月25日某某园(IV)5#、6#、7#楼工程混凝土施工方案编制: 审核: 审批: 某某建筑工程公司第三项目经理部某某年三月二十五日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
