《住宅楼建筑节能保温施工方案1.doc》由会员分享,可在线阅读,更多相关《住宅楼建筑节能保温施工方案1.doc(20页珍藏版)》请在第壹文秘上搜索。

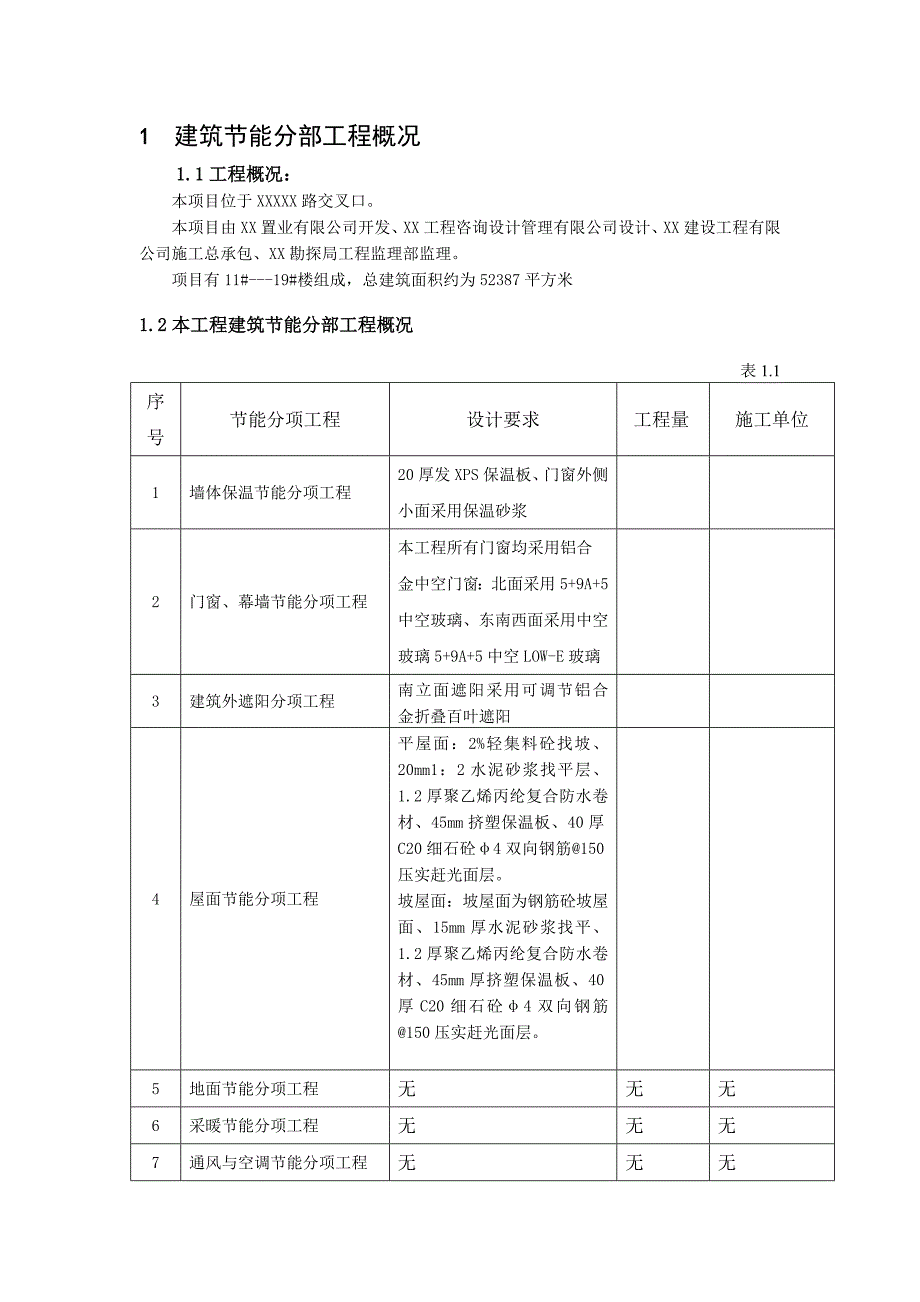

1、1 建筑节能分部工程概况1.1工程概况:本项目位于XXXXX路交叉口。本项目由XX置业有限公司开发、XX工程咨询设计管理有限公司设计、XX建设工程有限公司施工总承包、XX勘探局工程监理部监理。项目有11#-19#楼组成,总建筑面积约为52387平方米1.2本工程建筑节能分部工程概况表1.1序号节能分项工程设计要求工程量施工单位1墙体保温节能分项工程20厚发XPS保温板、门窗外侧小面采用保温砂浆2门窗、幕墙节能分项工程本工程所有门窗均采用铝合金中空门窗:北面采用5+9A+5中空玻璃、东南西面采用中空玻璃5+9A+5中空LOW-E玻璃3建筑外遮阳分项工程南立面遮阳采用可调节铝合金折叠百叶遮阳4屋面
2、节能分项工程平屋面:2%轻集料砼找坡、20mm1:2水泥砂浆找平层、1.2厚聚乙烯丙纶复合防水卷材、45mm挤塑保温板、40厚C20细石砼4双向钢筋150压实赶光面层。坡屋面:坡屋面为钢筋砼坡屋面、15mm厚水泥砂浆找平、1.2厚聚乙烯丙纶复合防水卷材、45mm厚挤塑保温板、40厚C20细石砼4双向钢筋150压实赶光面层。5地面节能分项工程无无无6采暖节能分项工程无无无7通风与空调节能分项工程无无无8空调与采暖系统的冷热源及管网节能分项工程无无无9配电与照明节能分项工程公共楼梯间、走廊、自行车库等公共部位的照明采用红外感应自熄的节能荧光灯。住宅每户照明采用高效节能光源。10监测与控制节能分项工

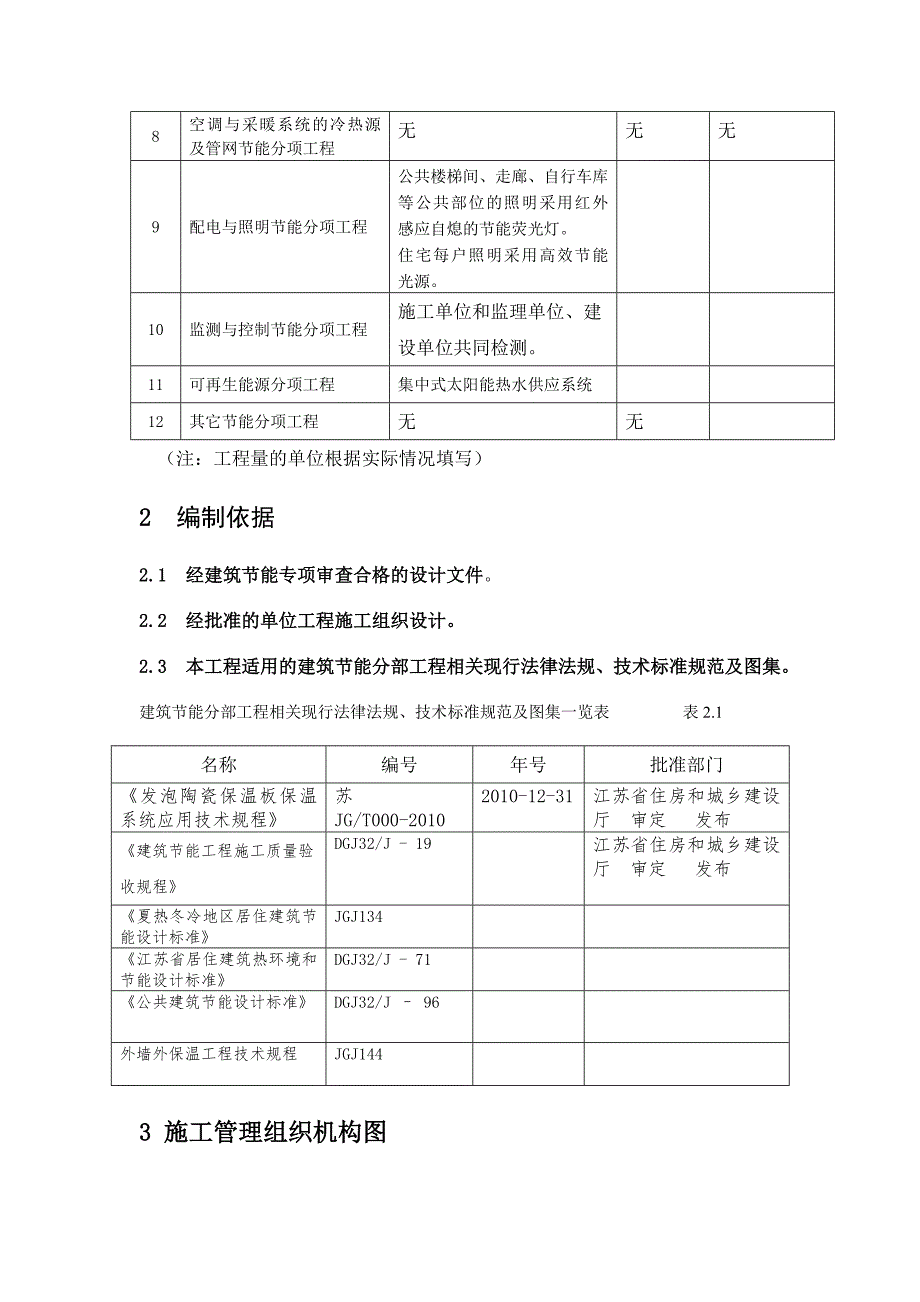

3、程施工单位和监理单位、建设单位共同检测。11可再生能源分项工程集中式太阳能热水供应系统12其它节能分项工程无无(注:工程量的单位根据实际情况填写)2 编制依据2.1 经建筑节能专项审查合格的设计文件。2.2 经批准的单位工程施工组织设计。2.3 本工程适用的建筑节能分部工程相关现行法律法规、技术标准规范及图集。建筑节能分部工程相关现行法律法规、技术标准规范及图集一览表 表2.1名称编号年号批准部门发泡陶瓷保温板保温系统应用技术规程苏JG/T000-20102010-12-31江苏省住房和城乡建设厅 审定 发布建筑节能工程施工质量验收规程DGJ32/J - 19江苏省住房和城乡建设厅 审定 发布
4、夏热冬冷地区居住建筑节能设计标准JGJ134江苏省居住建筑热环境和节能设计标准DGJ32/J - 71公共建筑节能设计标准DGJ32/J 96外墙外保温工程技术规程JGJ1443 施工管理组织机构图 图3.1管理组织机构图4 施工方案4.1 外墙保温专项 建筑节能分项工程4.1.1材料、设备及部品进场计划见表4.1表4.1名称规格数量主要技术指标复验项目抽样计划进场时间XPS保温板材1200600干密度、热导系数、抗拉强度、吸水率、燃烧性能2011年4月粘贴砂浆拉伸粘结强度(与水泥砂浆)、拉伸粘结强度、可操作时间2011年4月锚固件单个锚栓抗拉承载力标准值、单个锚栓对系统传热增加值2011年4
5、月界面剂拉伸粘结强度(与水泥砂浆)、拉伸粘结强度2011年4月抗裂砂浆应该符合建筑节能工程施工质量验收规程DGJ32/J 192011年4月热镀锌电焊钢丝网应该符合建筑节能工程施工质量验收规程DGJ32/J 192011年4月耐碱玻璃纤维网格布应该符合建筑节能工程施工质量验收规程DGJ32/J 192011年4月4.1.2施工机具见表4.2表4.2序号名称数量主要参数进场时间1电动搅拌机2011年4月2冲击钻2011年4月3水平运输手推车2011年4月4拖线板2011年4月5靠尺 2011年4月4.1.3操作工艺施工操作执行的标准:(1) 江苏省住宅工程质量通病防治控制标准 。(2) 外墙外保
6、温工程技术规程JGJ 144-2004 。1、工艺流程(明确本分项工程的操作流程,并制作流程图,如采暖系统施工流程。)基层清扫凝土砌块基层找平层弹线贴保温板装锚固件材料进场、验收检验粘贴质量面层施工竣工验收贴抗裂网外墙保温系统施工流程2 2、准备工作(1)材料、设备进入施工现场时,查验、检查方法: 观感、用钢卷尺量实物尺寸规格、见证取样送检测中心复试 。(2)材料进入施工现场卸车、堆放时,为避免材料破损所采取的措施 材料用托盘码放, 卸车时采用叉车卸货 ,并采用塑料花布覆盖。如需人工卸货,做到轻拿轻放。 (3)材料的堆放排列图: 。(4)门窗洞口建筑节能构造措施 门窗洞口外侧小面采用保温砂浆。
7、(5)定位放线、放线的依据、方法、要求: 定位放线的一依据是11-19#楼建筑施工图纸。外墙砌筑要求根据已经弹好的轴线施工,要求保温板水平缝隙要水平,竖缝错开。 (6)其他: 。3、施工操作(1)对基层的处理要求: 表面应清洁,无液态水,无油污、脱模剂等妨碍粘结附着物。应剔除凸起、空鼓和疏松部位并找平。表面不得有粉化、起皮、暴灰等现象。找平层应与基层粘结牢固,不得有脱层、空缺、裂缝 。(2)对材料的拌合(如粘结剂、砂浆等)要求:随用随配,并注意防晒、避风,配好的砂浆存放时间不宜超过2小时。 。(3)对首次施工、操作基点的要求: 外墙保温板粘贴自下而上沿水平方向横向铺贴。 。(4)对冷、热桥施工
8、的措施: 。(5)对锚固件的锚固要求: 锚固件应严格按照设计要求设置,用机械锚固件固定在粘结砂浆使用24h后进行,深度不小于5,不得超出板面。(6)对现场拌材料的配制要求: 严格按照规定的配合比配置粘贴砂浆 。(7)对施工过程中质量控制的要求: 严格按照外墙外保温工程技术规程JGJ144要求控制 。(8)施工过程中辅助措施的要求(必要时附图): 无 。 (9)门窗洞口的节能构造措施: 门窗洞口的外侧采用保温砂浆砂浆。 (10)砌体与门窗框的连接要求: 无 。 (11)墙上留孔、洞的要求: 墙面上留空如遇有宽度大于300的孔洞必须设置过梁,每边伸入墙体内不小于250 。 (12)堵塞孔、洞时要求
9、: 要求在内墙侧采用半砖堵塞一半,在外墙一半采用防水细石混凝土倒实堵塞 。 (13)管线埋设对基体、电线管,埋设管线、开槽的要求: 墙面不得开设水平线槽 ,墙内配管要求管与管之间要有保护层 。(14)埋设管线后,对槽口的处理要求: 槽小的采用砂浆堵塞,槽大的采用细石混凝土堵塞。 补槽完成后在基层墙面蒙上钢丝网防止墙面开裂 。(15)各种设备、辅助部品的安装要求(按设备分节编写): 。(16)其他要求: 。4、成品保护(1)对有养护的构件提出养护的要求: 墙体砌筑完成后对墙体需要养护。对刚刚铺贴完的保温板如遇阴雨需要及时覆盖养护,以免淋雨。(2)材料、制品运输、装卸的要求(分格线、滴水槽): 卸
10、货时轻拿轻放,进场统一按类别堆放在工地仓库货架上,堆放整齐有序 。(3)施工过程中半成品(如墙体拉结筋、构造柱和圈梁钢筋以及各种预埋件,暖卫、电气管线等)保护的要求: 项目部对施工班组长、施工员进行交底要求注意事项,由班组长对现场每个操作工人进行交底注意 。(4)墙体上的设备槽孔预留和后置要求: 预留的槽孔要求留好,外观成型美观,不能随意覆盖。 。(5)在后续工序施工时,对前期成品、半成品采取的保护措施: 不得对已经安装好的门窗框、室外落水管等产生损坏。 。(6)对施工垃圾及时清理的措施: 每天每个师傅施工做到工完场清 。(7)高层建筑进料平台口周围的防污染保护措施: 9#、11#楼施工电梯底
11、层周围及各楼层上料跑道平台必须清理干净 。(8)当可能遇到大风、大雨时对施工影响的措施: 如遇大风超过六级塔吊停止施工,如遇大雨必须要对刚刚施工完的墙面进行覆盖,对材料进行覆盖。 。(9)在搭、拆脚手架过程中,对墙体及门窗口角的保护措施: 在拆除脚手架时注意不得碰坏墙面、窗角,如果确实有局部碰损,必须乘脚手架及时修补到位。 。(10)冬雨期间施工对构件、成品的保护措施:无 。(11)其他要求: 。4.2 门窗工程专项 建筑节能分项工程4.2.1材料、设备及部品进场计划见表4.1表4.1名称规格数量主要技术指标复验项目抽样计划进场时间门窗框86型铝合金窗墙面积比、传热系数、遮阳系数2011年4月固定铁件2011年4月内扇玻璃窗墙面积比、传热系数、遮阳系数2011年4月发泡剂2011年4月硅酮密封胶2011年4月4.2.2施工机具见表4.2表4.2序号名称数量主要参数进场时间1射钉枪102011年4月2靠尺52011年4月34.2.3操作工艺施工操作执行的标准:(1) 江苏省住宅工程质量通病防治控制标准 。(2) 建筑外窗气密性能分级及其检测方法GB7107-2002 。
