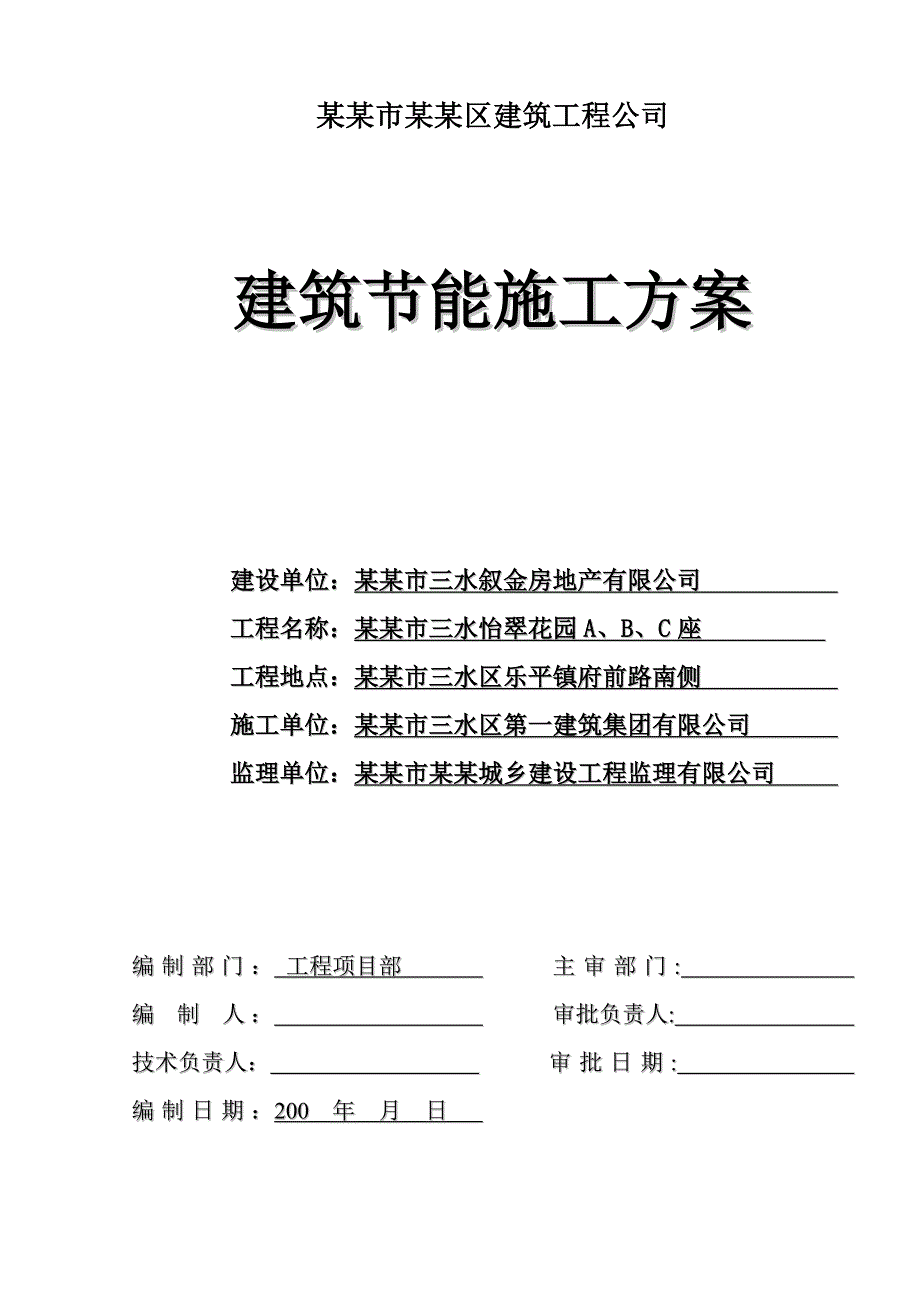

《住宅楼建筑节能施工方案2.doc》由会员分享,可在线阅读,更多相关《住宅楼建筑节能施工方案2.doc(18页珍藏版)》请在第壹文秘上搜索。

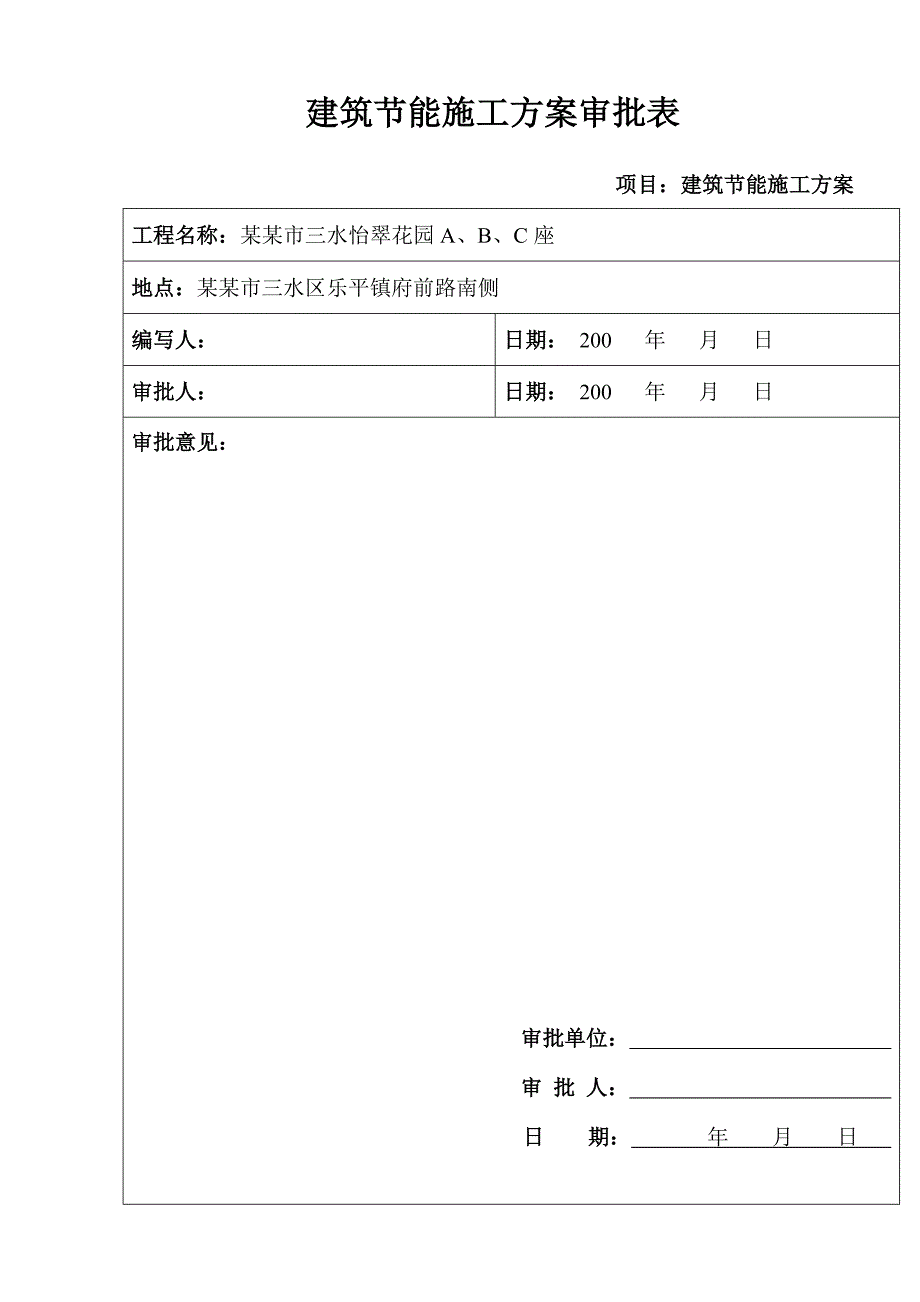

1、某某市某某区建筑工程公司建筑节能施工方案建设单位:某某市三水叙金房地产有限公司 工程名称:某某市三水怡翠花园A、B、C座 工程地点:某某市三水区乐平镇府前路南侧 施工单位:某某市三水区第一建筑集团有限公司 监理单位:某某市某某城乡建设工程监理有限公司 编制部门: 工程项目部 主审部门: 编 制 人: 审批负责人: 技术负责人: 审批日期: 编制日期:200 年 月 日 建筑节能施工方案审批表 项目:建筑节能施工方案工程名称:某某市三水怡翠花园A、B、C座地点:某某市三水区乐平镇府前路南侧编写人:日期: 200 年 月 日审批人: 日期: 200 年 月 日审批意见:审批单位: 审 批 人: 日

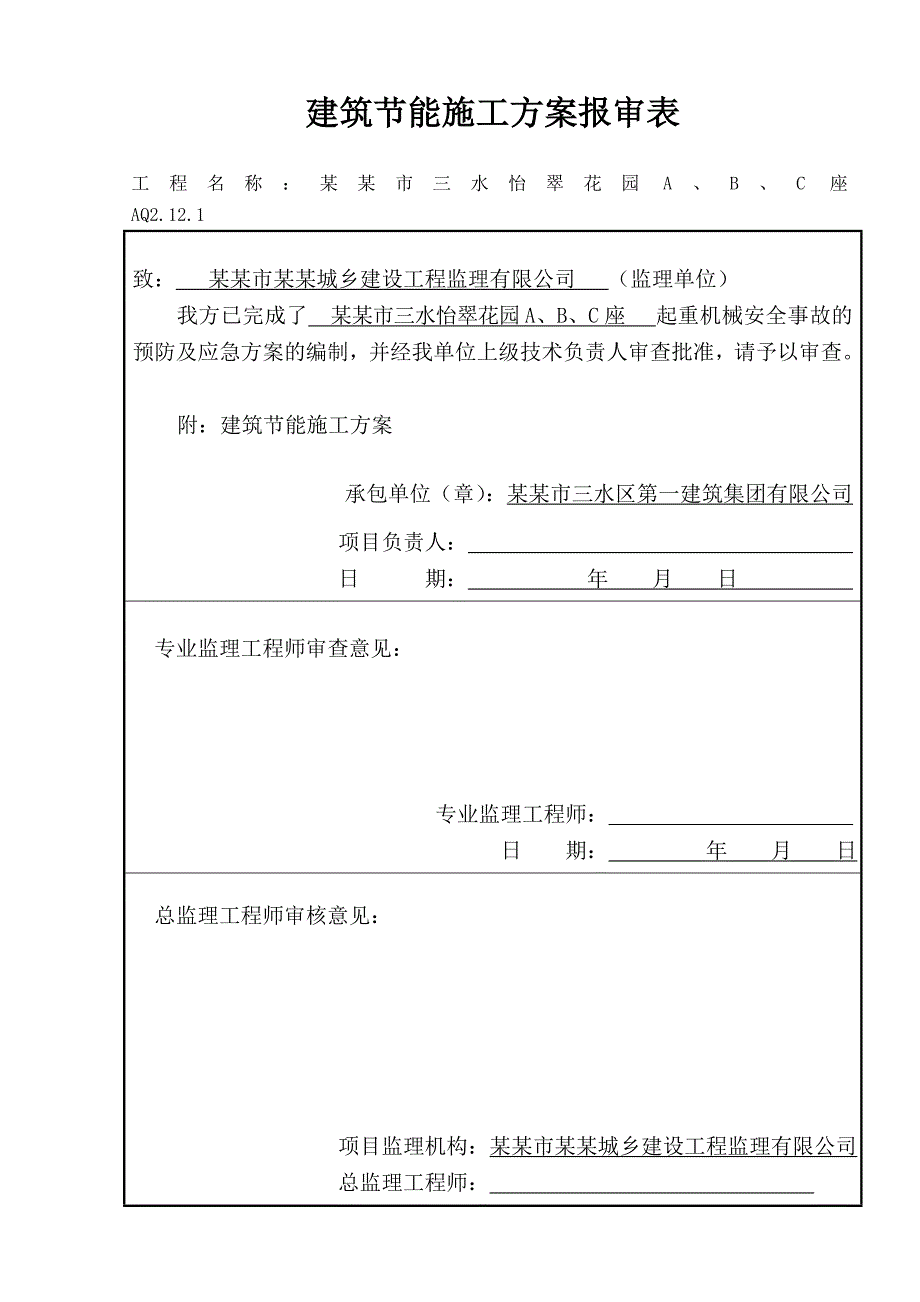

2、 期: 年 月 日 建筑节能施工方案报审表工程名称:某某市三水怡翠花园A、B、C座 AQ2.12.1致: 某某市某某城乡建设工程监理有限公司 (监理单位)我方已完成了 某某市三水怡翠花园A、B、C座 起重机械安全事故的预防及应急方案的编制,并经我单位上级技术负责人审查批准,请予以审查。附:建筑节能施工方案承包单位(章):某某市三水区第一建筑集团有限公司 项目负责人: 日 期: 年 月 日 专业监理工程师审查意见: 专业监理工程师: 日 期: 年 月 日 总监理工程师审核意见: 项目监理机构:某某市某某城乡建设工程监理有限公司 总监理工程师: 日 期: 年 月 日 目 录二.工程概况5三.节能概

3、况53.1屋面节能工程53.2墙体节能工程53.3门窗节能工程6四. 施工部署64.1建筑节能工程技术质量管理体系64.2 质量保证体系64.3技术准备74.4材料准备74.5 节能验收7五.节能工程施工工艺75.1屋面保温层施工工艺75.1.1 工程概况:75.1.2 保温屋面做法75.1.3 材料选择75.1.4 施工方法:85.1.5 成品保护115.1.6 屋面防水质量控制措施115.1.7 屋面作业的安全、文明施工及环境保护要求125.2墙体施工125.2.1 墙体做法125.2.2 一般规定125.2.3 施工准备125.2.4 墙体砌筑125.2.7 墙体孔洞的砌筑与处理135.

4、2.8 构造柱施工135.2.9 雨期施工和安全施工135.3铝合金窗145.3.1、铝合金窗框安装145.3.2、铝合金窗扇安装145.3.3、清理14六、节能工程验收15七、质量、安全管理措施177.1质量保证措施177.2安全保证措施17八、文明施工178.1管理组织178.2施工现场和生活区实行封闭管理178.3规范施工场地管理188.4搞好机具设备的管理,提高设备的完好、使用率188.5操作面做到工完场清18一.编制依据1.1建筑节能验收规范(GB50411-2007)1.2建筑工程施工质量验收统一标准GB50300-20011.3工程建筑施工图1.4某某市三水怡翠花园A、B、C座工

5、程图纸会审、洽商、变更相关内容1.5工程施工组织设计二.工程概况工程名称:某某市三水怡翠花园A、B、C座兴建单位:某某市三水叙金房地产有限公司设计单位:某某市三水博维规划建筑设计有限公司监理单位:某某市某某城乡建设工程监理有限公司施工单位:某某市三水区第一建筑集团有限公司某某市三水怡翠花园A、B、C座位于某某市三水区乐平镇府前路南侧,由某某市三水叙金房地产有限公司兴建,某某市三水区第一建筑集团有限公司承建,某某建筑设计院有限公司设计,某某市某某城乡建设工程监理有限公司监理。属一至十一层钢筋混凝土结构,建筑总面积共为14854.6,工程总造价为1292万元,建筑物最高高度为41.73米。 花园A

6、座为钢筋混凝土十一层7040.7,工程造价为613万元,首层标高为4.4米,二至十一层标高为3.3米,建筑总高度为41.73米。花园B座为钢筋混凝土一层769.4,工程造价为66万元,首层标高为4.4米,建筑总高度为6.1米;花园C座为钢筋混凝土十一层7044.5,工程造价为613万元,首层标高为4.4米,二至十一层标高为3.3米,建筑总高度为41.73米。三.节能概况本工程位于珠三角地区,建筑气候分区为夏热冬暖地区;本建筑主要是以面北向南布置,有利于冬季日照和夏季自然通风。3.1屋面节能工程本工程屋面保温层为40厚挤塑聚苯板(0.036W/m.kK=0.703W/m2.kK=0.703W/m

7、2.k)。3.2墙体节能工程本工程主体外墙采用200厚加气混凝土砌体,0.275W/m.k;外墙平均传热系数K=1.073W/m2.k。3.3门窗节能工程外窗:采用普通铝合金窗,平均窗墙面积比23%,传热系数5.5W/m2.k,外窗综合遮阳系数0.54 SC。玻璃:采用5-6mm普通透明玻璃,外窗气密性等级为3级。四. 施工部署4.1建筑节能工程技术质量管理体系为了贯彻国家建筑节能的政策,加强建筑节能工程的施工管理。项目经理部成立了以项目经理为组长;项目生产副经理为副组长的建筑节能工程施工领导小组,其机构组成、人员编制及责任分工如下:组 长:廖镇锦负责组织协调工作。副组长:季志全负责现场施工指

8、挥、质量监督工作。组 员:吴振添现场施工管理、质量及细部施工做法。4.2 质量保证体系以质量生存、求发展是我公司的质量方针。我项目经理部通过认真学习建筑节能工程相关规程、规范、标准,强化质量意识,建立了行之有效的规范化质量管理体系,能够使建筑节能工程的各项工作均处于良好的受控状态。在施工过程中,我项目经理部将严格按照相关规程、规范、标准等执行。为完成好本工程的建筑节能工程,根据本工程的特点,我项目经理部将对以下环节作为建筑节能工程的质量控制点:(1)分包单位的选择:建筑节能工程的分包单位,应选择有类似工程施工经验的队伍,并对其在施工程(或已完工的工程)进行考察。(2)建筑节能材料的检验A. 建

9、筑节能材料须有本市材料准用证、检验报告及出厂合格证,主要材料必须有材料交易证。B.材料使用前必须经复试合格后方能使用。对特殊材料须进行放射性物质及有害气体的环保检验。(3)制定相应技术措施,作好工序过程控制。A.施工前应做好图纸审查工作,将技术关口前移。施工前认真编好作业指导书,做好技术交底。B.施工过程中严格执行三检制和样板引路制度,做好预测预控及全方位的过程控制。C.做好技术复测及资料整理工作,主要材料及施工过程操作要留有痕迹,具有可追溯性。D.对关键部位及特殊工序要责任到人,从“人、机、料、法、环”五个方面进行控制。E.做好各专业接口及预留预埋的专业检查。4.3技术准备组织项目部人员认真

10、熟悉图纸,确定各个工序的做法,材料要求,验收标准。施工人员必须全部持证上岗。4.4材料准备进行各种材料的选样工作, 报监理审批后进场,并做好材料进场后的验收和送样工作,合格后方可用于工程上。4.5 节能验收建立节能材料使用台帐,会同监理及建设主管部门做好墙体、门窗、天面等节能构造隐蔽前的验收。五.节能工程施工工艺5.1屋面保温层施工工艺5.1.1 工程概况:本工程屋面防水等级为二级。5.1.2 保温屋面做法5.1.2.1平屋面1、 钢筋混凝土屋面板,表面清理干净。2、 20厚水泥砂浆。3、 40厚挤塑聚苯板。4、 20厚水泥砂浆。5、 40厚细石钢筋网混凝土(双向配筋)。5.1.3 材料选择屋

11、面保温材料进场后由材料员进行外观验收,检查外形、容重、厚度。外形整齐,厚度允许偏差4mm。应根据块材单块体积,计算其重量检查容重是否超标,办理验收手续和记录。保温材料堆放要注意防潮,防止破坏和污染。防水材料,出厂质量证明文件应齐全,使用国家认证的厂家和有材料质量证明的材料,同时由现场实验员负责取样送检,合格后方可使用。5.1.4 施工方法:1)保温层施工: 基层应平整、干净、干燥; 挤塑板的铺贴方式采用粘铺; 挤塑板不应破碎、缺棱角,铺设时遇有缺棱掉角、破碎不齐的,应锯平拼接使用。 板与板间之间要错缝、挤紧,不得有缝隙。若因挤塑板裁剪不方正或裁剪不直而形成缝隙,应用挤塑板条塞入并打磨平。 2)

12、找坡层施工: 先按设计坡度及流水方向,用砂浆打点定位,确保坡度、厚度正确。 铺设水泥珍珠岩找坡,用平板振动器压实适当,表面平整,找坡正确。 找坡层完工后,应用彩条布覆盖,以防浸水和破坏。 铺设找坡层时,应按设计规定埋设好排气槽、管。3)水泥砂浆找平层施工: 水泥砂浆要求:严格控制配合比,使用清净中砂并过5mm孔筛,含泥量不大于3%。 做好防水基层的处理,板面上的垃圾、杂物、硬化的砂浆块等必须请除干净,墙上四周必须弹出水平标高控制线(50线)。孔洞、管线应事前预埋、预留,严禁事后打洞。 施工前应在底层先刷一道素水泥奖,找平层应粘结牢固,没有松动、起砂、起皮等现象,表面平整度5mm。 找平层应设置30宽分隔缝,间距不大于6m6m。 在女儿墙、管道出屋面处均做成半径不小于1015cm的圆角。 防水层施工前,现场要进行基层检验:一般是将一块薄膜覆盖在找平层上,经过一夜后第2天早上掀起薄膜处没有明显的潮湿痕迹,则可进行防水层施工。4)防

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑节能

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
