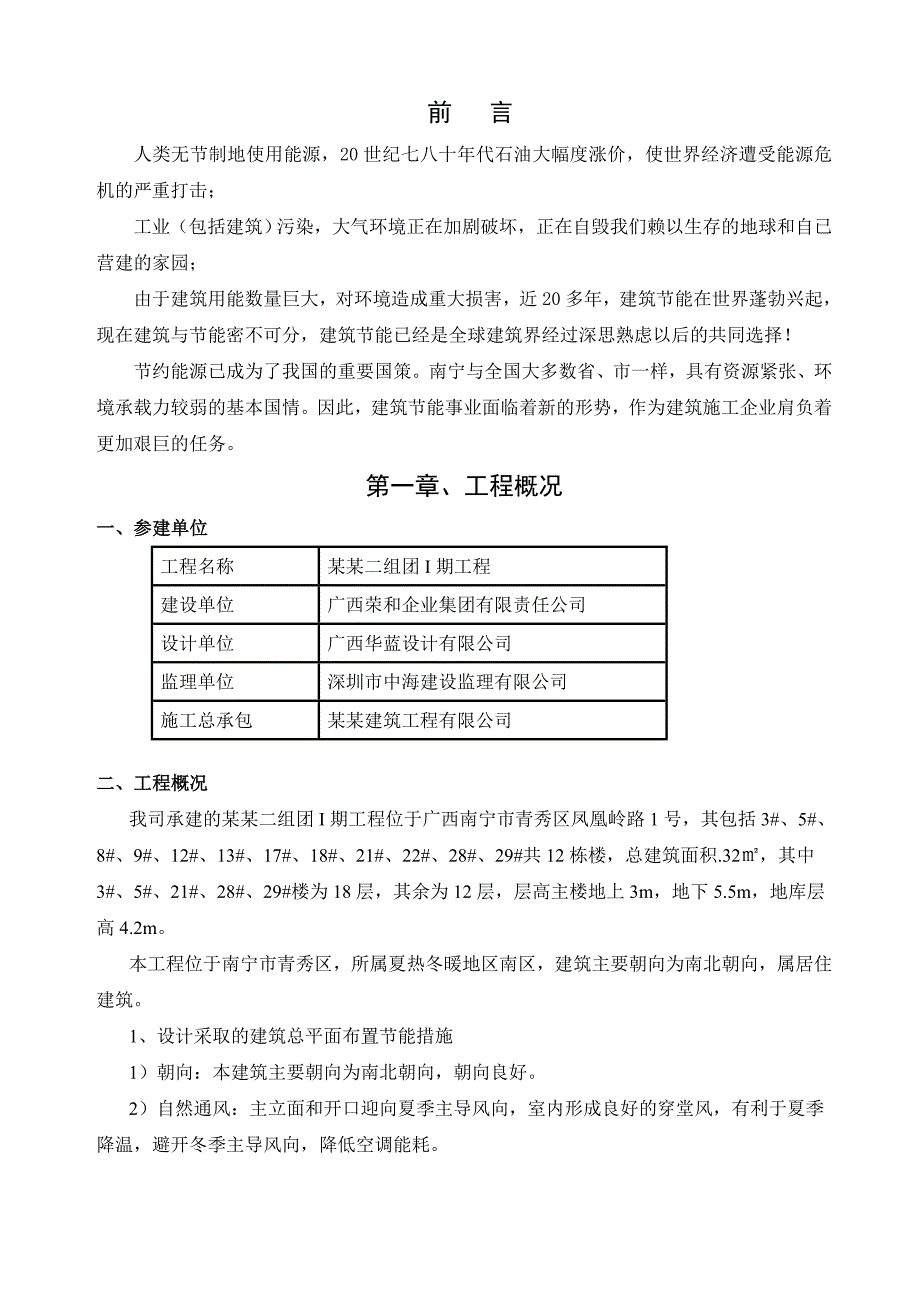

1、某某二组团I期工程节能施工方案 编制: 审核: 审批:某某建筑工程有限公司某某年11月20日 前 言人类无节制地使用能源,20世纪七八十年代石油大幅度涨价,使世界经济遭受能源危机的严重打击;工业(包括建筑)污染,大气环境正在加剧破坏,正在自毁我们赖以生存的地球和自已营建的家园;由于建筑用能数量巨大,对环境造成重大损害,近20多年,建筑节能在世界蓬勃兴起,现在建筑与节能密不可分,建筑节能已经是全球建筑界经过深思熟虑以后的共同选择!节约能源已成为了我国的重要国策。南宁与全国大多数省、市一样,具有资源紧张、环境承载力较弱的基本国情。因此,建筑节能事业面临着新的形势,作为建筑施工企业肩负着更加艰巨的任
2、务。第一章、工程概况一、参建单位工程名称某某二组团I期工程建设单位广西荣和企业集团有限责任公司设计单位广西华蓝设计有限公司监理单位深圳市中海建设监理有限公司施工总承包某某建筑工程有限公司二、工程概况我司承建的某某二组团I期工程位于广西南宁市青秀区凤凰岭路1号,其包括3#、5#、8#、9#、12#、13#、17#、18#、21#、22#、28#、29#共12栋楼,总建筑面积.32,其中3#、5#、21#、28#、29#楼为18层,其余为12层,层高主楼地上3m,地下5.5m,地库层高4.2m。本工程位于南宁市青秀区,所属夏热冬暖地区南区,建筑主要朝向为南北朝向,属居住建筑。1、设计采取的建筑总平

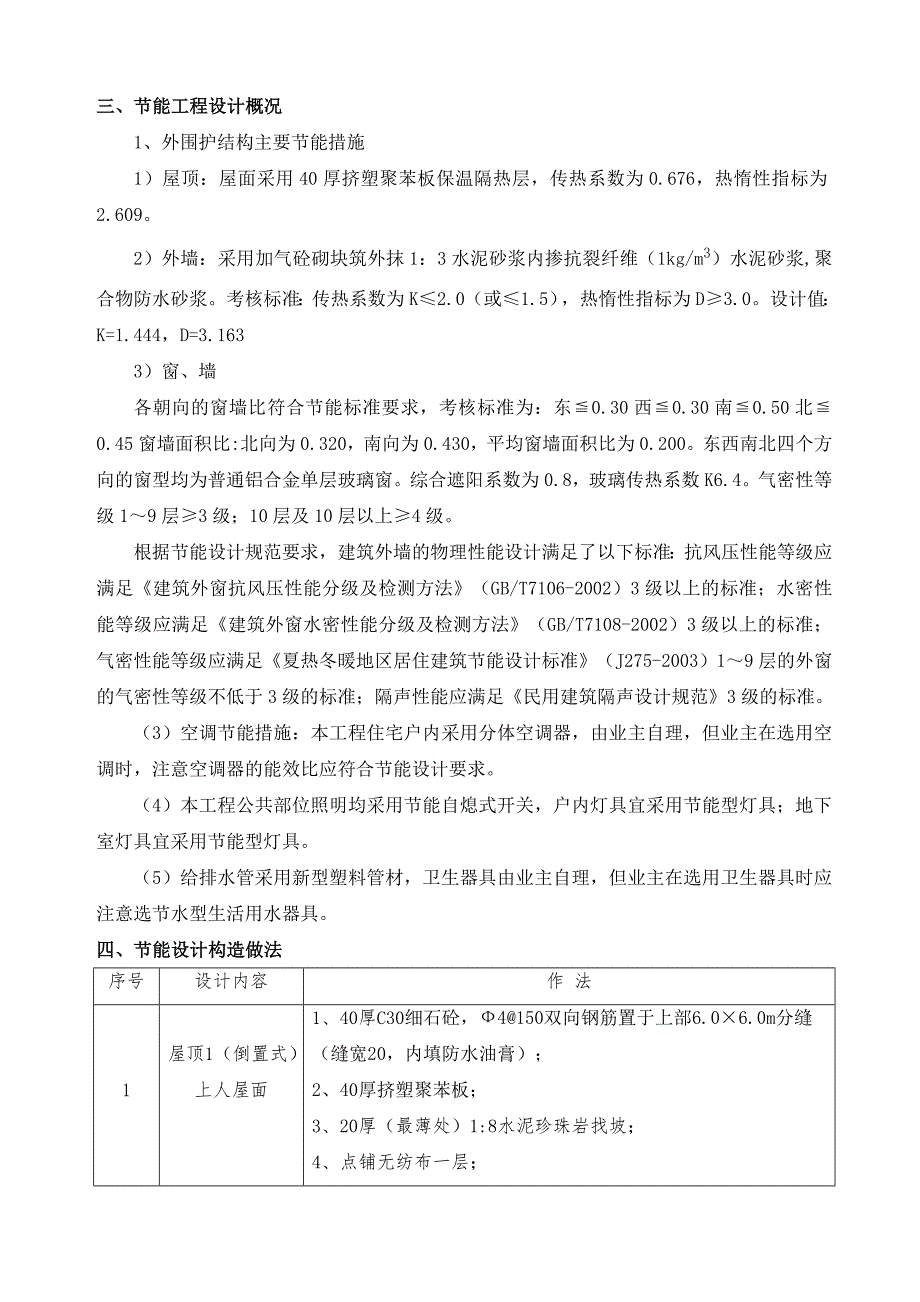

3、面布置节能措施1)朝向:本建筑主要朝向为南北朝向,朝向良好。2)自然通风:主立面和开口迎向夏季主导风向,室内形成良好的穿堂风,有利于夏季降温,避开冬季主导风向,降低空调能耗。三、节能工程设计概况1、外围护结构主要节能措施1)屋顶:屋面采用40厚挤塑聚苯板保温隔热层,传热系数为0.676,热惰性指标为2.609。2)外墙:采用加气砼砌块筑外抹1:3水泥砂浆内掺抗裂纤维(1kg/m3)水泥砂浆,聚合物防水砂浆。考核标准:传热系数为K2.0(或1.5),热惰性指标为D3.0。设计值:K=1.444,D=3.1633)窗、墙各朝向的窗墙比符合节能标准要求,考核标准为:东0.30西0.30南0.50北0
4、.45窗墙面积比:北向为0.320,南向为0.430,平均窗墙面积比为0.200。东西南北四个方向的窗型均为普通铝合金单层玻璃窗。综合遮阳系数为0.8,玻璃传热系数K6.4。气密性等级19层3级;10层及10层以上4级。根据节能设计规范要求,建筑外墙的物理性能设计满足了以下标准:抗风压性能等级应满足建筑外窗抗风压性能分级及检测方法(GB/T7106-2002)3级以上的标准;水密性能等级应满足建筑外窗水密性能分级及检测方法(GB/T7108-2002)3级以上的标准;气密性能等级应满足夏热冬暖地区居住建筑节能设计标准(J275-2003)19层的外窗的气密性等级不低于3级的标准;隔声性能应满足
5、民用建筑隔声设计规范3级的标准。(3)空调节能措施:本工程住宅户内采用分体空调器,由业主自理,但业主在选用空调时,注意空调器的能效比应符合节能设计要求。(4)本工程公共部位照明均采用节能自熄式开关,户内灯具宜采用节能型灯具;地下室灯具宜采用节能型灯具。(5)给排水管采用新型塑料管材,卫生器具由业主自理,但业主在选用卫生器具时应注意选节水型生活用水器具。四、节能设计构造做法序号设计内容作 法1屋顶1(倒置式)上人屋面1、40厚C30细石砼,4150双向钢筋置于上部6.06.0m分缝(缝宽20,内填防水油膏);2、40厚挤塑聚苯板;3、20厚(最薄处)1:8水泥珍珠岩找坡;4、 点铺无纺布一层;5
6、、 刷基层处理剂,一层2厚自粘性改性沥青防水卷材(四周上翻300)6、 20厚1:2.5水泥砂浆找平层;7、 现浇钢筋砼结构板2屋顶2(倒置式)不上人屋面1、40厚C30细石砼,4150双向钢筋置于上部6.06.0m分缝(缝宽20,内填防水油膏);2、20厚(最薄处)1:8水泥珍珠岩找坡;3、点铺无纺布一层;4、刷基层处理剂,一层2厚自粘性改性沥青防水卷材(四周上翻300)5、20厚1:2.5水泥砂浆找平层;6、现浇钢筋砼结构板3外墙面1、 涂料层2、 5厚1:2.5水泥砂浆3、 15厚1:3水泥砂浆,内掺抗裂纤维(1kg/m3)分两次抹灰4、 满挂镀锌钢丝网,孔径1212,丝径0.5,与剪力
7、墙交接处向剪力墙一侧多搭接1505、 刷专用截面及处理6、 墙体第二章 编制依据一、法律法规、图纸资料和贯标要求1、国家现行工程建设法律法规、现行工程建设标准强制性条文、施工质量验收规范、规程、建筑工程预算定额、建筑节能工程施工质量验收规范及建筑施工手册。2、设计施工图纸、地质勘探资料、配套的建筑标准图集、工程预算书、合同文件及有关技术文件。3、国家现行有关安全生产和文明施工的规定以及劳动力、机具设备、材料管理和施工要求。4、我公司贯彻和运行ISO9002:2000质量管理标准的要求。本公司编制的质量、安全、经营管理手册、施工组织设计编制与实施程序、作业指导书及有关施工工艺标准。二、施工技术规
8、范、规程、标准工程测量规范GB 50026-93建筑节能工程施工质量验收规范GB504112007砌体工程现场检测技术标准GBT50315-2000砌体工程施工质量验收规范GB50203-2002建筑装饰装修工程质量验收规范GB50210-2001广西壮族自治区居住建筑节能设计标准DB45/221-2005夏热冬暖地区居住建筑节能设计标准JGJ75-2003 、J275-2003施工现场临时用电安全技术规范JGJ46-2005建筑施工高处作业安全技术规范JGJ80-91建筑机械使用安全技术规程JGJ33-2001建筑施工安全检查标准JGJ59-99建设工程项目管理规范GB50326-2001建
9、设工程文件归档整理规范GB/T50328-2001工程建设标准强制性条文房屋建筑部分2002年版 中南地区通用建筑标准设计建筑配件图集(合计本)1998特种作业人员安全技术考核管理规程GB5306-85龙门架井架物料提升机安全技术规范JGJ88-92民用建筑工程室内环境污染控制规范GB50325-2001第三章 加气砼砌块施工一、材料要求1、加气混凝土砌块材料进场应进行外观质量验收(加气混凝土砌块外观尺寸偏差见下表),验收合格后应分类堆放整齐,并应采取有效的防雨措施,加气混凝土砌块不得被雨水浸泡。加气混凝土砌块进场除经外观质量检查合格、产品质量证明文件齐全外,还必须对加气混凝土砌块取样进行复试
10、,加气混凝土砌块强度、导热系数两项指标都满足设计要求后方能使用。加气混凝土砌块尺寸允许偏差和外观质量 项目指标优等品一等品合格品(1)尺寸允许偏差(mm)长度L1345宽度B1233,4高度H1233,4(2)缺棱掉角个数,不多于(个)012最大尺寸不得大于(mm)07070最小尺寸不得大于(mm)03030(3)平面弯曲不得大于(mm)035(4)裂纹条数不多于(条)012任一面上的裂纹长度不得大于裂纹方向的01/31/2贯穿一棱二面的裂纹长度不得大于裂纹所在面的裂纹方向尺寸总和的01/31/3(5)爆裂、粘模和损坏深度不得大于(mm)102030(6)表面疏松、层裂不允许不允许不允许(7)
11、表面油污不允许不允许不允许注:本工程加气混凝土砌块质量要求为合格品。2、砌筑砂浆本工程加气砼砌块采用专业配套砂浆,进场的专用配套砂浆应有出厂合格证、检验报告和进场复验报告。二、作业条件1、砌筑前,墙基层应经验收合格,砌筑加气混凝土砌块墙部位的楼地面、灰渣杂物及高出部分应清除干净。2、在结构墙、柱上弹出1米线,弹出墙边线、门窗洞口位置线,对于窗洞尺寸要从顶层吊线至底,保证窗立面线条在同一直线上。3、气混凝土墙底部砌三皮实心砖。4、砌筑前1天,应将加气混凝土砌块及与原结构相接处洒水湿润,以保证砌块良好粘结。5、按砌块每皮高度制作皮树杆,并竖立于墙的两端,在两相对皮树之间拉准线。三、砌体施工的规范要
12、求1、砌块砌筑前一天要洒水润湿,洒水要适量不宜过多。施工时加气混凝土砌块的含水率控制在1015%比较适宜,砌块含水深度以表层1015mm为宜,表层含水深度可通过刀刮或敲掉边角观察规律,按经验判定。通常情况下在砌筑前24h浇水,浇水量应根据施工当时的季节和干湿温度情况决定,由表面湿润度控制。禁止直接使用饱含雨水或浇水过量的砌块。2、砌块龄期要超过28天,才允许砌筑。3、在房屋四角或楼梯间转角处设立皮数杆,批数杆间距不得超过15m。4、加气砼砌块(600200190)竖向灰缝相互错开300,并不小于150。当不能保证此规定时在水平缝中设置26钢筋,长度700。5、砌块灰缝横平竖直,水平灰缝砂浆饱满
13、度不得低于90%,竖向灰缝砂浆饱满度不得低于80%。6、墙体施工过程中预留的施工洞口要预留阴阳差、设置拉结筋,每3皮砖设置26通长拉结筋,拉结筋每边伸入墙内1米。7、砌筑前砌墙处砼地面要用水冲干净。8、砼柱、墙与砖墙连接处要设置拉结筋:竖直方向为间距400,长度为1m,200墙厚设置26,100墙厚设置16,端部90o 弯钩。接缝处砂浆要饱满,以防止不同材料膨胀系数不同而产生的裂缝。9、两种不同砌体交接时,采用6400拉墙筋,拉结筋长度伸入每边墙体700并1/5墙长。2、有外挑板的外墙处浇筑200高,同墙宽,C20细石砼的墙基。10、窗台板采用C20素砼厚810的压顶。11、墙体转角处设置64
14、00拉墙筋,拉结筋长度伸入每边墙体700并1/5墙长。12、灰缝要求:加气砼砌块砌体水平灰缝厚度15,竖向灰缝宽度20。13、墙体长度大于5 m时设置构造柱。14、墙高度大于4m时,在墙高度中部(一般结合门窗洞口上方过梁位置)设置通长的钢筋混凝土圈梁,圈梁截面为墙厚b200,配纵筋412,箍筋6 200,柱(砼墙)施工时预埋412与圈梁筋焊接或搭接。圈梁遇过梁时,应按截面、配筋较大者设置。四、施工工艺流程1、材料进场均验收复试合格预制过梁、预制块提前一天对砌体浇水砂浆搅拌轴线定位、标高、砖皮数杆定位砌墙验收评定。2、砌体施工工艺1)砌筑前施工准备:砌筑前先应提前对砌体浇水湿润,以水浸入砖四周边1.5cm为宜,含水量为10%-15%。砌块必须在砌体施工前一天浇水。2)墙体放样:砌筑前,各框架角柱墙体设中线。结合本工程按一层一挂进行吊靠。结构柱、梁有偏差,及时纠正。标注墙中,复校无误后进行门窗,砖皮数定标,即在各柱仔细划线砖层和门窗标高,来控制灰缝大小,使灰缝均匀一致。3)砼返边:A、厨房、卫生间隔墙:离地200高度以内采用C15混凝土浇筑墙基,宽同墙厚。B、外墙外挑线条、空调板处墙基离地200高度以内采用C15混凝土浇筑墙基,宽同墙厚。
