住宅楼悬挑式钢管脚手架施工方案#脚手架计算书.doc

上传人:p** 文档编号:954637 上传时间:2024-05-29 格式:DOC 页数:40 大小:688KB
下载 相关 举报
住宅楼悬挑式钢管脚手架施工方案#脚手架计算书.doc_第1页
第1页 / 共40页
住宅楼悬挑式钢管脚手架施工方案#脚手架计算书.doc_第2页
第2页 / 共40页
住宅楼悬挑式钢管脚手架施工方案#脚手架计算书.doc_第3页
第3页 / 共40页
住宅楼悬挑式钢管脚手架施工方案#脚手架计算书.doc_第4页
第4页 / 共40页
住宅楼悬挑式钢管脚手架施工方案#脚手架计算书.doc_第5页
第5页 / 共40页
住宅楼悬挑式钢管脚手架施工方案#脚手架计算书.doc_第6页
第6页 / 共40页
住宅楼悬挑式钢管脚手架施工方案#脚手架计算书.doc_第7页
第7页 / 共40页
住宅楼悬挑式钢管脚手架施工方案#脚手架计算书.doc_第8页
第8页 / 共40页
住宅楼悬挑式钢管脚手架施工方案#脚手架计算书.doc_第9页
第9页 / 共40页
住宅楼悬挑式钢管脚手架施工方案#脚手架计算书.doc_第10页
第10页 / 共40页
亲,该文档总共40页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《住宅楼悬挑式钢管脚手架施工方案#脚手架计算书.doc》由会员分享,可在线阅读,更多相关《住宅楼悬挑式钢管脚手架施工方案#脚手架计算书.doc(40页珍藏版)》请在第壹文秘上搜索。

1、目 录 1工程概况11.1总体工程概况11.2脚手架工程概况12编制依据23施工部署33.1安全防护领导小组33.2设计总体思路34脚手架构造要求及技术措施44.1脚手架的构造要求及技术措施44.2脚手架出入口的构造115安全防护措施125.1电梯井洞口防护措施125.2结构临边防护措施125.3楼梯间防护措施135.4防雷避电措施136脚手架的搭设及拆除施工工艺136.1普通型钢悬挑脚手架脚手架搭设施工工艺136.2脚手架的拆除施工工艺147劳动力、材料及机具配备147.1劳动力配备147.2材料配备157.3机具配备158质量保证158.1构配件允许偏差158.2脚手架搭设的允许偏差和检验

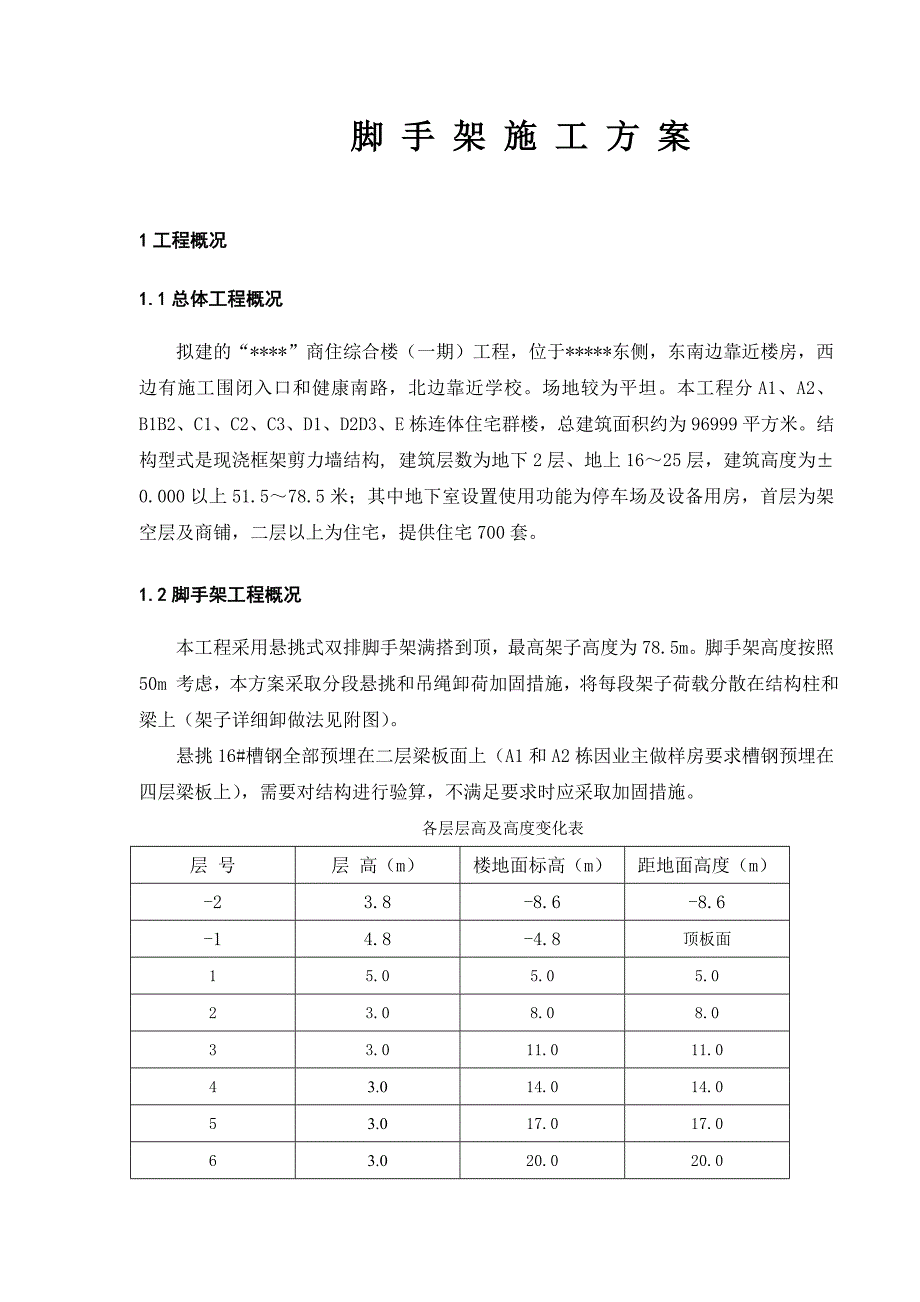

2、方法168.3扣件拧紧抽样检查数目及质量判定标准198.4质量保证注意事项199安全施工措施209.1材质及其使用的安全技术措施209.2脚手架搭设的安全技术措施209.3脚手架上施工作业的安全技术措施219.4脚手架拆除的安全技术措施2110文明施工要求2211外双排脚手架稳定验算2312附图38脚 手 架 施 工 方 案1工程概况1.1总体工程概况拟建的“*”商住综合楼(一期)工程,位于*东侧,东南边靠近楼房,西边有施工围闭入口和健康南路,北边靠近学校。场地较为平坦。本工程分A1、A2、B1B2、C1、C2、C3、D1、D2D3、E栋连体住宅群楼,总建筑面积约为96999平方米。结构型式是

3、现浇框架剪力墙结构, 建筑层数为地下2层、地上1625层,建筑高度为0.000以上51.578.5米;其中地下室设置使用功能为停车场及设备用房,首层为架空层及商铺,二层以上为住宅,提供住宅700套。1.2脚手架工程概况本工程采用悬挑式双排脚手架满搭到顶,最高架子高度为78.5m。脚手架高度按照50m 考虑,本方案采取分段悬挑和吊绳卸荷加固措施,将每段架子荷载分散在结构柱和梁上(架子详细卸做法见附图)。悬挑16#槽钢全部预埋在二层梁板面上(A1和A2栋因业主做样房要求槽钢预埋在四层梁板上),需要对结构进行验算,不满足要求时应采取加固措施。各层层高及高度变化表层 号层 高(m)楼地面标高(m)距地

4、面高度(m)-23.8-8.6-8.6-14.8-4.8顶板面15.05.05.023.08.08.033.011.011.043.014.014.053.017.017.063.020.020.073.023.023.083.026.026.093.029.029.0103.032.032.0113.035.035.0123.038.038.0133.041.041.0143.044.044.0153.047.047.0163.050.050.0173.053.053.0183.056.056.0193.059.059.0203.062.062.0213.065.065.0223.068.0

5、68.0233.071.071.0243.074.074.0253.077.077.0屋面梯间3.080.080.0屋面水箱358358352编制依据“*”商住综合楼(一期)工程施工图纸 *设计公司“*”商住综合楼(一期)工程施工组织设计建筑施工扣件式钢管脚手架安全技术规范(JGJ 130-2001,2002年版)建筑施工高处作业安全技术规范(JGJ 80-91)建筑施工安全检查标准(JGJ 59-99)建筑施工手册(缩印本第4 版,2003.9)简明施工计算手册3施工部署3.1安全防护领导小组安全生产、文明施工是企业生存与发展的前提条件,是达到 “杜绝死亡、重伤及消防、机械事故,年轻伤频率控

6、制在3以内” 安全生产目标的必然保障,也是我项目部争创建“*市双优工地”的根本要求。为此项目经理部成立以现场经理为组长的安全防护领导小组,其机构组成、人员编制及责任分工如下:3.2设计总体思路(一)、外墙脚手架工程总体布置根据项目施工组织设计及工程的特点结合业主方对商品房销售的要求,将其搭设分为3大部分以及卸料平台:1、第一部分:地下室,标高从-8.600m0.000m结构形式采用落地式普通钢管脚手架搭设,高度8.600m;依据基坑工作面情况决定使用门式脚手架或移动式门式脚手架,脚手架立杆距离结构墙面至少20cm,以确保在该阶段后施工地下室外墙防水。地下室防水工程完成后全部拆除。2、 第二部分

7、落地式脚手架:首层至二(四)层,标高从0.300(0.000)8.000m(11.000m),结构形式采用落地式普通钢管脚手架搭设。3、 第三部分悬挑式脚手架:2层板面至屋面层部分(A1、A2栋从4层板面至屋面层),标高从5.00083.5m,结构形式采用普通型钢(槽钢)悬挑式和钢丝绳加吊环吊挂式相结合钢管脚手架,按分段卸荷方法搭设,按每4层卸荷一次。、2层至5层段,由2层悬挑5层吊挂,、6层至9层段,由7层吊挂,、10层至13层段,由11层吊挂,、14层至17层段,由15层吊挂,(E栋由14层悬挑15层吊挂),、18层至21层段,由19层吊挂,、22层至25层段,由23层吊挂,4、卸料平台:

8、结构施工期间按每个塔楼每层设置,每栋保持上下2层卸料平台,确保施工安全,每次搭拆必须在搭好上一层时才能拆除下一层平台架子。具体尺寸为:长2.5m,宽2.2m,结构构造采用槽钢为主次梁,钢丝绳、吊环吊挂相结合的槽钢、钢管、合板结构形式,卸料台周边围拦高度1.2m。详见后附大样图。(二)、脚手架使用材料有:483.5钢管、可锻式铸铁钢管扣件、密排条竹式脚手板、18厚胶合板并油红白相间油漆踢脚板、14卸荷钢丝绳、级18卸荷吊环、U型扣、阻燃密目安全网、16#悬挑槽钢。结合本工程结构形式、实际施工特点,脚手架施工及使用为A1、A2栋从四层板面和中心花园区采用悬挑,其它的从二层板面悬挑。外脚手架沿建筑物

9、四周搭设悬挑式双排钢管脚手架,用于结构和装修施工,同时兼作安全防护。外架立杆距离结构外沿或者阳台外沿0.15m,横距为0.8m ,纵距为1.50m;大横杆步距1.80m,横向间距800,纵向2条通长。4脚手架构造要求及技术措施4.1脚手架的构造要求及技术措施4.1.1悬挑脚手架的构造和技术措施A1栋和A2栋在四层梁板和其它在二层梁板采用外架采用斜拉式悬挑双排外脚手架,A1栋和A2栋在四层梁板埋设16#槽钢挑梁,其它部份在二层埋设16#槽钢挑梁,在三层梁板设斜拉钢丝绳,同时每隔四层卸荷一次。卸荷采用14钢丝绳斜拉方式,斜拉点水平间距4500mm,悬挑架考虑风载浮托作用上部斜拉的同时设下拉杆间距1

10、500mm,采用483.5钢管,与脚手架的附墙预埋钢管连接。悬挑斜拉式脚手架搭设中,其架体的搭设保持立杆纵距1.5米,排距0.8米,大横杆步距为1.8米,小横杆间距为0.75米,小横杆挑出大横杆20以防止其从扣件中滑出。悬挑架连墙件按两步两跨设置,采用双扣件固定。考虑铺设脚手板两层。1、基本构造1)悬挑梁的设置多道悬挑斜拉式脚手架的布置,采用在楼层边梁处按照外架立杆的间距埋设16#槽钢梁作为悬挑构件。距悬挑梁外端200mm和距结构边线300mm处,横向焊接两根18钢筋作固定立杆,注意立杆要对准横向槽钢上放置。2)斜拉构件的设置斜拉构件由钢丝绳、可调螺栓、吊环、卡环等构件组成,钢丝绳的一端用卡环

11、固定在槽钢挑梁悬臂端的底部上,一端与预埋的吊环连接,中间用花篮螺栓连接。吊环预埋位置与槽钢梁的预埋位置在同一铅垂线上,其相对标高相差一个标准层高。按照以上程序把斜拉构件组装好后,可调螺栓,使每根钢丝绳在张紧的前提下基本达到同等的受力状态。4.1.2脚手架的构造和技术措施1)定位在二层(四层)的板面上,16号槽钢按预留定位筋插入固定,按距离建筑结构300处和1100焊接18钢筋横向成排,间距尺寸要求一致,祥见大样图。2)立杆脚手架外立杆纵间距为0.9米,内立杆纵间距为1.5米,横向间距为0.8米;立杆顶端高出结构栏杆至少1.5m。立杆接头除顶层顶步外,其余各层各步接头必须采用对接扣件连接,立杆与

12、大横杆采用直角扣件连接。接头交错布置,两个相邻立柱接头避免出现在同步同跨内,并且在高度方向至少错开50cm;各接头中心距主节点的距离不大于步距的1/3(本工程取50cm)。立杆在顶部搭接时,搭接长度不小于1m,必须等间距3 个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不小于100mm。立杆的误差控制:为了防止立杆编斜而承受过大的偏心力,需对立杆的垂直偏差程度进行控制,并实行双控。在脚手架的高度段H内,立杆的全部垂直偏差绝对值为小于100mm。在脚手架的高度段H内,立杆偏差的相对值小于H/400。3) 大横杆大横杆置于小横杆之下,立柱的内侧,用直角扣件与立杆扣紧,采用至少6m 且同

13、一步大横杆四周要交圈。大横杆采用对接扣件连接,其接头交错布置,不在同步同跨内;相邻接头水平距离不小于50cm,各接头距立柱距离不大于纵距的1/3(本工程不大于50cm),大横杆在同一步架内纵向水平高差不超过全长的1/300。步距为1800,脚手架外向中间增加一条通长杆。4) 小横杆每一立杆与大横杆相交处(主节点)都必须设置一根小横杆,并采用直角扣件扣紧在大横杆上,该杆轴线偏离主节点不大于15cm。小横杆间距与立杆纵距相同,且根据作业层脚手板搭设的需要,在两立柱之间等距离设置1 根小横杆,最大间距不超过75cm。小横杆伸出外排大横杆边缘距离不小于10 cm,伸出里排大横杆距离结构外边缘15 cm

14、。上下层小横杆在立杆处错开布置,同层的相邻小横杆在立杆处相向布置,具体详见附图。横向承力结构是由立杆和小横杆组成的横向结构。它是脚手架直接承受和传递垂直荷载的部分,是脚手架的受力主体。横向承力结构中心节点是指大横杆短横杆与立杆的交点。应具有足够的强度,即具有传递剪力的能力,能将作业层承受的荷载通过立杆可靠地传递到基础上。所以使用过程的任何情况下均不得拆除贴近立杆的小横杆。本工程要求小横杆的垂直距离(步高h)为1.8m在施工中需留门口的地方两边必须加上人字形斜撑杆,斜撑杆与地面夹角60O。5) 纵、横向扫地杆纵向扫地杆采用直角扣件固定在距离底座上皮不大于30cm处的立柱上,横向扫地杆则用直角扣件固定在紧靠纵向扫地杆下方的立柱上。对于立杆存在较大高低差时,扫地杆错开,高处的纵向扫地杆向底处延长两跨与立柱固定。6)剪刀撑本工程双排落地脚手架采用剪刀撑与横向斜撑相结合的方式,随立柱、纵横向水平杆同步搭设,用通长剪刀撑沿架高连续布置,全部采用单杆通长剪刀撑。剪刀撑每6步5 跨设置一道,斜杆与地面的夹角在4560之间。斜杆相交点处于同一条直线上,并沿架高连续布置,剪刀撑的一根斜杆扣在立杆上,另一根扣在小横杆伸出的端头上,两端分别用旋转扣件固定,在其中间增加24 个扣节点。所有固定点距主节

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
