《住宅楼模板专项施工方案#重庆#模板计算书.doc》由会员分享,可在线阅读,更多相关《住宅楼模板专项施工方案#重庆#模板计算书.doc(61页珍藏版)》请在第壹文秘上搜索。
1、某某公园城三期工程模板专项施工方案制 单 位: 某某建筑安装工程有限公司编 制 人: 审 核 人: 编 制 时 间: 某某年六月 重庆市德感建筑安装工程有限公司施工组织设计(施工技术、专项方案)内审表内审表编号:DJ某某公园城 (三期工程模板施工方案) 工程名称某某公园城方案名称三期工程模板施工方案高度/层数92.8米 /32层建设单位某某县金科众玺置业有限公司结构形式(工程分类)薄壁框架建筑面积平方米项目部名称重庆市德感建筑安装工程有限公司某某公园城项目部编制单位(项目部)重庆市德感建筑安装工程有限公司某某公园城项目部编制人王迎春签 字项目部意见已按设计施工图说、相关规范、标准、图集、施工图
2、会审、交底纪要、公司“三个标准一体化管理”文件, 结合公司管理制度编制完成,请审核、审批。项目经理李光建签 字编报时间 年 月 日总工办技术处(安全处)审核人何朝明签 字审核时间 年 月 日总 工程 师王伟签 字审批时间 年 月 日备 注用表说明:1、审批意见:填写讨论的主要结论,包括应修改部分的内容。2、本表由项目部填写相应内容后,将施工组织设计(专项方案)和内审表,用电子文件按网上办公流程,分类报送总工办工程主管工程师审核、审批、签章;本内审表由公司打印。3、内审表编号由项目部填写,编写方法:项目代码+文件名+报批日期8位数。4、页眉括号内填写方案名称。5、所有相关责任人均要签字,表内填写

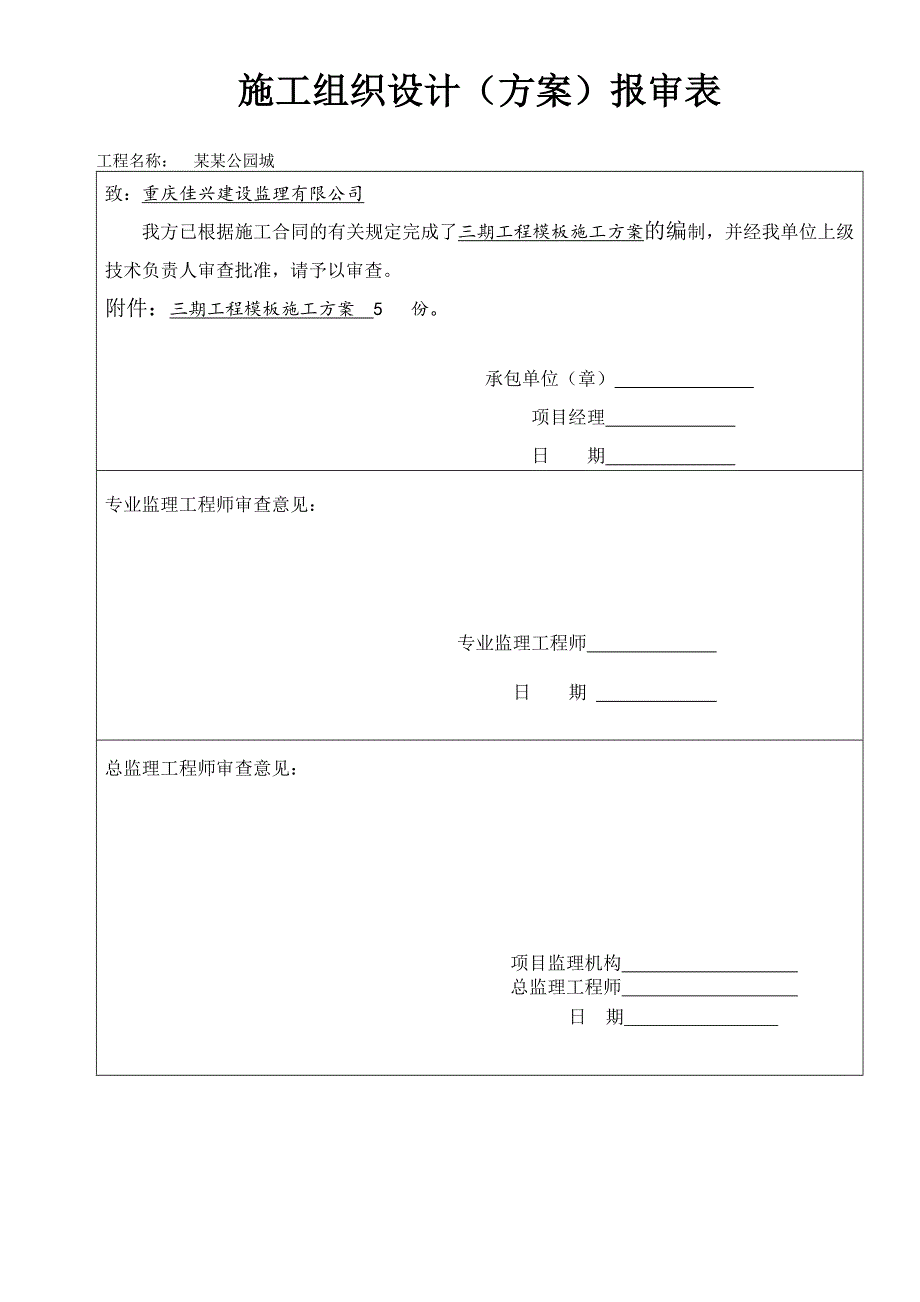

3、和打印后手签同时并存。6、经审核通过的施组(方案),由项目部打印,索表时将审后纸质方案带一套来公司备查。施工组织设计(方案)报审表工程名称: 某某公园城 致:重庆佳兴建设监理有限公司 我方已根据施工合同的有关规定完成了三期工程模板施工方案的编制,并经我单位上级技术负责人审查批准,请予以审查。附件:三期工程模板施工方案 5 份。 承包单位(章) 项目经理 日 期 专业监理工程师审查意见: 专业监理工程师 日 期 总监理工程师审查意见:项目监理机构 总监理工程师 日 期 金科集团建设工程施工组织设计(方案)报审表工程名称:某某公园城 编号致某某县金科众玺置业有限公司 (建设单位或监理单位)我方已根
4、据施工合同的有关规定编制完成了三期工程模板施工方案工程的施工组织设计(方案),并经我单位技术负责人审核批准,请予以审查。本施工组织设计(方案)中,涉及到费用增加的情况如下:无。我方慎重声明,不论实际情况有无额外费用发生,我方均不计取。有。具体费用组成情况详见费用增加审批表(附表),请予核定。附 :三期工程模板施工方案 5 份 承包人(盖章) 技术负责人 项目经理 日期 监理机构意见 经办人: 日期: 负责人: 日期:建 设 单 位 意 见工 程 部经办人: 日期:负责人: 日期:成本控制部经办人: 日期:负责人: 日期:技术负责人工程分管领导备注: 1.建设单位工程部审查施工组织设计中技术方面
5、的内容,成本控制部审查施工组织设计中经济方面的内容。2.资料一式四份:建设单位工程部、成本控制部、监理机构,施工单位各一份。模板专项施工方案一、 编制依据 建筑结构荷载规范(GB50009-2011)中国建筑工业出版社; 混凝土结构设计规范(GB50010-2010)中国建筑工业出版社; 建筑施工计算手册江正荣著 中国建筑工业出版社; 建筑施工手册第四版 中国建筑工业出版社;钢结构设计规范(GB50017-2011)中国建筑工业出版社; 二、 工程概况 本工程为某某公园城三期工程B1B6#楼及地下车库,位于璧山县南门水库旁,B1、B2#楼建筑面积共计39003.87平方米,建筑层数为地上24层
6、,地下2层,建筑高度为69.6米;B3#楼建筑面积21040.98,地上24层,地下3层,建筑高度69.9米;B4、B5#楼建筑面积48981.59,地上32层,地下一层,建筑高度93.1米;B6#楼建筑面积9313.44,地上18层,建筑高度56.1米;D2地下车库建筑面积16678.83,地下1层;该住宅安全等级为二级,抗震类别为丙类,抗震设防烈度为6度,建筑结构类型为钢筋混凝土剪力墙结构,抗震等级四级,建筑主体结构设计合理使用年限为50年,屋面防水等级为级,地下室防水等级二级。 三、 方案选择 本工程考虑到施工工期、质量和安全要求,故在选择方案时,应充分考虑以下几点: 1、模板及其支架的
7、结构设计,力求做到结构要安全可靠,造价经济合理。 2、在规定的条件下和规定的使用期限内,能够充分满足预期的安全性和耐久性。 3、选用材料时,力求做到常见通用、可周转利用,便于保养维修。4、结构选型时,力求做到受力明确,构造措施到位,升降搭拆方便,便于检查验收;5、针对本工程负一层层高均大于4米,在对负一层支撑搭设时,首先将基层平整,并在每一根立杆下设置垫木,待柱模板加固完后,必须对整个支撑体系再次加固处理,在必要位置设置剪刀撑及斜撑,已保证支撑体系稳定性。 6、综合以上几点,模板及模板支架的搭设,还必须符合JCJ59-99检查标准要求,要符合省文明标化工地的有关标准。 7、结合以上模板及模板支
8、架设计原则,同时结合本工程的实际情况,综合考虑了以往的施工经验,决定采用以下方案。 四、 材料选择 按清水混凝土的要求进行模板设计,在模板满足强度、刚度和稳定性要求的前提下,尽可能提高表面光洁度,阴阳角模板统一整齐。 采用18mm复合木模板,在木工车间制作施工现场组拼,背内楞采用6080 木方,柱箍采用80100 木方围檩加固,采用可回收m12对拉螺栓进行加固(地下室外柱采用止水螺栓)。边角处采用木板条找补,保证楞角方直、美观。斜向支撑,采用482.8钢管斜向加固(尽量取45)五、 模板安装本工程模板采用木模板 。一、施工工艺:模板施工顺序为:基础模柱模墙模梁模顶板模梁墙柱头模其中各段施工工艺
9、流程为:1、柱模:弹柱位置线找平层做定位墩安装柱模板安柱箍安拉杆及加固办理预检2、墙模:弹线检查安装门窗口模板一侧模板就位安装斜撑插入穿墙螺栓及塑料套清扫墙内垃圾安装另一侧模3、梁模:弹出梁轴线及水平线并复核搭设梁模支架安装梁底楞或梁卡安装梁底模梁底起拱绑扎钢筋安装梁侧模安装上下锁口楞,斜撑楞和对柱螺栓复核梁模尺寸位置加固后验收4、板模:搭设支架安装板模木楞调整楼板下皮标高及起拱铺设模板检查模板上皮标高,平整度绑板筋二、主要部位模板支设方案1、剪力墙模剪力墙模采用整块木模板(竖放)竖楞采用50*100木枋,竖向木枋间距300mm,横向采用双排F48*2.8钢管,间距为500mm。模板加固采用配
10、套F14穿墙螺杆,螺杆按500*500间距排设,另为防止砼墙上下口接头位置胀模及保证接头位置施工缝不漏浆,上层模板应低于下层板面200并有穿墙螺杆固定。 2、柱模柱模采用木胶板,加固肋条采用50*100木枋及F48钢管紧固,用来穿螺杆的PVC管长度等于砼构件厚度,即PVC管正好卡在两侧模板的里边,且在PVC管与模板的接触面处加设专用砼内衬,以防模板变形,采取这种施工方法可以取消原施工方法中墙柱内支模用的钢筋撑铁,大大节约钢材用量,且浇筑完的砼观感好。3、梁模梁模采用木胶板,加固肋条采用50*100木枋及F48*2.8钢管做背杠,当梁高超过600mm,梁宽超过300mm时增设穿梁拉杆,拉杆通过“
11、3”型卡、螺帽与加固肋条连接,螺杆横向间距为600mm,竖向间距视梁高而定,梁高600-800mm时设一道拉杆,800-1200时设二道拉杆,12001500设三道拉杆。梁底模为先加工成型模板(块)拼成,梁侧模则按交叉梁位置留设岔口,具体支设方案如下:(1)、在柱子上弹出轴线,用F12钢筋打定位桩间距600mm,梁位置线及水平线、钉柱头模板。(2)、按设计标高调整水平担杆标高,然后安放梁底模,并拉线找平,当梁底跨度大于或等于4m时,跨中梁底处按设计要求起拱,如设计无明确要求时,按起拱高度为梁跨度的13起拱,主次梁交接时,先主梁起拱,后次梁起拱,悬挑梁需在悬臂处起拱5。(3)、支撑高度在4.5m以下时,设二道水平拉杆并设剪刀撑,超过4.5m时,设双排立杆、三道水平拉杆及剪刀撑。(4)、根据所弹墨线安装梁侧模板,顶撑杆及斜撑等。(5)、为保证梁在砼在浇筑时不发生变形,其梁下支架立杆设三排,立杆间距800mm。 4、板模采用木模板做面板,木枋做背肋,满堂钢管脚手架做支撑及加固,根据工程特点,凡密肋楼盖处立杆间距为800mm,其它板为1000mm,立杆距密肋梁间距为250mm,为保证支撑的牢固性,设一道扫地杆,二道水平杆,木枋背肋按大龙骨间距600-1200mm,小龙骨间距400600mm排设。铺板
