《住宅楼桩基静压桩专项施工方案.doc》由会员分享,可在线阅读,更多相关《住宅楼桩基静压桩专项施工方案.doc(21页珍藏版)》请在第壹文秘上搜索。

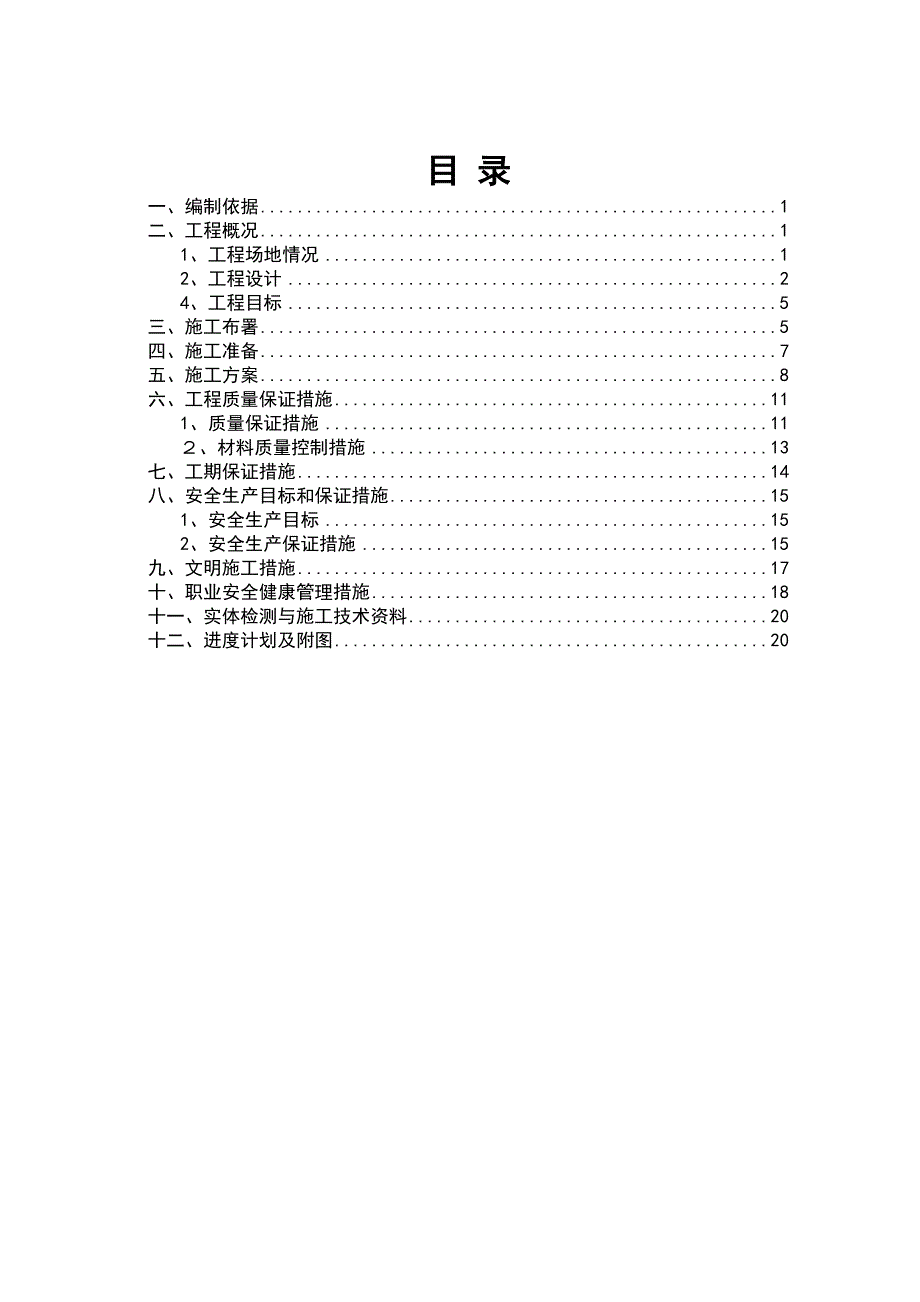

1、目 录一、编制依据1二、工程概况11、工程场地情况12、工程设计24、工程目标5三、施工布署5四、施工准备7五、施工方案8六、工程质量保证措施111、质量保证措施11、材料质量控制措施13七、工期保证措施14八、安全生产目标和保证措施151、安全生产目标152、安全生产保证措施15九、文明施工措施17十、职业安全健康管理措施18十一、实体检测与施工技术资料20十二、进度计划及附图20一、编制依据1、*桩位图,建筑总平面图。2、JGJ94-94建筑桩基技术规范3、2002浙G22先张法预应力混凝土管桩图集4、GBJ0202-2002地基与基础工程施工及验收规范5、GJG46-2005施工现场临时

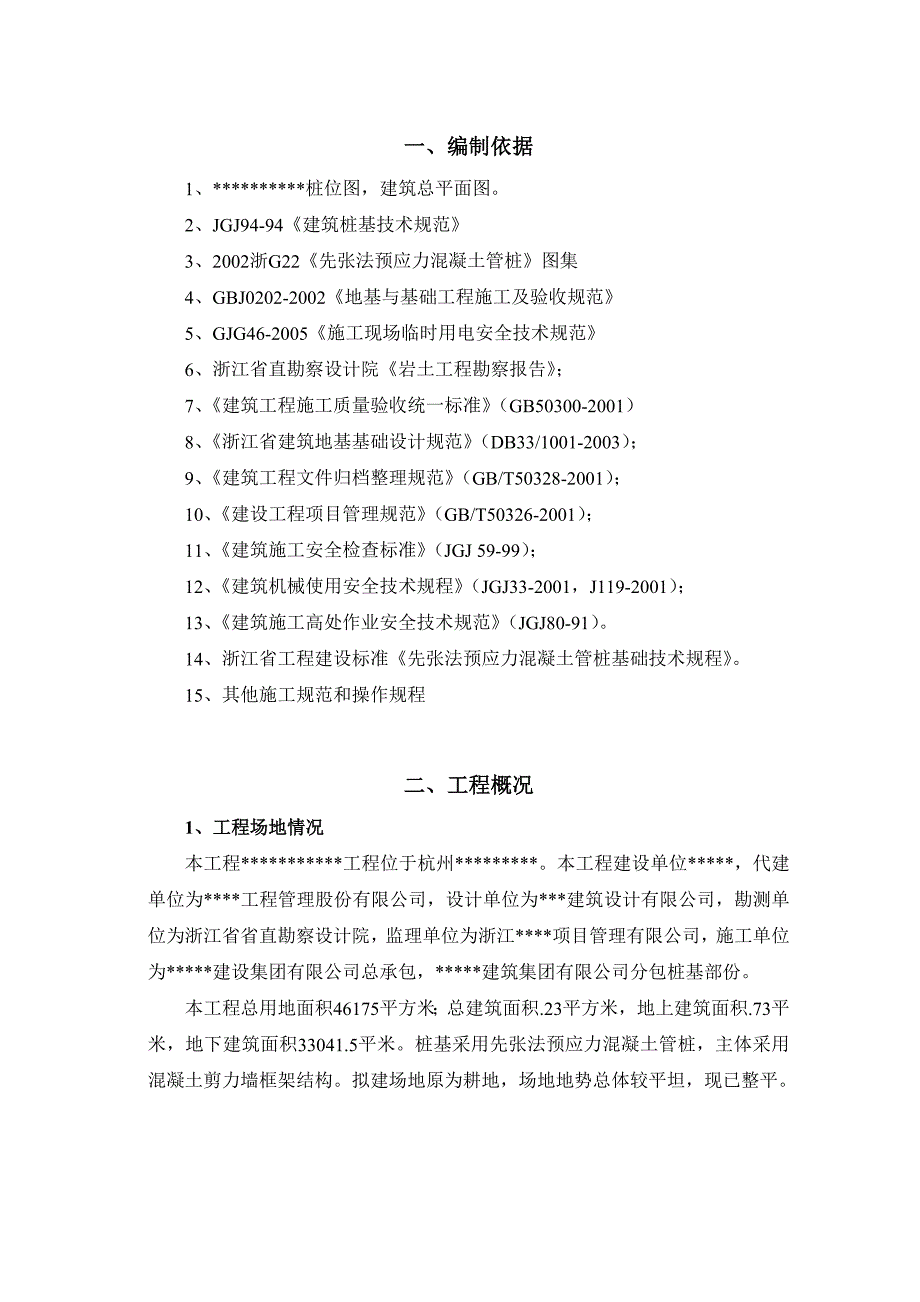

2、用电安全技术规范6、浙江省直勘察设计院岩土工程勘察报告;7、建筑工程施工质量验收统一标准(GB50300-2001)8、浙江省建筑地基基础设计规范(DB33/1001-2003);9、建筑工程文件归档整理规范(GB/T50328-2001);10、建设工程项目管理规范(GB/T50326-2001);11、建筑施工安全检查标准(JGJ 59-99);12、建筑机械使用安全技术规程(JGJ33-2001,J119-2001);13、建筑施工高处作业安全技术规范(JGJ80-91)。14、浙江省工程建设标准先张法预应力混凝土管桩基础技术规程。15、其他施工规范和操作规程二、工程概况1、工程场地情况

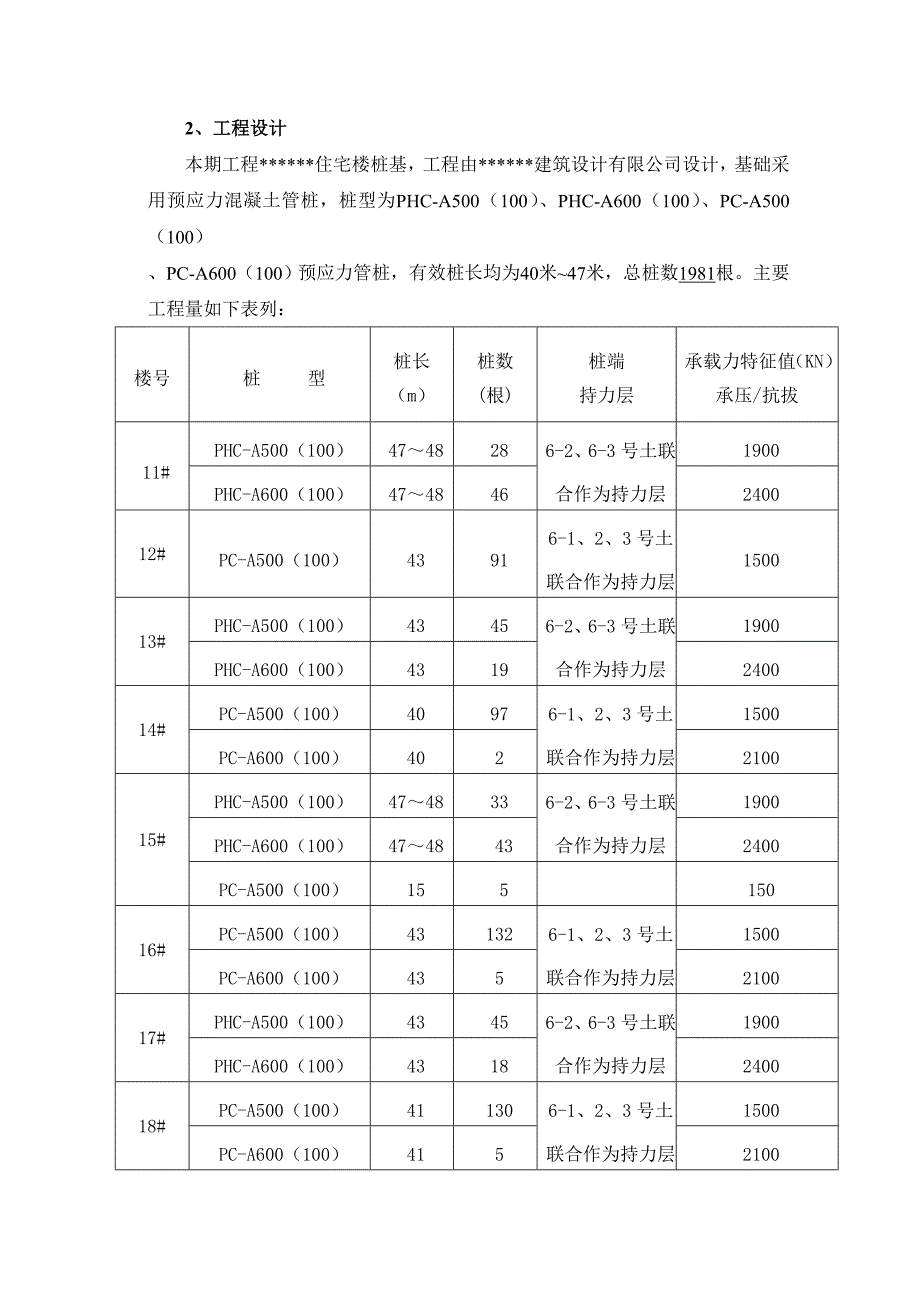

3、本工程*工程位于杭州*。本工程建设单位*,代建单位为*工程管理股份有限公司,设计单位为*建筑设计有限公司,勘测单位为浙江省省直勘察设计院,监理单位为浙江*项目管理有限公司,施工单位为*建设集团有限公司总承包,*建筑集团有限公司分包桩基部份。本工程总用地面积46175平方米;总建筑面积.23平方米,地上建筑面积.73平米,地下建筑面积33041.5平米。桩基采用先张法预应力混凝土管桩,主体采用混凝土剪力墙框架结构。拟建场地原为耕地,场地地势总体较平坦,现已整平。2、工程设计本期工程*住宅楼桩基,工程由*建筑设计有限公司设计,基础采用预应力混凝土管桩,桩型为PHC-A500(100)、PHC-A6
4、00(100)、PC-A500(100)、PC-A600(100)预应力管桩,有效桩长均为40米47米,总桩数1981根。主要工程量如下表列:楼号桩 型桩长(m)桩数(根)桩端持力层承载力特征值(KN)承压/抗拔11#PHC-A500(100)4748286-2、6-3号土联合作为持力层1900PHC-A600(100)474846240012#PC-A500(100)43916-1、2、3号土联合作为持力层150013#PHC-A500(100)43456-2、6-3号土联合作为持力层1900PHC-A600(100)4319240014#PC-A500(100)40976-1、2、3号土联
5、合作为持力层1500PC-A600(100)402210015#PHC-A500(100)4748336-2、6-3号土联合作为持力层1900PHC-A600(100)4748432400PC-A500(100)15515016#PC-A500(100)431326-1、2、3号土联合作为持力层1500PC-A600(100)435210017#PHC-A500(100)43456-2、6-3号土联合作为持力层1900PHC-A600(100)4318240018#PC-A500(100)411306-1、2、3号土联合作为持力层1500PC-A600(100)415210019#PHC-A5
6、00(100)4647336-2、6-3号土联合作为持力层1900PHC-A600(100)4647432400PC-A500(100)15715020#PHC-A500(100)471196-2、6-3号土联合作为持力层1900PHC-A600(100)47222500PC-A500(100)151215021#PHC-A500(100)4548666-2、6-3号土联合作为持力层1900PHC-A600(100)454882400PC-A500(100)13103-3号土作为持力层18022#PHC-A500(100)421196-1号土作为持力层1700PHC-A600(100)4234
7、2150PC-A500(100)15815023#PC-A500(100)41441196-1、6-2号土联合作为持力层1500PC-A500(100)151215025#27#PHC-A500(100)45156-2、6-3号土联合作为持力层1900/650(抗拔)PHC-A500(100)451681900PHC-A600(100)45482400车库PHC-A500(100)453946-2、6-32000/650(抗拔)合计198186021米3、地质情况根据浙江省省直勘察设计院地质勘察资料,本工程桩深范围内地质土层自上而下为7个工程地质层,21个工程地质亚层:第1-1层 填土:褐色-
8、杂色,松散,湿,含植物根,腐植质,以粘性土为主,局部以粉性土为主,见有碎石和砼块、建筑垃圾、生活垃圾;第1-2层 塘泥:黑色,饱和,流塑,含腐殖质,有臭味,有机质含量高,切面稍光滑-光滑,干强度中,韧性中-低,无摇震反应。第2-1层 粉质粘土;灰黄色,湿,软塑,含氧化铁、腐殖质,切面稍光滑,干强度中,韧性中,无摇震反应;第2-2层 粉土;灰黄色,很湿,稍密,含腐植质,云母,切面粗糙-干强度低,韧性低,摇震反应快;第3-1层 粉土夹淤泥质粘土;灰色,松散,饱和,流塑,含腐殖质、云母、切面稍光滑,干强度中-低,韧性中-低,夹层厚度在0.1-0.2m左右。第3-2层 粉土;灰色,稍密,很湿,含腐殖质
9、、云母,切面粗糙,干强度低,韧性低,摇震反应快。第3-3层 粉土夹淤泥质粉质粘土;灰色,松散-稍密,很湿,流塑,含腐殖质、云母,切面稍光滑-粗糙,干强度中-低,韧性中-低。第3-4层 粉土;灰色,稍密,很湿,含腐殖质、云母,切面粗糙,干强度低,韧性低,摇震反应快。第4-1层 粉质粘土与粉土互层:灰色,稍密,饱和,含腐殖质、云母,切面稍光滑-粗糙,层状结构明显,干强度中-低,韧性中-低,互层厚度在0.1-0.2m左右,粘性土以软塑、流塑状为主。第4-2层 粉土夹粉砂:灰色,中密,很湿,含腐植质,切面稍粗糙-粗糙,干强度中-低,韧性中-低;第4-3层 粉质粘土与粉土粉砂互层:灰色,稍密,饱和,含腐
10、殖质、云母,层状结构明显,切面稍光滑-粗糙,干强度中-低,韧性中-低,互层厚度在0.1-0.2m左右,粘性土以软塑、流塑状为主。第4-4层 粉质粘土:灰绿色-灰色,很湿,软塑,含腐殖质、云母,切面稍光滑-光滑,干强度中,韧性中,无摇震反应。第5-1层含粘性土粉砂;灰绿色,中密,含腐殖质,切面稍粗糙,干强度低-中,韧性低-中,摇震反应慢;第5-2层 粉质粘土;灰色,饱和-很湿,流塑-软塑,含腐殖质,云母,切面稍光滑-光滑,干强度中,韧性中,无摇震反应;第5-3层 粉质粘土;褐灰色,很湿,软塑-可塑,含腐植质,切面稍光滑-光滑,干强度中,韧性中,无摇震反应;第6夹层 粉质粘土;灰色-灰黄色,很湿,
11、软塑,含腐殖质,切面稍光滑-光滑,干强度中,韧性中,无摇震反应,下部粉性很重。第6-1层 粉土夹粉砂:中密,很湿,切面粗糙,干强度低,韧性低,局部含少量砾。第6-2层 砾砂:灰色,中密,很湿,砾径0.5-2cm为主,占30-50%,呈亚圆形为主,以石英质和凝灰岩质为主,少量颗粒较大,其余以砂和少量粘性土充填。第6-3层 细中砂:灰色-灰黄色,中密,很湿,切面粗糙,干强度低,韧性低,局部砾含量高。第6-4层 角砾:灰色-灰黄色,中密-密实,很湿,砾径0.5-2cm为主,占50%左右,呈亚圆形为主,以石英质和凝灰岩质为主,少量颗粒较大,其余以砂和少量粘性土充填。第7层 泥质粉砂岩(全风化):灰白-
12、棕褐色,湿,全风化,已风化成土状,用手可折断,干钻可进。不良地质作用:本场地没有发现不良地质作用,场地稳定性良好,局部存在浅塘,现已平整。4、工程目标1、质量:合格2、工期:计划90日历天3、安全:无人员伤亡事故,创安全标化工地。三、施工布署1、施工顺序本期工程施工范围为一期二标11#23#、25#27#楼及地下室等16幢住宅楼桩基,施工计划开动3台桩机施工。 合理的打桩施工顺序,能减小桩的侧向位移,对周围建筑物不会有大的影响。桩基侧向位移是软弱地基施工中经常见到的一种现象,根据不同情况进行综合分析,制订出合理的打桩施工顺序,并采取相应措施,可以把打桩危害降低到最低限度。基础形状规则的打桩施工
13、顺序应先里后外,由中心逐渐往外侧对称施工。本工程基础形状规则,施工时遵循“对称施工”的原则,确保了基础内挤压应力的平衡。打桩施工时,先打主楼桩深桩,后地下室桩浅桩;先打跨中桩,后打边区桩;先打近桩,后打远桩;先打毗邻建筑物的桩,后打远离建筑物的桩。通过采取以上措施,可以有效地降低桩基的侧向位移。结合施工现场实际情况并应总包方要求,计划先施工11#、15#、19#楼,安排1#机施工11#楼,安排2#机施工15#楼,安排3#机施工19#楼。桩机行走路线沿各栋自西向东方向长轴线来回施工,总流向由西向东。考虑到东面有星河路,为减少振动和表层挤土影响,在东侧围墙外设置一条防挤(震)沟,防挤(震)沟深2米
14、,上口宽1.5米,底宽1.0米,沟中填满黄砂。防震沟的设置能有效地降低对道路的影响。南侧为一期一标段,两标段主楼相距40左右,距离较远,通过与兄弟单位协商,一标段也自西向东进行施工,这样可以将挤土效应减少。总体施工顺序详见布置图。2、工期和施工进度计划本工程工期计划90日历天,其间有一个春节放假,根据现场情况计划进2台静压打桩机,每台计划每天施工800米左右。3、现场平面布置详见后附平面布置图4、主要施工机械设备配备设备名称数量(台)机型用电量用途压桩机3DTZ818110KW压桩光流电焊机6BXJ-3000Y-317KW焊接管桩气割设备6维修汽车吊325T吊桩经纬仪6DJ2测量定位垂直度校正水准仪3S3标高控制5、桩基施工主要人员一览表工种人数工作范围
