《住宅楼模板工程施工方案#云南#模板计算书.doc》由会员分享,可在线阅读,更多相关《住宅楼模板工程施工方案#云南#模板计算书.doc(31页珍藏版)》请在第壹文秘上搜索。

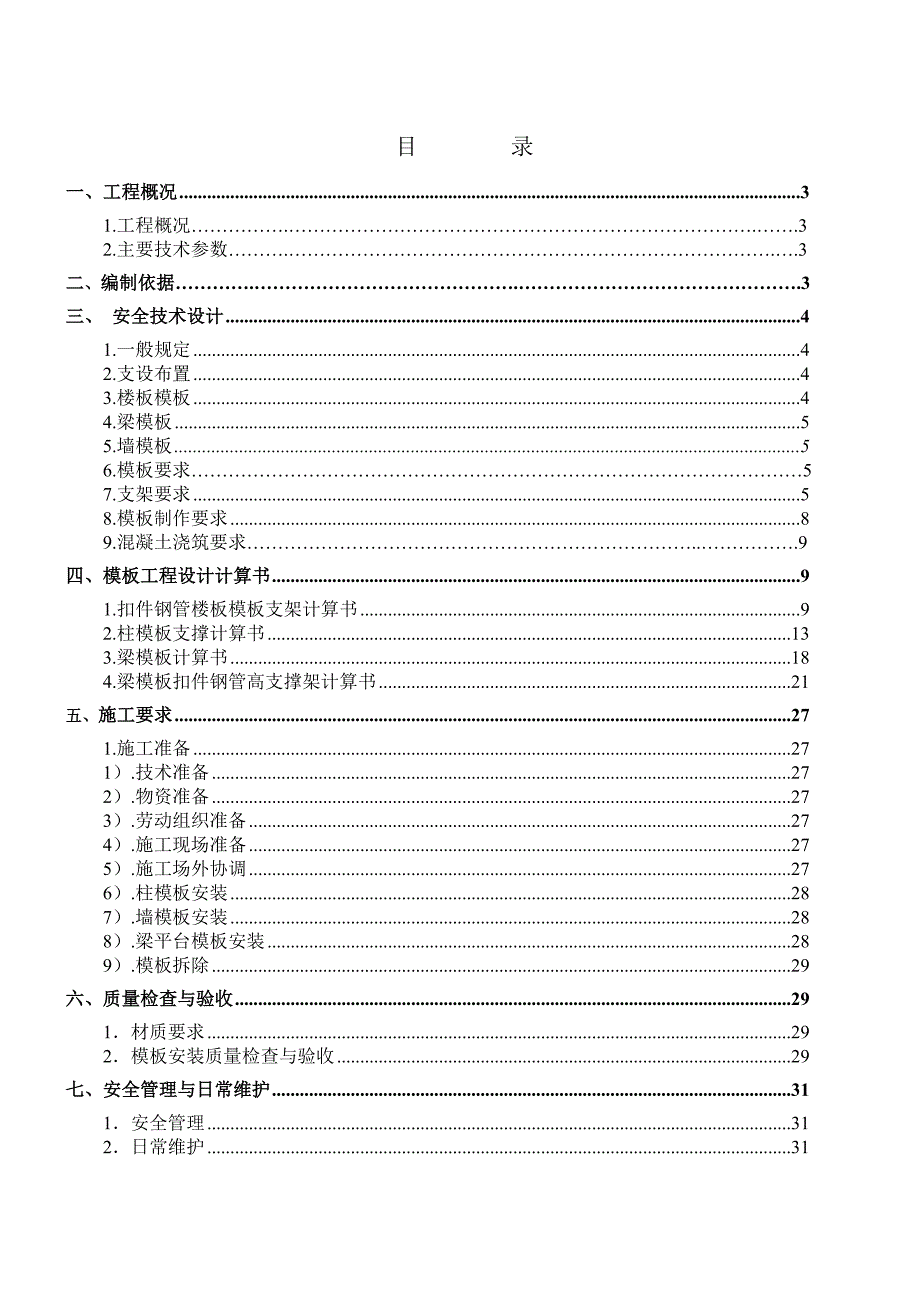

1、某某改造工程16栋模板工程专项施工方案编 制: 审 核: 审 批: 某某建工集团有限公司编制时间:某某年十月目 录一、工程概况31.工程概况.32.主要技术参数.3二、编制依据.3三、 安全技术设计41.一般规定42.支设布置43.楼板模板44.梁模板55.墙模板56.模板要求57.支架要求58.模板制作要求89.混凝土浇筑要求.9四、模板工程设计计算书91.扣件钢管楼板模板支架计算书92.柱模板支撑计算书133.梁模板计算书184.梁模板扣件钢管高支撑架计算书21五、施工要求271.施工准备271).技术准备272).物资准备273).劳动组织准备274).施工现场准备275).施工场外协调

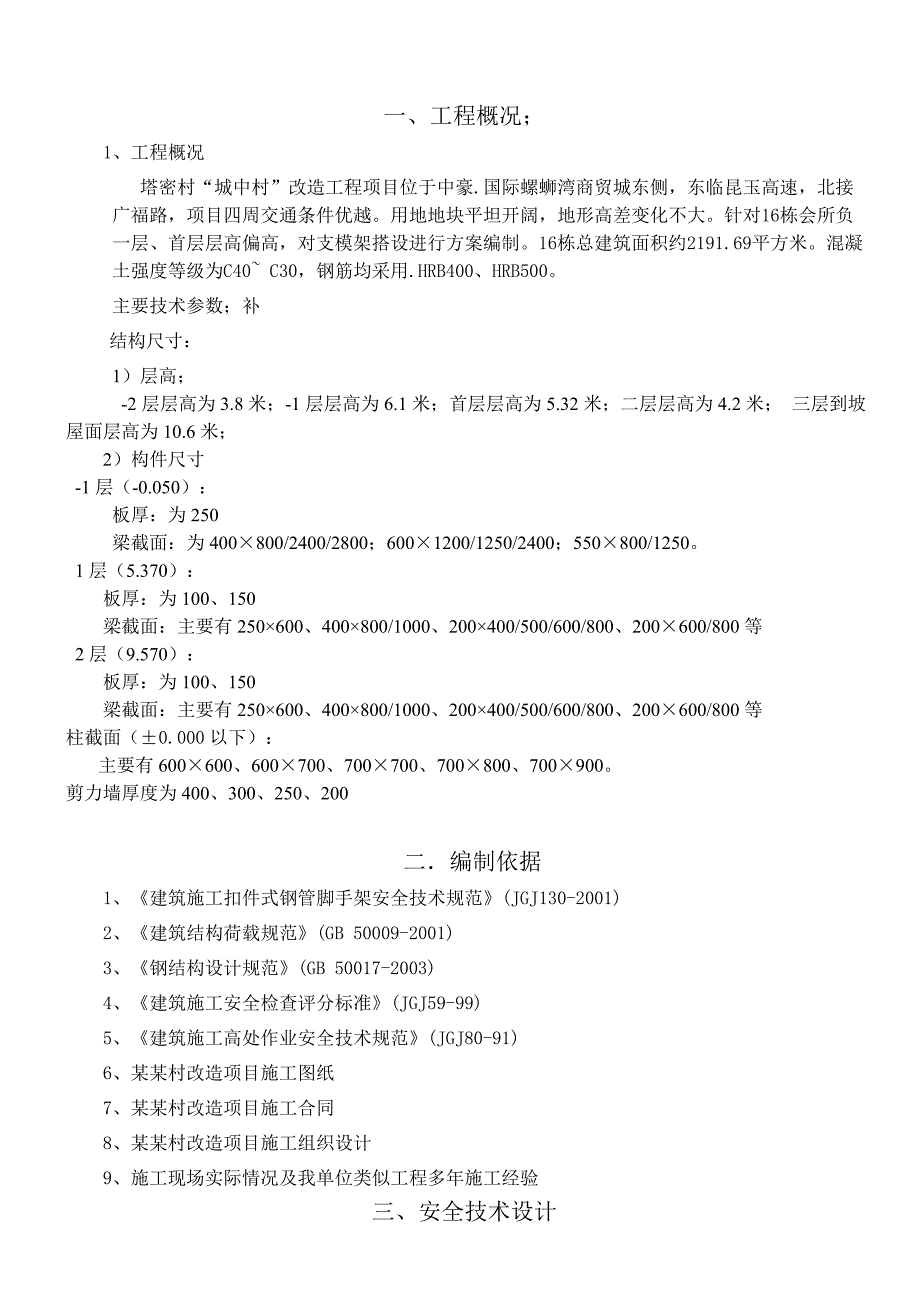

2、276).柱模板安装287).墙模板安装288).梁平台模板安装289).模板拆除29六、质量检查与验收291材质要求292模板安装质量检查与验收29七、安全管理与日常维护311安全管理312日常维护31一、工程概况;1、工程概况塔密村“城中村”改造工程项目位于中豪.国际螺蛳湾商贸城东侧,东临昆玉高速,北接广福路,项目四周交通条件优越。用地地块平坦开阔,地形高差变化不大。针对16栋会所负一层、首层层高偏高,对支模架搭设进行方案编制。16栋总建筑面积约2191.69平方米。混凝土强度等级为C40 C30,钢筋均采用.HRB400、HRB500。主要技术参数;补结构尺寸:1)层高;-2层层高为3.
3、8米;-1层层高为6.1米;首层层高为5.32米;二层层高为4.2米; 三层到坡屋面层高为10.6米;2)构件尺寸-1层(-0.050):板厚:为250梁截面:为400800/2400/2800;6001200/1250/2400;550800/1250。1层(5.370):板厚:为100、150梁截面:主要有250600、400800/1000、200400/500/600/800、200600/800等2层(9.570):板厚:为100、150梁截面:主要有250600、400800/1000、200400/500/600/800、200600/800等柱截面(0.000以下):主要有60
4、0600、600700、700700、700800、700900。剪力墙厚度为400、300、250、200二编制依据1、建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2001)2、建筑结构荷载规范(GB 50009-2001)3、钢结构设计规范(GB 50017-2003)4、建筑施工安全检查评分标准(JGJ59-99)5、建筑施工高处作业安全技术规范(JGJ80-91) 6、某某村改造项目施工图纸7、某某村改造项目施工合同8、某某村改造项目施工组织设计9、施工现场实际情况及我单位类似工程多年施工经验三、安全技术设计1、一般规定1)模板面板:采用15mm厚镀膜胶合板,其抗弯强度设计值为
5、15.00N/mm2,抗剪强度值为1.4N/mm2,弹性模量为6.0103N/mm2。2)模板背楞:采用10050mmmm规格方木(净截面),其强度等级:其抗弯强度设计值为13N/mm2,抗剪强度设计值为1.3N/mm2, 弹性模量E=9.5103N/mm2。3) 483.0钢管,截面积A=424mm2,强度f=205N/mm2,弹性模量E=2.06105N/mm2。4)直角回转扣件:取8.0kN/扣(当R=812kN时取双扣,当12R18kN时改用顶托)。5)紧固螺栓力学性能,详见表3所示。坚固螺栓力学性能表 表3序号螺栓直径螺栓内径(mm)净面积(mm2)重量(N)容许拉力(N)1M129
6、.85798.9129002M1411.5510512.1178003M1613.5514415.8245004M1814.9317420296002、支设布置3、楼板模板楼板模板支设简图a) -0.050(板厚为250mm):面板为15mm厚胶合板;底部木楞(10050木枋)间距为300mm;支撑(483.0钢管)间距为1000mm,钢管支撑平面布置为10001000mm,步距为1500mm;扣件为双扣件;正在施工的楼层下层(-6.1500层)支架不得拆除(传力至地基)。b) 5.370层(板厚为100、150mm):面板为15mm厚胶合板;底部木楞(10050木枋)间距为300mm;支撑(
7、483.0钢管)间距为1000mm,钢管支撑平面布置为10001000mm,步距为1500mm;扣件为双扣件;正在施工的楼层下层(-0.050层)支架不可以拆除)。c) 9.570(板厚为100 mm、150mm):面板为15mm厚胶合板;底部木楞(10050木枋)间距为300mm;支撑(483.0钢管)间距为1000mm,钢管支撑平面布置为10001000mm,步距为1500mm;正在施工的楼层下层(5.370层)支架不得拆除。4、梁模板梁侧模支设简图a) 当梁的高度H800mm时,梁的侧模:面板为15mm厚胶合板;方楞(10050木枋)顺梁方向间距为300mm,对其进行间距500mm的支撑
8、加固或采用M14的对拉螺栓间距500500。b) 当梁的高度1500H800mm时,梁的侧模:面板为15mm厚胶合板;方楞(10050木枋)顺梁方向间距为300mm;双钢管外楞(483.0)间距为600mm;采用M14的对拉螺栓间距500500。c) 当梁的高度2500H1500mm时,梁的侧模:面板为15mm厚胶合板;方楞(10050木枋)顺梁方向间距为250mm;双钢管外楞(483.0)间距为500mm;采用M14的对拉螺栓间距500500。d) 当梁的截面尺寸为5508005501250mm及以下时:梁底模面板为15mm厚胶合板;方楞(10050木枋)顺梁方向于梁两边布置;钢管(483.
9、0)支撑小横杆间距为500;立杆支撑间距为1000(500+500)600mm,步距为1500;单扣件改用双扣件。e) 当梁的截面尺寸大于4008004002800mm时:梁底模面板为15mm厚胶合板;方楞(10050木枋)顺梁方向于梁两边及中间承重杆(1道)处布置;钢管(483.0)支撑小横杆间距为300,立杆支撑间距为1200(400+400+400)600mm,步距为1500;单扣件改用双扣件。f) 当梁的截面尺寸大于60012006002400mm时:梁底模面板为15mm厚胶合板;方楞(10050木枋)顺梁方向于梁两边及中间承重杆(2道)处布置;钢管(483.0)支撑小横杆间距为250
10、,立杆支撑间距为1200(400+400+400)500mm,步距为1500;扣件改用双扣件。5、墙模板剪力墙模板支设简图6、模板要求面板采用15mm厚胶合板;木楞(内楞,10050木枋)间距为300mm;背楞(外楞)采用2根483.0钢管间距500mm;对拉螺栓采用M14,间距500600mm。7、支架要求1)立杆a) 每根立杆底部应设置、特别是大梁支架立杆必须设置木垫板,木垫板宽200mm,厚50mm。如果板下地面不平,可以在立杆位置采用加木楔的方式顶紧。b) 立杆接长宜采用对接,当局部杆件长度与架设高度不匹配的可使用搭接。对接、搭接应符合下列规定:i. 立杆上的对接扣件交错布置:两根相邻
11、立杆的接头不应设置在同步内,下端第一根立杆交错用长杆和短杆相互错开,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500mm;各接头中心至主节点的距离不宜大于步距的1/3;ii. 搭接长度不小于1m,采用不少于2个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于100mm。c) 立杆自由端的高度(从顶层水平杆至立杆支撑点的高度):现浇楼面板的立杆自由端的高度不得大于500mm;现浇楼面梁的立杆自由端的高度不得大于300mm。2)纵、横向水平杆d) 纵、横向水平杆要求设置在立杆内侧,长度不宜小于三跨,接长宜采用对接。对接扣件应交错布置,两根相邻横向水平杆的接头不宜设置在同步或同跨内
12、,不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm,各接头中心至最近主节点的距离不宜大于纵距的1/3。如下图所示:(a)接头不在同步内(立面);(b)接头不在同跨内(平面)1立杆;2纵向水平杆;3横向水平杆3)纵横向扫地杆e) 纵向扫地杆采用直角扣件固定在距垫板(或底座)上皮不大于200mm处的立杆上。4)剪刀撑 f) 满堂模板支摸架四边与中间每隔四排支摸架立杆设置一道纵向剪刀撑;转换层大梁支架设置两道纵向剪刀撑,中间每隔二排支架设置一道横向剪刀撑。剪刀撑由底至顶连续设置。满堂模板支架剪刀撑平面位置支设简图梁支架支设简图g) 高于4m(高支撑)的模板支架,其两端与中间每隔4排立
13、杆从顶层开始向下每隔2步设置一道水平剪刀撑。h) 剪刀撑的构造应符合下述规定:i. 每道剪刀撑跨越立杆的根数宜按下表的规定确定。每道剪刀撑宽度不应小于4跨,且不应小于6m,斜杆与地面的倾角宜在45 60之间;满堂模板支架剪刀撑立面支设简图剪刀撑跨越立杆的最多根数 表4剪刀撑斜杆与地面的倾角 45 50 60 剪刀撑跨越立杆的最多根数n 7 6 5 ii. 剪刀撑斜杆的接长宜采用搭接,搭接要求同前述要求。剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线至主节点的距离不宜大于150mm。5)高支撑(支设高度H4m)连墙件的布置及固定要求:为了便于施工,本工程采用刚性
14、连墙件,连墙件水平方向沿每根框架柱设置,高度方向每步设置。在安装立杆时,应尽量选择靠近框架的位置,以满足规范中连墙件“宜靠近主节点设置,偏离主节点的距离不应大于300。(支设高度H4m)纵向剪刀撑与水平剪刀撑的设置要求:剪刀撑斜杆的接长宜采用搭接。搭接长度不小于1m,等间距设置3个旋转扣件固定。剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线至主节点的距离不宜大于150mm。6) 扣件:螺栓拧紧扭力矩不应小于40Nm,且不应大于65Nm。主节点处固定横向水平杆、纵向水平杆、剪刀撑等用的直角扣件、旋转扣件的中心点的相互距离不应大于150mm。各杆件端头伸出扣件盖板边缘的长度不应小于100mm。对接扣件开口应朝上或朝内。
