《住宅楼模板施工技术交底1.doc》由会员分享,可在线阅读,更多相关《住宅楼模板施工技术交底1.doc(24页珍藏版)》请在第壹文秘上搜索。

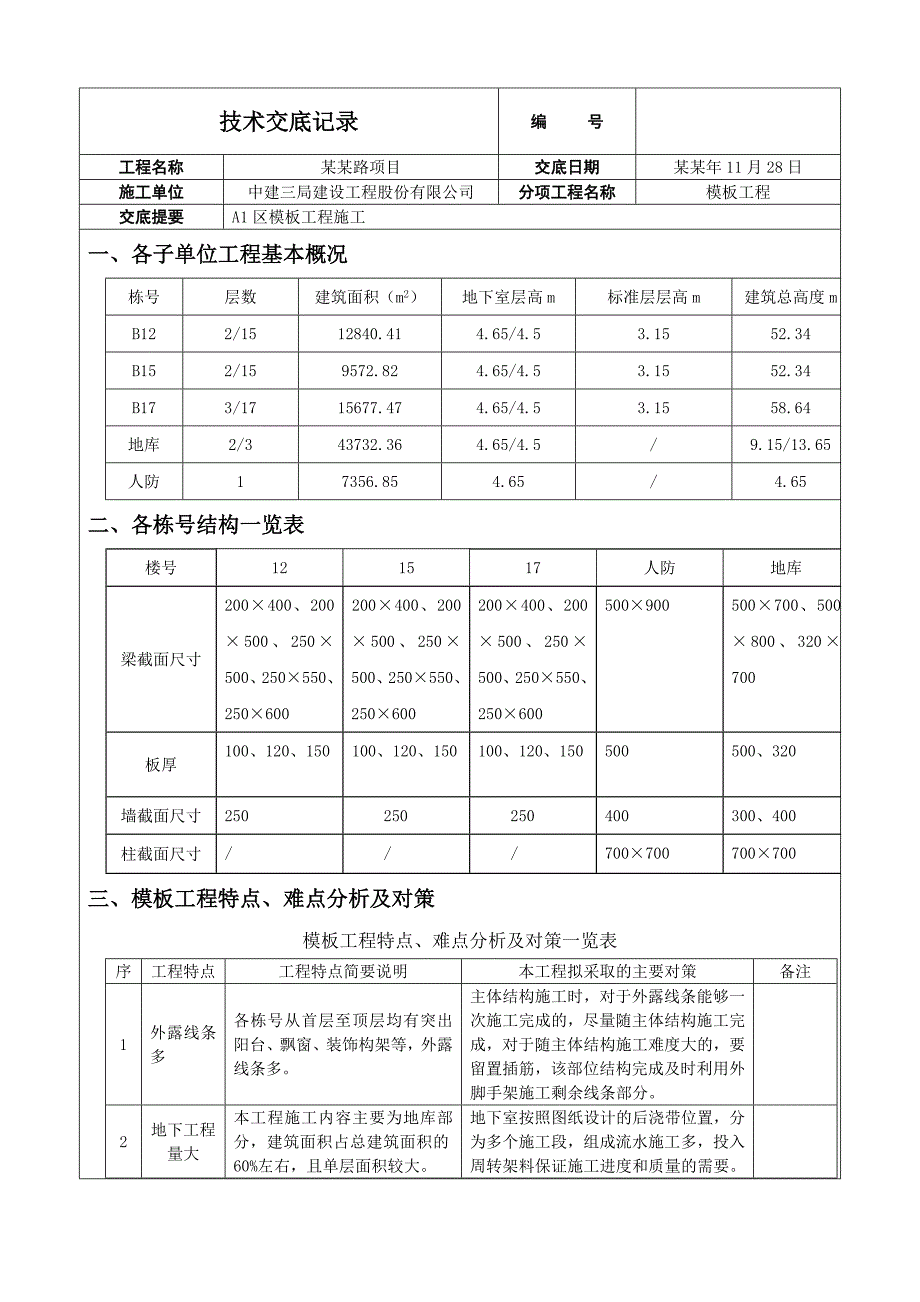

1、技术交底记录编 号工程名称某某路项目交底日期某某年11月28日施工单位中建三局建设工程股份有限公司分项工程名称模板工程交底提要A1区模板工程施工一、各子单位工程基本概况栋号层数建筑面积(m2)地下室层高m标准层层高m建筑总高度mB122/1512840.414.65/4.53.1552.34B152/159572.824.65/4.53.1552.34B173/1715677.474.65/4.53.1558.64地库2/343732.364.65/4.5/9.15/13.65人防17356.854.65/4.65二、各栋号结构一览表楼号121517人防地库梁截面尺寸200400、200500
2、、250500、250550、250600200400、200500、250500、250550、250600200400、200500、250500、250550、250600500900500700、500800、320700板厚100、120、150100、120、150100、120、150500500、320墙截面尺寸250250250400300、400柱截面尺寸/700700700700三、模板工程特点、难点分析及对策模板工程特点、难点分析及对策一览表序工程特点工程特点简要说明本工程拟采取的主要对策备注1外露线条多各栋号从首层至顶层均有突出阳台、飘窗、装饰构架等,外露线条多。主体

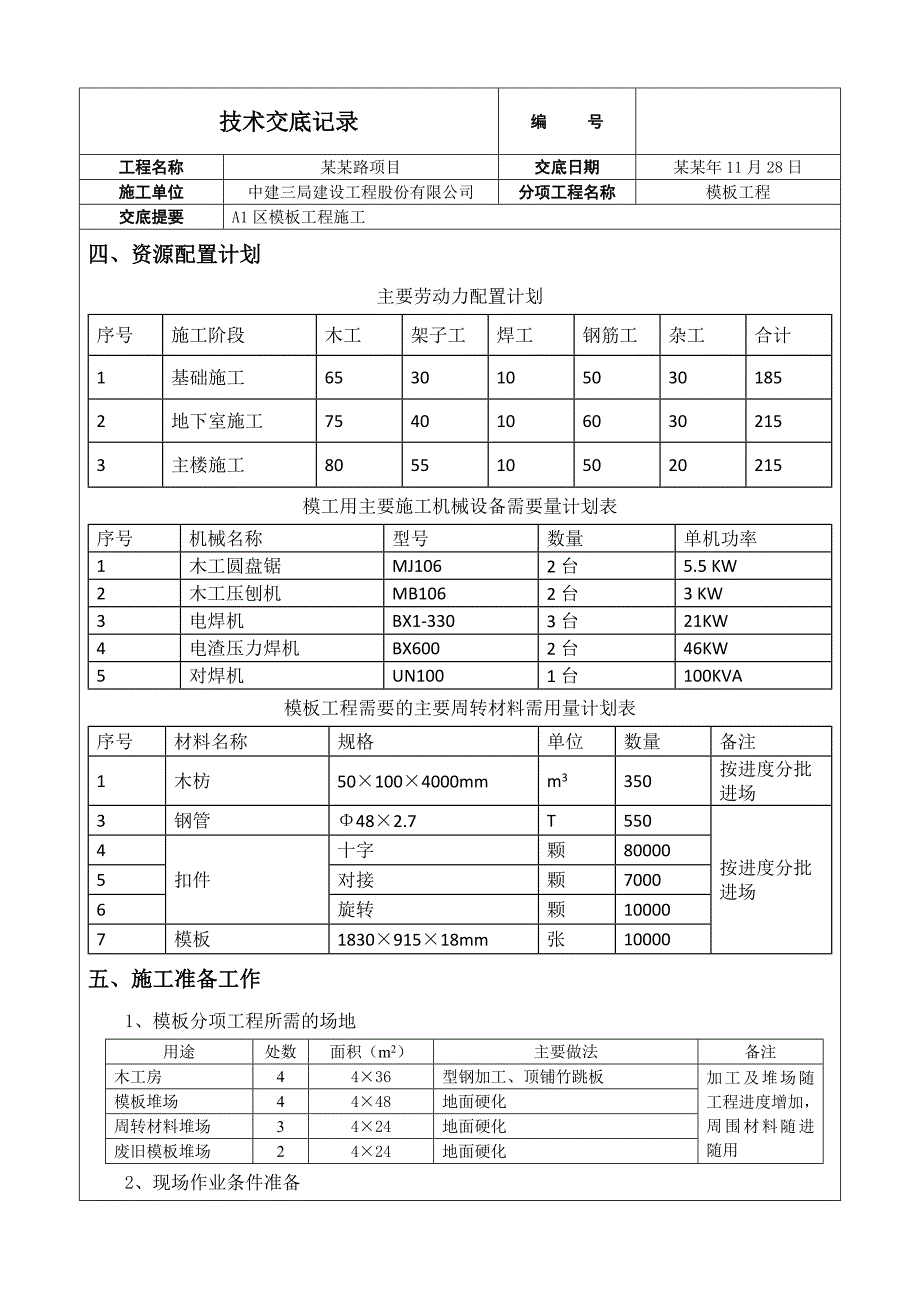

3、结构施工时,对于外露线条能够一次施工完成的,尽量随主体结构施工完成,对于随主体结构施工难度大的,要留置插筋,该部位结构完成及时利用外脚手架施工剩余线条部分。2地下工程量大本工程施工内容主要为地库部分,建筑面积占总建筑面积的60%左右,且单层面积较大。地下室按照图纸设计的后浇带位置,分为多个施工段,组成流水施工多,投入周转架料保证施工进度和质量的需要。四、资源配置计划主要劳动力配置计划序号施工阶段木工架子工焊工钢筋工杂工合计1基础施工65301050301852地下室施工75401060302153主楼施工8055105020215模工用主要施工机械设备需要量计划表序号机械名称型号数量单机功率1
4、木工圆盘锯MJ1062台5.5 KW2木工压刨机MB1062台3 KW3电焊机BX1-3303台21KW4电渣压力焊机BX6002台46KW5对焊机UN1001台100KVA模板工程需要的主要周转材料需用量计划表序号材料名称规格单位数量备注1木枋501004000mmm3350按进度分批进场3钢管482.7T550按进度分批进场4扣件十字颗800005对接颗70006旋转颗100007模板183091518mm张10000五、施工准备工作1、模板分项工程所需的场地用途处数面积(m2)主要做法备注木工房4436型钢加工、顶铺竹跳板加工及堆场随工程进度增加,周围材料随进随用模板堆场4448地面硬化

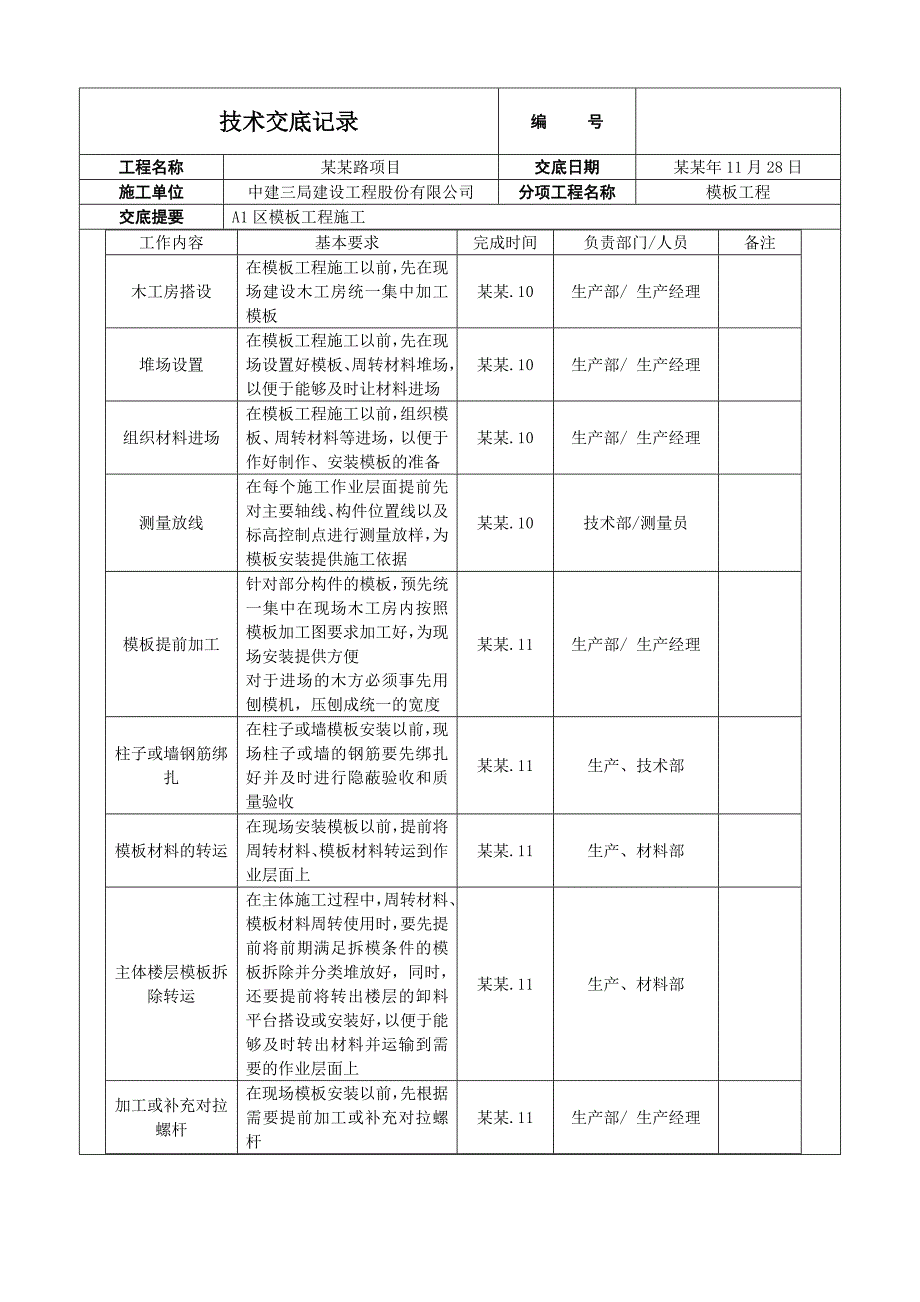

5、周转材料堆场3424地面硬化废旧模板堆场2424地面硬化2、现场作业条件准备工作内容基本要求完成时间负责部门/人员备注木工房搭设在模板工程施工以前,先在现场建设木工房统一集中加工模板某某.10生产部/ 生产经理堆场设置在模板工程施工以前,先在现场设置好模板、周转材料堆场,以便于能够及时让材料进场某某.10生产部/ 生产经理组织材料进场在模板工程施工以前,组织模板、周转材料等进场,以便于作好制作、安装模板的准备某某.10生产部/ 生产经理测量放线在每个施工作业层面提前先对主要轴线、构件位置线以及标高控制点进行测量放样,为模板安装提供施工依据某某.10技术部/测量员模板提前加工针对部分构件的模板,
6、预先统一集中在现场木工房内按照模板加工图要求加工好,为现场安装提供方便对于进场的木方必须事先用刨模机,压刨成统一的宽度某某.11生产部/ 生产经理柱子或墙钢筋绑扎在柱子或墙模板安装以前,现场柱子或墙的钢筋要先绑扎好并及时进行隐蔽验收和质量验收某某.11生产、技术部模板材料的转运在现场安装模板以前,提前将周转材料、模板材料转运到作业层面上某某.11生产、材料部主体楼层模板拆除转运在主体施工过程中,周转材料、模板材料周转使用时,要先提前将前期满足拆模条件的模板拆除并分类堆放好,同时,还要提前将转出楼层的卸料平台搭设或安装好,以便于能够及时转出材料并运输到需要的作业层面上某某.11生产、材料部加工或
7、补充对拉螺杆在现场模板安装以前,先根据需要提前加工或补充对拉螺杆某某.11生产部/ 生产经理加工对拉螺杆套管在现场模板安装以前,先根据需要提前加工好对拉螺杆套管某某.11生产部/ 生产经理调制砂浆在安装柱子或墙侧面模板以前,提前调制好座浆砂浆某某.11生产部/ 生产经理临时用水管线和高压泵准备为了在模板安装完成以后及时清理模板内的杂物,提前将临时用水管线引接到作业层面上,同时,还准备好高压水泵和喷枪(可以采用洗车的类似设施)某某.11水电部门/机电工长六、主要施工方法及技术措施1、模板支撑体系的选择序号部位支撑体系类型备注1B12号楼钢管架2B15号楼钢管架3B17号楼快拆体系4地库碗扣架2、
8、模板支架设计相关参数部位架体参数木方参数备注剪力墙地下室钢管架:对拉螺杆横向间距450,竖向间距第一道离地250,离地2300范围内竖向间距450,23005150范围内间距500.主楞为双钢管。对拉螺杆直径12.间距225标准层钢管架:对拉螺杆横向间距600,竖向间距第一道离地250,竖向间距600主楞为双钢管。对拉螺杆直径12.间距250柱子地下室钢管架:柱子中间不设对拉螺杆,竖向间距第一道离地250,离地1750范围内竖向间距500,17504650范围内间距600,最上面一道间距700,主楞为双钢管。对拉螺杆直径12.间距233楼板地下室500、320厚碗扣架:搭设尺寸为:立杆的纵距
9、b=1.2米,立杆的横距 l=1.2米,立杆的步距 h=1.50米。间距300主楼地下室120厚钢管架:立杆的纵距 b=1.2米,立杆的横距 l=1.2米,立杆的步距 h=1.80米。间距300主楼地上120厚立杆的纵距 b=1.2米,立杆的横距 l=1.2米,立杆的步距 h=1.80米。间距300梁地下室梁支撑体系立杆3道,间距600,纵向间距1200,水平杆步距1500梁下木方5道。间距200标准层700梁梁支撑体系立杆3道,间距600,纵向间距1200,水平杆步距1800。梁侧设对拉螺杆一道,螺杆距梁底250,纵向间距500.梁截面尺寸为200250,梁下设3道木方。梁侧木方间距350标
10、准层700梁梁支撑体系立杆3道,间距600,纵向间距1200,水平杆步距1800。梁截面尺寸为200250,梁下设3道木方,梁侧木方间距3502、模板材料的选用序号部位模板选型及配置说明1基础垫层原槽浇灌,局部采用10050木枋,采用短钢筋制作支撑。基础采用原槽浇灌,土面标高低于设计高度时采用砖砌胎模;阶梯基础采用分阶段浇筑的方式,第一阶浇筑完成后砌筑砖胎膜浇筑上一阶基础。有防水要求的挡土墙在基础施工时,水平施工逢以下墙体采用18mm厚木胶合板模板,背楞为10050木枋,482.7钢管支撑,作吊模处理。2柱方柱采用18mm厚木胶合板模板,背楞为10050木枋,482.7钢管围檩300500加固
11、及支撑,高强对拉螺栓拉结加固。3剪力墙剪力墙模板采用18mm木胶合板模板拼装,背楞采用10050木枋,482.7钢管支撑,对拉螺栓拉结加固4楼梯模板休息平台处采用18mm木胶合板模板,背楞为10050木枋;踏步段采用定型模板,482.7钢管支撑。5梁板采用18mm木胶合板模板,木楞为10050木枋,482.7钢管满堂架螺旋顶撑系统支撑。梁截面高度700时,梁侧面采用强对拉螺栓拉结加固,并在两侧加设482.7钢管斜撑4、墙柱模板4.1、施工工艺流程墙柱模板施工工艺流程示意图4.2、主要施工方法要点 A、测量定位放线时将柱子边线弹在基层上,再沿柱子边线安装模板,并采取临时稳固措施(如采用钉子将模板
12、之间和模板与木枋之间连接起来等)。B、在制作模板以前绘制出详细的模板拼装图和制作大样图用来指导模板的制作和安装工作,现初步绘制方柱、墙模板的安装示意图C、根据现场实际情况在方柱或墙模板上用电钻开对拉螺杆的穿孔,并安装对拉螺杆及其套管。对拉螺杆的布置间距等技术指标根据设计图纸要求的尺寸、砼浇灌时拌和物单位时间供应数量等现场实际情况来计算确定(见螺杆设置间距统计表)。根据计算对于截面在500800的柱其模板安装图如下:柱模板图(500柱截面800) D、安装模板支撑体系并同步校正模板的垂直度、平整度阴阳角角度、复核模板标高特征值(柱顶、墙顶、梁柱节点部位等处的标高)。E、墙柱截面尺寸控制采用505
13、0mm砼条,砼条长度墙厚(柱尺寸)扣5mm,在施工过程中将砼条扎在墙水平钢筋或柱箍筋上,内撑砼间距为900900mm。F、模板的主要技术参数复核确认无误以后,做好相关记录并报请现场监理工程师验收模板质量。4.3、梁板模板4.3.1、施工工艺流程4.3.2、主要施工方法要点A、测量定位放线时将梁边线弹在基层上(通过控制梁边线来同时控制楼板平面位置),再采用吊线锤将梁边线引测到支模脚手架上并沿梁边线位置安装梁或楼板模板。B、在制作模板以前绘制出详细的模板拼装图和制作大样图用来指导模板的制作和安装工作。C、在楼层上采用48钢管和铸铁扣件根据弹线位置搭设满堂支模架,支架的立杆间距、大小横杆间距、支架横杆步高、斜撑杆间距等技术参数根据不同的梁截面大小、层高、板厚情况决定,后浇带范围的支撑体系和模板组成与其他满堂架断开自成一体,详见附图一。D、根据梁设计尺寸和现场实际情况,在高度尺寸大于700,小于1100的梁侧模板之间上用电钻开对拉螺杆的穿孔,竖直方向安装一道对拉螺杆及其套管,对拉螺杆的布置水平方向间距500。对于截面高度在11001600的梁,则沿截面高度方向设置两道对拉螺杆,每道对拉螺杆水平方向间距500。E、在支架根部要按
