住宅楼混凝土工程施工方案北京.doc

上传人:p** 文档编号:954771 上传时间:2024-05-29 格式:DOC 页数:32 大小:1.99MB
下载 相关 举报
住宅楼混凝土工程施工方案北京.doc_第1页
第1页 / 共32页
住宅楼混凝土工程施工方案北京.doc_第2页
第2页 / 共32页
住宅楼混凝土工程施工方案北京.doc_第3页
第3页 / 共32页
住宅楼混凝土工程施工方案北京.doc_第4页
第4页 / 共32页
住宅楼混凝土工程施工方案北京.doc_第5页
第5页 / 共32页
住宅楼混凝土工程施工方案北京.doc_第6页
第6页 / 共32页
住宅楼混凝土工程施工方案北京.doc_第7页
第7页 / 共32页
住宅楼混凝土工程施工方案北京.doc_第8页
第8页 / 共32页
住宅楼混凝土工程施工方案北京.doc_第9页
第9页 / 共32页
住宅楼混凝土工程施工方案北京.doc_第10页
第10页 / 共32页
亲,该文档总共32页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《住宅楼混凝土工程施工方案北京.doc》由会员分享,可在线阅读,更多相关《住宅楼混凝土工程施工方案北京.doc(32页珍藏版)》请在第壹文秘上搜索。

1、目 录1.编制依据12.工程概况12.1设计概况22.2设计图23施工安排33.1施工部位及工期要求33.2商品混凝土43.3劳动组织64.施工准备74.1技术准备74.2机具准备84.3材料准备85.主要施工方法及措施85.1流水段划分85.2混凝土的拌制105.3混凝土运输115.4混凝土浇筑125.5混凝土养护226.季节施工要求226.1雨季施工226.2冬季施工237.质量要求237.1主控项目237.2一般项目237.3允许偏差及检验方法247.4质量保证措施248.成品保护269.安全注意事项26附录:6#住宅楼实验工作计划28附图:6#住宅楼大体积混凝土测温孔平面图11.编制依

2、据序号名称1图纸结构结通0102、结施0036建筑建施01382 芍药居东区住宅及配套、公建项目用地1组团施工组织设计3有关规范规程混凝土结构工程施工质量验收规范GB50204-2002建筑安装分项工程施工工艺规程DBJ/T01-26-2003建筑安全施工检查评分标准JGJ59-99商品混凝土质量管理规程DBJ01-6-90混凝土泵送施工技术规程JGJ10-1995高层建筑混凝土结构技术规程JGJ3-2002建筑工程冬期施工规程JGJ104-97混凝土外加剂应用技术规范GB50119-2003粉煤灰混凝土应用技术规程GBJ146-90建筑工程资料管理规程DBJ01-51-20034有关标准建筑

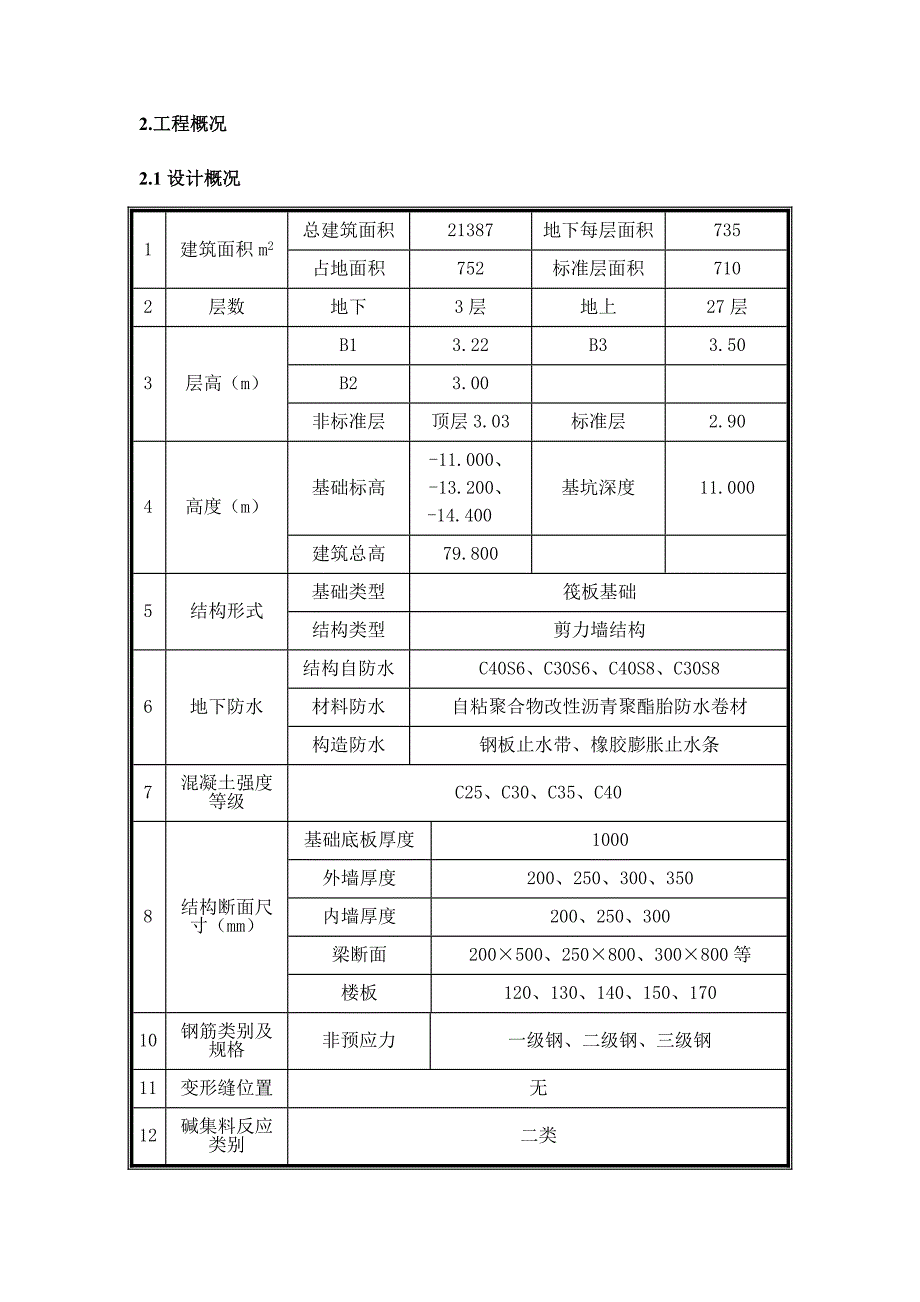

3、工程施工质量验收统一标准GB50300-2001建筑结构长城杯工程质量评审标准DBJ/T01-69-2003混凝土含碱量限值标准CECS53:93混凝土质量控制标准GB50164-925有关图集混凝土结构施工图平图整体表示方法制图规则和构造详图03G101-1、2、3混凝土结构施工图平图整体表示方法制图规则和构造详图04G101-36有关法规中华人民共和国建筑法中华人民共和国主席令第91号建设工程质量管理条例中华人民共和国国务院令第279号建设工程施工现场管理规定建设部令1991年第15号北京市文明安全工地评审管理办法2.工程概况2.1设计概况1建筑面积m2总建筑面积21387地下每层面积73

4、5占地面积752标准层面积7102层数地下3层地上27层3层高(m)B13.22B33.50B23.00非标准层顶层3.03标准层2.904高度(m)基础标高-11.000、-13.200、-14.400基坑深度11.000建筑总高79.8005结构形式基础类型筏板基础结构类型剪力墙结构6地下防水结构自防水C40S6、C30S6、C40S8、C30S8材料防水自粘聚合物改性沥青聚酯胎防水卷材构造防水钢板止水带、橡胶膨胀止水条7混凝土强度等级C25、C30、C35、C408结构断面尺寸(mm)基础底板厚度1000外墙厚度200、250、300、350内墙厚度200、250、300梁断面20050

5、0、250800、300800等楼板120、130、140、150、17010钢筋类别及规格非预应力一级钢、二级钢、三级钢11变形缝位置无12碱集料反应类别二类2.2设计图地下二层剪力墙结构图标准层剪力墙结构3施工安排3.1施工部位及工期要求 时间部位开始时间结束时间备注基础底板2009.3.152009.4.20-根据施工现场实际情况,施工计划可适当调整。0.00以下2009.4.202009.5.200.00以上2009.5.202009.10.01顶层2009.10.012009.10.103.2商品混凝土3.2.1浇筑部位及强度等级0.00以下构件部位混凝土强度等级备注基础C30与水土

6、接触的构件均采用防水混凝土,地下三层抗渗等级为S8,其余为S6墙C40梁、板、楼梯C300.00以上构件部位混凝土强度等级梁、板、楼梯C30、C25墙C40、C35、C303.2.2原材料的技术要求3.2.2.1水泥P.O用水泥强度等级不小于P.O32.5。混凝土所使用的水泥必须有产品合格证,出厂检验报告和进场复验报告,必须符合混凝土结构工程施工质量验收规范的要求。当在使用中对水泥质量有怀疑或水泥出厂超过3个月时,再行复验,并按复验结构使用。3.2.2.2石优先采用抗压强度高的粗骨料,以免粗骨料首先破坏而影响强度。在试配混凝土之前,必须确定各种粗骨料的抗压强度。粗骨料的表面特性对混凝土的强度影

7、响很大,粗骨料采用立方体骨料,表面必须洁净无粉尘,否则将影响混凝土的粘结力,必要时可以对骨料进行冲洗,降低骨料的含泥量。骨料的最大粒径不允许大于结构截面最小尺寸的1/4和不允许大于钢筋间最小净距的3/4,粗骨料选择5-25的级配机碎石,石子的含泥量不超过1%。3.2.2.3砂砂用中砂,含泥量小于3%,细骨料的细度模数为3.0左右。本工程所有混凝土采用商品混凝土,要具有良好和易性,砂率控制在38-45%,确保混凝土在泵管内的水平输送距离150m,垂直输送距离大于120m。3.2.3外加剂加入缓凝型复合高效减水剂,延长水化热释放时间,降低水泥用量,减低大体积混凝土的峰值温度及延缓峰值出现。掺加UE

8、A膨胀剂,以补偿混凝土的收缩应力。混凝土含气量3%。早强要求:3天强度达50%设计强度以上。每立方米混凝土中各类材料的总碱含量(O当量)不大于3kg。外加剂必须通过实验室试配确定,商品混凝土公司必须提供外加剂的技术参数。混凝土外加剂的性能和种类,必须符合北京市建委所规定批准使用的品种和生产厂家,外加剂的使用由试验确定。3.2.4掺合料细骨料中掺入适量粉煤灰,C30及其以上标号的混凝土加入级粉煤灰,优质粉煤灰具有物理减水作用且增加和易性,掺入高细度矿渣具有增强作用,因此,在混凝土中必须掺入适量优质粉煤灰和高细度矿渣。掺加粉煤灰,可以减少水泥用量,从而对大体积混凝土施工有利,可以较少水化热,对控制

9、混凝土表面的温度裂缝起到有效的作用。3.2.5配合比的主要技术参数(1)坍落度160mm20mm,根据浇筑的不同部位改变。用混凝土输送泵与布料杆组合浇筑方式的预拌混凝土,其塌落度要求入泵时塌落度最高不超过18cm,最低不小于16cm。采用塔吊浇筑方式的商品混凝土,要求入料斗时塌落度最高不超过16cm,最低不小于12cm。根据混凝土塌落度损失等情况来适当地调整原配合比,确保混凝土浇筑时的塌落度能够满足施工生产需要,确保混凝土供应质量。(2)水灰比本工程混凝土抗渗等级S8、S6,混凝土的最大水灰比不大于0.55(C30以下强度等级)和0.5(C30及其以上强度等级)。(3)砂率35-45%。3.3

10、劳动组织3.3.1管理层负责人丁辉、葛青3.3.2劳务层负责人项目经理:马涛 现场负责人:张玉龙3.3.3工人数量及分工工种工人数量备注振捣工15根据施工现场实际情况可适当调整泵送工40壮工、清理工154.施工准备4.1技术准备4.1.1试验室的设置及设备准备试验室设在施工现场西侧,砖砌,配备温湿度设施,外侧设试验资料室,试验的仪器须经过检测处于良好的使用状态。序号名称规格数量1震动台8008001台2试模10010010040组3温度计(-30,50)10个4湿度仪0-100%10个5坍落度筒300mm2个6抗渗试模18517515020组4.1.2 0.00以下碱集料反应要求首先,结构外侧

11、有柔性防水卷材,可以阻止外界环境可能渗入混凝土内的碱。另外,控制骨料的碱活性,控制组成材料的碱含量,碱含量=水泥带入碱量(等当量O%百分含量单方水泥用量)+外加剂带入碱量+掺合料中有效碱含量),保证混凝土总碱含量小于3Kg/,因此,在保证混凝土强度等级的前提下减少水泥用量可以减少碱含量。商品混凝土公司必须向我公司太阳公元工程项目部提供混凝土碱含量和含量(含量不大于水泥用量的0.06%)检测报告(在开盘签定中附带)。4.1.3对技术交底的要求技术交底要分部位、分施工季节进行,对不同部位的混凝土要求从坍落度、浇筑持续时间、入模温度、养护措施、浇筑方法等方面考虑,根据具体施工分阶段进行交底,并且要对

12、容易出现问题的部位重点强调。4.2机具准备序号机械名称机械型号数量进场时间1混凝土拖式泵HBT80C12009年3月10日前2塔吊TC551812009年3月10日前3布料机18m12009年3月10日前4振动棒HZ5042009年3月10日前5空压机1.6m312009年3月10日前6平板振动器PZ5012009年3月10日前4.3材料准备材料名称规格与型号数量进场日期商品混凝土C25-C408900m3陆续进场泵管150管150m2009年3月10日前塑料布1600m22009年3月10日前彩条布1000m22009年3月10日前麻袋片3000 m22009年3月10日前5.主要施工方法及

13、措施5.1流水段划分施工流水段划分原则是将工程划分为工程量大致相等、工作性质相同的几个段,同时,尽量保证各个施工段的劳动量大致相等,并按照结构现有的后浇带作为施工流水段划分的界限,这样以保证各个工作队在工作时间上最大限度地、合理地搭接起来,保证施工项目的施工全过程在时间上、空间上,有节奏、连续、均衡的进行下去,并且通过流水段的划分可以更充分的利用施工工作面,节省施工场地,有利于工期。根据工程特点,地下部分以后浇带划分为两个流水段,地上分成四个流水段。详见下图:地下部分水平构件流水段划分图地下部分竖向构件流水段划分图地上部分水平构件流水段划分图地上部分竖向构件流水段划分图5.2混凝土的拌制本工程采用预拌混凝土,从混凝土出站到施工现场浇筑的整个过程中混凝土都在搅拌,到达施工现场后,检测其坍落度损失值,坍落度偏差20mm。预拌混凝土的资料要求:(1)预拌混凝土搅拌单位必须提供质量合格的混凝土并随车提供预拌混凝土运输单。(2)预拌混凝土单位除提供上述资料外,还应保证以下资料的可追溯性,以供查询。混凝土配合比及试配记录;水泥出厂合格证;水泥复试报告;砂子试验报告;石子试验报告;外加剂产品合格证;外加剂材料试验报告;掺合料试验报告;混凝土开盘鉴

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
