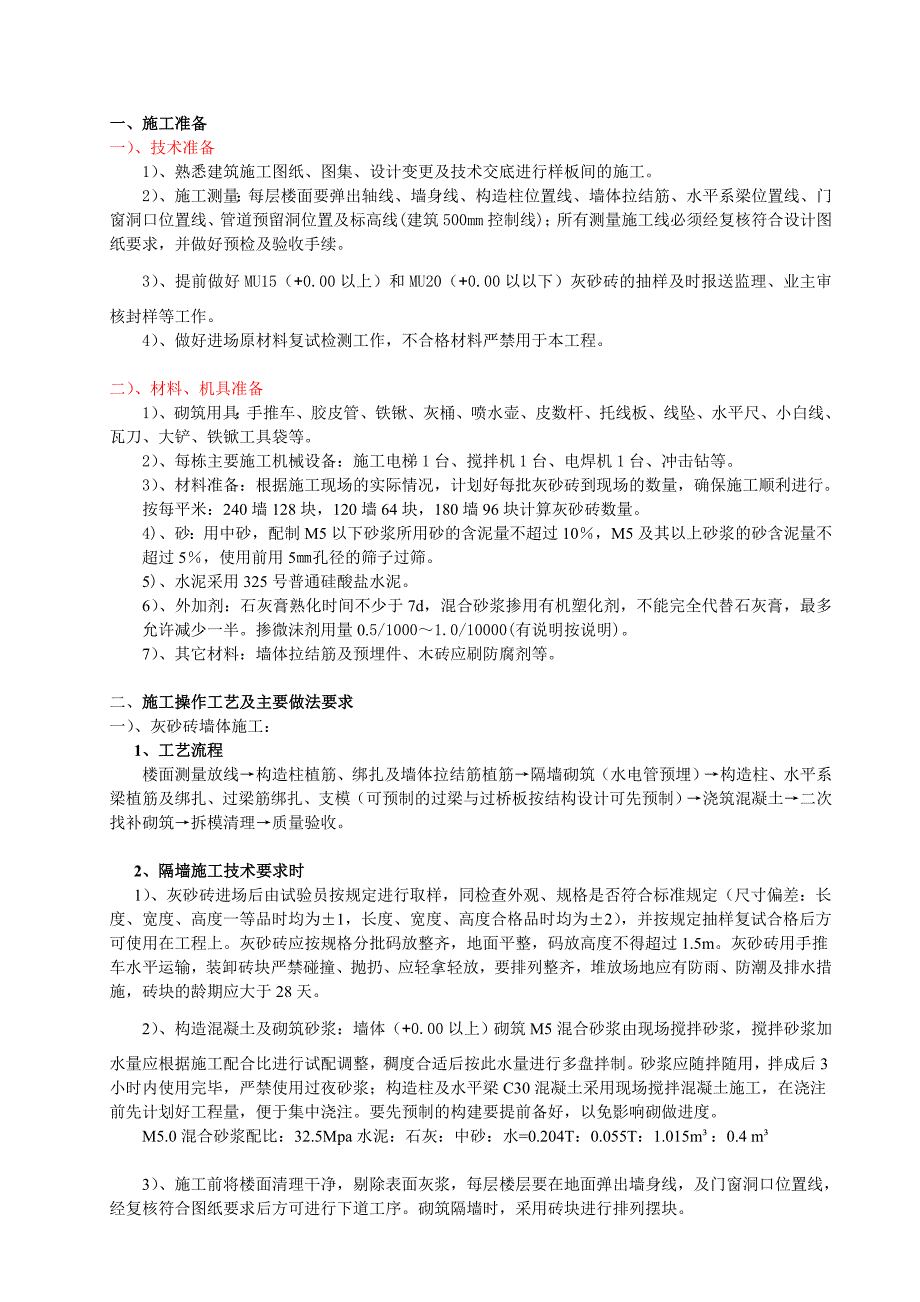

1、一、施工准备一)、技术准备 1)、熟悉建筑施工图纸、图集、设计变更及技术交底进行样板间的施工。2)、施工测量:每层楼面要弹出轴线、墙身线、构造柱位置线、墙体拉结筋、水平系梁位置线、门窗洞口位置线、管道预留洞位置及标高线(建筑500mm控制线);所有测量施工线必须经复核符合设计图纸要求,并做好预检及验收手续。3)、提前做好MU15(+0.00以上)和MU20(+0.00以以下)灰砂砖的抽样及时报送监理、业主审核封样等工作。4)、做好进场原材料复试检测工作,不合格材料严禁用于本工程。二)、材料、机具准备1)、砌筑用具:手推车、胶皮管、铁锹、灰桶、喷水壶、皮数杆、托线板、线坠、水平尺、小白线、瓦刀、
2、大铲、铁锨工具袋等。2)、每栋主要施工机械设备:施工电梯1台、搅拌机1台、电焊机1台、冲击钻等。3)、材料准备:根据施工现场的实际情况,计划好每批灰砂砖到现场的数量,确保施工顺利进行。按每平米:240墙128块,120墙64块,180墙96块计算灰砂砖数量。4)、砂:用中砂,配制M5以下砂浆所用砂的含泥量不超过10,M5及其以上砂浆的砂含泥量不超过5,使用前用5孔径的筛子过筛。5)、水泥采用325号普通硅酸盐水泥。6)、外加剂:石灰膏熟化时间不少于7d,混合砂浆掺用有机塑化剂,不能完全代替石灰膏,最多允许减少一半。掺微沫剂用量0.5/10001.0/10000(有说明按说明)。7)、其它材料:
3、墙体拉结筋及预埋件、木砖应刷防腐剂等。二、施工操作工艺及主要做法要求一)、灰砂砖墙体施工:1、工艺流程楼面测量放线构造柱植筋、绑扎及墙体拉结筋植筋隔墙砌筑(水电管预埋)构造柱、水平系梁植筋及绑扎、过梁筋绑扎、支模(可预制的过梁与过桥板按结构设计可先预制)浇筑混凝土二次找补砌筑拆模清理质量验收。2、隔墙施工技术要求时1)、灰砂砖进场后由试验员按规定进行取样,同检查外观、规格是否符合标准规定(尺寸偏差:长度、宽度、高度一等品时均为1,长度、宽度、高度合格品时均为2),并按规定抽样复试合格后方可使用在工程上。灰砂砖应按规格分批码放整齐,地面平整,码放高度不得超过1.5m。灰砂砖用手推车水平运输,装卸

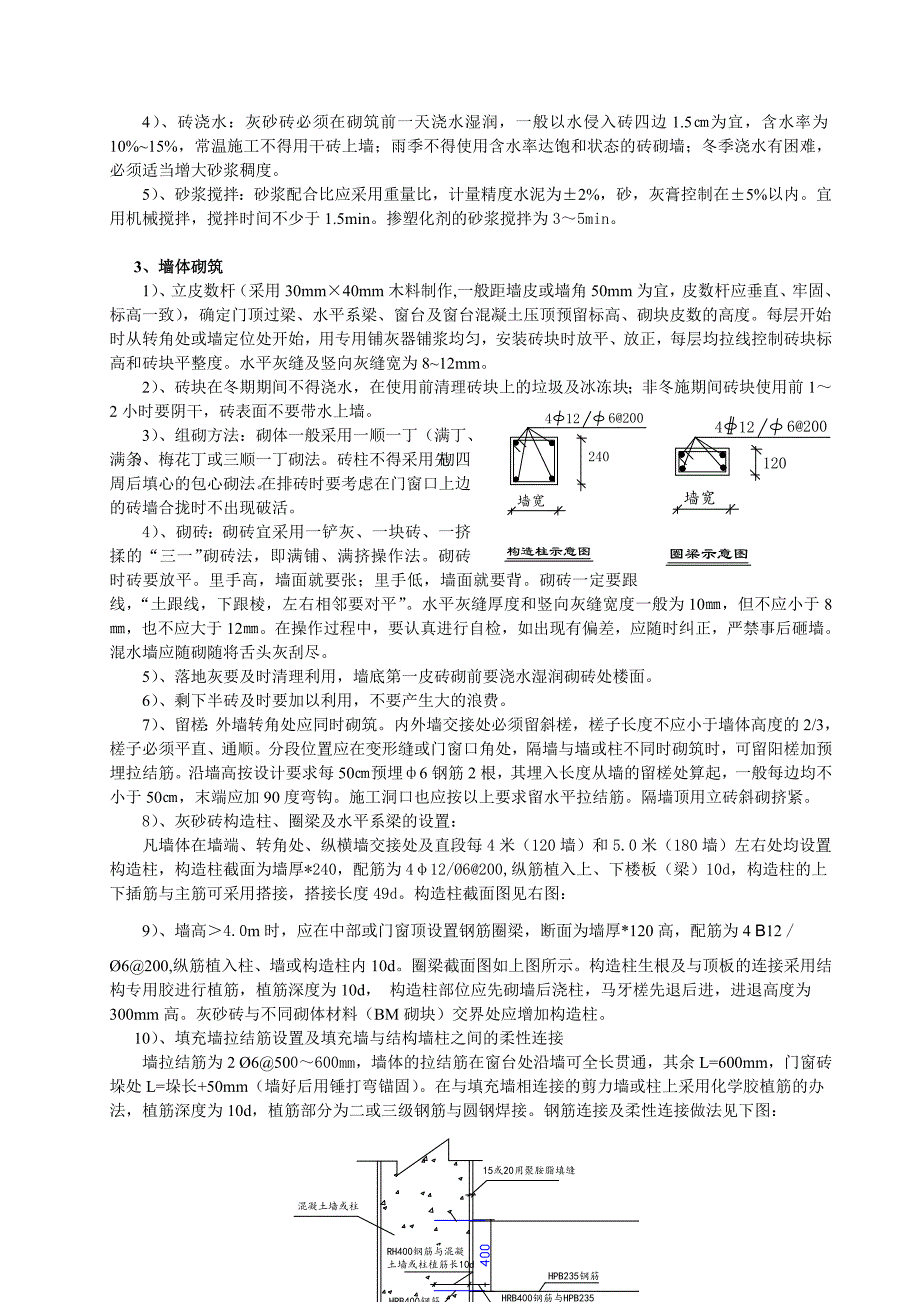

4、砖块严禁碰撞、抛扔、应轻拿轻放,要排列整齐,堆放场地应有防雨、防潮及排水措施,砖块的龄期应大于28天。2)、构造混凝土及砌筑砂浆:墙体(+0.00以上)砌筑M5混合砂浆由现场搅拌砂浆,搅拌砂浆加水量应根据施工配合比进行试配调整,稠度合适后按此水量进行多盘拌制。砂浆应随拌随用,拌成后3小时内使用完毕,严禁使用过夜砂浆;构造柱及水平梁C30混凝土采用现场搅拌混凝土施工,在浇注前先计划好工程量,便于集中浇注。要先预制的构建要提前备好,以免影响砌做进度。M5.0混合砂浆配比:32.5Mpa水泥:石灰:中砂:水=0.204T:0.055T:1.015m:0.4 m3)、施工前将楼面清理干净,剔除表面灰浆
5、,每层楼层要在地面弹出墙身线,及门窗洞口位置线,经复核符合图纸要求后方可进行下道工序。砌筑隔墙时,采用砖块进行排列摆块。4)、砖浇水:灰砂砖必须在砌筑前一天浇水湿润,一般以水侵入砖四边1.5为宜,含水率为10%15%,常温施工不得用干砖上墙;雨季不得使用含水率达饱和状态的砖砌墙;冬季浇水有困难,必须适当增大砂浆稠度。5)、砂浆搅拌:砂浆配合比应采用重量比,计量精度水泥为2%,砂,灰膏控制在5%以内。宜用机械搅拌,搅拌时间不少于1.5min。掺塑化剂的砂浆搅拌为35min。3、墙体砌筑1)、立皮数杆(采用30mm40mm木料制作,一般距墙皮或墙角50mm为宜,皮数杆应垂直、牢固、标高一致),确定
6、门顶过梁、水平系梁、窗台及窗台混凝土压顶预留标高、砌块皮数的高度。每层开始时从转角处或墙定位处开始,用专用铺灰器铺浆均匀,安装砖块时放平、放正,每层均拉线控制砖块标高和砖块平整度。水平灰缝及竖向灰缝宽为812mm。2)、砖块在冬期期间不得浇水,在使用前清理砖块上的垃圾及冰冻块;非冬施期间砖块使用前12小时要阴干,砖表面不要带水上墙。3)、组砌方法:砌体一般采用一顺一丁(满丁、满条)、梅花丁或三顺一丁砌法。砖柱不得采用先砌四周后填心的包心砌法。在排砖时要考虑在门窗口上边的砖墙合拢时不出现破活。4)、砌砖:砌砖宜采用一铲灰、一块砖、一挤揉的“三一”砌砖法,即满铺、满挤操作法。砌砖时砖要放平。里手高
7、,墙面就要张;里手低,墙面就要背。砌砖一定要跟线,“土跟线,下跟棱,左右相邻要对平”。水平灰缝厚度和竖向灰缝宽度一般为10,但不应小于8,也不应大于12。在操作过程中,要认真进行自检,如出现有偏差,应随时纠正,严禁事后砸墙。混水墙应随砌随将舌头灰刮尽。5)、落地灰要及时清理利用,墙底第一皮砖砌前要浇水湿润砌砖处楼面。6)、剩下半砖及时要加以利用,不要产生大的浪费。7)、留槎:外墙转角处应同时砌筑。内外墙交接处必须留斜槎,槎子长度不应小于墙体高度的2/3,槎子必须平直、通顺。分段位置应在变形缝或门窗口角处,隔墙与墙或柱不同时砌筑时,可留阳槎加预埋拉结筋。沿墙高按设计要求每50预埋6钢筋2根,其埋
8、入长度从墙的留槎处算起,一般每边均不小于50,末端应加90度弯钩。施工洞口也应按以上要求留水平拉结筋。隔墙顶用立砖斜砌挤紧。8)、灰砂砖构造柱、圈梁及水平系梁的设置:凡墙体在墙端、转角处、纵横墙交接处及直段每4米(120墙)和5.0米(180墙)左右处均设置构造柱,构造柱截面为墙厚*240,配筋为412/6200,纵筋植入上、下楼板(梁)10d,构造柱的上下插筋与主筋可采用搭接,搭接长度49d。构造柱截面图见右图:9)、墙高4.0m时,应在中部或门窗顶设置钢筋圈梁,断面为墙厚*120高,配筋为4 B12 / 6200,纵筋植入柱、墙或构造柱内10d。圈梁截面图如上图所示。构造柱生根及与顶板的连

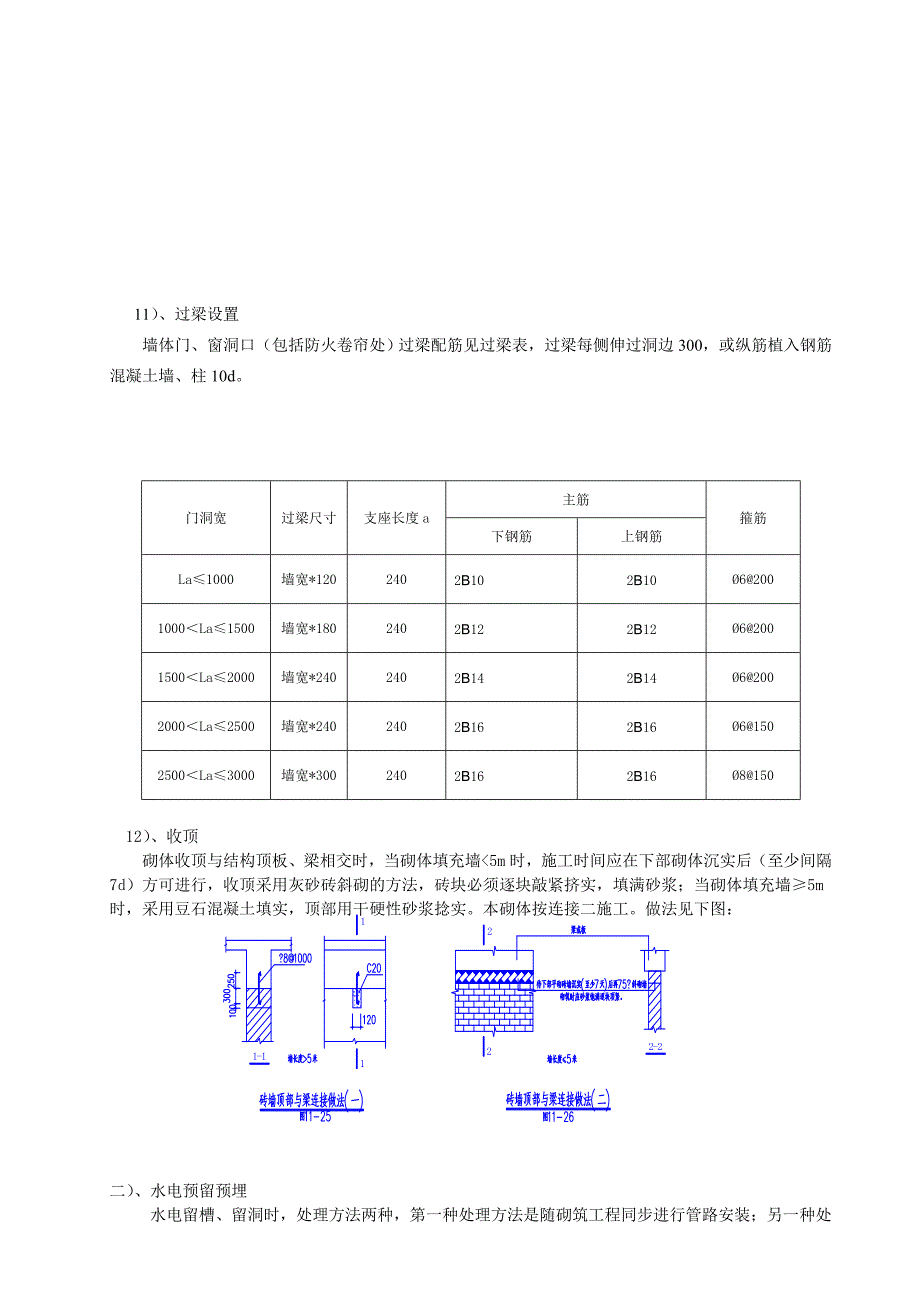

9、接采用结构专用胶进行植筋,植筋深度为10d, 构造柱部位应先砌墙后浇柱,马牙槎先退后进,进退高度为300mm高。灰砂砖与不同砌体材料(BM砌块)交界处应增加构造柱。10)、填充墙拉结筋设置及填充墙与结构墙柱之间的柔性连接墙拉结筋为2 6500600mm,墙体的拉结筋在窗台处沿墙可全长贯通,其余L=600mm,门窗砖垛处L=垛长+50mm(墙好后用锤打弯锚固)。在与填充墙相连接的剪力墙或柱上采用化学胶植筋的办法,植筋深度为10d,植筋部分为二或三级钢筋与圆钢焊接。钢筋连接及柔性连接做法见下图:11)、过梁设置墙体门、窗洞口(包括防火卷帘处)过梁配筋见过梁表,过梁每侧伸过洞边300,或纵筋植入钢筋
10、混凝土墙、柱10d。门洞宽过梁尺寸支座长度a主筋箍筋下钢筋上钢筋La1000墙宽*1202402B102B1062001000La1500墙宽*1802402B122B1262001500La2000墙宽*2402402B142B1462002000La2500墙宽*2402402B162B1661502500La3000墙宽*3002402B162B16815012)、收顶砌体收顶与结构顶板、梁相交时,当砌体填充墙5m时,施工时间应在下部砌体沉实后(至少间隔7d)方可进行,收顶采用灰砂砖斜砌的方法,砖块必须逐块敲紧挤实,填满砂浆;当砌体填充墙5m时,采用豆石混凝土填实,顶部用干硬性砂浆捻实。
11、本砌体按连接二施工。做法见下图:二)、水电预留预埋水电留槽、留洞时,处理方法两种,第一种处理方法是随砌筑工程同步进行管路安装;另一种处理方法是在砌筑工程完成之后,抹灰之前,进行立管剔槽处理,剔槽深30,宽60,用切割机进行切割剔槽。管路安装完毕后,用干硬性混凝土填实,外侧用一层耐碱玻纤网格布或钢丝网(1010)防止开裂,最后进行饰面作业。本方案要求采用两种方法相结合,即水电管线部分留置随工程砌筑同步进行。第二种为局部改线和高线位时的处理方法:在安装水电管后,用C20细石混凝土将线槽内补实,外贴不小于100mm的耐碱玻纤网格或钢丝网锚固,然后饰面作业。三、质量要求:1、质量达到国家砌体工程质量验
12、收标准及相关图集要求。2、砌块和原材料、技术性能、强度、品种必须符合设计要求,并有出厂合格证。3、砂浆强度等级及试块强度等级必须达到设计要求。4、砌筑错缝搭砌符合规定,不得出现竖向通缝、假缝、瞎缝,错缝尺寸达到规范要求。5、砌体砂浆必须密实饱满,实心砖砌体水平灰缝的砂浆饱满度不小于80%。6、外墙转角处严禁留直槎,转角处、交接处同时砌筑,砂浆密实,砌块平顺,砌体垂直,不得出现破槎、松动,临时间断处应留斜槎,斜槎水平投投影长度不应小于高度的2/3。7、构造柱、芯柱、水平系梁、抱框、过梁的设置、拉结筋根数、间距位置、长度符合设计或图集要求。8、允许偏差(灰砂砖)项次项目允许偏差检验方法1轴线位置1
13、0mm尺量2垂直度5mm吊线检查3表面平整5mm2m靠尺、塞尺检查4标高10mm水准仪或拉线尺量5门窗洞口高、宽度5mm拉线尺量9、砌砖总体质量要求:墙体表面横平、竖直;灰浆饱满灰缝均匀;砖缝搭接合理。四、注意事项1、对暖卫、电气管线及其它预埋件,注意保护,不得碰撞损坏。2、运输砖及砂浆材料的手推车,应平稳行驶,防止碰撞墙体。3、运砖到楼上不要集中堆放过高,特别大客厅不要堆砖过多,以免引起楼面开裂。4、当可能遇到大风时,应采取临时支撑等措施,以保证施工中墙体的稳定性。5、砂浆倒地不要弄脏墙面,注意拉墙筋等成品的保护。五、安全施工要求1、严格执行国务院颁发的建筑安装工程安全技术规程,电器工程安全
14、用电管理办法和北京市安全生产条例等进行安全生产,安全检查工作,以便提高施工现场的文明施工,安全生产的 管理水平,达到市级文明安全施工样板工地的标准。2、严格执行海口市建设工程施工现场保卫消防工作标准要求各项消防措施,贯彻市政府颁发的关于环保工作的方针和条例。防止噪音扰民,防止灰尘污染环境。现场设专人清扫,并及时洒水防潮,施工产生的垃圾要及时清运。3、施工过程中,定期进行安全技术交底(各级),责任工程师对操作班组进行书面交底,并由班组对操作人员进行口头的安全技术交底,对施工人员进行安全生产教育。4、施工现场(特别是地下室部位),在施工前必须安装好低压照明灯。5、顶板预洞必须在施工前用旧木板封堵或
15、搭设防护架后方可进行施工。6、每天砌做砖砌体高度不宜超过1.8m.补砖砌体施工前的准备工作:1.所需设备及安装位置与材料堆放场地要及时定位安装就位与修理平整。且要试运行正常。2.每层楼面要清理干净,垃圾按项目部指定地点集中堆放,或回填损坏运输道路,不要随便堆放或直接从楼面倒下地面。3.所有室内、室外混凝土结构表面所粘接的模板屑要清理干净,混凝土结构表面的油污要有10%火碱清洗干净,另要模板要拆完含柱墙根部压脚垫板与方条。4.按甲方所给住宅平面定位图进行放样弹线含混凝土面竖向墙厚度线,外围窗台水平线,门窗洞口宽及混凝土结构边门高引线。特别是外围窗有砖墙结构窗部位按首层定位线在外围弹竖向控制线,保证上下对齐。其余外围洞口也要弹竖向线控制上下一致(门窗安装前按项目部具体方案修补一致) 5.住宅平面定位放样完成一层后,甲方.监理方.要进行验线,合格后
