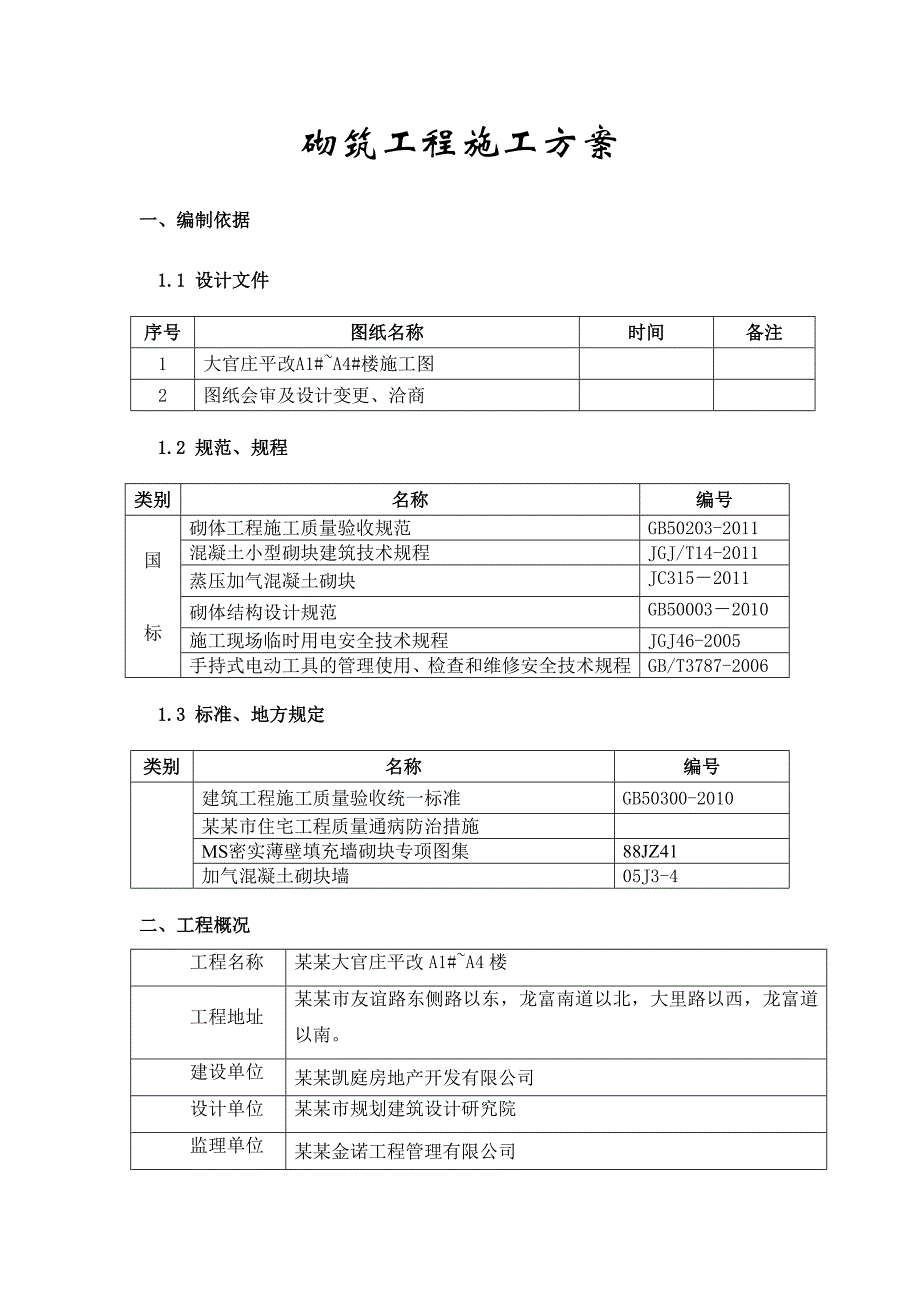

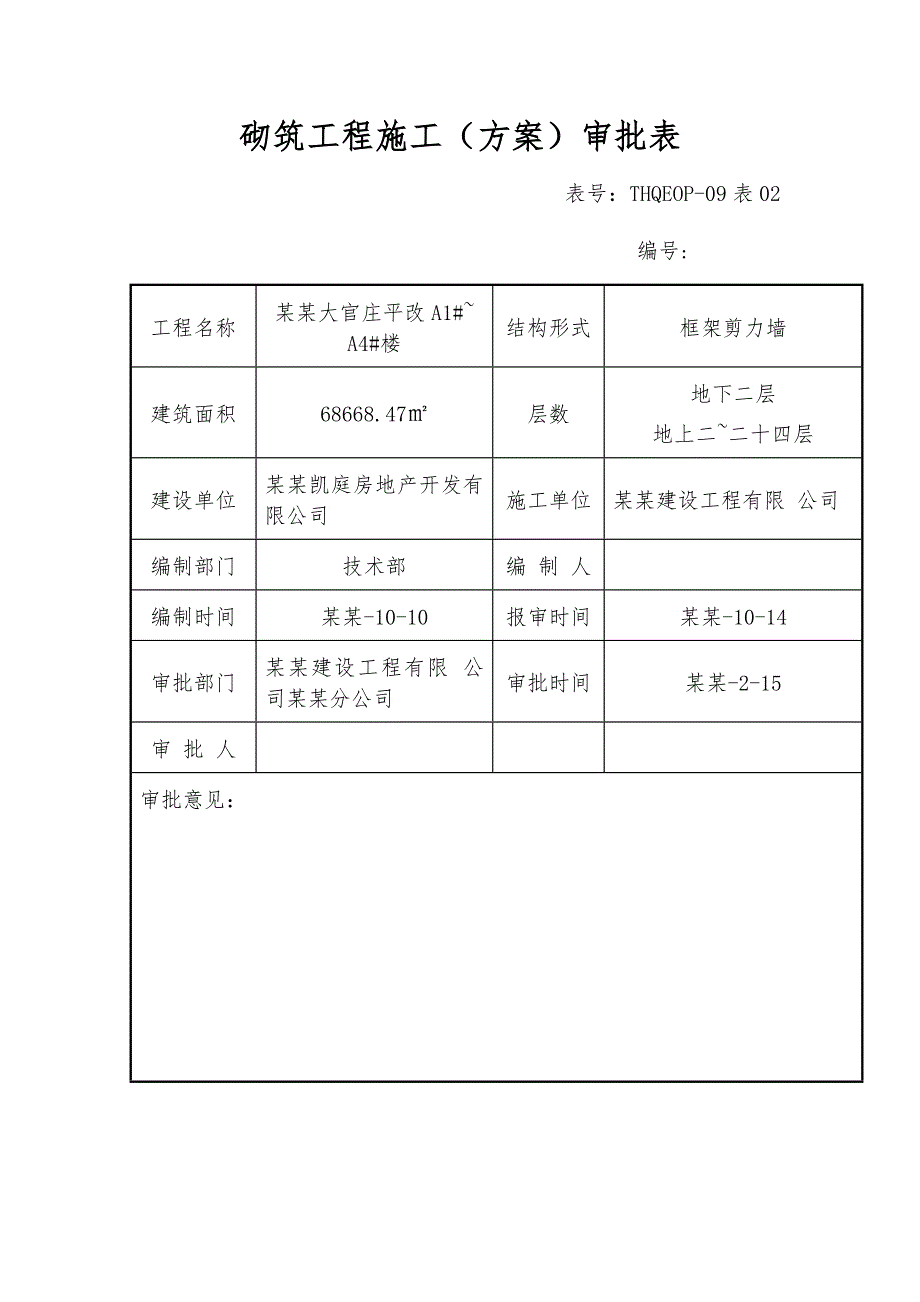

1、某某大官庄平改A1#A4#楼砌筑工程施工方案(加气块、MS空心砌块砌筑)某某建设工程有限公司某某年十月十日砌筑工程施工(方案)审批表 表号:THQEOP-09表02编号:工程名称某某大官庄平改A1# A4#楼结构形式框架剪力墙建筑面积68668.47层数地下二层地上二二十四层建设单位某某凯庭房地产开发有限公司施工单位某某建设工程有限 公司编制部门技术部编 制 人编制时间某某-10-10报审时间某某-10-14审批部门某某建设工程有限 公司某某分公司审批时间某某-2-15审 批 人审批意见:砌筑工程施工方案一、编制依据1.1 设计文件序号图纸名称时间备注1大官庄平改A1#A4#楼施工图2图纸会审
2、及设计变更、洽商1.2 规范、规程类别名称编号国标砌体工程施工质量验收规范GB50203-2011混凝土小型砌块建筑技术规程JGJ/T14-2011蒸压加气混凝土砌块JC3152011砌体结构设计规范GB500032010施工现场临时用电安全技术规程JGJ46-2005手持式电动工具的管理使用、检查和维修安全技术规程GB/T3787-20061.3 标准、地方规定类别名称编号建筑工程施工质量验收统一标准GB50300-2010某某市住宅工程质量通病防治措施MS密实薄壁填充墙砌块专项图集88JZ41加气混凝土砌块墙05J3-4二、工程概况 工程名称某某大官庄平改A1#A4楼工程地址某某市友谊路东
3、侧路以东,龙富南道以北,大里路以西,龙富道以南。建设单位某某凯庭房地产开发有限公司设计单位某某市规划建筑设计研究院监理单位某某金诺工程管理有限公司总包单位某某建设工程有限公司建筑面积68668.47建筑层数地下二层地上十八二十四层结构形式筏板式基础,独立柱基,框架-剪力墙结构三、施工部署3.1施工管理组织机构图公司总部施 员 工 :材料员质检员 :资料员 :专职安全员项目执行人项目技术负责人项目经理 施工班组长操作工人3.2施工准备:3.2.1技术准备3.2.1.1做好与设计的结合工作(1)由项目部技术部门组织相关人员认真学习图纸,并进行自审、会审工作,以便正确无误地施工。(2)通过学习,熟悉
4、图纸内容,了解设计要求施工达到的技术标准,明确工艺流程。(3)进行自审,组织各工种的施工管理人员对本工种的有关图纸进行审查,熟悉和掌握图纸中细节。(4)组织各专业施工队伍共同学习施工图纸,商定施工配合事宜。(5)组织图纸会审,由设计方进行交底,理解设计意图及施工质量标准,准确掌握设计图纸中的细节。3.2.1.2认真做好图纸交底由总工组织技术负责人及技术员等管理人员对施工员及各专业施工队伍对图纸、施工工艺要求及施工验收标准作好详尽准确的交底,使具体操作者对设计意图、操作的细节、质量验收的标准都有个清晰准确的了解。3.2.1.3编制施工预算和施工作业计划由项目部组织预算部门根据施工图、预算定额、施
5、工组织设计、施工定额等文件,编制施工预算,以便为施工作业计划的编制、施工任务单和限额领料单的签发提供依据。提前做好原材料的试验检验工作。3.2.2 物资条件准备3.2.2.1 建筑材料的准备根据施工组织设计中的施工进度计划和施工预算中的工料分析,编制工程所需的材料用量计划,做为备料、供料工作和确定仓库、堆场面积及组织运输的依据。组织材料按计划进场,并做好保管工作。3.2.2.2构配件及半成品的加工订货准备根据施工进度计划及施工预算所提供的各种构配件及半成品数量,编制相应的需用量计划。积极联系厂家、货源。3.2.3 施工机械选型与准备我公司司在综合考虑工程特点、施工条件、工期、质量等因素的基础上
6、,对施工机械设备计划如下:3.2.3.1垂直运输机械本工程计划选取二台QTZ63型塔吊作为屋面工程垂直运输机械,室内砌筑工程、地面工程、门窗工程、水暖电、消防等安装工程采用4台SCD200/200施工电梯。3.2.3.2其它设备砂浆搅拌机4台以及其它工具及机械。并且施工机具就位后应进行试运转,并做好维护、保养工作。四、主要施工工艺和施工方法:4.1砌筑工程:4.1.1加气混凝土块砌筑:4.1.1.1材料准备:(1)蒸压加气混凝土砌块,一般规格为600*300*100、600300*170、600300*200(mm)厚度模数制为25和60(mm)两种进位的加气混凝土砌块。其强度:当干密度为50
7、0kgm3 时,等级为MU3,当干密度为700kg m3时,等级为MU5。设计规定的其它干密度和强度等级的蒸压加气混凝土块,质量应符合部颁标准及蒸压加气混凝土砌块(JC3152011)的各项指标要求。(2)砂:采用中砂,使用前应用5mm孔径的筛子过筛。不得含有草根等杂物,砂的含量不应超过5。(3)水:应采用不含有害物质的结清净水。(4)石灰膏:生石灰池中加水熟化,熟化时间不少于7天,严禁使用脱水硬化的石灰膏。(5)水泥:水泥采用P.032.5普通硅酸盐水泥或矿渣水泥。水泥应堆放整齐并保持干燥,如遇水泥标号不明或出厂日期超过三个月等情况应试验鉴定后方可使用。不同品种水泥不得混合使用。水泥必须有出
8、厂合格证和复试报告,经送检合格后方可使用。所有材料必须按计划提前进场。同时提前根据现场材料取样送检测中心申请设计相应需用砌筑砂浆配合比。其他材料:预制混凝土块、墙体拉结筋及预埋件等。4.1.1.2 机具准备:(1) 砌筑前认真检查砂浆拌合机是否正常运转。有无触电保护措施。(2) 所有的砌筑用具包括:灰桶、灰槽、铁锹、劳力手推车、磅秤、瓦刀、托线板、线坠、小白线、卷尺、水平尺、皮数杆等是否齐全,能否正常使用。4.1.1.3作业条件(1)现场存放场地应夯实,平整,不积水,码放应整齐。装运过程轻拿轻放,避免损坏。并尽量减少二次倒运。(2)根据墙体尺寸和砌块规格,妥善安排砌筑平面排块设计,尽可能地减少
9、现场切割量。根据砌块厚度与结构净空高度及门窗洞口尺寸切实安排好立面、剖面的排块设计,避免浪费。(3)砌加气混凝土块的部位在结构墙体上按1100mm(建筑1米线)标高线分层划出砌块的层数,安排好灰缝的厚度。在相应的部位弹好墙身门洞口尺寸线,在结构墙柱上弹好加气混凝土墙的立面边线。标注窗口位置。(4)砌筑前应做完地面垫层或清理完结构地面。(5)门洞两侧可浇注成钢筋混凝土小立柱,作为边框,也可以在砌筑同时按规定间距摆放混凝土预制块,用来固定门框;当门窗洞口宽度Lo1800或墙厚D125,必须设置抱框柱。(6)砌墙的前一天,应将加气混凝土墙与结构相接的部位洒水湿润,保证砌体粘结牢固。(7)遇有穿墙管线
10、,应预先核实其位置、尺寸。以预留为主,减少事后剔凿,损害墙体。(8)按照设计要求预先在结构墙柱上每500600左右植好拉结钢筋(注意加气块高度和灰缝宽度),拉结筋为26,拉接筋通长布置。(9)设置钢筋混凝土水平系梁并植筋完备。一般沿填充墙高度1米(或于窗台)处及门窗洞口上部各设置1道,每道墙至少设置2道。水平系梁的高度为60,混凝土强度等级为C20,主筋为210,钢筋两端必须植筋锚入柱内或墙内,锚固长度应满足非抗震要求。(10)植好构造柱主筋,除图纸中注明构造柱外,当墙长5米时,应该每隔4米设一构造柱;纵横墙交接处、转角处,一字形墙体端部均设构造柱。4.1.1.4操作工艺工艺流程:基层处理 砌
11、加气混凝土块 砌块与门、窗口联接 砌块与楼板联接4.1.1.4.1基层处理:将砌筑加气混凝土墙根部的砖或混凝土带上表面清扫干净,用砂浆找平,拉线,用水平尺检查其平整度。4.1.1.4.2砌加气混凝土块墙体:(1)砌筑时按墙宽尺寸和砌块的规格尺寸,按排块设计,进行排列摆块,不够整块时可以锯割成需要的尺寸,但不得小于砌块长度的13(60013mm)。竖缝宽20mm,水平灰缝15mm为宜。当最下一皮的水平灰缝厚度大于20mm时,应用豆石混凝土找平层铺砌。砌筑时,满铺满挤,上下丁字错缝,搭接长度不宜小于砌块长度的13。双层隔墙,每隔两皮砌块钉扒钉加强,扒钉位置应梅花形错开。砌筑砂浆标号为M5混合砂浆。
12、(2)加气墙与结构墙柱联接处,必须按设计要求设置拉结筋。竖向间距为500600mm,埋压26钢筋,拉结筋通长布置,埋直平铺在水平灰缝内。(3)在墙高一米处水平系梁,水平系梁的高度为60,混凝土强度等级为C20,主筋为210,钢筋两端必须植筋锚入柱内或墙内,锚固长度应满足非抗震要求。4.1.1.4.3砌块与门窗口联结:(1)采用后塞口时,将预制好混凝土块,按洞口高度在2m以内每侧砌置三块,洞口高度大于2m时砌置四块,混凝土块四周的砂浆要饱满密实。当门窗洞口宽度Lo1800或墙厚D125,必须设置钢筋混凝土抱框柱。(2)在门窗洞口过梁和窗台设水平系梁,水平系梁的高度为60,混凝土强度等级为C20,
13、主筋为210,钢筋两端必须植筋锚入柱内或墙内,锚固长度应满足非抗震要求。(3)门洞上角过梁端部或其它可能出现裂缝的薄弱部位,应钉涂有防锈漆的铅丝网,减少抹灰层裂缝。(4)门窗口过梁部位,当洞口宽度小于500mm时,又无钢筋混凝土带,可采用三个砌块先加工成楔形,用粘结砂浆事前粘结成过梁形状,经自然养护23d后使用。砌筑时先在门窗口上槛及压瘠部位铺粘结砂浆后安装就位。当洞宽度大于500mm时,上口可按上述做成钢筋混凝土拉带梁。4.1.1.4.4砌块与楼板(或梁底)的联结:楼板的底部(或梁底),应预留拉结筋 ,便于与加气混凝土墙体拉结。当楼板或梁底未事先留置拉结筋时,先在砌块与楼板接触处涂抹粘结砂浆
14、,用力挤严实,每砌完一块用小木楔(间距约600mm)在砌块上皮紧贴楼板底(或梁底)背紧,用粘结砂浆填实,灰缝刮平。或在楼板底(梁底)斜砌一排砖,以保证加气混凝土墙体顶部稳定、牢固。4.1.1.5 质量标准4.1.1.5.1保证项目:(1)使用的原材料和加气混凝土块品种,强度必须符合设计要求,质量应符合蒸压加气混凝土砌块(JC315-2011)标准的各项技术性能指标,并有出厂合格证。(2)砂浆的品种标号必须符合设计要求。砌块接缝砂浆必须饱满,按规定制作砂浆试块,试块的平均抗压强度不得低于设计强度,其中任意一组的最小抗压强度不得小于设计强度的75。(3)转角处必须同时砌筑,严禁留直槎,交接处应留斜槎。4.1.1.5.2基本项目(1)通缝:每道墙3皮砌块的通缝不得超过3处,不得出现四皮砌块及四皮砌块高度以上的通缝。灰缝均匀一致。(2)接槎:砂浆要密实,砌块要平顺,不得出现破槎、松动,做到接槎部位严实。(3)拉结筋(或钢筋混凝土拉结带):间距、位置、长度及配筋的规格、根数符合设计要求。位置、间距的偏差不得超过一皮砌块,在灰缝中设置,视砌块的厚度而调整。4.1.1.5.3允许偏差项目:见表235。 加
