住宅楼给排水安装施工方案#湖南#施工方法#保证措施.doc

上传人:p** 文档编号:954812 上传时间:2024-05-29 格式:DOC 页数:34 大小:237.70KB
下载 相关 举报
住宅楼给排水安装施工方案#湖南#施工方法#保证措施.doc_第1页
第1页 / 共34页
住宅楼给排水安装施工方案#湖南#施工方法#保证措施.doc_第2页
第2页 / 共34页
住宅楼给排水安装施工方案#湖南#施工方法#保证措施.doc_第3页
第3页 / 共34页
住宅楼给排水安装施工方案#湖南#施工方法#保证措施.doc_第4页
第4页 / 共34页
住宅楼给排水安装施工方案#湖南#施工方法#保证措施.doc_第5页
第5页 / 共34页
住宅楼给排水安装施工方案#湖南#施工方法#保证措施.doc_第6页
第6页 / 共34页
住宅楼给排水安装施工方案#湖南#施工方法#保证措施.doc_第7页
第7页 / 共34页
住宅楼给排水安装施工方案#湖南#施工方法#保证措施.doc_第8页
第8页 / 共34页
住宅楼给排水安装施工方案#湖南#施工方法#保证措施.doc_第9页
第9页 / 共34页
住宅楼给排水安装施工方案#湖南#施工方法#保证措施.doc_第10页
第10页 / 共34页
亲,该文档总共34页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《住宅楼给排水安装施工方案#湖南#施工方法#保证措施.doc》由会员分享,可在线阅读,更多相关《住宅楼给排水安装施工方案#湖南#施工方法#保证措施.doc(34页珍藏版)》请在第壹文秘上搜索。

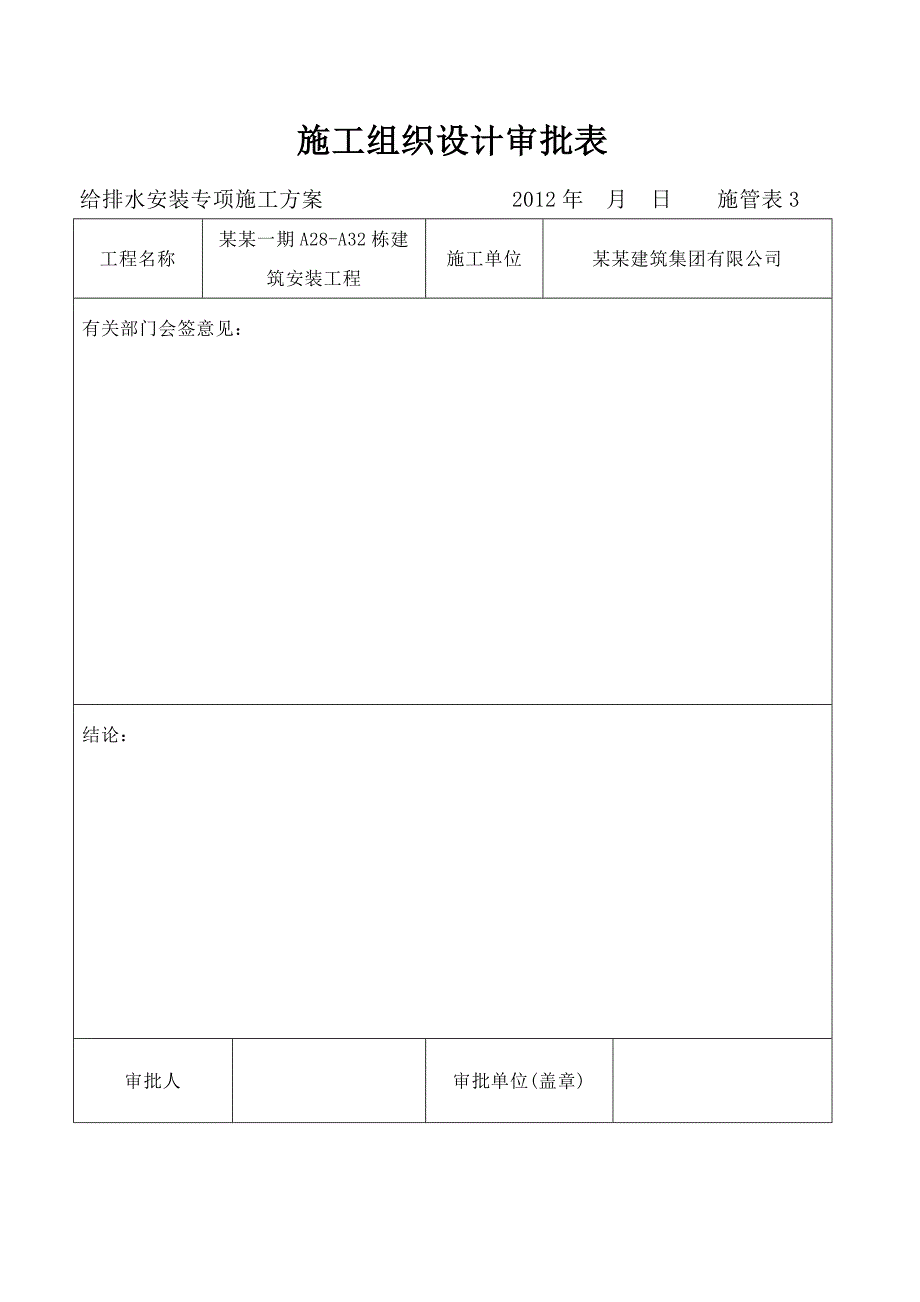

1、给排水安装专项施工方案工程名称:某某一期A28-A32栋建筑安装工程方案名称: 给排水安装专项施工方案 工程地点: 某某市某某镇学士路99号江山帝景小区内 施工单位: 某某建筑集团有限公司 编制单位: 某某建筑集团有限公司 编制人: 日期: 年 月 日审核人: 日期: 年 月 日单位技术负责人: 日期: 年 月 日施工组织设计审批表给排水安装专项施工方案 2012年 月 日 施管表3工程名称某某一期A28-A32栋建筑安装工程施工单位某某建筑集团有限公司有关部门会签意见:结论:审批人审批单位(盖章)目 录第一章 工程概况2第一节 工程基本情况2第二节 管道安装工程设计概况2第二章 施工布署4第

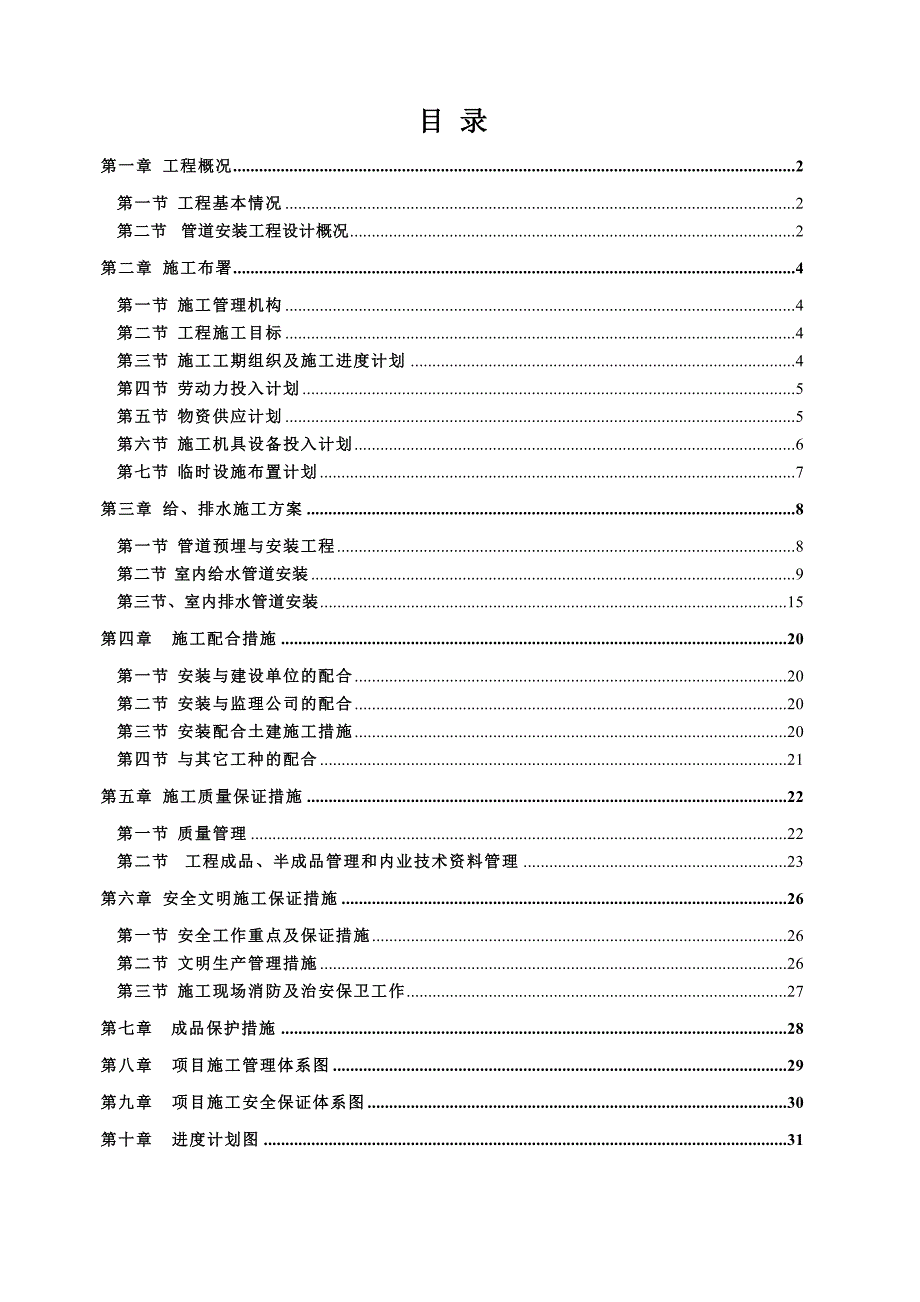

2、一节 施工管理机构4第二节 工程施工目标4第三节 施工工期组织及施工进度计划4第四节 劳动力投入计划5第五节 物资供应计划5第六节 施工机具设备投入计划6第七节 临时设施布置计划7第三章 给、排水施工方案8第一节 管道预埋与安装工程8第二节 室内给水管道安装9第三节、室内排水管道安装15第四章 施工配合措施20第一节 安装与建设单位的配合20第二节 安装与监理公司的配合20第三节 安装配合土建施工措施20第四节 与其它工种的配合21第五章 施工质量保证措施22第一节 质量管理22第二节 工程成品、半成品管理和内业技术资料管理23第六章 安全文明施工保证措施26第一节 安全工作重点及保证措施26

3、第二节 文明生产管理措施26第三节 施工现场消防及治安保卫工作27第七章成品保护措施28第八章 项目施工管理体系图29第九章 项目施工安全保证体系图30第十章 进度计划图31 编 制 说 明本施工方案是根据某某一期A28-A32栋建筑安装工程建筑给排水工程施工图纸,在对工程现场察勘基础上,结合有关技术规范、标准和我公司在以往同类工程施工中的经验和作法编制而成,作为指导施工的施工技术文件。本施工方案的编制包括工程施工组织部署,工期进度安排,主要资源投入计划,技术、质量、安全保证措施、给、排水系统的施工程序和主要施工方法。编制依据:1、 本工程施工合同2、 某某一期A28-A32栋建筑安装工程施工

4、图纸:水施图纸。3、 按现行国家、行业和湖南地方的有关施工验收规范、标准:(1)、建筑给水排水及采暖工程施工质量验收规范(GB50242-2002)(2)、给水排水构筑物工程施工及验收规范(GB50141-2008)(3)、二次供水工程技术规程(CJJ140-2010)(4)、住宅建筑规范(GB50368-2005)(6)、建筑工程施工质量验收统一标准(GB503002001)(7)、建筑施工高处作业安全技术规范(JGJ80-1991)(8)、建筑施工安全检查标准(JGJ59-2011)第一章 工程概况第一节 工程基本情况工程名称:某某一期A28-A32栋建筑安装工程建设单位:湖南省楚盛园业发

5、展有限公司设计单位:广州珠江外资建筑设计院有限公司监理单位:某某展望工程建设监理有限公司施工单位:某某建筑集团有限公司一、 工程概况本项目为某某一期工程A28-A32栋建筑安装工程,位于某某岳麓区某某镇,连结学士大道与某某大道,交通较为便利。建筑高度 81.10m,框剪结构,总建筑面积65134.93,地下1层,地上26层(1-2层为商铺,3-26层为住宅)。二、 安装施工范围建筑物的给排水系统(含化粪池),具体承包范围以施工图纸和工程量清单所要求的内容为准。三、 计划工期于2012年6月1日开工,计划2013年6月30日竣工,施工总工期为130 天(与土建同步进行安装预埋)。第二节 管道安装

6、工程设计概况1、 给水系统、水源:1-2层用水接自市政给水管,市政供水压力P=0.25MPa。最高日用水量为554m3/d。引入管DN150,生活给水,DN100商业用水。、给水方式:进水管上分设水表供商场和住宅用。2、 本楼供水系统共分3个区:(1)、一区:地下室1层到2层,由市政管网直接供给(2)、二区:3层14层,由变频调速泵组供水。(3)、三区:1526层,由变频调速泵组供水。(4)、生活水泵房设置2座自洁式不锈钢水箱,总有效容积为180 m3。2区变频供水设备设计流量为15.57L/s,扬程77m;3区恒压变频供水设备设计流量为15.57Ls,扬程115m,到每楼层经减压阀后过水表入

7、户。3、 排水系统生活污水、废水与雨水分流:污水经化粪池处理后,分别排至市政污水管排水网。地下室排水集中至集水井,设排污潜水泵提升后排至室外污水管,集水池均设盖板。泵启闭均设有自动控制装置。消防电梯井底设有排水至集水井内,提升后排至室外雨水管道。屋面雨水设雨水斗,阳台设地漏接入雨水立管,雨水经汇集后,再排入市政雨水管网。4、 管材(1)、室外埋地给水管线采用钢丝网骨加增强复合塑料管,公称压力1.0MPa。道路段埋地深不小于0.7米,其非道路位置埋地深不小0.5米。(2)、室内入户水表前给水管采用钢塑复合管及配件,公称压力为1.6MPa.管径DN100采用丝扣连接,管径DN100采用卡箍或法兰连

8、接。入户后采用聚丙烯管道PP-R管公称压力为0.6MPa,采用热容器连接。(3)、污水、空调冷凝水、阳台雨水管线,均采用U-PVC排水管(卫生间污水立管采用内螺旋消音U-PVC排水管)粘接连接。(4)、架空横管及下游立管采用柔性铸铁管。排水立管每层设置一个伸缩节,直线横管段大于2m设置一个伸缩节,两个伸缩节最间距不得大于4米。5、 屋面雨水管 采用钢塑复合管及配件、管径DN100采用螺纹连接,管径DN100采用卡箍或法兰连接。6、 地下室集水井集水井潜污泵排出管采用钢塑复合管及配件、管径DN100采用螺纹连接,管径DN100采用卡箍或法兰连接.集水井潜污泵排出管采用钢塑复合管。阀门采用墨球铸铁

9、外壳闸阀。7、 室外给排水系统(1)、总体给水管管径DN80、DN100,采用钢塑复合管及配件,螺纹连接。(2)、排水管线:污水、雨水排水管线采用U-PVC双璧波纹排水管,环刚度为8KN/m2,承插弹性橡胶圈柔生接口。第二章 施工布署第一节 施工管理机构为了保证工程的施工质量、进度,满足甲方要求,我公司根据工程的特点,抽调经验丰富的施工管理人员组成“湖南省某某市江山帝景水电工程安装项目部”,项目部组成人员如下:安装部经理(项目经理):谢钿武总工:林汉亮给排水施工员:陈烈彬给排水班长:郁奇景质安员:黄雪林材料员:李继郊第二节 工程施工目标本项目经理部的施工目标是:(1)、质量目标: 确保工程合格

10、,争创优良工程。(2)、工期目标:确保合同规定的总工期,创一流施工速度。(3)、安全目标:以安全第一的方针作指导,认真组织施工安全工作,杜绝伤亡事故发生。(4)、文明施工目标: 加强施工现场标准化管理,争创文明施工现场。第三节 施工工期组织及施工进度计划一、 施工工期进度计划根据工程施工条件,本着以土建提供的条件为基础,积极创造施工条件的原则,合理进行施工布署。在工程开工进行后,积极配合土建单位做好安装的预留、预埋工作,保证土建的主体施工进度。在土建主体施工到地上四层时,插入安装施工。具体计划安排见进度计划图。二、 施工工期组织原则1、坚持集中力量保证工程施工的原则,集中公司优势力量,在技术人

11、员和后勤、机具、资金上确保工程的顺利进行。2、坚持与其它施工单位密切配合的原则,互创工作面,组织好流水交叉作业与多条平行施工作业,见缝插针安排安装作业。3、以施工进度计划图为指导,确保计划图中关键线路的工期。在施工中,随实际情况,不断调整和优化计划图的各节点的施工时间,以确保工程总工期,顺利完成。三、 工期保证措施1、加强施工计划,组织与施工配合在施工组织上,有计划的组织平行作业和流水作业,积极配合土建施工组织好预留预埋工作,视土建条件,争取安装作业提前投入。在各施工单位共同施工期间,组织好穿插作业,要从确保工程总体计划及与相关施工互创施工条件上考虑,组织必要的抢工加班作业及夜间作业。2、提高

12、机械化作业水平,努力提高工效材料设备运输及设备安装尽量采用吊车、汽车。因设计修改或其它原因发生的变更,需要在墙体楼面开孔的,采用钻孔机。提高工效,同时做到保护土建成品。3、保证物资供应,组织好预制加工作业物资供应上,首先保证预留预埋施工及预制加工所用材料供应,有计划地组织好设备、材料进场。4、劳动力投入的多少是工期保证的重要条件,为保证工期,我们将积极为该工程准备后备力量,按工程进度要求,可随时投入该工程施工。5、搞好计划调整。按工程建设单位要求,积极参加现场施工协调会,随施工条件变化项目经理及时对安装进度计划进行调整,对安装进度计划进行充实和完善。第四节 劳动力投入计划根据施工条件及施工进度

13、计划安排安装工程,计划投入;给、排水施工员、班长,安装管工15人;焊工4人;维护值班管道工1人。第五节 物资供应计划1、由项目施工技术人员提出材料设备需用计划。经项目材料责任人汇总,编制物资采购计划。属甲方供应的设备材料,由现场指定专人办理移交或领用手续。2、施工现场设材料库房,用以存放小型金属材料、管件、。同时设置设备及管道、型钢、管件堆场,设备及管材堆场并作好标识及四周围栏。3、设备、材料入库,必须具有合格证、质量证书,由现场材料人员对其质量、数量进行验收合格后入库,妥善保管。现场统一建立材料、设备台帐,根据施工预算实行限额发料。4、主要材料与设备需提前一个月订货,并按施工计划分批送到现场

14、。5、工程需用的加工件,由施工班长提出加工件需用计划,报项目经理审批后采购。第六节 施工机具设备投入计划根据该工程施工作业的特点,为保证工期计划投入机具见下表: 安 装 工 程 施 工 机 具 、仪 表 投 入 计 划序号设 备 名 称规格型号单位数 量1.交流焊机BX3-350台22.交流焊机BX3-200台13.电动卷扬机JJM-2台14.手动葫芦2t只55.液压千斤顶5t只16.空压机0.5m3台17.电动试压泵5Y-63台28.潜水泵台19.套丝机TQ3台210.砂轮切割机SAG-A台211.砂轮机 台112.电台钻Z512台213.角向磨光机回STMF-125台114.电锤钻台515.水准仪S3台116.钳工水平仪2000.4台5第七节 临时设施布置计划一、 施工用水1、安装施工用水主要用于管道试压冲洗,在项目总体安排

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
