住宅楼节能专项施工方案#山东.doc

上传人:p** 文档编号:954830 上传时间:2024-05-29 格式:DOC 页数:30 大小:3.28MB
下载 相关 举报
住宅楼节能专项施工方案#山东.doc_第1页
第1页 / 共30页
住宅楼节能专项施工方案#山东.doc_第2页
第2页 / 共30页
住宅楼节能专项施工方案#山东.doc_第3页
第3页 / 共30页
住宅楼节能专项施工方案#山东.doc_第4页
第4页 / 共30页
住宅楼节能专项施工方案#山东.doc_第5页
第5页 / 共30页
住宅楼节能专项施工方案#山东.doc_第6页
第6页 / 共30页
住宅楼节能专项施工方案#山东.doc_第7页
第7页 / 共30页
住宅楼节能专项施工方案#山东.doc_第8页
第8页 / 共30页
住宅楼节能专项施工方案#山东.doc_第9页
第9页 / 共30页
住宅楼节能专项施工方案#山东.doc_第10页
第10页 / 共30页
亲,该文档总共30页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《住宅楼节能专项施工方案#山东.doc》由会员分享,可在线阅读,更多相关《住宅楼节能专项施工方案#山东.doc(30页珍藏版)》请在第壹文秘上搜索。

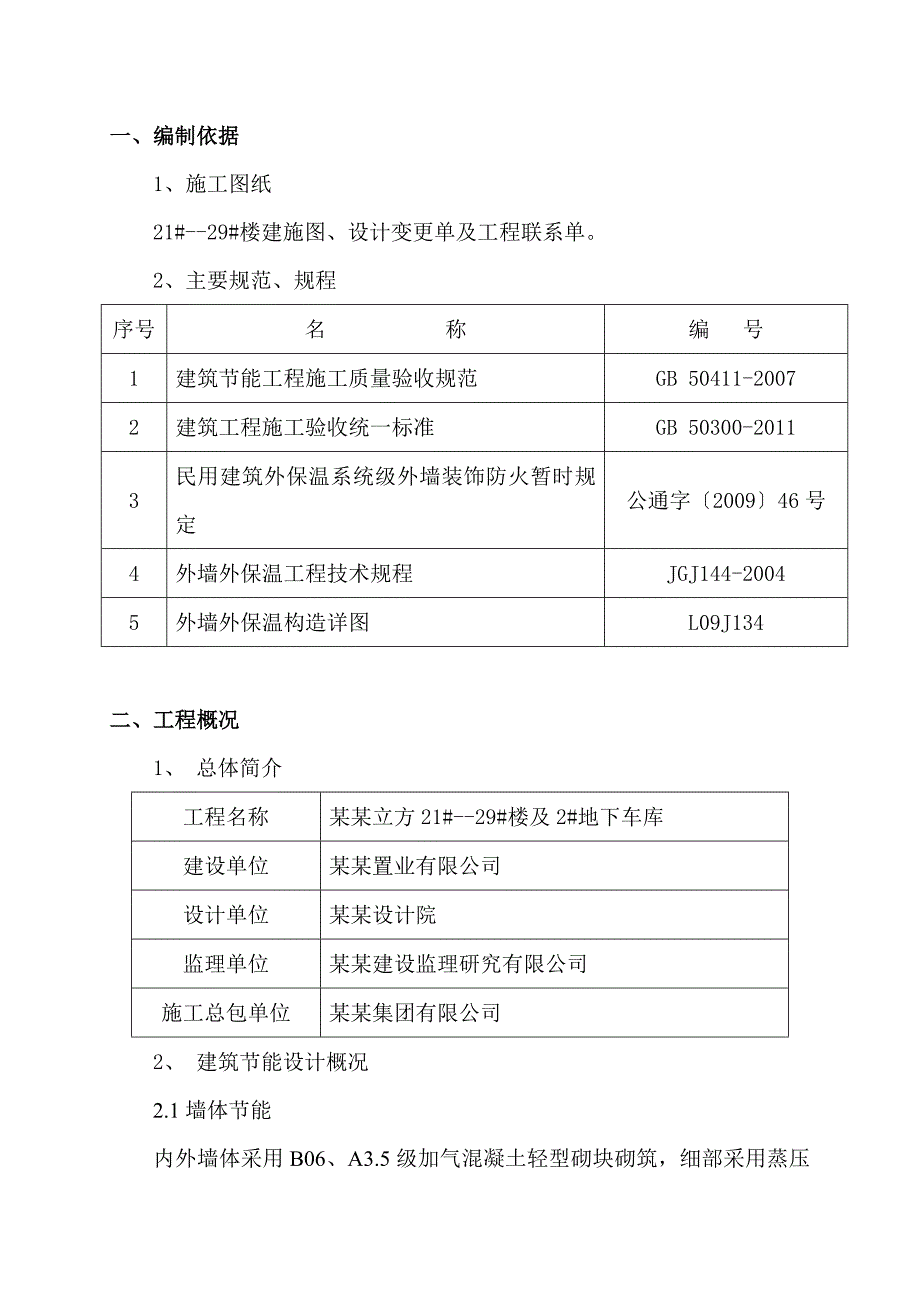

1、某某立方21-29#楼节能专项施工方案编制人: 某某集团有限公司某某年8月15日一、编制依据1、施工图纸21#-29#楼建施图、设计变更单及工程联系单。2、主要规范、规程序号名 称编 号1建筑节能工程施工质量验收规范GB 50411-20072建筑工程施工验收统一标准GB 50300-20113民用建筑外保温系统级外墙装饰防火暂时规定公通字200946号4外墙外保温工程技术规程JGJ144-20045外墙外保温构造详图L09J134二、工程概况1、 总体简介工程名称某某立方21#-29#楼及2#地下车库建设单位某某置业有限公司设计单位某某设计院监理单位某某建设监理研究有限公司施工总包单位某某集

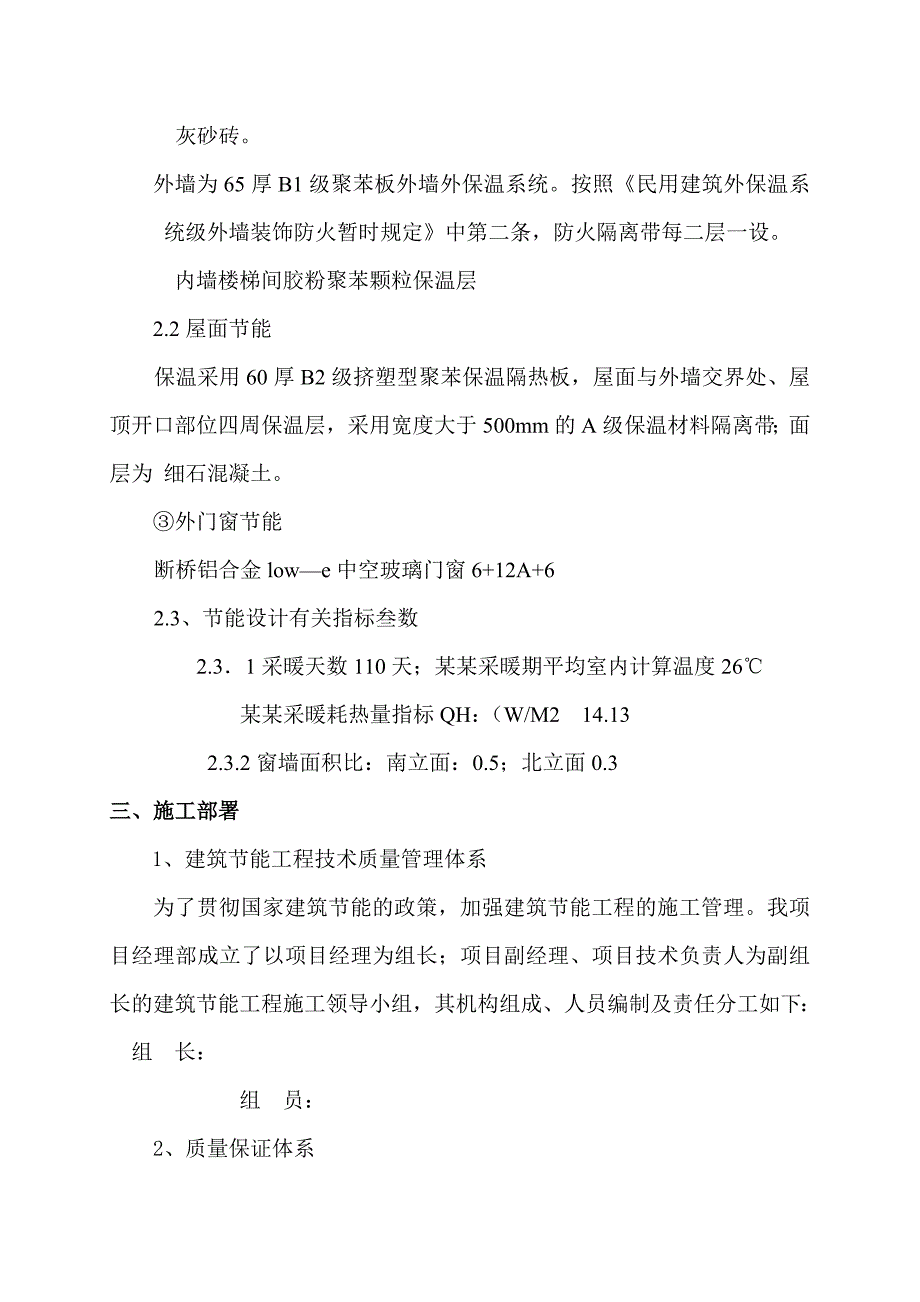

2、团有限公司2、 建筑节能设计概况2.1墙体节能内外墙体采用B06、A3.5级加气混凝土轻型砌块砌筑,细部采用蒸压灰砂砖。外墙为65厚B1级聚苯板外墙外保温系统。按照民用建筑外保温系统级外墙装饰防火暂时规定中第二条,防火隔离带每二层一设。内墙楼梯间胶粉聚苯颗粒保温层2.2屋面节能保温采用60厚B2级挤塑型聚苯保温隔热板,屋面与外墙交界处、屋顶开口部位四周保温层,采用宽度大于500mm的A级保温材料隔离带;面层为 细石混凝土。外门窗节能断桥铝合金lowe中空玻璃门窗6+12A+62.3、节能设计有关指标叁数2.31采暖天数110天;某某采暖期平均室内计算温度26 某某采暖耗热量指标QH:(W/M2

3、 14.132.3.2窗墙面积比:南立面:0.5;北立面0.3三、施工部署1、建筑节能工程技术质量管理体系为了贯彻国家建筑节能的政策,加强建筑节能工程的施工管理。我项目经理部成立了以项目经理为组长;项目副经理、项目技术负责人为副组长的建筑节能工程施工领导小组,其机构组成、人员编制及责任分工如下:组 长:组 员:2、质量保证体系每建必优、精细管理是我公司的质量方针。我项目经理部通过认真学习建筑节能工程相关规程、规范、标准,强化质量意识,建立了行之有效的规范化质量管理体系,能够使建筑节能工程的各项工作均处于良好的受控状态。在施工过程中,我项目经理部将严格按照相关规程、规范、标准等执行。为完成好本工

4、程的建筑节能工程,根据本工程的特点,我项目经理部将对以下环节作为建筑节能工程的质量控制点:(1)分包单位的选择:建筑节能工程的分包单位,应选择有类似工程施工经验的队伍,并对其在施工程(或已完工的工程)进行考察。(2)建筑节能材料的检验A.建筑节能材料须有检验报告及出厂合格证。B.按节能规范要求,对节能材料进行复验。(3)制定相应技术措施,作好工序过程控制。A.施工前应做好图纸审查工作,将技术关口前移。施工前认真编好作业指导书,做好技术交底。B.施工过程中严格执行三检制和样板引路制度,做好预测预控及全方位的过程控制。C.做好技术复测及资料整理工作,主要材料及施工过程操作要留有痕迹,具有可追溯性。

5、D.对关键部位及特殊工序要责任到人,从“人、机、料、法、环”五个方面进行控制。E.做好各专业接口及预留预埋的专业检查。四、施工计划 (一)、劳动力计划本工程的建筑节能工程,外门、外窗节能由甲方独立分包,屋面节能我方施工,外墙内保温由我方进行施工。分项工程名称施工人数(人)外墙外保温120屋面隔热保温50外门窗安装402、进度计划施工队伍进场后,再分别编制。五、主要施工方法(一)外墙外保温1、 施工准备(1)材料 界面处理剂:用于外墙内表面加气混凝土墙体和混凝土墙表面拉毛处理。采用胶水兑水泥拌合均匀调制。 65厚B1级聚苯板65厚A级防火岩棉板角钢、护角、鹰嘴塑料条、纤维网表面抗裂砂浆:采用单组

6、份干粉聚合物砂浆,现场施工时加水机械搅拌而成。(2)工具木抹子( 用于粗平抹面)、平铁锹(拌和上料用)、铁抹子(用于抹灰压光)、长毛刷(清扫灰尘及刷浆用)、阴阳角抹子、砂浆搅拌机、托灰板、灰桶、2.5 m大杠、1.5 m中杠、2m靠尺板(检查垂直及平整用)。1、 施工顺序: 清扫及验收基层滚涂界面剂,用内层专用聚合物砂浆粘贴聚苯板安装固定件打磨找平在聚苯板上滚涂界面剂调制面层聚合物砂浆抹底层聚合物砂浆及埋贴网格布抹面层聚合物砂浆变形缝及修补处理现场卫生2、 施工要点:1)清扫及验收基层:用腻子刀和埽把将要施工的基层表面处理干净,并用2m靠尺检验基层表面。2)滚涂界面剂,用聚苯板内层专用聚合物砂

7、浆粘贴聚苯板:A.本工程所使用的标准板尺寸为:120060065mm,所用聚苯板型号为:FM150型。非标准板按实际需要的尺寸加工,聚苯板切割用电热丝切割器或工具刀切割。尺寸允许偏差为+2mm,大小面垂直。B.在事先切好的聚苯板面上滚涂界面剂,晾干后方可使用。C.网格布翻包:在膨胀缝两侧、窗口边及孔洞口边的聚苯板上预贴窄幅网格布,其宽度约为200mm,翻包部分宽度约为80mm。D.用抹子在聚苯板满沾灰8-10mm厚、涂好后立即将聚苯板粘贴在基层表面上。E. 聚苯板粘贴在基层上时,应用2m靠尺压平操作,保证其平整度和粘贴牢固。板与扳之间要挤紧,碰头缝处不抹聚苯板内层专用聚合物砂浆。每贴完一块板,

8、应及时清除挤出的聚合物砂浆,板间不留间隙。若因聚苯板不够方正或裁切不直形成缝隙,应用聚苯板条塞入并打磨平整。F. 聚苯板应水平粘贴,保证连续结合,且上下两排聚苯板应竖向错缝板长的1/2。G.在墙拐角处,应先排好尺寸,裁切好聚苯板,使其粘贴时垂直交错连接,保证拐角处顺直且垂直。H.在粘贴窗框四周的阳角和外墙阳角时,应先弹出基准线,作为控制阳角上下竖直的依据。3)安装固定件:A. 聚苯板粘贴牢固后,应及时安装固定件,按设计要求的位置用冲击钻钻孔,锚固深度应为基层内50mm,基层钻孔深度不低于60mm。B.固定件个数:每一单块保温板上不宜少于2个;在窗口边缘处,固定件应加密,距基层边缘不小于60mm

9、。C.自攻螺丝应拧紧,并将塑料膨胀钉的帽子与聚苯板表面齐平或略拧入一些,以确保膨胀钉尾部回拧使之与基层充分锚固。D.固定件个数为每平方米6套。4)打磨找平:A. 聚苯板接缝不平处,应用衬有平整处理的粗砂纸板打磨,打磨动作应为轻柔的圆周运动,不要沿着与聚苯板接缝平行的方向打磨。B.打磨后,应用刷子或压缩空气将打磨操作产生的碎屑及其它浮灰清理干净。5)在聚苯板上滚涂界面剂:为增加聚苯板与聚合物砂浆的结合力,应在聚苯板表面滚涂界面剂,待晾干后涂抹面浆。6)调制面层聚合物砂浆:A.使用一只干净的塑料搅拌桶倒入五份干混砂浆,加入约一份净水,注意应边加水边搅拌,然后用手持式电动搅拌器搅拌约五分钟,直到搅拌

10、均匀,且稠度适中为止,保证聚合物砂浆有一定的粘度。B.以上工作完成后,应将配好的砂浆静置5分钟,再搅拌即可使用。调好的砂浆应在1小时内用完。C.聚合物砂浆只需加入净水,不能加入其它添加剂如:水泥、砂、防冻剂及其它聚合物等。7)抹底层聚合物砂浆及埋贴网格布:A.将聚苯板专用面层聚合物砂浆均匀地抹在聚苯板上,厚度约为2mm左右。B.将大面积网格布沿垂直方向绷直绷平,并将弯曲面朝向左右两侧,用抹子自上而下地由中间向左、右两边将网格布抹平,使其紧贴底层聚合物砂浆。网格布之间左、右搭接宽度不小于100mm。局部搭接处可用聚合物砂浆补充原聚合物砂浆的不足之处,不得使网格布褶皱、空鼓、翘边。C.对装饰凹缝,

11、也应沿凹槽将网格布埋入聚合物砂浆内。若网格布在此处断开,则必须搭接,搭接宽度不小于65mm。(7.4)对于外架与墙体连接处,应留出100mm不抹粘结砂浆,待以后对局部进行修整。D.窗口四周、洞口处及门口处做法见附图。8)抹聚苯板面层专用聚合物砂浆:抹完底层的面层聚合物砂浆后,压入网格布,待砂浆干至不粘手时,抹聚苯板面层专用聚合物砂浆,抹灰厚度以盖住网格布为准,约为1mm左右,使面层砂浆保护层总厚度控制在3mm左右。9)变形缝及修补处理:A.在变形缝处填塞发泡聚乙烯圆棒,其直径应为变形缝宽的1.3倍,分两次勾填嵌缝胶。B.对墙面因使用外架等所预留的孔洞及损坏处,应进行修补,具体方法为:预切一块与

12、孔洞尺寸相当的聚苯板,将其背面涂上厚5mm的粘接砂浆,塞入孔洞中;再切一块网格布(四周与原有的网格布至少重叠65mm),将聚苯板表面涂上聚合物面层砂浆,埋入加强网格布中,将表面处理平整。、外保温节点附图附图1 附图2(二)不采暖楼梯间胶粉颗粒保温:一1施工工具1、强制式砂浆搅拌机、垂直运输机械、水平运输车、手提搅拌器、射钉枪等。2、常用抹灰工具及抹灰专用检测工具、水桶、剪子、滚刷、铁锹、扫帚、手锤、壁纸刀、托线板、方尺等。3、施工高凳。二、材料配制1、界面处理砂浆的配制界面剂:水按4:1重量比,搅拌成均匀浆体。2、胶粉聚苯颗粒保温浆料的配制先将35-40Kg水倒入砂浆搅拌机内,然后倒入一袋25

13、Kg胶粉料搅拌3-5分钟后,再倒入一袋200L聚苯颗粒继续搅拌3分钟,可按施工稠度适当调整加水量,搅拌均匀后倒出。保温砂浆应随搅随用,在4小时内用完。3、抗裂砂浆的配制聚合物抗裂砂浆粉料:水按4:1用砂浆搅拌机或手提搅拌器搅拌均匀。抗裂砂浆不得任意加水,应在2小时内用完。三、作业条件1、墙体工程平整度达到要求,经有关部门检查验收合格。2、门窗框与墙体连接应留出外保温层的厚度,缝隙应分层填塞严密,做好门窗表面保护。3、用施工高凳搭设牢固,安全检验合格。4、作业时室内温度不应低于5摄氏度。5. 楼层的内墙加气块墙必须满贴钢丝网并且在不同墙体接缝处贴钢丝网400mm宽;施工洞处必须满贴钢丝网;配电箱

14、的后面,加气墙走电线管的部位必须贴钢丝网,烟风道与墙交接处必须贴钢丝网。6. 室内大面积施工前应先做样板间,经甲方监理及我方项目部验收合格后再大面积施工。四、施工要点1、基层墙面处理墙面应清理干净无油渍、浮沉等,旧墙面松动、风化部分应剔凿干净。墙表面凸起物大于1厘米应铲平。提前两天,应用胶皮管自上而下的浇水湿润,每天宜浇水两遍,使渗水深度达到8-10mm,同时保证抹灰时墙面不显浮水。2、界面处理剂施工采用机械喷浆,喷浆时将所有需要抹灰的部位全部喷好不要遗漏,甩点应均匀,终凝后浇水养护,直到水泥砂浆疙瘩全部粘到砼光面上,并有较高强度,手掰不动为止,并经验收合格3. 固定加强钢丝网网:除要求楼层加

15、气墙满贴加强钢丝网,其他不同材料基体交接处、水、电管槽处、烟风道交接处加设加强钢丝网,每边搭接不小于200MM;消火栓箱、配电箱背后钉好钢丝网,钢丝网用保温钉固定,间距150200,加汽砌块墙面用钢钉固定,必须绷紧固定,加强钢丝网粘贴不符合要求决不允许抹灰施工4、贴饼吊垂直、套方找规矩、弹厚度控制线、拉垂直、水平通线,套方做口,按厚度用胶粉聚苯颗粒保温砂浆做标准厚度贴饼,控制每间房间的内净尺寸5. 做水泥护角、水泥踢脚线:室内墙面的阳角、柱面的阳角和门窗洞口的阳角,,用12.5水泥砂浆做护角,高度不小于2米,每侧宽度不小于5cm。门窗口护角做完后,应及时用清水刷洗门窗框上的水泥浆。120高踢脚线为1:3水泥砂浆压光厚度同内墙面抹

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
