住宅楼防汛施工方案#北京.doc

上传人:p** 文档编号:954907 上传时间:2024-05-29 格式:DOC 页数:14 大小:121.80KB
下载 相关 举报
住宅楼防汛施工方案#北京.doc_第1页
第1页 / 共14页
住宅楼防汛施工方案#北京.doc_第2页
第2页 / 共14页
住宅楼防汛施工方案#北京.doc_第3页
第3页 / 共14页
住宅楼防汛施工方案#北京.doc_第4页
第4页 / 共14页
住宅楼防汛施工方案#北京.doc_第5页
第5页 / 共14页
住宅楼防汛施工方案#北京.doc_第6页
第6页 / 共14页
住宅楼防汛施工方案#北京.doc_第7页
第7页 / 共14页
住宅楼防汛施工方案#北京.doc_第8页
第8页 / 共14页
住宅楼防汛施工方案#北京.doc_第9页
第9页 / 共14页
住宅楼防汛施工方案#北京.doc_第10页
第10页 / 共14页
亲,该文档总共14页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《住宅楼防汛施工方案#北京.doc》由会员分享,可在线阅读,更多相关《住宅楼防汛施工方案#北京.doc(14页珍藏版)》请在第壹文秘上搜索。

1、某某甲13#联建住宅楼防洪防汛施工方案编 制:审 核: 目 录1.工程概况21.1、总体概况21.2、建筑设计概况31.3、结构设计概况42.汛期施工的主要内容53.雨期施工及防洪、防汛组织53.1建立雨期施工及防洪、防汛组织机构53.2雨期施工及防洪、防汛领导小组组织机构及相关职责64.材料准备75.分项工程及临建雨期施工措施85.1 钢筋工程85.2 模板工程95.3 混凝土工程95.4 土方回填工程105.5 施工外架工程105.6 施工现场办公室及工人生活区等临建设施105.7 施工场地、工棚及内部相应设备、大型机械、临电设施115.8材料堆放125.9特殊位置边坡雨期防护措施126.

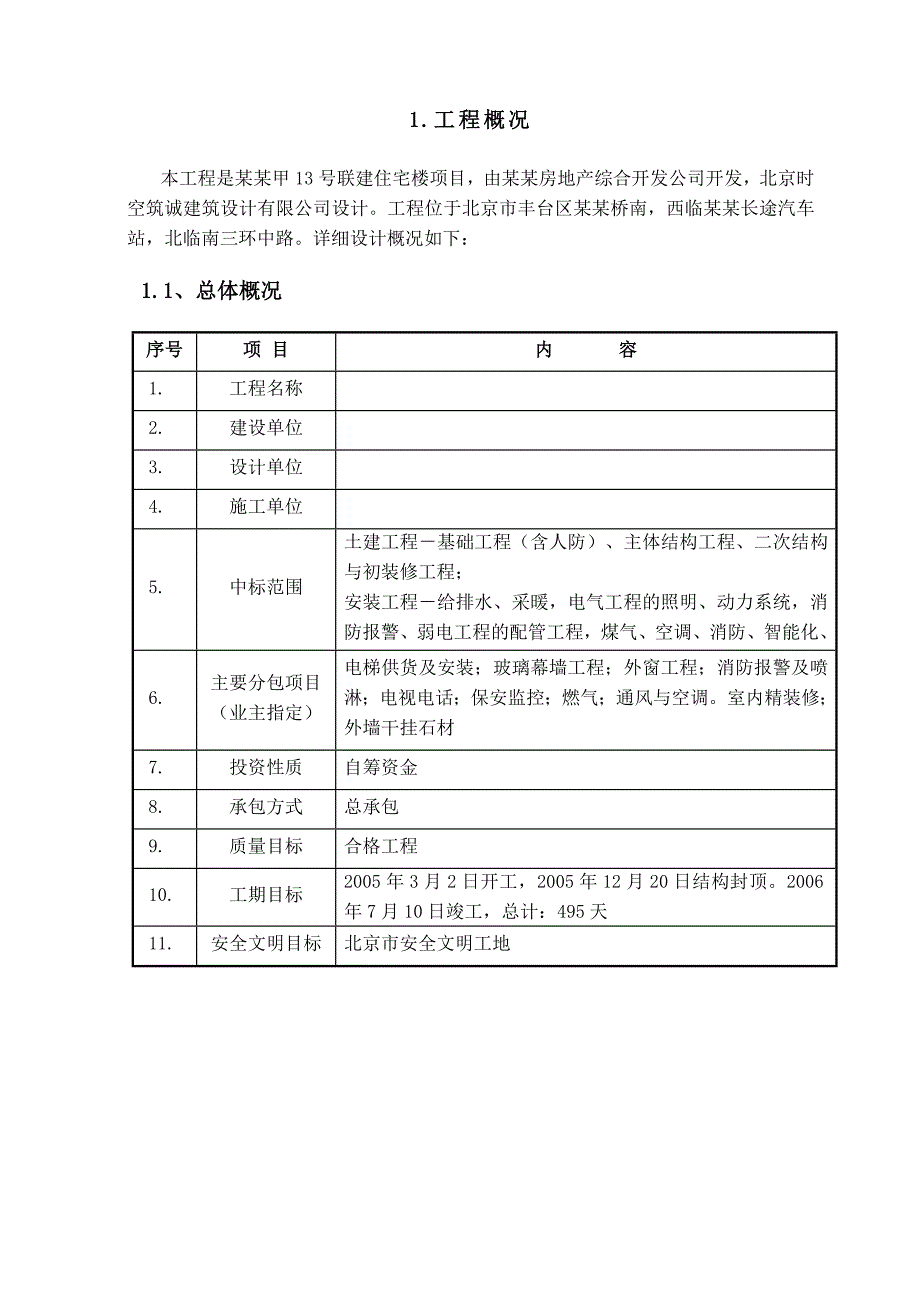

2、重点安全事项127:附图131.工程概况本工程是某某甲13号联建住宅楼项目,由某某房地产综合开发公司开发,北京时空筑诚建筑设计有限公司设计。工程位于北京市丰台区某某桥南,西临某某长途汽车站,北临南三环中路。详细设计概况如下:1.1、总体概况序号项 目内 容1.工程名称2.建设单位3.设计单位4.施工单位5.中标范围土建工程基础工程(含人防)、主体结构工程、二次结构与初装修工程;安装工程给排水、采暖,电气工程的照明、动力系统,消防报警、弱电工程的配管工程,煤气、空调、消防、智能化、变配电系统预留,规划红线内的总体工程。6.主要分包项目(业主指定)电梯供货及安装;玻璃幕墙工程;外窗工程;消防报警及

3、喷淋;电视电话;保安监控;燃气;通风与空调。室内精装修;外墙干挂石材7.投资性质自筹资金8.承包方式总承包9.质量目标合格工程10.工期目标2005年3月2日开工,2005年12月20日结构封顶。2006年7月10日竣工,总计:495天11.安全文明目标北京市安全文明工地1.2、建筑设计概况序号项 目内 容1.建筑用途商 住 楼2.建筑特点塔式高层3.建筑面积地下室0.00以上总建筑面积2453.22m228440.57m230856.37m24.建筑层数24/-2层5.建筑高度檐口高度67.3m建筑总高度70.3m6.室内地面+0.00相当于绝对标高41.40米7.层 高(m)B023.3B

4、014标准层2.7机房层4.98.基底标高-9.270m(垫层底标高)9.建筑耐火等级一级10.抗震烈度8度11防水工程屋面防水一道防水卷材加一道防水涂料阳台、厨房、厕浴间单组份聚胺酯防水涂料地下室防水2层3厚SBS聚酯胎防水卷材1.3、结构设计概况序号项 目内 容1结构形式基础结构形式片筏基础,底板厚1000mm主体结构形式现浇钢筋砼剪力墙结构屋盖结构形式现浇钢筋混凝土平面屋盖楼板2土质、水位土质情况粉质粘土、砂质粉土、粘土地下水位地下水位:25.7927.11m设防水位:36.30地下水水质对基础混凝土无腐蚀性3建筑物地基地基土质层新近沉积土地基承载力190Kpa地基处理CFG桩加固地基,

5、加固后为340Kpa4设防烈度8度5抗震等级二级6钢筋类别一级钢筋6、8、10、12二级钢筋12、14、16、18、20、22、25三级钢筋16、22、25、28、32、367二次结构陶粒空心砖、加气砼砌块2.汛期施工的主要内容2.1按北京市气象资料,雨季应为6月15日至8月15日,根据施工进度计划安排,本工程将有如下工作处于雨施期间。(1)地基与基础工程:防水工程、基坑土方回填、钢筋工程、模板工程、混凝土工程(虽然本工程基础开挖、CFG桩施工均不在通常所说的雨施期间,但基础施工时的排水措施仍然非常重要,因此本方案既考虑雨季施工的各项措施,同时也考虑基础施工时的基坑排水及现场排水措施)。(2)

6、主体结构工程:钢筋工程、模板工程、混凝土工程。3.雨期施工及防洪、防汛组织3.1建立雨期施工及防洪、防汛组织机构在雨期施工前成立雨期施工、防洪、防汛领导小组,落实小组的相关管理职责。根据工程的特点,施工管理面大,作业点多,各单位工程的管理人员在组织作好项目内部雨期施工、防洪、防汛工作的同时,应当针对不同施工位,做好雨期施工的组织结构及岗位的落实工作。并按照分承包单位的组织机构作好相关的检查、落实和交底等工作。3.1.1组织机构总指挥徐国平搅拌站宋佳宾商务部宋长龙丁圣友物资部刘宏安全部田同山技术部吉卫东单青华工程部陈进3.2雨期施工及防洪、防汛领导小组组织机构及相关职责3.2.1总指挥3.2.1

7、.1全面负责雨季施工及防洪防汛工作。3.2.1.2协调、开展项目周边政府、甲方、项目协作单位、周边单位和企业内部关于雨期、防洪、防汛工作及安排。3.2.1.3协调、开展项目内部雨期施工、防洪、防汛领导小组工作。3.2.1.4及时向上级单位、相关单位、项目内部、汇报和通报有关雨期施工、防洪、防汛工作和信息。3.2.2技术部3.2.2.1雨期施工方案的编制工作。3.2.2.2雨期施工措施的编制工作。3.2.2.3向相关主管单位和部门进行雨期施工方案的报批工作。3.2.3商务部3.2.3.1根据上级主管单位、部门和雨期施工方案的要求进行材料、设备供应商的选定,并对价格、运输、施工等合约要求进行确定,

8、并将相关信息和指令反馈到相关部门。3.2.4物资部3.2.4.1组织雨期施工材料、设备等采购、进场、验收和交接。3.2.4.2保证施工材料码放满足雨期施工的要求,并保证材料、设备的保管避免雨水侵害。3.2.4.3对材料库房的防雨状况进行检查,提供有关信息。3.2.5工程部3.2.5.1在雨期到来前组织、检查和落实分包单位建立雨期施工及防洪、防汛领导小组、组织机构,落实岗位相关职责。3.2.5.2督促和管理分包单位提前提供天气预报,防止雷雨大风突然袭击,造成不必要的经济损失。3.2.5.3落实、执行雨期施工方案及规范对雨期施工分项工程的要求。3.2.5.4检查和落实雨期施工及防洪、防汛的设施、设

9、备、材料、工具的准备情况,并督促相关单位和部门进行上述工作的配备、施工和达到要求。3.2.5.5雨期来临之前和施工过程中,组织分包单位进行工程部位、周边场地、排水系统、临电临建的防雨措施进行检查,发现问题及隐患及时向相关领导和部门反馈信息,管理分包单位整改和解决检查中存在的问题。3.2.5.6作好对分包单位的雨期施工、防洪、防汛的交底工作,并作出书面记录和交底。3.2.6安全部3.2.6.1通过安全例会,对分包单位进行雨期施工、防洪、防汛的安全交底工作。3.2.6.2雨期来临之前和施工过程中,对施工现场内的设施、机械进行安全检查,保证施工及人员的安全。3.2.7混凝土搅拌站3.2.7.1负责搅

10、拌站范围雨期施工、防洪、防汛工作,保证搅拌站使用的材料不受雨水侵害。3.2.7.2保证搅拌设备正常运行。4.材料准备4.1 进入雨期前工程管理部施工材料负责人应督促公司根据计划充分准备好防雨材料和设施,以便及时发放班组使用,经营管理部及物资管理部应配备部分防雨劳保用品。4.2 雨期施工材料计划 雨 期 施 工 材 料 计 划 表序号名 称单位数量备 注1编织袋只5002铁 锹把203塑料布m24004雨 衣件20 5雨 鞋双206手电筒把107电 池只408污水泵台6扬程大于11m,流量大于36 m39苫 布m2200用于搅拌站,防雨兼降温备注:1、依据现场实际情况分批提供2、雨期施工材料和劳

11、保用品的配备由项目商务部及物资部落实及采购。5.分项工程及临建雨期施工措施5.1 钢筋工程根据实际施工现场,本工程主楼施工期间钢筋、模板一部分在暂缓开挖的车库上,其余部分安排在二场地。5.1.1 由于雨期空气比较潮湿,因此根据施工现场的需要和气候条件组织钢筋进场,避免钢筋进场后长时间放置而锈蚀。5.1.2 钢筋在施工现场进行堆放时,放置于地势较高,不受雨水侵蚀的位置,同时钢筋下部采用木方等材料垫高不小于200mm。对于进场后的钢筋及加工成型的钢筋,尽量放置于钢筋加工棚内的避雨水处,防止钢筋被雨水腐蚀生锈。5.1.3 若遇到连续时间较长的阴雨天,对钢筋及其半成品等采用塑料薄膜进行覆盖。5.1.4

12、 对于需要进行焊接连接的钢筋或其它结构钢筋或配件,尽可能避免在雨天进行施焊,以免钢筋在施焊过程中被雨水淬火,从而降低钢筋的焊接质量,若无法避开雨天施工,应当采取必要的挡雨措施(搭临时防雨棚)。5.1.5钢筋直螺纹加工过程中,必须采用防锈蚀功能的切削液,直螺纹成型后,保证每个螺纹上均安装塑料保护帽,防止雨水冲刷和侵蚀。5.1.6,顶板后浇带混凝土浇筑前采用塑料薄膜封闭。做法见附图:5.1.7基础底板后浇带雨后由工程部组织分包单位检查基础底板后浇带,对于后浇带内的积水必须及时清理干净,避免钢筋锈蚀。(同时非雨后也应及时将流入后浇带的养护水抽排干净,避免钢筋锈蚀)5.2 模板工程5.2.1 大模板堆

13、放在平整且坚实的地上,堆放时应两块大模板面对面的,向后倾斜7080角,小规格模板采用钢管架,应使架子两侧的模板重量基本一致,且尽量不使模板板面迎风放置。5.2.2 大钢模拆模后,要立即进行清理及刷脱模剂保护模板质量(包括零配件),防止雨淋后锈蚀而影响混凝土的观感质量。5.2.3 木模板在模板拆除后,要放置于干燥处,并防止雨淋而变形,当天气有潮湿转向晴朗高温天气阶段,木模板严禁在阳光下暴晒,以防变形、开裂而降低模板的周转次数和影响混凝土的成型后的质量。5.2.4木材及竹胶板应放置在排水通畅的位置,切下部垫高不小于200,雨天来临之前,采用塑料薄膜覆盖,并采取镇压方法,避免大风吹落塑料薄膜。5.3 混凝土工程5.3.1大雨过后,将楼板模板上的积水清理干净后方可浇筑楼板混凝土。5.3.2 . 随时接听、搜集气象预报及有关信息,尽量避免下雨天浇筑混凝土,如在浇筑混凝土过程中突遇大雨,要立即停止浇筑,及时处理好留槎,并立即对已施工完的混凝土进行覆盖保护。5.3.3夏季混凝土的养护采用蓄水法。遇有大风或暴热的天气要加强浇水,以使混凝土保持一定的湿度,防止混凝土水分过快散失。5.3.4高温天气进行混凝土浇筑时,必须控制混凝土的传输时间,严格控制砼的初凝时间,防止混凝土由于高温而达到初凝或离析现象发生,保证混凝土的塌落度,以免因为气温造成塌落度损失而影响混凝土的浇筑。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
