《住宅楼钢筋施工方案1.doc》由会员分享,可在线阅读,更多相关《住宅楼钢筋施工方案1.doc(18页珍藏版)》请在第壹文秘上搜索。

1、一、工程概况1、拟建住宅楼3栋,为框架剪力墙结构,总建筑面积约6.4138万m2。基础结构类型为静压预应力管桩,桩顶的承台高度为1.30m左右。底层为架空层,层高3.3m,其余楼层层高均为3.0m。本工程使用两种类别钢筋,HPB235级钢主要用于楼板和箍筋;HRB335级钢用于剪力墙和梁、柱的主筋。2、本工程的框架、剪力墙抗震等级为三级。3、本工程砼强度等级为柱、墙C35,承台、基础梁、梁板、楼梯、屋顶水箱C30,垫层砼C15。受力钢筋保护层最小厚度为(单位):地下:承台底50,基础梁40,与土壤接触面墙、柱50,墙内侧20地上:柱30,梁25,墙、板15,屋顶水箱20板墙分布筋的保护层厚度不

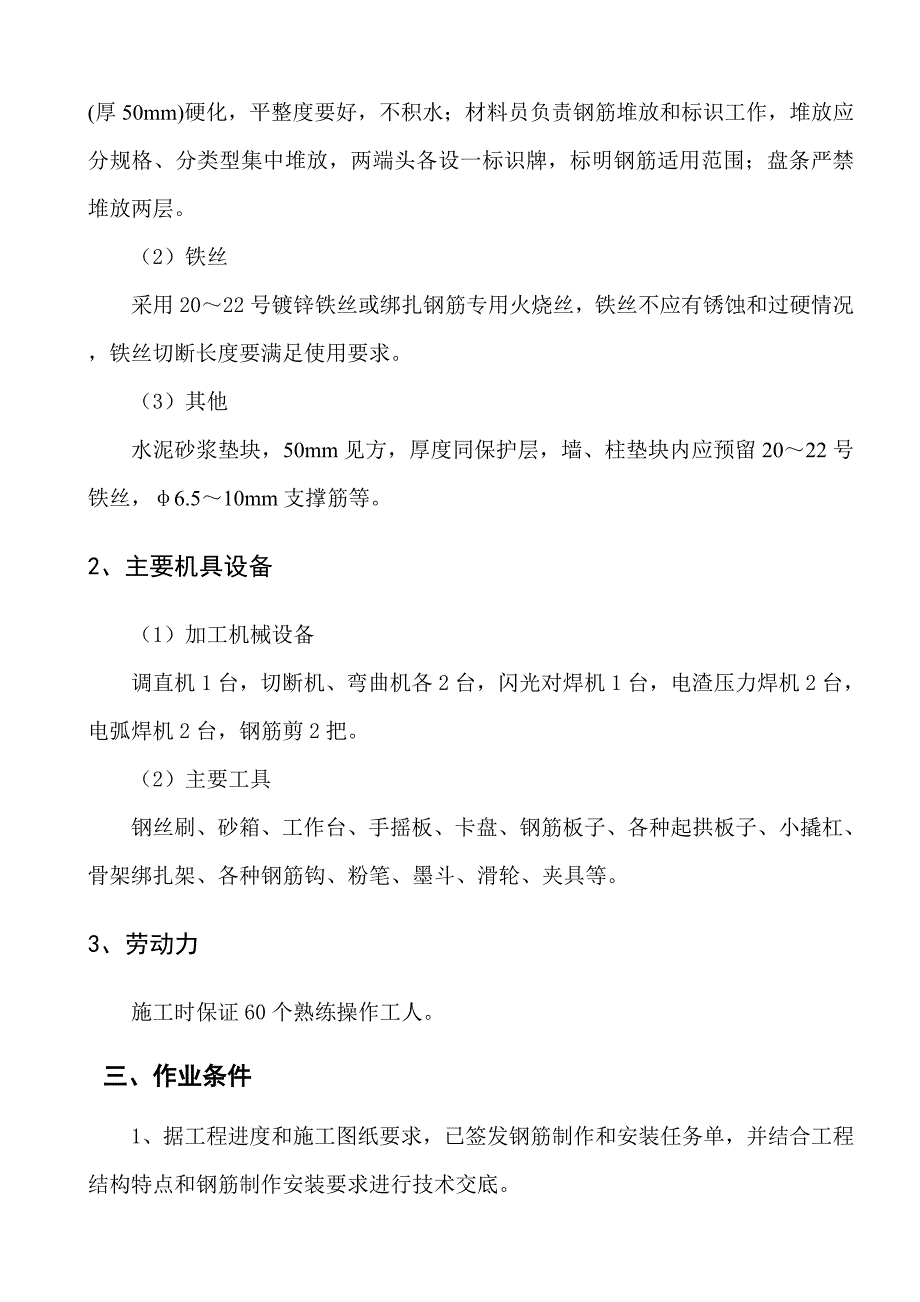

2、小于10,墙柱箍筋和构造筋的保护层厚度不小于15。4、梁、柱、墙平面整体表示法详图集混凝土结构施工图平面整体表示方法制图规则和构造详图03G101-1。 5、现场材料搬运主要采用塔吊,施工电梯配合。二、施工准备1、 材料要求(1)钢筋有出厂质量证明书和检验报告单,并按有关规定分批抽取试样作机械性能试验,合格后方可使用。钢筋堆放区要求:间距2500用240厚中砖砌墙高300,地面用C15混凝土(厚50mm)硬化,平整度要好,不积水;材料员负责钢筋堆放和标识工作,堆放应分规格、分类型集中堆放,两端头各设一标识牌,标明钢筋适用范围;盘条严禁堆放两层。(2)铁丝采用2022号镀锌铁丝或绑扎钢筋专用火烧

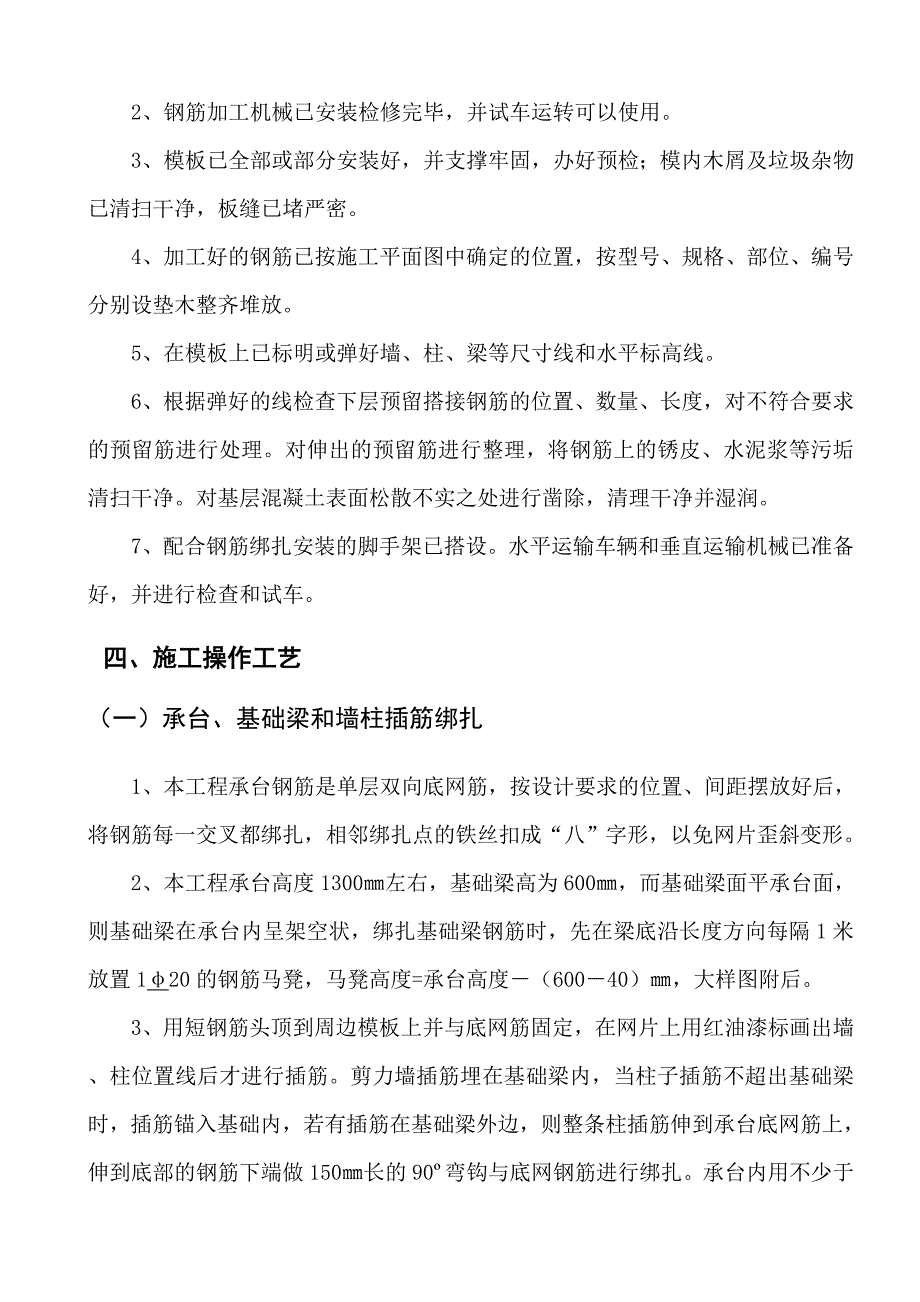

3、丝,铁丝不应有锈蚀和过硬情况,铁丝切断长度要满足使用要求。(3)其他水泥砂浆垫块,50mm见方,厚度同保护层,墙、柱垫块内应预留2022号铁丝,6.510mm支撑筋等。2、主要机具设备(1)加工机械设备调直机1台,切断机、弯曲机各2台,闪光对焊机1台,电渣压力焊机2台,电弧焊机2台,钢筋剪2把。(2)主要工具钢丝刷、砂箱、工作台、手摇板、卡盘、钢筋板子、各种起拱板子、小撬杠、骨架绑扎架、各种钢筋钩、粉笔、墨斗、滑轮、夹具等。3、劳动力施工时保证60个熟练操作工人。三、作业条件1、据工程进度和施工图纸要求,已签发钢筋制作和安装任务单,并结合工程结构特点和钢筋制作安装要求进行技术交底。2、钢筋加工
4、机械已安装检修完毕,并试车运转可以使用。3、模板已全部或部分安装好,并支撑牢固,办好预检;模内木屑及垃圾杂物已清扫干净,板缝已堵严密。4、加工好的钢筋已按施工平面图中确定的位置,按型号、规格、部位、编号分别设垫木整齐堆放。5、在模板上已标明或弹好墙、柱、梁等尺寸线和水平标高线。6、根据弹好的线检查下层预留搭接钢筋的位置、数量、长度,对不符合要求的预留筋进行处理。对伸出的预留筋进行整理,将钢筋上的锈皮、水泥浆等污垢清扫干净。对基层混凝土表面松散不实之处进行凿除,清理干净并湿润。7、配合钢筋绑扎安装的脚手架已搭设。水平运输车辆和垂直运输机械已准备好,并进行检查和试车。四、施工操作工艺(一)承台、基
5、础梁和墙柱插筋绑扎1、本工程承台钢筋是单层双向底网筋,按设计要求的位置、间距摆放好后,将钢筋每一交叉都绑扎,相邻绑扎点的铁丝扣成“八”字形,以免网片歪斜变形。2、本工程承台高度1300左右,基础梁高为600,而基础梁面平承台面,则基础梁在承台内呈架空状,绑扎基础梁钢筋时,先在梁底沿长度方向每隔1米放置120的钢筋马凳,马凳高度=承台高度(60040),大样图附后。3、用短钢筋头顶到周边模板上并与底网筋固定,在网片上用红油漆标画出墙、柱位置线后才进行插筋。剪力墙插筋埋在基础梁内,当柱子插筋不超出基础梁时,插筋锚入基础内,若有插筋在基础梁外边,则整条柱插筋伸到承台底网筋上,伸到底部的钢筋下端做15
6、0长的90弯钩与底网钢筋进行绑扎。承台内用不少于3道的柱箍筋或墙水平筋固定(两层墙筋间还应设置拉勾),承台上用12道箍筋或水平筋固定。4、利用模板的钢管满堂架和木条或钢筋固定墙柱插筋,避免偏移。(二)柱子钢筋绑扎框架柱和剪力墙暗柱的主筋采用电渣压力焊接长,构造柱纵筋采用搭接接长。1、构造柱主筋接头面积百分率为50%,绑扎时,按设计要求的箍筋间距和数量,先将箍筋按弯钩错开要求套在下层伸出的搭接筋上,再立起柱子钢筋,在搭接长度和搭接筋绑好,在搭接长度内绑扣不少于3个,绑扣要向柱中心,便于箍筋向上移动。2、在立好的柱主钢筋上用粉笔标出箍筋间距,先将箍筋按弯钩错开要求套在主筋上,然后将箍筋向上移置,由
7、上往下用缠扣绑扎。3、箍筋与主筋垂直,箍筋与主筋交点均要绑扎。箍筋的接头(即弯钩叠合处)沿柱子竖筋交错布置,位于箍筋与柱角主筋的交接点上,并绑扎牢固。但在有交叉式箍筋的大截面柱子,其接头可位于箍筋与任何一根中间主筋的交接点上。柱箍筋端头按抗震要求弯成135,平直部分长度不小于10d(d为箍筋直径,下同)。柱基、柱上下两端、梁柱交接处,箍筋加密区长度和间距按设计要求加密。4、当上下层柱截面有变化时,下层钢筋的伸出部分,必须在绑扎梁钢筋之前收缩准确,不宜在楼面混凝土浇筑后再扳动钢筋。5、框架梁、牛腿及柱帽中的钢筋,应放在柱的纵向钢筋内侧。6、如设计要求箍筋设有拉筋时,拉筋应钩住箍筋。7、柱筋控制保
8、护层厚度应符合规范要求,主筋外皮为30mm,用水泥砂浆垫块绑在柱竖筋外皮上,间距以确保主筋保护层厚度准确为原则。(三)墙钢筋绑扎墙板伸出竖筋搭接接头百分率为50%。水平筋搭接接头百分率为25%。1、一般先立24根竖筋,并与下层伸出的搭接筋绑扎,在竖筋上划好水平筋间距,然后在下部及中部绑两根定位横筋,并在横筋上划上竖筋间距,接着绑扎其余竖筋,最后绑扎其余横筋。2、根据图纸会审记录:竖筋设在里面,横筋设在外面。3、主筋与伸出搭接筋的搭接处需绑3根水平筋,其搭接长度及位置均要符合设计要求。4、墙钢筋应逐点绑扎,于四面对称进行,避免墙钢筋向一个方向歪斜。在钢筋外皮及时绑扎砂浆垫块,以控制保护层厚度。5
9、、剪力墙与框架柱连接处,剪力墙的横向钢筋应锚固到框架柱内,其锚固长度要符合设计要求。6、在双排钢筋之间绑8拉钩,其纵横间距不大于400mm,以保持两排钢筋间距正确。7、墙横向钢筋在两端头、转角、十字节点、连梁等部位的锚固长度及洞口周围加固筋等,均应符合设计要求。8、墙模板合模后,应对伸出的主向钢筋进行修整,宜在搭接处绑一道临时定位横筋,浇筑混凝土过程中应有人随时检查和修整,以保证钢筋位置的准确。(四)梁钢筋绑扎1、当采用模内绑扎时,先在主梁模板上按设计图纸划好箍筋的间距,然后按以下次序进行绑扎:穿主梁的下部纵向受力钢及弯起钢筋,将箍筋按已划好的间距逐个分开固定弯起筋和主筋穿次梁弯起筋和主筋并套
10、好箍筋放主筋架立筋、次梁架立筋隔一定间距将梁底主筋与箍筋绑住绑架立筋再绑主筋。主次梁同时配合进行。当采取在模外绑扎时,一般先在梁模板上口绑扎成型,然后再入模内。其方法顺序是:将主梁需穿次梁的部位稍抬高在次梁梁口搁两根横杆将次梁的长钢筋铺在横杆上,按箍筋间距划线套箍筋并按线摆开抽换横杆,将下部纵向钢筋落入箍筋内再按架立钢筋、弯起钢筋、受拉钢筋的顺序与箍筋绑扎将骨架稍抬起抽出横杆使梁骨架落入模内。2、梁中箍筋与主筋垂直,箍筋的接头交错设置,箍筋转角与纵向钢筋的交叉点均应扎牢。箍筋弯钩的叠合处,在梁中交错绑扎,箍筋弯钩为135,平直部分长度为10d。3、弯起钢筋与负弯矩钢筋位置要正确;梁与柱交接处,
11、梁钢筋锚入柱内长度要符合设计要求。4、梁的受力钢筋直径等于或大于22mm时,宜采用焊接接头。小于22mm时,可采用绑扎接头,搭接长度要符合设计要求。搭接长度的末端与钢筋弯折处的距离,不得小于钢筋直径的10倍。接头不宜设在梁最大弯矩处。受拉区域内级钢筋绑扎接头的末端做成弯钩(、级钢筋不做弯钩);搭接处在中心和两端扎牢。接头位置要相互错开,在1.3倍搭接长度区段内(且不小于500mm),有绑扎接头的受力钢筋面面积占受力钢筋总截面面积百分率,在受拉区不得超过25%,受压区不得超过50%。5、纵向受力钢筋为双排或三排时,两排钢筋之间应垫以直径25mm的短钢筋,钢筋排距应符合设计要求;如纵向钢筋直径大于
12、25mm时,短钢筋直径规格宜与纵向钢筋规格相同,以保证设计要求。6、主梁的纵向受力钢筋在同一高度遇有垫梁、边梁(圈梁)时,必须支承在垫梁或边梁受力钢筋之上,主筋两端的搁置长度应保持均匀一致;次梁的纵向受力钢筋应支承在主梁的纵向受力钢筋之上。7、主梁与次梁的上部纵向钢筋相遇处,次梁钢筋应放在主梁钢筋之上。(五)板钢筋绑扎1、绑扎前应修整模板,将模板上垃圾杂物清扫干净,用粉笔在模板上划好主筋、分布筋的间距,并用墨斗弹好钢筋间距线。2、按弹好的钢筋间距线,先摆放受力主筋,后放分布筋。预埋件、电线管、预留孔等同时配合安装并固定。3、钢筋搭接长度、位置和数量的要求,同梁钢筋绑扎第5条的要求。4、板与次梁
13、、主梁交叉处,板的钢筋应在上,次梁的钢筋居中,主梁的钢筋在下。5、板底钢筋绑扎一般用顺扣或八字扣,对外围两根钢筋的相交点应全部绑扎外,其余各点可隔点交错绑扎(双向配筋板的相交点需全部绑扎)。如板配双层钢筋,两层钢筋之间须设钢筋支架,以保持上层钢筋的位置正确。6、对板的负弯矩钢筋,每个相交点均要绑扎,并在主筋下钢筋撑脚,间距0.8m,以防止被踩下。特别对雨篷、挑檐、阳台等悬臂板,要严格控制负筋的位置,防止变形。(六)楼梯钢筋绑扎1、在楼梯支好的底模上,弹上主筋和分布筋的位置线。按设计图纸中主筋和分布筋的排列,先绑扎主筋,后绑扎分布筋,每个交点均应绑扎。如有楼梯梁时,则先绑扎梁,后绑扎板钢筋,板筋
14、要锚固到梁内。2、底板钢筋绑扎完,待踏步模板支好后,再绑扎踏步钢筋,并垫好砂浆块。3、主筋接头数量和位置,均应符合设计要求和施工验收规范的规定。五、质量标准(一)一般规定1、当钢筋的品种、级别或规格需作变更时,应办理设计变更文件。2、在浇筑混凝土之前,应进行钢筋隐蔽工程验收,其内容包括:(1)纵向受力钢筋的品种、规格、数量、位置等;(2)钢筋的连接方式、接头位置、接头数量、接头面积百分率等;(3)箍筋、横向钢筋的品种、规定、数量、间距等;(4)预埋件的规格、数量、位置等。(二)主控项目1、原材料(1)钢筋进场时,应按现行国家标准钢筋混凝土用热轧带肋钢筋GB1499等的规定抽取试件力学性能检验,
15、其质量必须符合有关标准的规定。(2)对有抗震设护要求的框架结构,其纵向受力钢筋的强度应满足设计要求;当设计无具体要求时,对一、二级抗震等级,检验所得的强度实测值应符合下列规定:a、钢筋的抗拉强度实测值与屈服强度实测值的比值不应小于1.25;b、钢筋的屈服强度实测值与强度标准值的比值不应大于1.3。(3)当发现钢筋脆断、焊接性能不良或力学性能显著不正常等现象时,应对该批钢筋进行化学万成分检验或其他专项检验。2、钢筋加工(1)受力钢筋的弯钩和弯折应符合下列规定:a、HPB235级钢筋末端应作180弯钩,其弯弧内直径不应小于钢筋直径的2.5倍,弯钩的弯后平直部分长度不应小于钢筋直径的3倍;b、当设计要求钢筋末端需作135弯钩时,HRB335级、HRB400级钢筋的弯弧内直径不应于钢筋直径的4倍,弯钩的弯后平直部分长度应符合设计要求;c、钢筋作不大于90的弯折时,弯折处的弯弧内直径不应小于钢筋直径的5倍。(2)除焊接封闭环式箍筋外,箍筋的末端应作弯钩,弯钩形式应符合设计要求;当设计无具体要求时,应符合下列规定:a、箍筋弯钩的弯内直径除应满足以上(钢筋加工-受力钢筋的弯和弯折规定)外,尚应不小于受力钢筋直径;b、箍筋弯钩的弯折角度:对一般结构,不应小于90;对有抗震等要求的结构,应该为1
