余热发电水泵房基坑施工方案.doc

上传人:p** 文档编号:955029 上传时间:2024-05-29 格式:DOC 页数:20 大小:130KB
下载 相关 举报
余热发电水泵房基坑施工方案.doc_第1页
第1页 / 共20页
余热发电水泵房基坑施工方案.doc_第2页
第2页 / 共20页
余热发电水泵房基坑施工方案.doc_第3页
第3页 / 共20页
余热发电水泵房基坑施工方案.doc_第4页
第4页 / 共20页
余热发电水泵房基坑施工方案.doc_第5页
第5页 / 共20页
余热发电水泵房基坑施工方案.doc_第6页
第6页 / 共20页
余热发电水泵房基坑施工方案.doc_第7页
第7页 / 共20页
余热发电水泵房基坑施工方案.doc_第8页
第8页 / 共20页
余热发电水泵房基坑施工方案.doc_第9页
第9页 / 共20页
余热发电水泵房基坑施工方案.doc_第10页
第10页 / 共20页
亲,该文档总共20页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《余热发电水泵房基坑施工方案.doc》由会员分享,可在线阅读,更多相关《余热发电水泵房基坑施工方案.doc(20页珍藏版)》请在第壹文秘上搜索。

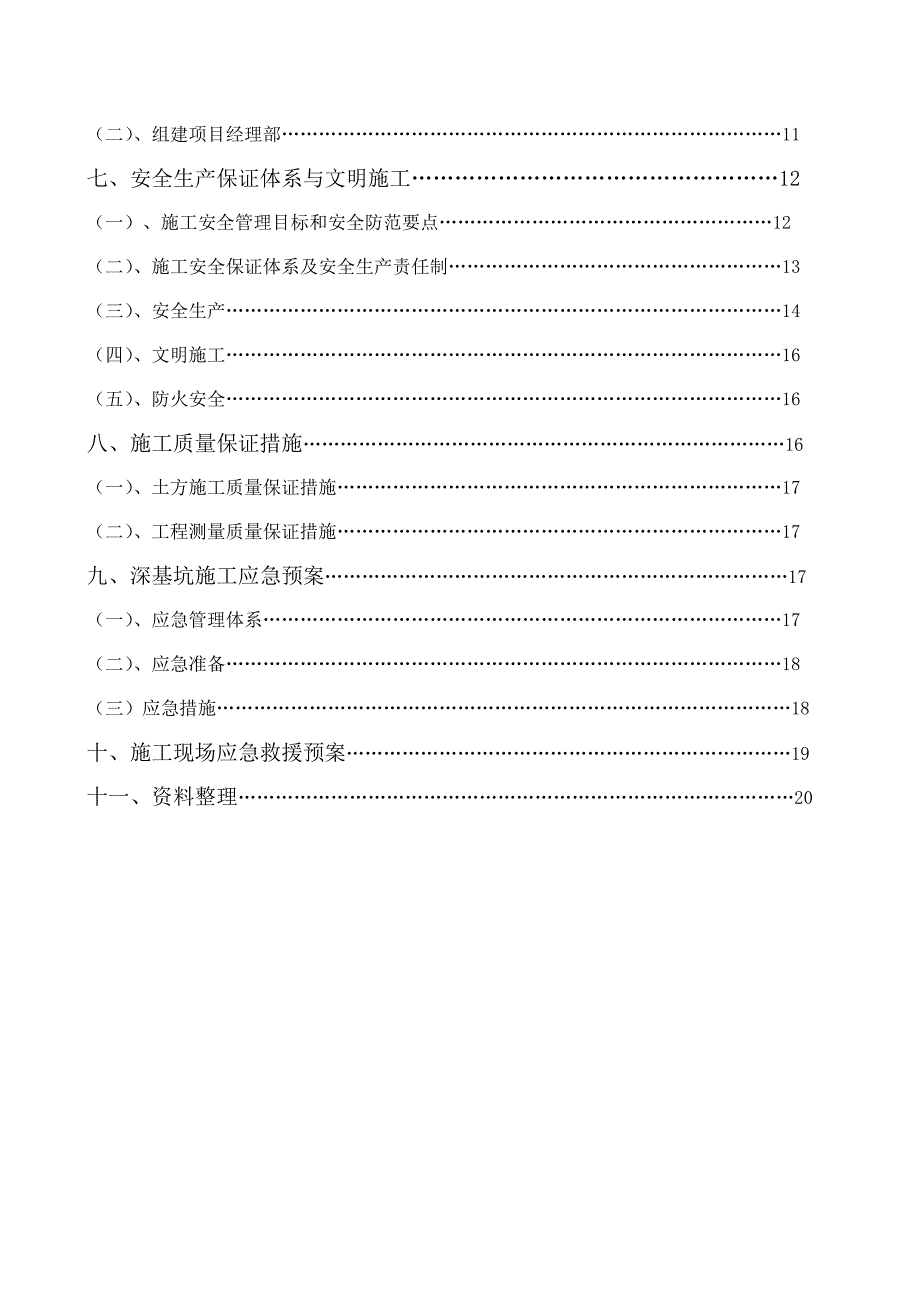

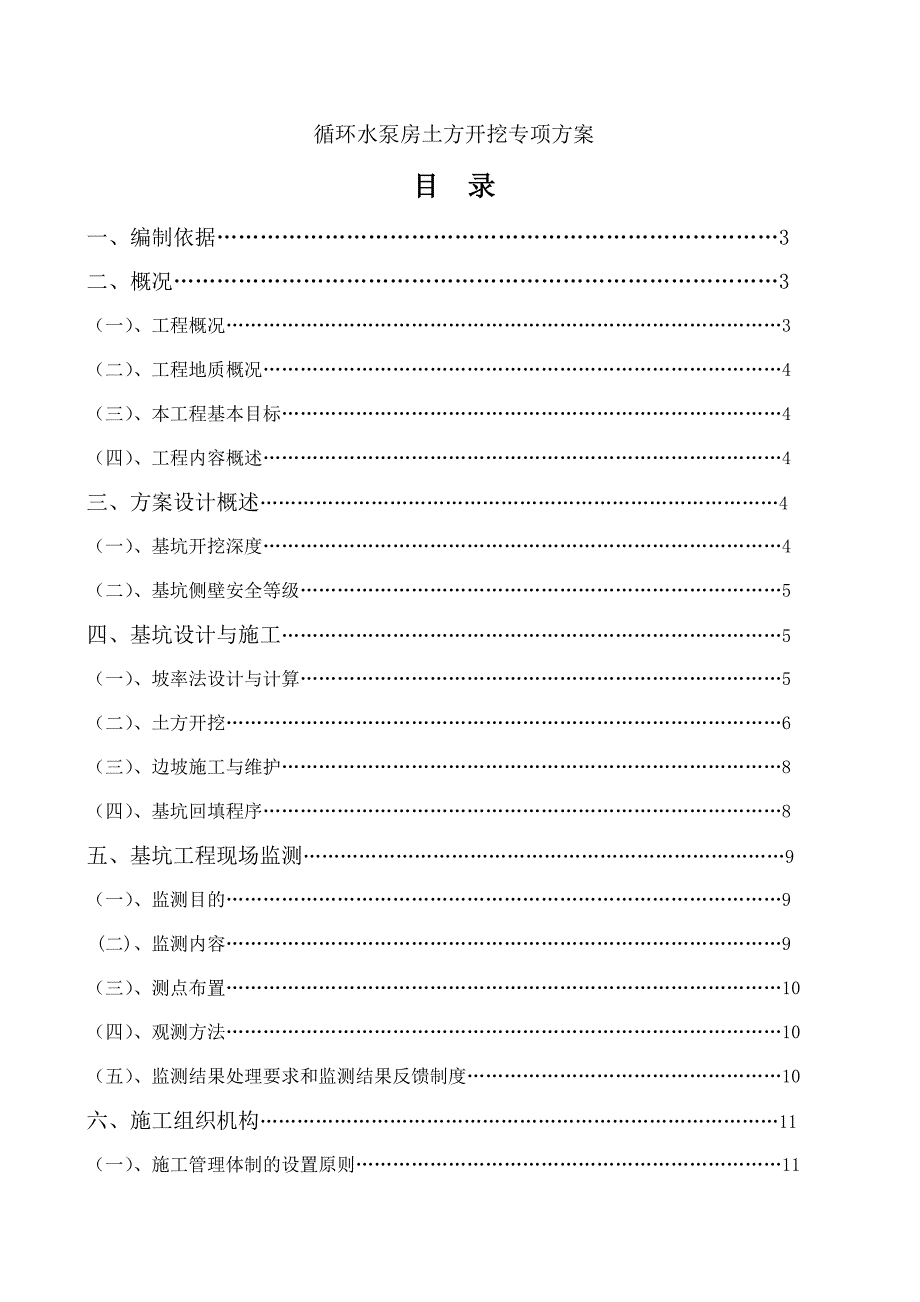

1、循环水泵房土方开挖专项方案目 录一、编制依据3二、概况3(一)、工程概况3(二)、工程地质概况4(三)、本工程基本目标4(四)、工程内容概述4三、方案设计概述4(一)、基坑开挖深度4(二)、基坑侧壁安全等级5四、基坑设计与施工5(一)、坡率法设计与计算5(二)、土方开挖6(三)、边坡施工与维护8(四)、基坑回填程序8五、基坑工程现场监测9(一)、监测目的9(二)、监测内容9(三)、测点布置10(四)、观测方法10(五)、监测结果处理要求和监测结果反馈制度10六、施工组织机构11(一)、施工管理体制的设置原则11(二)、组建项目经理部11七、安全生产保证体系与文明施工12(一)、施工安全管理目标

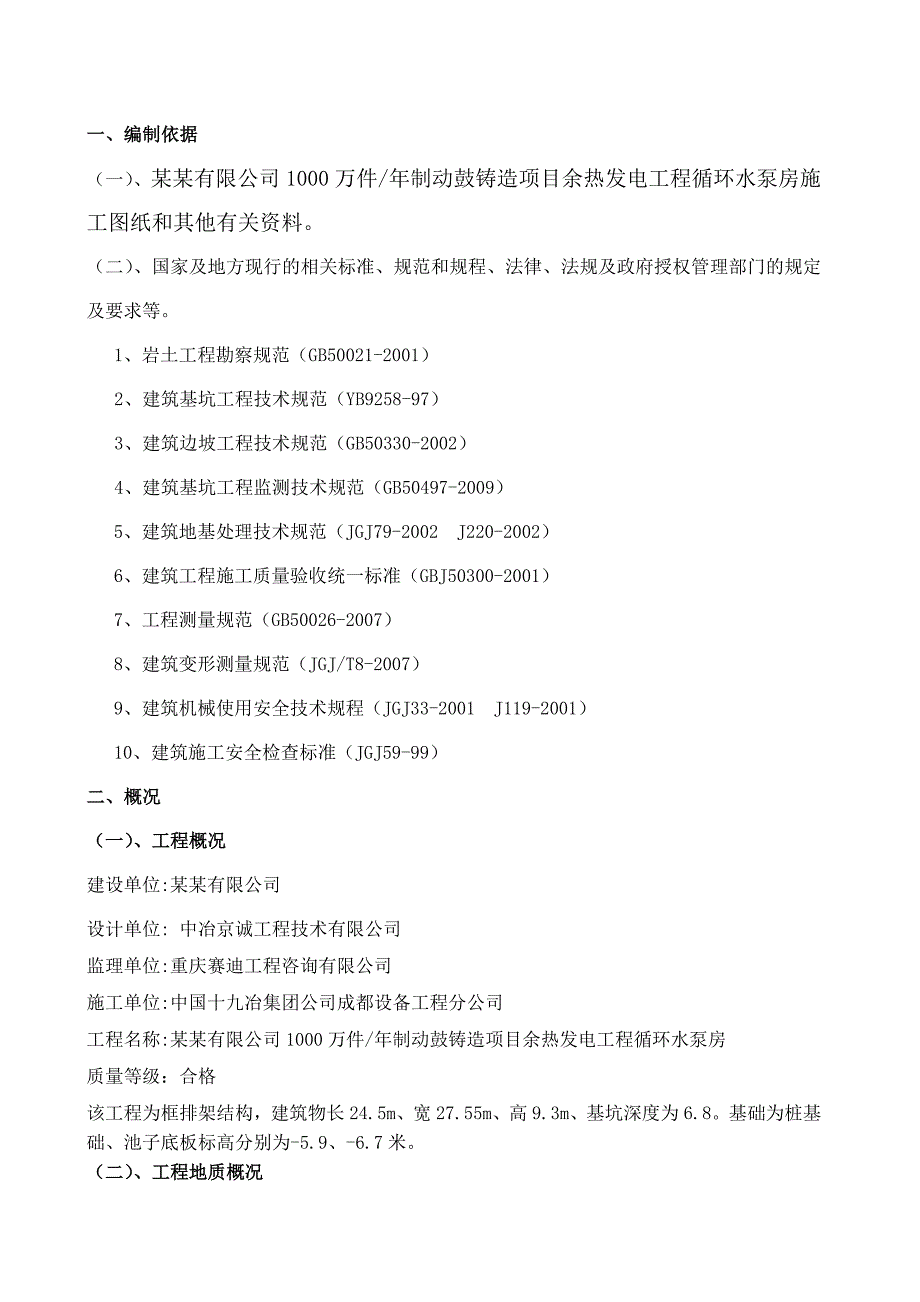

2、和安全防范要点12(二)、施工安全保证体系及安全生产责任制13(三)、安全生产14(四)、文明施工16(五)、防火安全16八、施工质量保证措施16(一)、土方施工质量保证措施17(二)、工程测量质量保证措施17九、深基坑施工应急预案17(一)、应急管理体系17(二)、应急准备18(三)应急措施18十、施工现场应急救援预案19十一、资料整理20一、编制依据(一)、某某有限公司1000万件/年制动鼓铸造项目余热发电工程循环水泵房施工图纸和其他有关资料。(二)、国家及地方现行的相关标准、规范和规程、法律、法规及政府授权管理部门的规定及要求等。1、岩土工程勘察规范(GB50021-2001) 2、建筑

3、基坑工程技术规范(YB9258-97) 3、建筑边坡工程技术规范(GB50330-2002) 4、建筑基坑工程监测技术规范(GB50497-2009)5、建筑地基处理技术规范(JGJ79-2002 J220-2002)6、建筑工程施工质量验收统一标准(GBJ50300-2001)7、工程测量规范(GB50026-2007)8、建筑变形测量规范(JGJ/T8-2007)9、建筑机械使用安全技术规程(JGJ33-2001 J119-2001)10、建筑施工安全检查标准(JGJ59-99)二、概况(一)、工程概况建设单位:某某有限公司设计单位: 中冶京诚工程技术有限公司监理单位:重庆赛迪工程咨询有限

4、公司施工单位:中国十九冶集团公司成都设备工程分公司工程名称:某某有限公司1000万件/年制动鼓铸造项目余热发电工程循环水泵房质量等级:合格 该工程为框排架结构,建筑物长24.5m、宽27.55m、高9.3m、基坑深度为6.8。基础为桩基础、池子底板标高分别为-5.9、-6.7米。(二)、工程地质概况1、岩土工程勘察报告,依地层岩性结构自上而下可分为3个工程地质层,现分层描述如下:1)素土层2)粉质粘土层,地基承载特征值180KPa3)强风化泥质粉砂岩,地基承载特征值280KPa (三)、本工程基本目标工期目标:严格按照建设单位要求的工期完成本工程深基坑施工任务。质量目标:确保工程质量合格,达到

5、设计图纸、现行有关技术规范、规程及施工验收规范标准。安全目标:施工过程中无伤亡事故,排水与支护系统安全可靠,后续工程顺利施工。文明施工:各工序施工应达到工完场清,不影响文明工地的目标实现。消防保卫:遵守施工现场消防、保卫管理规定,不发生火灾,不出现偷盗、丢失及施工成品破坏现象。(四)、工程内容概述1、本次工程需完成的工作内容:1)实施循环水泵房基坑开挖与回填2)基坑坡顶设置地表围栏3)对深基坑进行动态监测工作2、需建设单位协助完成的工作内容:1)施工现场“三通一平”工作,清理地上地下障碍物;2)施工现场最近位置提供至少两个测量放线控制点。三、方案设计概述(一)、基坑开挖深度根据施工图和现场总平

6、面图,各基坑开挖深度情况见下表。基坑开挖建筑物名称0.000绝对标高(m)底板顶设计标高(m)部位基坑开挖平均深度(m)泵房1065.8-6.7B轴-C轴6.8水池1065.8-5.9A轴-B轴6(二)、基坑侧壁安全等级根据本工程基坑开挖深度、工程地质条件、水文地质条件、周围建筑物环境及损坏后可能造成的破坏后果的严重性等因素,本工程基坑侧壁安全等级按建筑基坑支护技术规程(JGJ120-99),建筑边坡技术规范(B50330-2002)、建筑地基基础工程施工质量验收规范(GB50202-2002)综合确定情况见下表。基坑侧壁安全等级确定情况表基坑部位边坡高度H(m)边坡类型地下水情况破坏后果基坑

7、侧壁安全等级泵房6.8土质边坡无渗水不严重二级水池6土质边坡无渗水不严重二级四、基坑设计与施工(一)、坡率法设计与计算1、根据本场地工程地质条件、周围建筑物环境特征及施工现场的具体情况,本工程基坑开挖以现地表标高为参照系,基坑使用自然放坡,放坡比例为1:0.8,放坡位置为C交1-5轴,1交A-B轴、5交A-B轴和1交B-C轴、5交B-C轴。C交1-5轴开挖深度6.8米、放坡坡宽为5.1米。1交B-C轴、5交B-C轴开挖深度6.8米,放坡坡宽为5.1米。1交A-B轴、5交A-B轴开挖深度6米、放坡坡宽为4.5米。基坑开挖放坡图(二)、土方开挖基坑开挖至基底设计标高后,挑出排水明沟并挖出集水井,以

8、备雨水的排除。协调好各施工队伍衔接关系,全面完成建设单位的施工技术要求,控制施工质量与安全。1、土方开挖程序1.1、土方开挖的总体顺序和方法本工程土方开挖较深,基坑的土方采用分层分步机械开挖,分层厚度由各基坑开挖深度确定,基坑开挖时应注意保护底板下的原状结构,机械开挖深度控制在基坑底标高以上300mm处,其余由人工清除。当基坑挖至-6.8米处时开始进行桩基开挖、桩头破除,基槽挖好后组织勘察、设计单位共同验槽,验槽合格后立即浇筑混凝土垫层。1.2、 机械开挖的方法主要机具:挖土机械有:挖掘机、装载机、自卸汽车等。一般机具有:铁锹(尖、平头两种)、手推车、小白线或20号铅丝和钢卷尺以及坡度尺等。1

9、.3、作业条件:(1)土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕。(2)建筑物或构筑物的位置或场地的定位控制线(桩)、标准水平桩及开槽的灰线尺寸,必须经过检验合格;并办完预检手续。(3)夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。(4)施工机械进入现场所经过的道路、桥梁和卸车设施等,应事先经过检查,必要时要进行加固或加宽等准备工作。(5)施工区域运行路线的布置,根据作业区域工程的大小、机械性能、运距和地形起伏等情况加以确定。(6)熟悉图纸,做好技术交底。1.4、工艺流程:施工准备测防桩位测量放线确定开挖的顺

10、序和坡度分层分步开挖挑出排水明沟和集水坑修边和捡底(1)根据提供的有关资料及现场调查,根据地质勘查报告和现场实际调查,做出边坡稳定性验算分析后实施该方案通。根据施工过程中基坑的即时情况随时做好基坑围护准备。开挖基坑土方时,由北向南分两层开挖,用自卸汽车运至3km外的建设单位指定的弃土场,挖至基坑底部设计标高上300mm停止开挖,人工修边捡底。(2)在开挖过程中,随时检查槽壁和边坡的状态。(3)在机械施工挖不到的土方,配合人工随时进行挖掘,并用手推车把土运到机械挖到的地方,以便及时用机械挖走。(4)修帮和清底。在距槽底设计标高300mm槽帮处,抄出水平线,钉上小木撅,然后用人工将暂留土层挖走。同

11、时由两端轴线(中心线)引桩拉通线(用小线或铅丝),检查距槽边尺寸,确定槽宽标准,以此修整槽边。最后清除槽底土方。(5)槽底修理铲平后,进行质量检查验收。1.5、人工捡底的方法基坑形成后根据已建立的建筑物轴线控制网和高程控制桩,将轴线标高引测于坑内,并在坑内建立临时轴线控制网,测放出基础垫层外框线,作为人工捡底的依据,人工捡底应采用锹镐进行开挖,开挖过程中应注意基底标高,防止超挖,人工开挖前应邀建设单位、监理单位、质监等部门进行验槽。(三)、边坡施工与维护组织人员跟踪施工,机械挖出边坡后,立即用铁锹修平边坡,对不稳定的悬块或虚土及时铲除。本工程经边坡稳定分析计算,各基坑边坡稳定均满足设计要求,但本着“安全第一”的原则,应加强对边坡的保护。 在开挖过程中,随时检查槽壁和边坡的状态,保证施工中工作人员的安全。(四)、基坑回填程序1、主要机具:1.1、装运土方机械有:挖掘机、装载机、自卸汽车等。1.2、碾压机械有:平碾、羊足碾和振动碾等。1.3、一般机具有:蛙式或柴油打夯机、手推车、铁锹、钢尺等。2、作业条件:2.1、施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水量控制范围、虚铺厚度和压实遍数等参数。2.2、填土前应对填方基底和已完工程进行检查和中间验收,合格后要作好隐蔽检查

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
