《佳木斯泡子沿护岸工程3标施工组织设计.doc》由会员分享,可在线阅读,更多相关《佳木斯泡子沿护岸工程3标施工组织设计.doc(29页珍藏版)》请在第壹文秘上搜索。

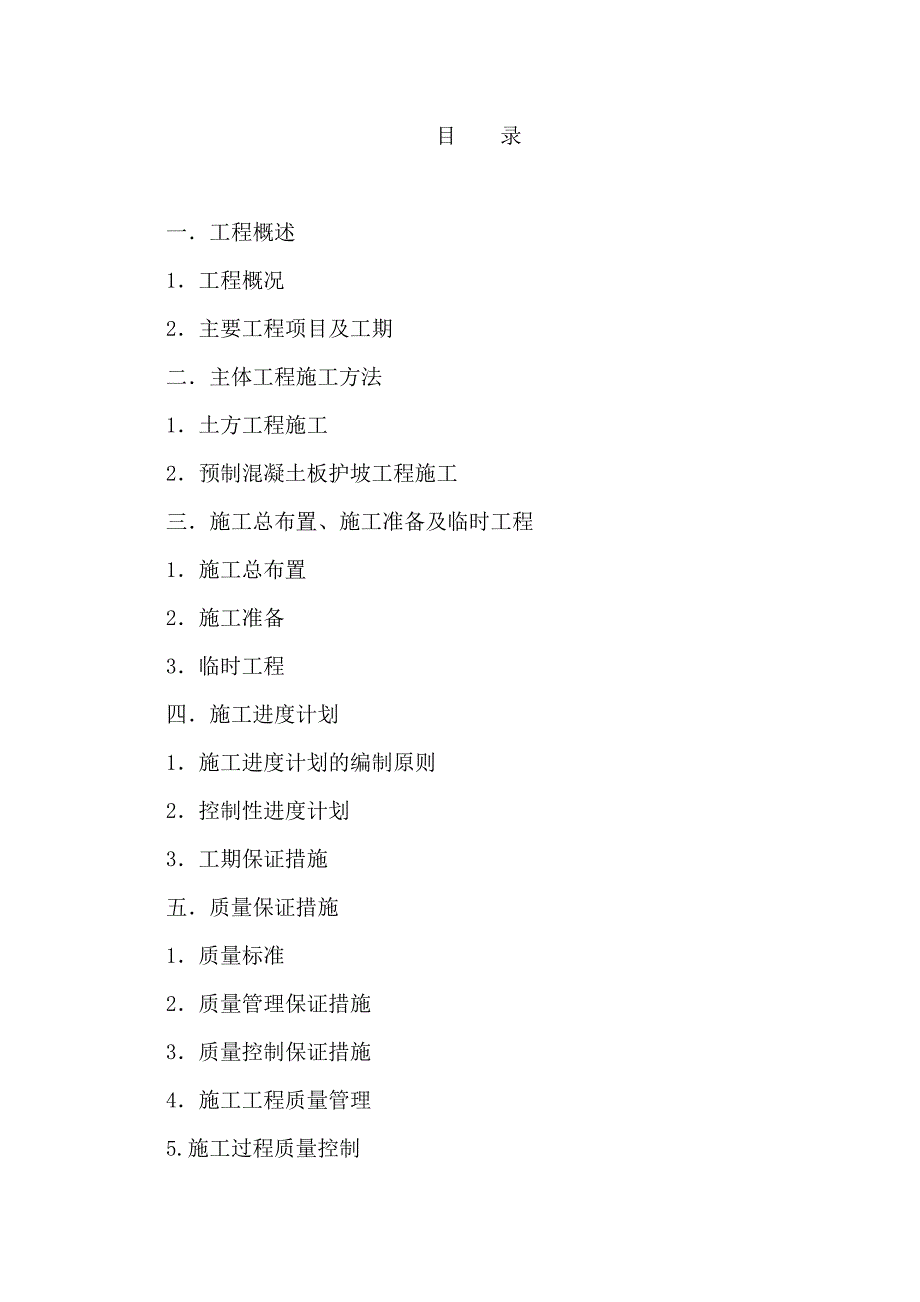

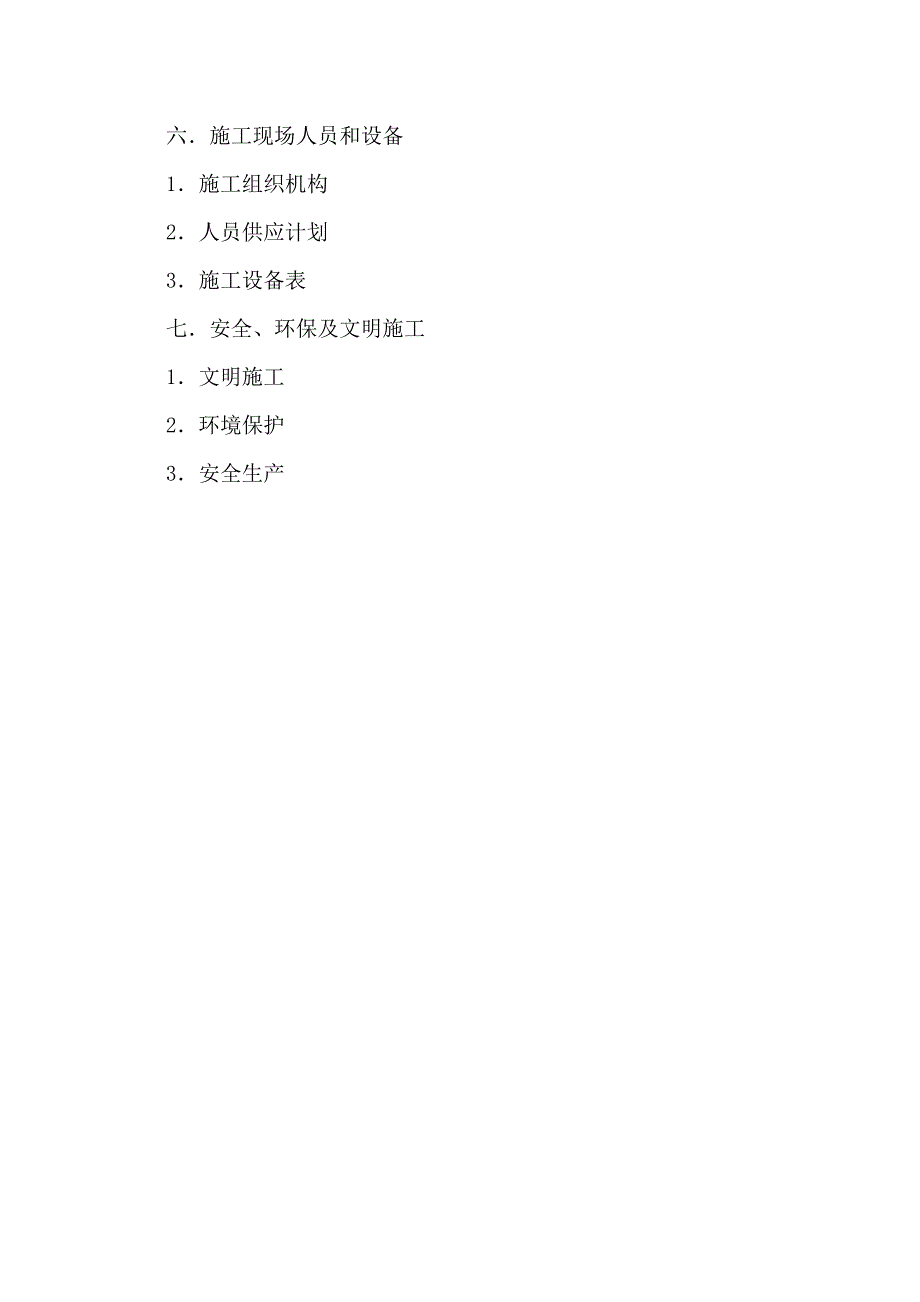

1、目 录一工程概述1工程概况2主要工程项目及工期二主体工程施工方法1土方工程施工2预制混凝土板护坡工程施工三施工总布置、施工准备及临时工程1施工总布置2施工准备3临时工程四施工进度计划1施工进度计划的编制原则2控制性进度计划3工期保证措施五质量保证措施1质量标准2质量管理保证措施3质量控制保证措施4施工工程质量管理5.施工过程质量控制六施工现场人员和设备1施工组织机构2人员供应计划3施工设备表七安全、环保及文明施工1文明施工2环境保护3安全生产一、工程概述1.工程概况沿江段堤防位于城西区,西起大头山,东至西隔堤。长17.339km,设计标准为50年一遇,堤防级别为2级,堤顶超高为2.2m。堤防型

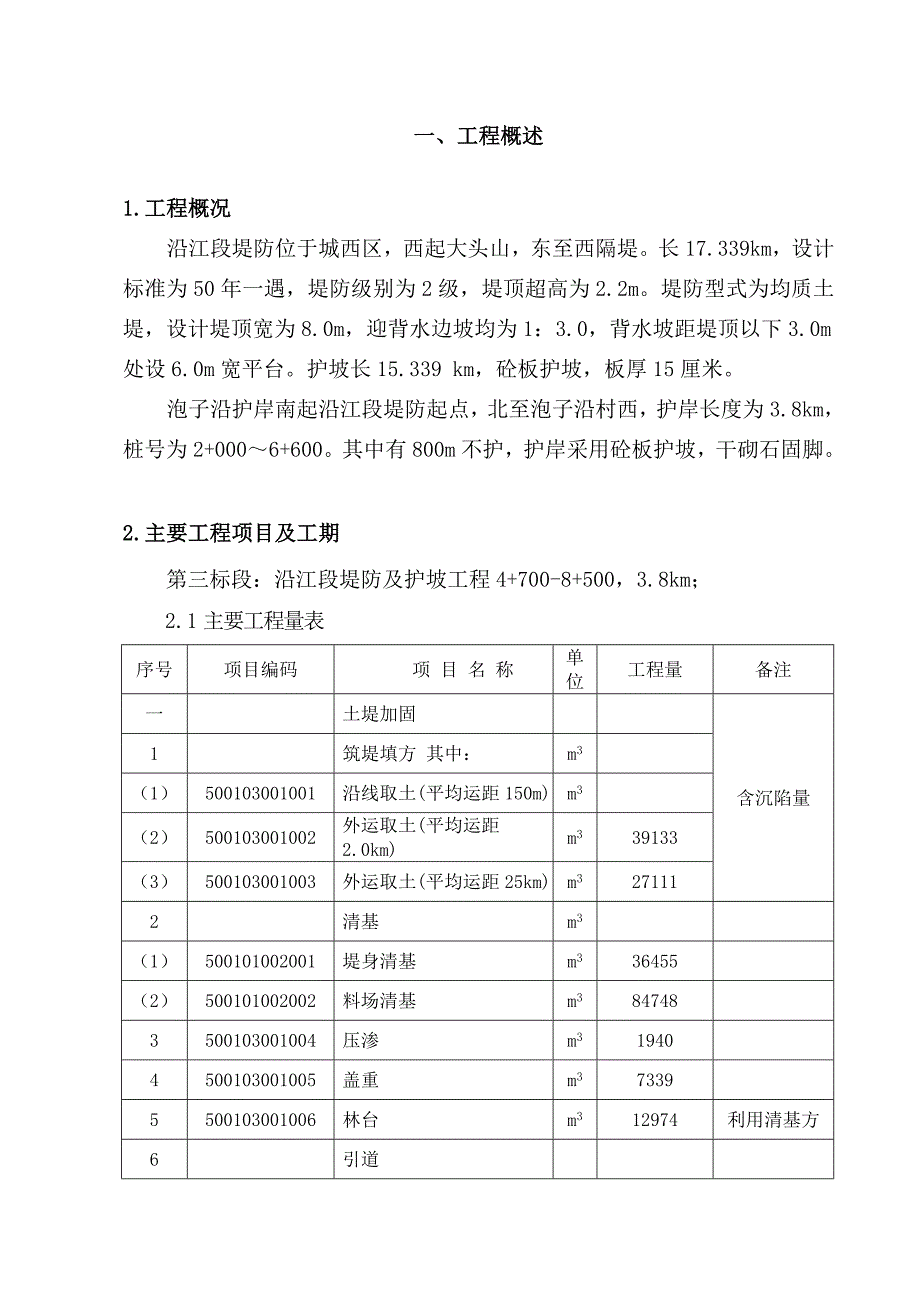

2、式为均质土堤,设计堤顶宽为8.0m,迎背水边坡均为1:3.0,背水坡距堤顶以下3.0m处设6.0m宽平台。护坡长15.339 km,砼板护坡,板厚15厘米。泡子沿护岸南起沿江段堤防起点,北至泡子沿村西,护岸长度为3.8km,桩号为2+0006+600。其中有800m不护,护岸采用砼板护坡,干砌石固脚。2.主要工程项目及工期第三标段:沿江段堤防及护坡工程4+700-8+500,3.8km;2.1主要工程量表序号项目编码项 目 名 称单位工程量备注一土堤加固含沉陷量1筑堤填方 其中:m3(1)500103001001沿线取土(平均运距150m)m3(2)500103001002外运取土(平均运距2
3、.0km)m339133 (3)500103001003外运取土(平均运距25km)m327111 2清基m3(1)500101002001堤身清基m336455 (2)500101002002料场清基m384748 3500103001004压渗m31940 4500103001005盖重m37339 5500103001006林台m312974 利用清基方6引道(1)500103001007引道土方m35800 (2)500103007001砂石路砾面积m21644 (3)500103007002路面砾石垫层面积m21644 二护坡1500101002003挖方(削坡 )m315000 2
4、500105007001预制混凝土板m33303 C20,F2003500103007003粗砂垫层m32110 4500103014001无纺布m223588 5500105003001固脚浆砌石m3833 6500105001001固脚干砌石m31943 7500101002004固脚挖方m311939 8500103001008固脚回填土方m37708 三踏步1500105007002预制混凝土板m3120 2500103007004卵石垫层m3110 3500103007005粗砂垫层m341 4500103014002无纺布m2435 2.2施工工期计划开工日期:某某年10月8日;计
5、划竣工日期:2013年10月30日二、主体工程施工方法1.土方工程施工1.1施工程序:料场清基碾压试验堤身基层碾压检测堤身填土(铺平) 堤基清基堤身坡面削坡 碾压检测 验收 现场清理1.2清基(1)料场清理 土料开挖前,应对料场进行植被清理和表土清挖,表土清挖后应按要求运至指定的弃料场,严禁防止利用料中混入植被有机物和弃渣。 a.植被清理 首先应用人工或机械清理料场范围内(堤基清理范围内)的杂草、树根、垃圾、废渣以及其它阻碍物、清除的无价值可燃物,应将其焚烧,无法焚烧尽的杂物,应按要求进行掩埋。 b.表土清挖 表土系指含细根须、草本植物及覆盖草等植物的表层有机土壤,应按要求进行开挖,并运至指定
6、区域堆放,防止土壤被冲刷流失,植被采用人工清除,表土采用推土机分区,集中推运,装载机(挖挖机)装15t自卸汽车处运。1.3堤防土方填筑 1.3.1堤料填筑 堤身土料填筑面基本作业为开采装运、卸料、平料、压实及质量检查,辅以作业为洒水、刨毛、清理堤面、接缝处理等。 1.3.2堤面流水作业设计 填筑作业初始时,工序多,工作面较宽,采用进占法卸料铺筑,按平行坝轴线流水工作段布置形式,进行流水作业施工。 1.3.3土料铺填(1)为确保施工质量,采取以下措施,防止产生剪力破坏。 a.采用轻型汽车运料; b.错开行车路线; c.尽量减少载重汽车在堤面上的行驶距离; d.在主要路口铺设0.30.5m厚松土,
7、使汽车在松土上行驶; e.在汽车运输线作业面上铺设钢板; f.降低土料含水量,使土料控制在最佳含水量之内。 (2)通过粘土碾压实验确定铺厚度为0.30.5m(经验数据应以实验数据为准),在铺料施工中,采用以下措施控制铺料厚度。 a.保持填土表面平整; b.算方上料,有专人指挥,即按每车方量及铺筑面积,计算卸料间的距离,以减少推土平料工作; c.推土机平料时及时检查厚度; d.岸坡处填土应辅以人工配合找平。 1.3.4土料压实 采用18t光轮压路机与802推土机相结合的方法进行碾压,碾重由试验确定,局部边角、死角采用蛙式打夯机及载重汽车补压,确保施工要求。 1.3.5土料填筑的辅助作业 (1)调
8、整土料含水量主要在土料场进行。当上坝土料的平均含水量少于碾压施工含水量32%左右时,可采用洒水汽车在坝面直接洒水。加水后用圆盘耙使其掺合均匀,含水量大于施工控制含水量的上限1%以内时,碾压前可用圆盘耙在填筑面进行翻晒,以降低土料含水量。 (2)由以往工程实验并经试验论证,采用履带式推土机牵引汽胎碾碾压,均不需刨毛,在铺土前将压实的结合层面洒水湿润后,再进行填筑。粘土表面湿润深12cm,并配以人工拣取杂物及辅助平土、接缝、削坡。 1.3.6接合部位的施工 (1)堤基结合面上土料填筑。 a.对粘性土,砾质土堤基,将其表面含水量调节至施工含水量上限范围,采用与堤身相同的碾压参数压实,然后刨毛35cm
9、,再铺土压实。 b.无粘性土堤基应先压实,然后铺第一层土,铺土厚度可适当减薄,土料含水量调节至施工含水量上限,采用轻型机械压实,压实干容重可略少于设计要求。 c.饱和抗压强度小于10Mpa的软弱堤基(截水槽砼板),表层第一层填土时必须用轻型机具压实,填筑至1.0m以上时方可用汽胎碾压实。 1.3.7堤身削坡整形 削坡:依据坡面设计线,将堤身填筑时预留的削坡余量,用推土机自上而下削去松料,整平,局部用人工修整,也可以结合填筑高程分期采用反铲挖掘机在填筑面上,自下而上进行削坡,此方法可以充分利用填筑料,又可加快施工进度。 压实:结合削坡整形,用T120或T140推土机沿坡面上下平行压实。整形后的坡
10、面应及时进行护面工作,并应在雨季完成,防止坡面被雨水冲刷,出现冲沟。如有冲沟,应按要求对坡面全新进行处理,直到合格为止。2.预制混凝土板护坡工程2.1施工部位及工程量工程量为预制砼板护坡3303m,无纺布23588m,砂垫层2110m。 2.2施工方案 砼板采用集中预制,载重汽车运输。人工装卸及安装。 2.3施工方法 2.3.1土工膜铺设当渠道整形完成后,进行无纺布铺设施工。铺设无纺布的坡面要平整光洁,并清除坡面上的石块等带尖角杂物,无纺布铺设时,按由下而上的顺序铺设,且不应过紧,预留35%的余量,以便拼接和适应气温变化。无纺布铺好后,及时铺设上层砂垫层,随铺随填,并采取有效保护措施。避免张拉
11、受力、折叠、打皱等情况发生。2.3.2垫层铺设无纺布铺设后,即开始砂垫层的施工。施工前先在坡面上挂线,施工时,由四轮车或者胶轮车运至坡顶,卸料至坡底,采用人工由底部向上按层次逐层铺设,并保证层次清楚,互不混杂,铺垫至设计线。2.3.3预制砼护坡工程施工采用定塑料模具1000个,2个振动平台、一套脱模机配合脱模的施工方法。此方法我企业在其他工程中已运用,实践证明确实有很多优点。预制砼板工艺流成图放定型模具(0.35*0.35*15cm)成品预制块场地砂子 卵石水箱水泥0.35拌和机振动平台振动平台出料口砼板脱模机(1)砼浇筑:当模具组装、加固后,开始砼浇筑。从拌和站用自卸车或胶轮车运至预制场地后
12、,由人工用锹分层撮入模具中,一边撮入一边用插入式振捣棒振实。待振捣完毕,上口抹平压光。浇筑同时取样,以备检验。(2)模具拆除和砼预制板养生:通过观察取样试块,当预制板强度达到设计拆模强度时(约4-5小时后),可进行拆模,由于刚拆下的预制板强度低,一定要小心,轻放,避免碰掉棱角。拆模后预制板放于指定地点,也要立放,每块之间放玉米梗分隔开,以免相互碰撞。预制板用草帘子覆盖,及时浇水养生。保持预制板湿润,养生时间不少于28天。2.3.4砼预制板安装施工(1)砼预制板安装前,应请监理对坡面进行验收。包括对渠道坡面平整度、夯实干密度、防渗膜铺设、砂垫层厚度。(2)验收合格后,进行全面控制测量放样。(3)
13、砼预制板砌筑横缝应保证绝对水平,以保证渠坡外观质量。 (4)为整体美观,要保证护坡横缝水平,对每一个砌筑单元的最底层基线应统一找平,如需要可采用现浇砼或特制砼预制异型件补齐,使底基线水平。最后坡顶线齐平。 (5)安砌时采用55m网格控制,对出现的误差予以分摊消平误差,以免产生集中偏差。 (6)多人作业承包组砌筑时,必须按统一测量控制网,并以55m网络进行控制,以免出现人为界缝。 (7)尽可能将较低部位的砼板领先完成,以免水位上升,影响上部施工。 (8)为避免因堤防新旧填土而产生差异沉降问题,在堤防坡面干容重检测时,应采用统一标准的干密度值。 (9)对于新筑堤坡部位,缓后进行其上的预制砼板的安砌,拟定,以使其先行完成沉陷。 (10)搬运预制砼板时,应采取专用夹具抬运,避免掉角划伤。 (11)搬运时,避免破坏砂垫层和防渗膜。2.3.5施工工艺流程施工准备
