供水水质检测中心土方开挖施工专项方案.doc

上传人:p** 文档编号:955072 上传时间:2024-05-29 格式:DOC 页数:23 大小:102.09KB
下载 相关 举报
供水水质检测中心土方开挖施工专项方案.doc_第1页
第1页 / 共23页
供水水质检测中心土方开挖施工专项方案.doc_第2页
第2页 / 共23页
供水水质检测中心土方开挖施工专项方案.doc_第3页
第3页 / 共23页
供水水质检测中心土方开挖施工专项方案.doc_第4页
第4页 / 共23页
供水水质检测中心土方开挖施工专项方案.doc_第5页
第5页 / 共23页
供水水质检测中心土方开挖施工专项方案.doc_第6页
第6页 / 共23页
供水水质检测中心土方开挖施工专项方案.doc_第7页
第7页 / 共23页
供水水质检测中心土方开挖施工专项方案.doc_第8页
第8页 / 共23页
供水水质检测中心土方开挖施工专项方案.doc_第9页
第9页 / 共23页
供水水质检测中心土方开挖施工专项方案.doc_第10页
第10页 / 共23页
亲,该文档总共23页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《供水水质检测中心土方开挖施工专项方案.doc》由会员分享,可在线阅读,更多相关《供水水质检测中心土方开挖施工专项方案.doc(23页珍藏版)》请在第壹文秘上搜索。

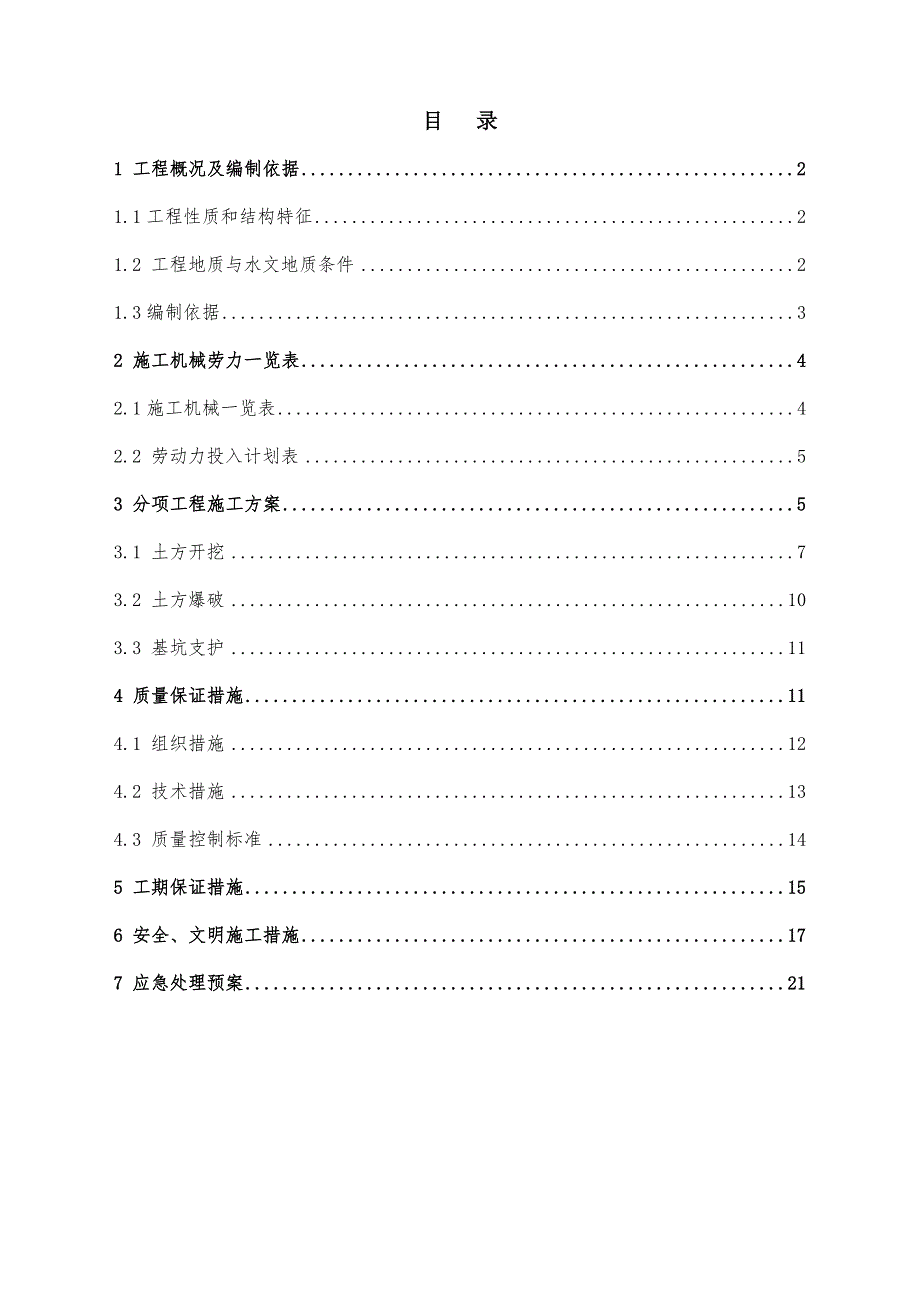

1、目 录1 工程概况及编制依据21.1工程性质和结构特征21.2 工程地质与水文地质条件21.3编制依据32 施工机械劳力一览表42.1施工机械一览表42.2 劳动力投入计划表53 分项工程施工方案53.1 土方开挖73.2 土方爆破103.3 基坑支护114 质量保证措施114.1 组织措施124.2 技术措施134.3 质量控制标准145 工期保证措施156 安全、文明施工措施177 应急处理预案21一、工程概况及编制依据1.1工程性质和结构特征本工程由某某海润自来水集团有限公司开发,位于某某市市北区哈尔滨路61号某某自来水公司北山加压站院内。地块呈东北 西南走向的长方形,地下一层建筑面积1

2、690.05平方米,地上七层建筑面积4959.08,总建筑面积6649.13平方米。本工程建筑高度35.6M,层高4.5,基础埋深约为6M,结构类形为钢筋混凝土框架结构。基础采用现浇混凝土独立基础加防水底板,本工程开挖深度为6m左右,周围场地狭小,采用加强型土钉和锚杆的协同作用进行边坡支护。1.2、工程地质与水文地质条件根据勘察报告钻孔揭露结果,场区为人工开挖山地挖山地而成,表层在开山过程中剥离的岩石碎屑,后经人工整平并铺设了大理石甬道,表层以下直接揭露基岩,基岩成分主要为燕山晚期粗粒相花岗岩,穿插发布有后期侵入的煌斑岩岩脉。基坑土方开挖范围内分布的地层自上而下依次为:1)第四系全新统人工填土

3、层主要由第四系全新统(砾质)和碎石、石块经人工回填而成,表层为水泥地面或大理石地面,广泛分布于场区,层厚为0.300.50m,揭露层底标高57.6558.04米。2)基岩:A、粗粒花岗岩第层、强风化花岗岩,该层顶标高57.6558.04米,层底标高45.4454.05米。第层、中等风化花岗岩,该层顶标高47.6952.93米,层底标高46.7949.63米。第层、微风化花岗岩,该层顶标高47.6949.63米,层底标高45.6948.43米。B、煌斑岩岩脉第1层、强风化煌斑岩,揭露垂直厚度0.91.1米第1层、中等风化煌斑岩,揭露垂直厚度0.72.6米3)场地水文地质条件场地地下水情况:根据钻

4、探揭露,结合现场踏勘,通过对钻孔进行的简易提水试验分析,拟建场区开挖深度范围内未见有稳定分布的地下水。1.3编制依据(1)本工程的有关设计施工图纸(2)本工程地质勘察报告K2011-141(3)现场实际情况(4)地基与基础工程施工及验收规范(GB)(5)总承包合同二、施工机械劳动力一览表2.1施工机械一览表序号机具名称数量型号备注1锚杆机1台GJ-150S柴油动力2浆液搅拌机2台3空压机1台柴油动力4注浆泵2台HB80-105喷射泵2台柴油动力6高压注浆泵1台7砂轮切割机1台1.2KW8气(割)焊设备1套9电焊机2台40KVA10小型铲车2辆11铁锹10把2.2劳动力投入计划表序号工种人数1砼

5、工62机械操作工33钢筋加工64电焊工25检修工16电工1三、分项工程施工方案本工程施工是由土石方开挖、支护桩施工、锚杆和土钉墙等分项集合而成。本工程基坑支护顺序依照土石方开挖顺序而进行,支护施工顺序共分成三个阶段实施。第一阶段:施工准备阶段在土石方施工队伍对场区整平,清理的同时,支护施工队伍即安排施工机械人员材料进场,并接受有针对性的安全、技术交底。开工前,项目部邀请建设单位、监理单位共同参加,对附近建筑物,周边道路和管线进行访问了解,查看邻近建筑是否存有旧裂缝,如果发现应逐一记录,对裂缝取点用石膏饼法等进行封蔽观测,并拍照留底。在邻近场区建筑物,道路接口标注水平标志,定时进行访问和观测,记

6、录可能发生的各种情况。第二阶段:结合土石方施工第二阶段开挖情况,与土石方施工密切配合,支护作业面由西向东逐段逐层推进。第二阶段支护施工中的支护结构均采用锚杆喷射混凝土面层支护工艺。为保证本工程施工安全顺利进行,自此阶段施工第一层喷射面层完成后,本工程项目部即做好基坑安全的自检自查工作,本工程基坑支护自检监测内容包括,定时对基坑坡顶水平位移和坡顶沉降进行监测记录,定时对周围建筑物外观进行观察记录、定时对场区周围管线、道路进行观察记录,定期观察喷锚网砼是否有裂缝,锚头是否位移变形等。通过监测取得相关数据,指导和健全本工程基坑预警机制,更好的保障本工程基坑施工安全。 沿基坑坡顶,每隔20米设置观测点

7、,固定后依次编号。分别用精密经纬仪和水准仪进行监测。测量频度:施工中每天测两次;若边坡不稳定,则应每隔2h测一次,其它时候每3天测一次。以第一天的测量数为原始数据,以后的读数与前读数之差,即为该次测量的位移值或沉降值,将各次测量值绘制时间-位移曲线边坡稳定标准:每当支护一层后6-10h边坡顶部位移和沉降不再增加,则边坡是稳定的。否则就是不稳定的,应立即增加支护或采取其他措施。边坡顶部容许水平位移、容许沉降值遵照相关设计要求。此阶段支护施工进度取决于土石方开挖队伍的开挖速度,如开挖速度和预想相一致,该阶段施工将存在支护施工滞后的不利条件,此时需要启动相关应急预案,调入预备支护施工队伍进场协助施工

8、。在此阶段施工时,要特别注意:先进行2单元南侧锚杆和喷射混凝土面层的施工,否整个施工工期将拖后。第三阶段:此阶段主要工作是针对剩余支护工程进行收尾作业和维修保养前期已经完工支护项目。此阶段支护工程基本结束,土石方施工进行基底清理,并对基坑内便道进行改道,此时,支护作业面狭窄,不需要留置大量支护机械设备和人员,在此阶段施工中留下一个精干的支护施工作业队,其他机械设备经建设单位,监理单位同意后退场。该作业队主要负责基坑内便道收坡或改道后未支护坡面的支护任务,并对前期支护施工完成项目进行彻底检查,对瑕疵点进行检查修复。待全部工作完成经建设单位、监理单位同意后撤场。施工说明:土方分层开挖,与支护施工配

9、合,分层高度与锚杆、土钉高差相对应,超深约0.5m,严格控制超深。基坑周边分段开挖,支护长度不打大于20m。下层土方开挖在上层支护面层及土钉、锚杆浆体达到设计强度的70%后进行。开挖过程中,开挖岩体结构面倾向与基坑边坡坡向一致时,应及时通知监理、业主、设计单位,视实际情况进行变更。基坑边坡周围禁止堆放材料、车辆等。3.1土方开挖3.1.1 施工段落的要求根据现场实际情况我方进行优化组织,将工程基础整体分层进行开挖。本次施工范围的坑底标高以室内地坪(0=58.6米)下挖深度分别为:7.3米,6.4米不等。3.1.2 施工方法的确定施工准本工程基坑开挖工程采用在基坑周边长度开挖分段开挖,分段长度为

10、20米,开挖的深度按照基坑支护设计图纸,以每层2米进行,在基底标高预留100mm-200mm,以减少雨水和太阳暴晒对土层的扰动。根据地质勘探资料的介绍,回填土层挖除后余下的强风化岩层均可采用挖掘机挖除施工。因而本工程主要以大型挖掘机开挖为主,工程施工中若遇有中风化花岗岩层时会同相关人员及时采用爆破松动方法进行施工,挖出的土方全部采用大型土方运输车辆运走。要保证在计划工期内完成土方开挖施工,必须有序施工,为了保证土方开挖的顺利进行,防止塌方等不利现象的发生,我们采用开挖顺序由西向东依次开挖,先挖管沟、原有建筑物混凝土结构和回填层,再挖强风化岩层(分层开挖),最后挖断坡道部分,同时土方开挖与护坡施

11、工交替进行的办法。具体流程如下:开挖线放样第一步土方开挖第一步修坡基坑支护开挖下一步土方下一步修坡基坑支护直至基坑底最后一步修坡基坑支护到底。开挖过程中应时时测量挖深,通过放坡系数计算该挖深处的下边缘位置,并由测量人员撒出白灰线进行控制。如果到达坑底后发现基底土层与地勘资料不一致应立即通知业主、监理、设计以及地勘部门,以便及时采取措施。3.1.3 场内运输道路的确定本工程施工,由于场区内场地狭小,所以土方外运的场内车辆回旋余地太小,又因地坑开挖达6米,所以本工程采用在基坑内设置临时行车坡道作为施工车辆回旋的主要方法,待四周开挖完毕后再将坡道挖除,为最后一道工序。3.1.4 施工工期的确定本工程

12、确定土方开挖工期为:20 天,即2011年10月1日2011年10月 20 日。如果施工中遇有中风化岩需松动爆破时工期顺延。3.1.5 施工机械的配置大型370挖掘机1台,大型土方运输车30辆,空气压缩机1台,电焊机1台,如需爆破时另行增加设备。3.1.6劳力安排挖掘机司机2-3人,驾驶员30名,马路清扫人2名,现场指挥队长1人,电工1人。3.1.7关于基坑排水按地质勘探报告提供数据,拟建场区钻探深度范围内未见有稳定分布的地下水,但不排除雨季场区内基岩节理、裂隙中赋存地下水及地表水的可能性,所以开挖期间根据基坑含水情况确定是否设置排水沟,若开挖过程中,基坑底有明显水情况,则场区基坑底排水采用在

13、基坑周边明沟排水,具体措施为:在基坑四周设置40cm宽30cm深的排水沟,并设2m0.8m(宽)1.2m(深)的集水井,并采用50水泵将水抽出。若无明显水则取消该设置。3.1.8工程相关要求1 关于场区管网的保护按建设单位提供的地下管网图,基坑开挖范围内无地下管网,但工程基坑南侧10千伏电缆沟距离坑边较近,基坑开挖前应做好标记,应先做好防护后方可进行开挖施工,其他给水管道由于不在开挖基坑之内,所以只做标记监控即可。同时甲方应提供场区内是否还有其他管网的地下资料,以便施工控制。2 开挖尺寸的控制将建筑物的外轮廓线放出来后,再进行外放坡进行控制开挖的平面尺寸,另由于场区开挖的深度不相同,根据控制轴

14、线分别放出各不同深度坑的上下口边线,同时根据标高进行控制深度。3 关于监测、监控设计给定的围护结构顶部水平位移观测点(SP)和原有建筑物沉降观测点(CJ)以及开挖过程中的周边管网和水泵房等均为施工中监测、监控的目标。本方案确定为工程施工及土方回填之前期间专职质检员对以上部位进行每日监测、监控并做好记录,以进入工程施工档案,同时对周围挡土墙、建筑物、围挡可能发生的位移进行监控,如有异常部位立即停止施工,待排除后方准施工,当最大位移超过基坑开挖深度的0.3%时或位移速度率连续三日大于3mm/天时,应立即进行报警。监控监测的周期为自基坑开挖起进行至基坑开挖施工完毕后结束,并将监测记录移交给相关人员。

15、4 夜间施工由于本工程施工部分采用夜间施工,所以安全施工尤为重视,工程开工前应将场区的照明按排好,照明用电电缆的拉设和闸刀开关箱的要求严格按施工现场临时用电规范要求进行施工,以使现场以足够的光线要求进行正常施工,尤其加强夜间施工需监控部位的及时监控做到中要施工就一定会有专人监控,对于基坑开挖的安全施工技术要求及时下达施工安全技术交底资料,施工人员严格按交底要求施工,对于基坑边坡变形过大过急时,要立即停工做好应对措施,如排水、加固、严禁坡顶加荷等。挖掘机的工作位置应稳妥行驶和操作,运输车辆的装载点应平稳并不超载,车辆出厂时应严格按交通法规行驶,搞好车辆出场时的现场文明,如出现撒漏及时清扫,本工程施工期间设专人清扫现场以免影响市容,积极服从交警和城管人员的工作管理,基坑开挖后及时对基坑周边按规定进行定型化防护,并以警示牌公示行人,以免发

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
