侧吹土建施工组织设计.doc

上传人:p** 文档编号:955082 上传时间:2024-05-29 格式:DOC 页数:15 大小:83.50KB
下载 相关 举报
侧吹土建施工组织设计.doc_第1页
第1页 / 共15页
侧吹土建施工组织设计.doc_第2页
第2页 / 共15页
侧吹土建施工组织设计.doc_第3页
第3页 / 共15页
侧吹土建施工组织设计.doc_第4页
第4页 / 共15页
侧吹土建施工组织设计.doc_第5页
第5页 / 共15页
侧吹土建施工组织设计.doc_第6页
第6页 / 共15页
侧吹土建施工组织设计.doc_第7页
第7页 / 共15页
侧吹土建施工组织设计.doc_第8页
第8页 / 共15页
侧吹土建施工组织设计.doc_第9页
第9页 / 共15页
侧吹土建施工组织设计.doc_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《侧吹土建施工组织设计.doc》由会员分享,可在线阅读,更多相关《侧吹土建施工组织设计.doc(15页珍藏版)》请在第壹文秘上搜索。

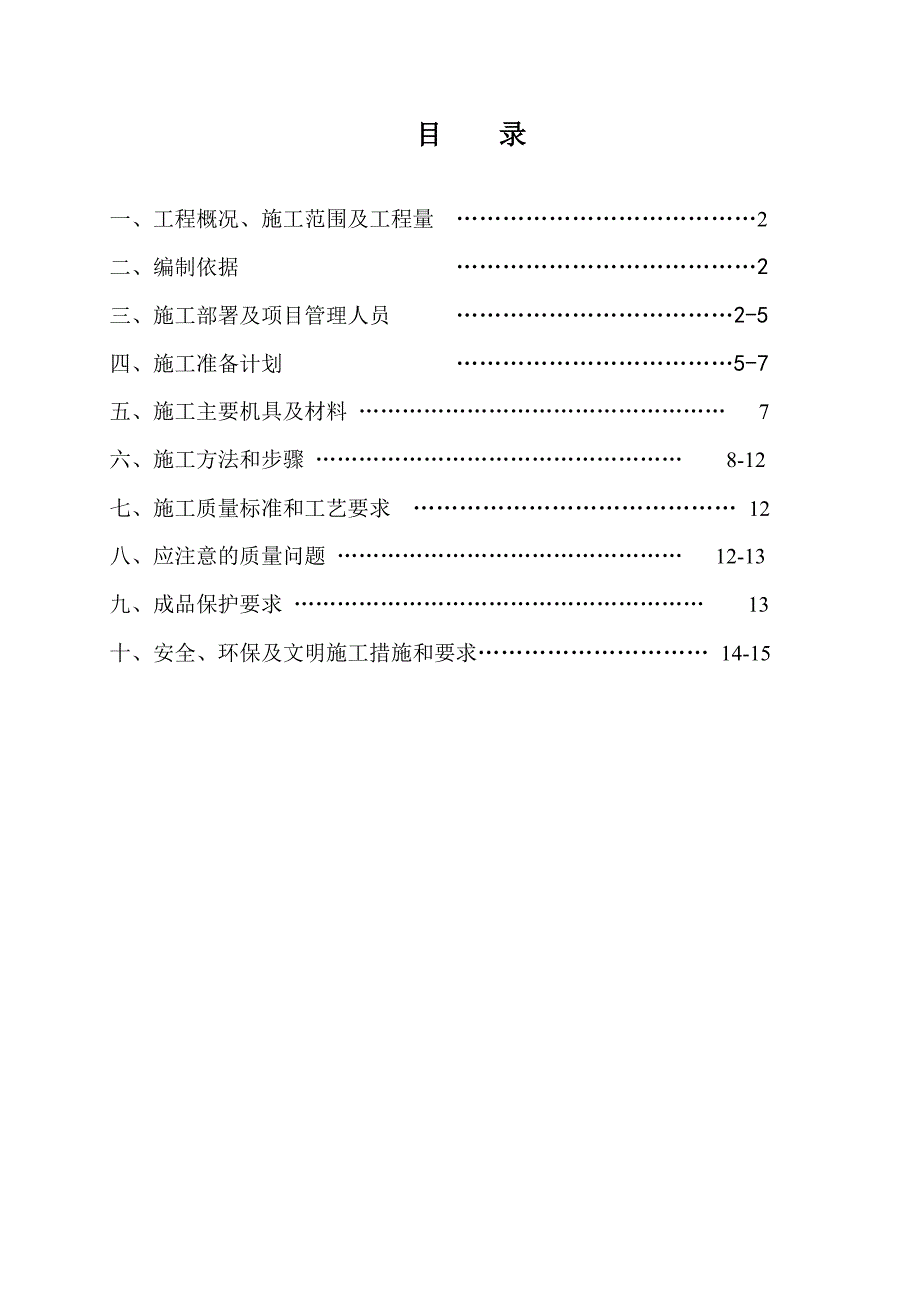

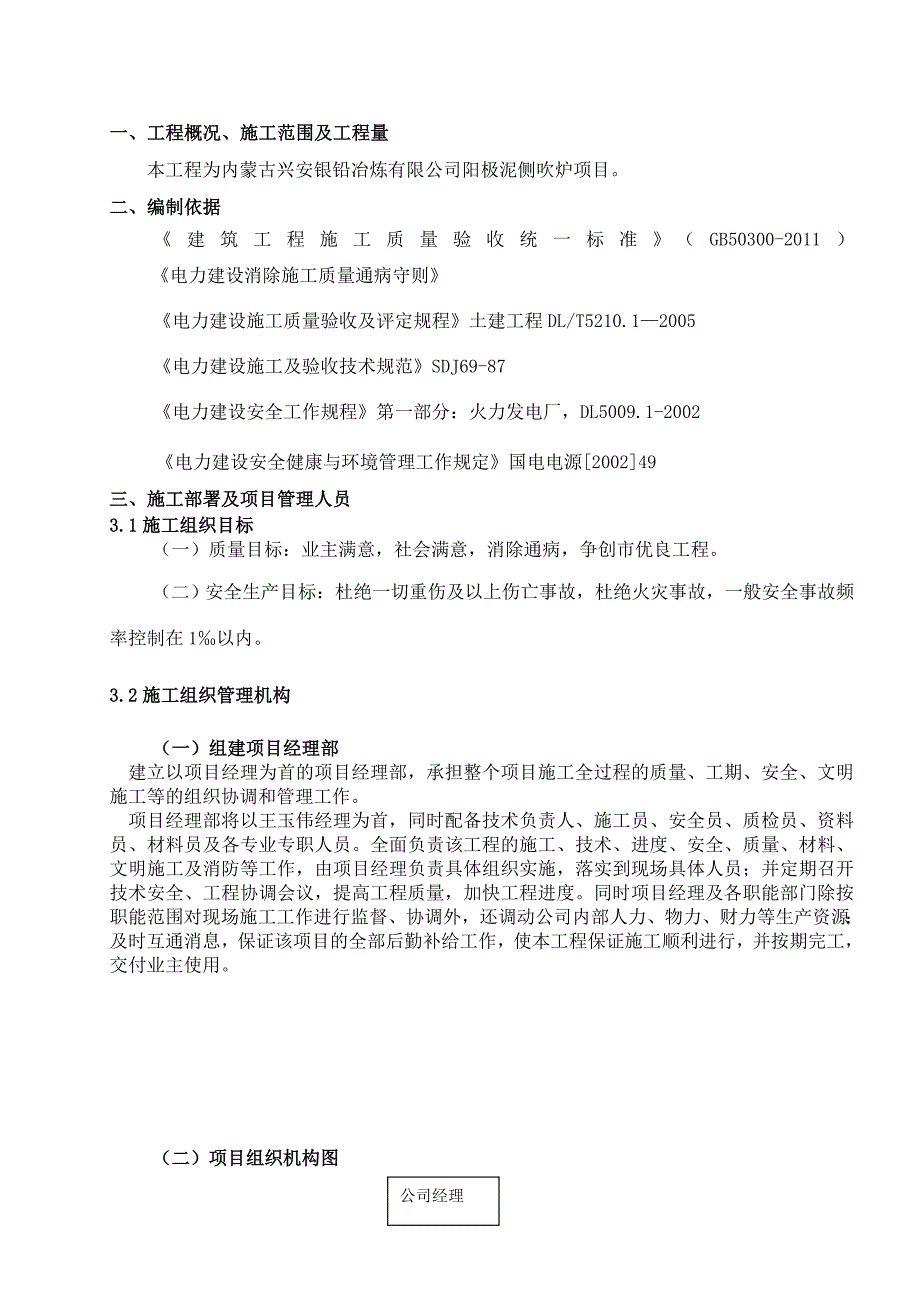

1、目 录一、工程概况、施工范围及工程量 2二、编制依据 2三、施工部署及项目管理人员 2-5四、施工准备计划 5-7五、施工主要机具及材料 7六、施工方法和步骤 8-12七、施工质量标准和工艺要求 12八、应注意的质量问题 12-13九、成品保护要求 13十、安全、环保及文明施工措施和要求 14-15一、工程概况、施工范围及工程量本工程为内蒙古兴安银铅冶炼有限公司阳极泥侧吹炉项目。二、编制依据建筑工程施工质量验收统一标准(GB50300-2011) 电力建设消除施工质量通病守则电力建设施工质量验收及评定规程土建工程DL/T5210.12005 电力建设施工及验收技术规范SDJ69-87电力建设安

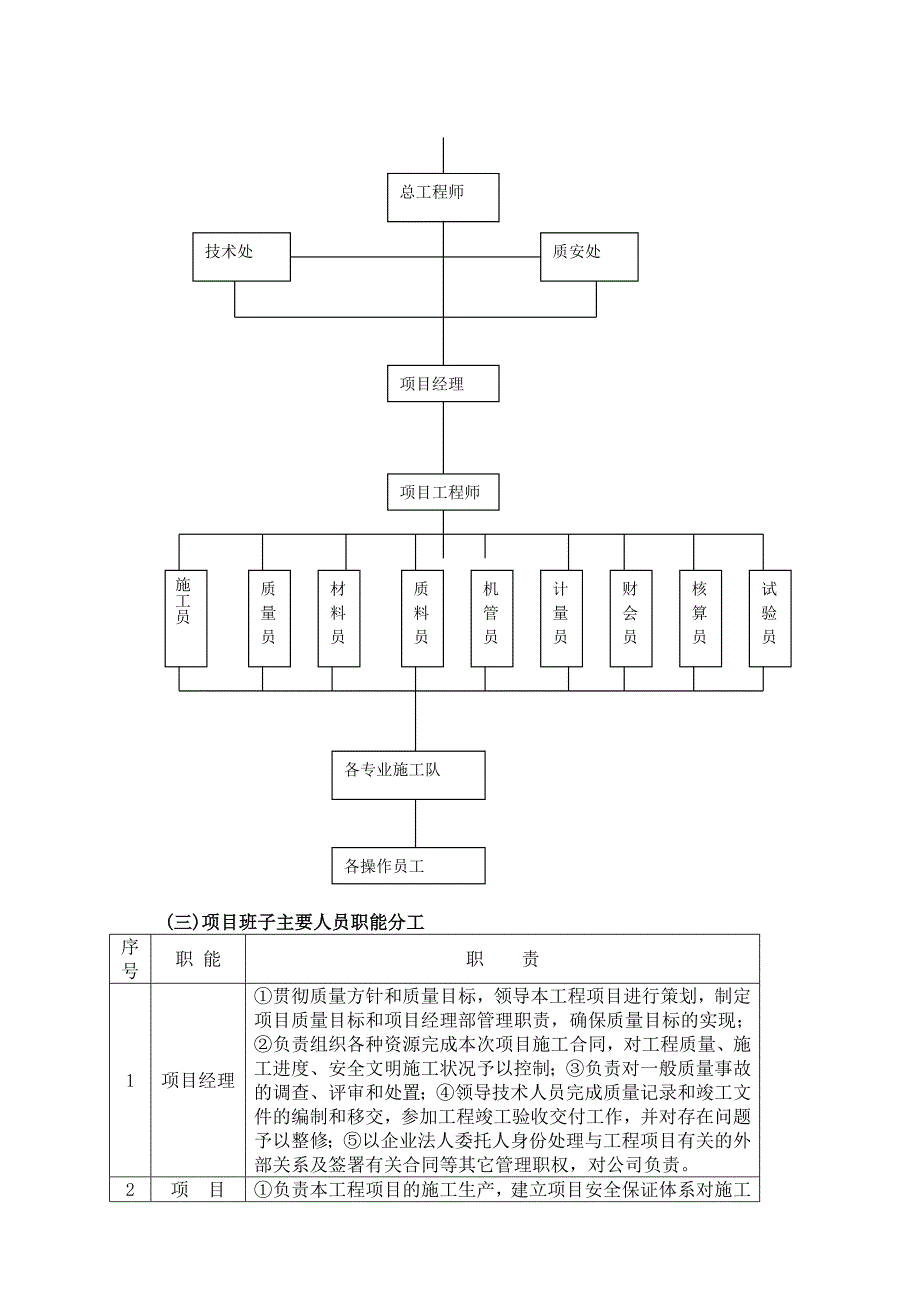

2、全工作规程第一部分:火力发电厂,DL5009.1-2002电力建设安全健康与环境管理工作规定国电电源200249三、施工部署及项目管理人员3.1施工组织目标(一)质量目标:业主满意,社会满意,消除通病,争创市优良工程。(二)安全生产目标:杜绝一切重伤及以上伤亡事故,杜绝火灾事故,一般安全事故频率控制在1以内。3.2施工组织管理机构(一)组建项目经理部建立以项目经理为首的项目经理部,承担整个项目施工全过程的质量、工期、安全、文明施工等的组织协调和管理工作。项目经理部将以王玉伟经理为首,同时配备技术负责人、施工员、安全员、质检员、资料员、材料员及各专业专职人员。全面负责该工程的施工、技术、进度、安

3、全、质量、材料、文明施工及消防等工作,由项目经理负责具体组织实施,落实到现场具体人员;并定期召开技术安全、工程协调会议,提高工程质量,加快工程进度。同时项目经理及各职能部门除按职能范围对现场施工工作进行监督、协调外,还调动公司内部人力、物力、财力等生产资源;及时互通消息,保证该项目的全部后勤补给工作,使本工程保证施工顺利进行,并按期完工,交付业主使用。(二)项目组织机构图公司经理总工程师技术处质安处施工员质量员材料员质料员机管员计量员财会员核算员试验员各专业施工队各操作员工项目经理项目工程师(三)项目班子主要人员职能分工序号职 能职 责1项目经理贯彻质量方针和质量目标,领导本工程项目进行策划,

4、制定项目质量目标和项目经理部管理职责,确保质量目标的实现;负责组织各种资源完成本次项目施工合同,对工程质量、施工进度、安全文明施工状况予以控制;负责对一般质量事故的调查、评审和处置;领导技术人员完成质量记录和竣工文件的编制和移交,参加工程竣工验收交付工作,并对存在问题予以整修;以企业法人委托人身份处理与工程项目有关的外部关系及签署有关合同等其它管理职权,对公司负责。2项 目副经理负责本工程项目的施工生产,建立项目安全保证体系对施工过程质量负责;负责优化施工组织工作,领导安全文明施工,组织实施本工程质量计划,确保满足合同要求和实现质量目标;分管本项目物资管理,负责协调施工生产所需的人员、物资和设

5、备的供给;负责纠正和预防措施的组织实施。3项目技术负 责 人对工程技术总负责,对质量负第一技术责任,贯彻执行技术法规、规程、规范和设计意图,负责组织编制施工组织设计、质量计划、施工方案,指导检查各专业工程师的工作,对施工中的重大技术问题决策,解答疑难问题。4施工员确保施工过程按照质量体系要求进行参加图纸会审,及时将设计变更内容标识在图纸上,指挥安排现场施工,对各班组进行技术交底、安全交底,处理施工中的矛盾与问题,组织QC小组活动,负责质量和安全生产,负责对不合格产品的纠正措施的实施,评定分部分项工程质量。5专业责任工程师(土建、水电、装修)抓好月、周作业计划,参加图纸会审和编制施工方案,监督检

6、查施工组织设计和方案实施情况,推广新技术、新材料、新工艺,解决施工中的一般技术问题,指导QC小组活动,参与质量事故处理,参加隐蔽工程验收,检查技术资料6专 职质检员执行项目质量计划,监督QC小组活动,负责质量检查与监督工作,参加隐蔽工程验收、结构中间验收和竣工验收,项目不合格产品控制和不合格品统计分析,检验试验状态管理。7专 职安全员执行安全计划,对工地安全负责,对工人进行安全教育,负责安全检查与监督,随时发现隐患,限令消除,制止违章作业、瞎指挥。8材料员按照材料计划,按时按量按质采购,严格按照质量标准接受,不让不合格品进场,材料堆放、保管和标识,材料消耗管理。9资料员收发施工图纸和往来文件,

7、技术资料的及时收集和整理,设计变更及时反馈到图纸上。10试验员配合监理见证取样,砼、砂浆试块制造养护,试块送试。3.3专项施工方案编制计划表序号题 目备 注1阳极泥侧吹炉施工组织设计已有2冬季施工方案已有3 土方开挖专项方案已有4 安全生产专项方案已有5应急救援预案已有四、施工准备计划4.1技术准备(一)为工程施工开展作好充分的资源准备,以充分满足工程需要,按施工管理架构配备技术人员,建立有施工经验、工作效率高的工地领导机构,确保工程管理质量。(二)会同建设单位、监理公司、设计单位进行图纸会审,听取设计要求、意图及施工工艺的特殊要求。(三)施工前做好施工技术、工程质量和安全交底。组织现场施工管

8、理人员充分熟悉和学习图纸,做好图纸自审和会审的工作,特别要做好各专业图纸会审。解决施工现场与设计图纸之间的相互矛盾,各专业交叉、搭接出现的问题,以避免施工中不必要的返工。(四)按会审过的施工图,编制工程施工组织设计、预算和材料计划,以便材料部门组织资源,按时供应。开工前制定材料进场计划,特殊材料进场和设计指定的材料尽早落实货源,及时组织进场。(五)提前进行原材料检验工作和商品砼预订及砂浆的试配,把好质量关,以确保工程质量,同时工程使用的材料必须符合设计图纸和有关规范的要求,必须有出厂合格证和试验合格资料及材料许可证。(六)组织人员进行安全教育和技术交底,确保各分部分项工程的验收准则,建立现场质

9、量保证体系。制定施工计划和作业细则,保证开工前所有准备工作,一切准备就绪。(七)组织现场施工人员学习施工工艺和安全操作规程,进行相应的技术培训。(八)根据工程图纸编制工程预算。编制工程总体施工组织设计方案和分部分项施工技术方案,并组织有关人员对施工组织设计及分项单位工程进行逐项措施及技术方案交底。(九)掌握本工程水文地质详细资料(根据工程勘察报告),以及地下原有管道及障碍物等资料,检查复核建设单位提供的红线桩和水准点,引出轴线控制桩,建立现场测量控制网及轴线控制网。4.2生产准备(一)掌握气象资料,综合组织施工全过程的均衡施工,制定雨季、大风天气的施工措施。(二)根据施工总平面的安排,报建并搭

10、设临时设施,安装垂直运输机械设备,并调试完毕,经公司动力部、质安部检查验收后才投入使用,整理好材料堆放场地。(三)搭设现场办公用房及租用邻近生活用房,施工临时设备、钢筋加工场、木工棚等施工及生活必须的设施。调查水电的供应能力,以便采取相应措施。(四)按施工平面布置图,接通水、电源,储备施工及消防用水,现场水电工根据方案要求,按安全操作规程敷设临时地下、地上水管和电线,将水电送到各个用水用电施工地点,并做好现场排水工作。4.3施工现场准备为使现场使用合理,施工平面布置应有条理,尽量减少占用施工用地,使平面布置紧凑合理,同时做到场容整齐清洁,道路畅通,符合防火安全及文明施工的要求。施工过程中避免多

11、个工种在同一场地、同一区域进行施工而相互牵制、相互干扰。施工平面设专人负责管理,使各种材料、机具等按已审定的现场施工平面布置图的位置堆放。现场项目领导班子掌握现场动态情况,全面均衡安排,严格管理好施工总平面布置,确保施工方案贯彻实施。附:现场临时设施总平面布置图4.4临时用电布置(一)用电总负荷计算选择用电量最大的施工阶段进行统计,列表如下:序号机械名称功率(KW)台数总功率1 砼振捣器1.5232 抽水泵3.5273 钢筋加工机械3.5517.54 木工加工机械3135 电焊机6212总用电量P=42.5KW(二)现场临电布置方案由变电器配电总箱分三路电源以地面方式分别送至工地设置配电柜,然

12、后按照三级配电,二级保护的原则设置分配电箱。(三)、临电布置规范要求1、安装、维修或拆除临时用电工程,必须由电工完成,电工必须持电工证上岗。2、过场内道路的电缆线埋地敷设,用镀锌钢套筒埋深0.2m以下。3、当施工现场与外电线路共同用同一供电系统时,电气设备应根据当地的要求作保护接零,或作保护接地。不得一部分设备作保护接零,另一部分作保护接地。作防雷接地的电气设备,必须同时作重复接地。施工现场的电力系统严禁利用大地作相线或零线。4、正常情况时,下列电气设备不应带电的外露导电部分,应作保护接零:a、电机、变压器、照明器具、手持电动工具的金属外壳;b、电气设备传动装置的金属部件;c、配电屏与控制屏的

13、金属框架;d、室内、外配电装置的金属框架及靠近带电部分的金属围栏和金属门。5、配电屏(盘)或配电线路维修时,应悬挂停电标志牌。停、送电必须由专人负责。6、配电箱和开关箱的金属箱体、金属电器安装板以及箱内电器的不应带电金属底座、外壳等必须作保护接零。配电箱、开关箱必须防雨、防尘。配电箱、开关箱内的电器必须可靠完好,不准使用破损、不合格的电器。7、每台用电设备应设有各自专用的开关箱,必须实行“一机一闸”制。开关箱中必须装设漏电保护器。开关箱内的漏电保护器的额定漏电动作电流应不大于30mA,额定漏电动作时间应小于0.1s。8、配电箱、开关箱中导线的进线口和出口应设在箱体的下底面,严禁设在箱体的上顶面

14、、侧面、后面或箱门处。移动式配电箱和开关箱的进出线必须采用橡皮绝缘电缆。9、对配电箱、开关箱进行检查、维修时,必须将其前一级相应的电源开关分闸断电,并悬挂停电标志牌,严禁带电作业。10、施工现场中一切电动建筑机械和手持电动工具应符合相应的国家标准、专业标准和安全技术规范,并且有产品合格证和使用说明书。建立和执行专人专机负责制,并定期检查和维修保养。11、焊接机械应放在防雨和通风良好的地方。焊接现场不准堆放易燃易爆物品,交流弧焊机变压器的一次侧电源线长度应不大于5m,进线处必须设置防护罩。12、在坑洞内作业、夜间施工或自然采光差的场所,应设一般照明、局部照明或混合照明。,在一个工作场所内,不得只装设局部照明。1

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 行业资料 > 能源与动力工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
