保障性住房室外配套一期工程道路施工组织设计.doc

上传人:p** 文档编号:955138 上传时间:2024-05-29 格式:DOC 页数:43 大小:254.19KB
下载 相关 举报
保障性住房室外配套一期工程道路施工组织设计.doc_第1页
第1页 / 共43页
保障性住房室外配套一期工程道路施工组织设计.doc_第2页
第2页 / 共43页
保障性住房室外配套一期工程道路施工组织设计.doc_第3页
第3页 / 共43页
保障性住房室外配套一期工程道路施工组织设计.doc_第4页
第4页 / 共43页
保障性住房室外配套一期工程道路施工组织设计.doc_第5页
第5页 / 共43页
保障性住房室外配套一期工程道路施工组织设计.doc_第6页
第6页 / 共43页
保障性住房室外配套一期工程道路施工组织设计.doc_第7页
第7页 / 共43页
保障性住房室外配套一期工程道路施工组织设计.doc_第8页
第8页 / 共43页
保障性住房室外配套一期工程道路施工组织设计.doc_第9页
第9页 / 共43页
保障性住房室外配套一期工程道路施工组织设计.doc_第10页
第10页 / 共43页
亲,该文档总共43页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《保障性住房室外配套一期工程道路施工组织设计.doc》由会员分享,可在线阅读,更多相关《保障性住房室外配套一期工程道路施工组织设计.doc(43页珍藏版)》请在第壹文秘上搜索。

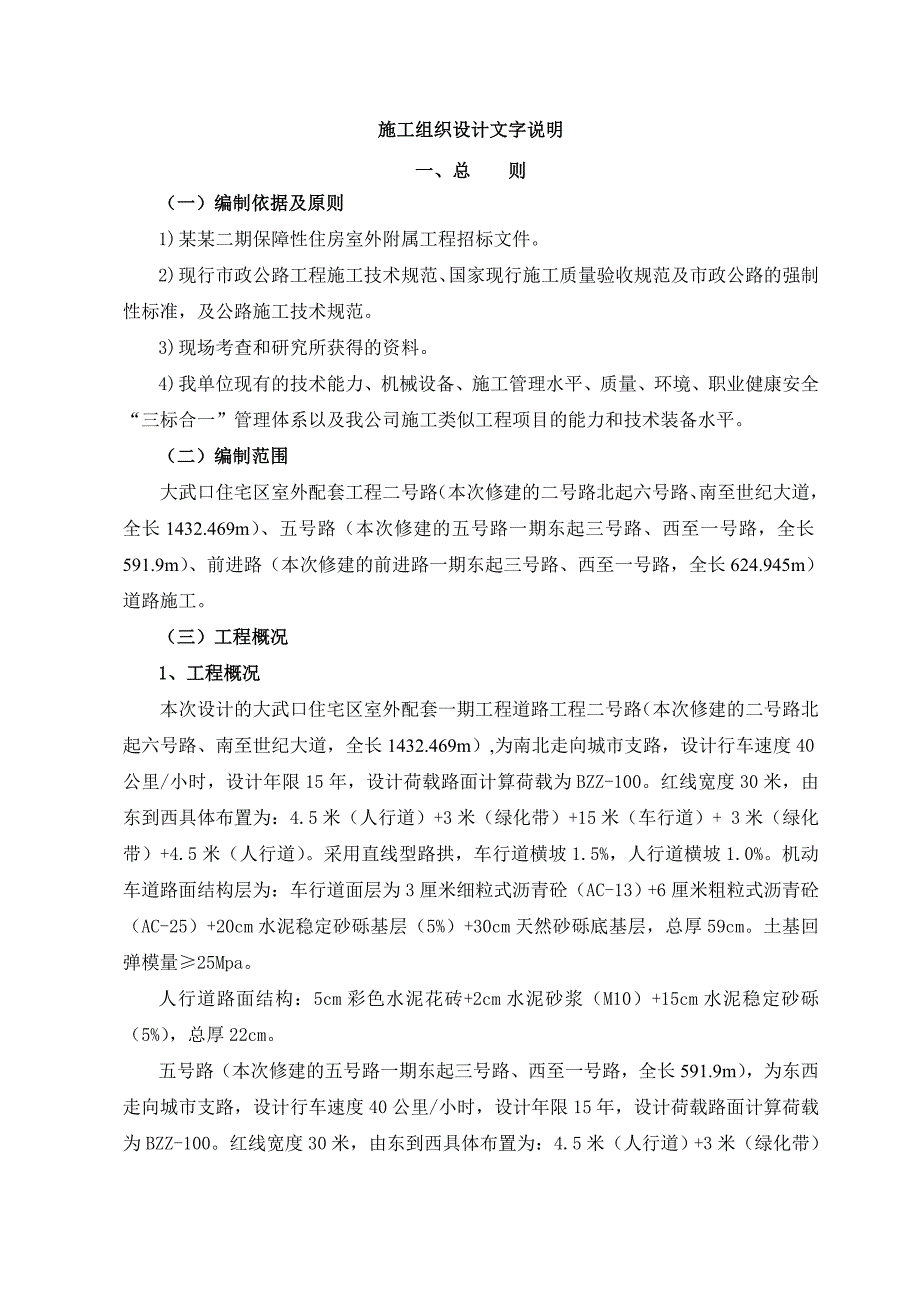

1、施工组织设计文字说明一、总 则(一)编制依据及原则1) 某某二期保障性住房室外附属工程招标文件。2) 现行市政公路工程施工技术规范、国家现行施工质量验收规范及市政公路的强制性标准,及公路施工技术规范。3) 现场考查和研究所获得的资料。4) 我单位现有的技术能力、机械设备、施工管理水平、质量、环境、职业健康安全“三标合一”管理体系以及我公司施工类似工程项目的能力和技术装备水平。(二)编制范围大武口住宅区室外配套工程二号路(本次修建的二号路北起六号路、南至世纪大道,全长1432.469m)、五号路(本次修建的五号路一期东起三号路、西至一号路,全长591.9m)、前进路(本次修建的前进路一期东起三号

2、路、西至一号路,全长624.945m)道路施工。(三)工程概况1、工程概况本次设计的大武口住宅区室外配套一期工程道路工程二号路(本次修建的二号路北起六号路、南至世纪大道,全长1432.469m),为南北走向城市支路,设计行车速度40公里/小时,设计年限15年,设计荷载路面计算荷载为BZZ-100。红线宽度30米,由东到西具体布置为:4.5米(人行道)+3米(绿化带)+15米(车行道)+ 3米(绿化带)+4.5米(人行道)。采用直线型路拱,车行道横坡1.5%,人行道横坡1.0%。机动车道路面结构层为:车行道面层为3厘米细粒式沥青砼(AC-13)+6厘米粗粒式沥青砼(AC-25)+20cm水泥稳定

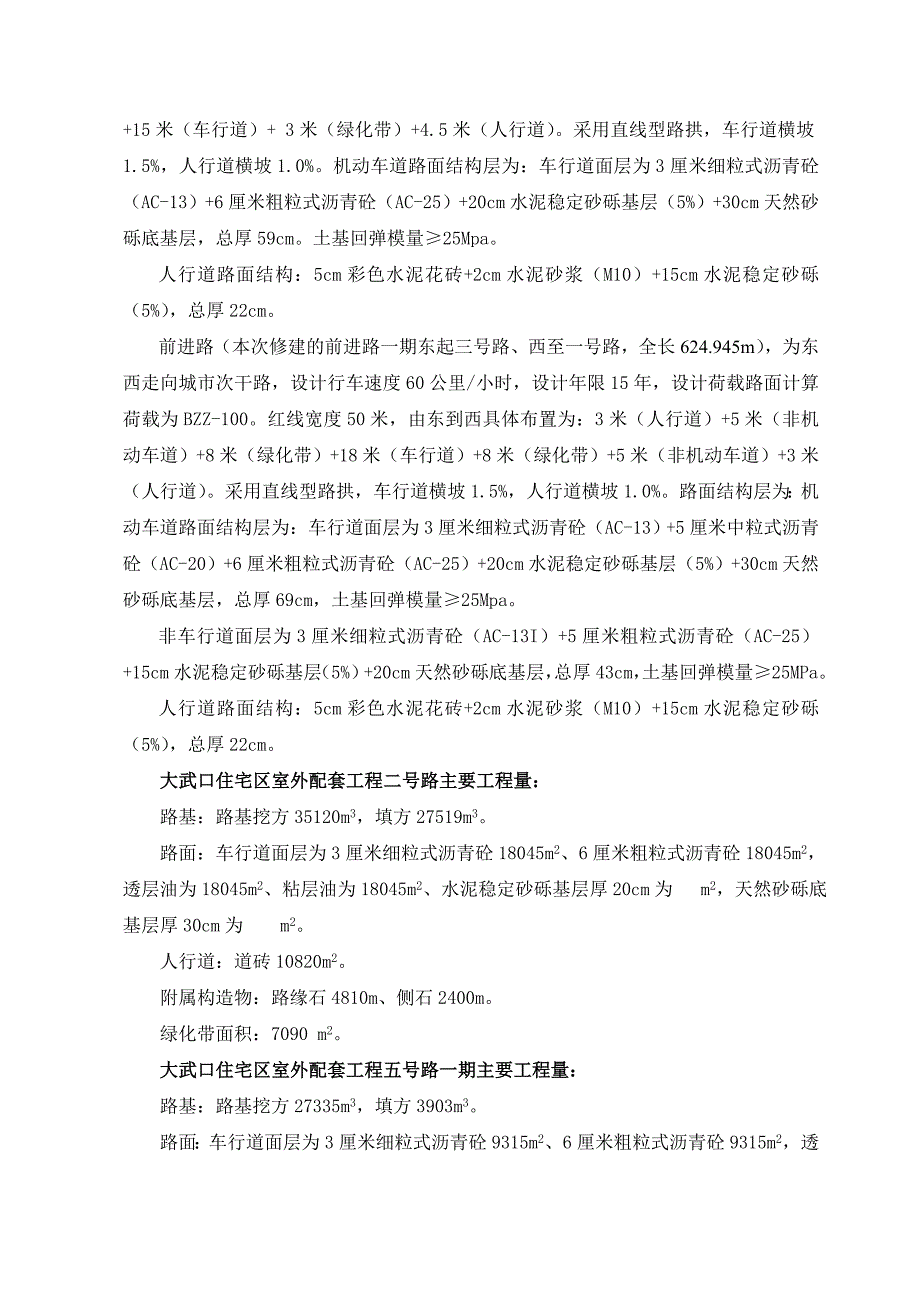

3、砂砾基层(5%)+30cm天然砂砾底基层,总厚59cm。土基回弹模量25Mpa。人行道路面结构:5cm彩色水泥花砖+2cm水泥砂浆(M10)+15cm水泥稳定砂砾(5%),总厚22cm。五号路(本次修建的五号路一期东起三号路、西至一号路,全长591.9m),为东西走向城市支路,设计行车速度40公里/小时,设计年限15年,设计荷载路面计算荷载为BZZ-100。红线宽度30米,由东到西具体布置为:4.5米(人行道)+3米(绿化带)+15米(车行道)+ 3米(绿化带)+4.5米(人行道)。采用直线型路拱,车行道横坡1.5%,人行道横坡1.0%。机动车道路面结构层为:车行道面层为3厘米细粒式沥青砼(A

4、C-13)+6厘米粗粒式沥青砼(AC-25)+20cm水泥稳定砂砾基层(5%)+30cm天然砂砾底基层,总厚59cm。土基回弹模量25Mpa。人行道路面结构:5cm彩色水泥花砖+2cm水泥砂浆(M10)+15cm水泥稳定砂砾(5%),总厚22cm。前进路(本次修建的前进路一期东起三号路、西至一号路,全长624.945m),为东西走向城市次干路,设计行车速度60公里/小时,设计年限15年,设计荷载路面计算荷载为BZZ-100。红线宽度50米,由东到西具体布置为:3米(人行道)+5米(非机动车道)+8米(绿化带)+18米(车行道)+ 8米(绿化带)+5米(非机动车道)+3米(人行道)。采用直线型路

5、拱,车行道横坡1.5%,人行道横坡1.0%。路面结构层为:机动车道路面结构层为:车行道面层为3厘米细粒式沥青砼(AC-13)+5厘米中粒式沥青砼(AC-20)+6厘米粗粒式沥青砼(AC-25)+20cm水泥稳定砂砾基层(5%)+30cm天然砂砾底基层,总厚69cm,土基回弹模量25Mpa。非车行道面层为3厘米细粒式沥青砼(AC-13I)+5厘米粗粒式沥青砼(AC-25)+15cm水泥稳定砂砾基层(5%)+20cm天然砂砾底基层,总厚43cm,土基回弹模量25MPa。人行道路面结构:5cm彩色水泥花砖+2cm水泥砂浆(M10)+15cm水泥稳定砂砾(5%),总厚22cm。大武口住宅区室外配套工程

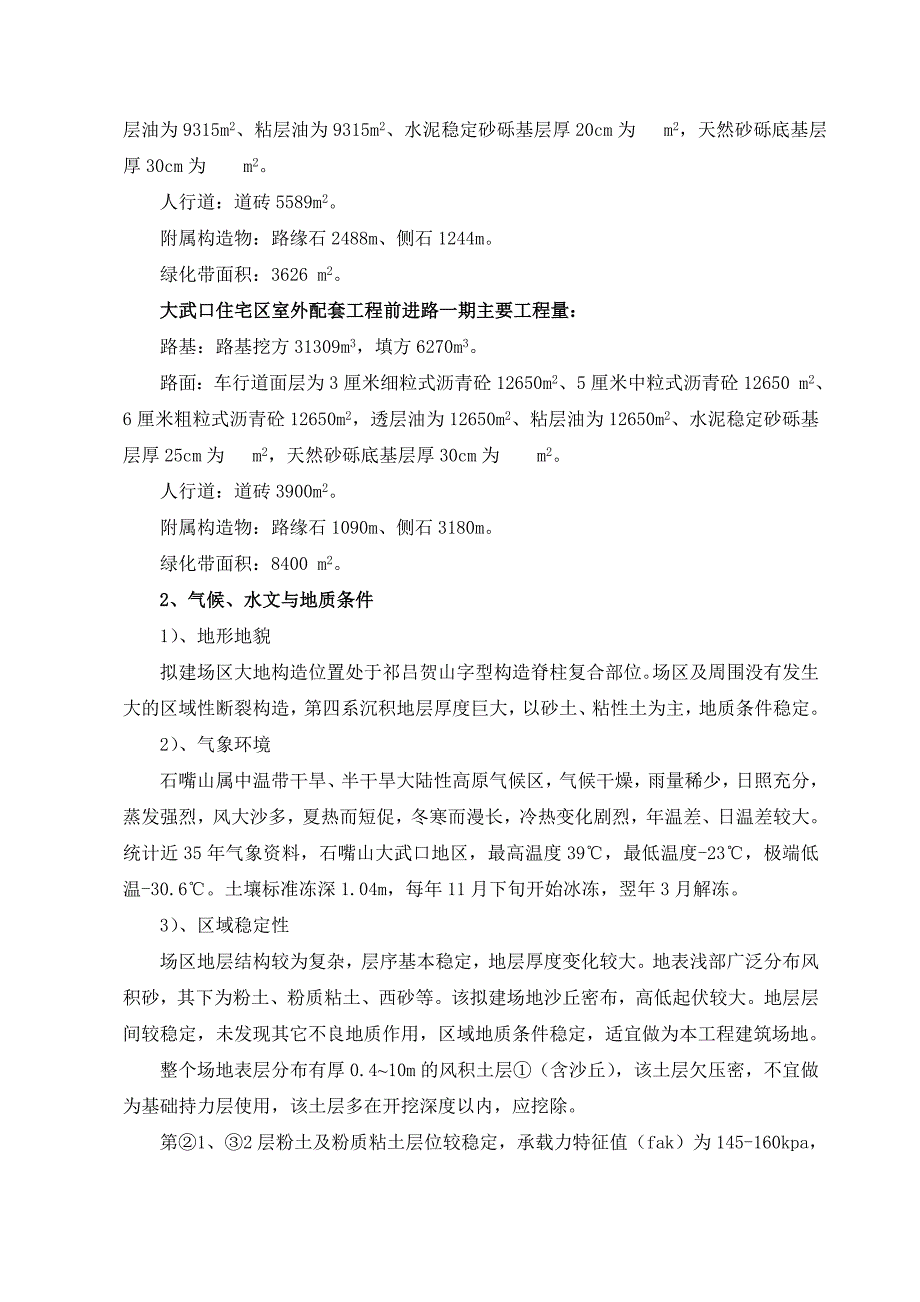

6、二号路主要工程量:路基:路基挖方35120m3,填方27519m3。路面:车行道面层为3厘米细粒式沥青砼18045m2、6厘米粗粒式沥青砼18045m2,透层油为18045m2、粘层油为18045m2、水泥稳定砂砾基层厚20cm为 m2,天然砂砾底基层厚30cm为 m2。人行道:道砖10820m2。附属构造物:路缘石4810m、侧石2400m。绿化带面积:7090 m2。大武口住宅区室外配套工程五号路一期主要工程量:路基:路基挖方27335m3,填方3903m3。路面:车行道面层为3厘米细粒式沥青砼9315m2、6厘米粗粒式沥青砼9315m2,透层油为9315m2、粘层油为9315m2、水泥稳

7、定砂砾基层厚20cm为 m2,天然砂砾底基层厚30cm为 m2。人行道:道砖5589m2。附属构造物:路缘石2488m、侧石1244m。绿化带面积:3626 m2。大武口住宅区室外配套工程前进路一期主要工程量:路基:路基挖方31309m3,填方6270m3。路面:车行道面层为3厘米细粒式沥青砼12650m2、5厘米中粒式沥青砼12650 m2、6厘米粗粒式沥青砼12650m2,透层油为12650m2、粘层油为12650m2、水泥稳定砂砾基层厚25cm为 m2,天然砂砾底基层厚30cm为 m2。人行道:道砖3900m2。附属构造物:路缘石1090m、侧石3180m。绿化带面积:8400 m2。2

8、、气候、水文与地质条件1)、地形地貌拟建场区大地构造位置处于祁吕贺山字型构造脊柱复合部位。场区及周围没有发生大的区域性断裂构造,第四系沉积地层厚度巨大,以砂土、粘性土为主,地质条件稳定。2)、气象环境石嘴山属中温带干旱、半干旱大陆性高原气候区,气候干燥,雨量稀少,日照充分,蒸发强烈,风大沙多,夏热而短促,冬寒而漫长,冷热变化剧烈,年温差、日温差较大。统计近35年气象资料,石嘴山大武口地区,最高温度39,最低温度-23,极端低温-30.6。土壤标准冻深1.04m,每年11月下旬开始冰冻,翌年3月解冻。3)、区域稳定性场区地层结构较为复杂,层序基本稳定,地层厚度变化较大。地表浅部广泛分布风积砂,其

9、下为粉土、粉质粘土、西砂等。该拟建场地沙丘密布,高低起伏较大。地层层间较稳定,未发现其它不良地质作用,区域地质条件稳定,适宜做为本工程建筑场地。整个场地表层分布有厚0.410m的风积土层(含沙丘),该土层欠压密,不宜做为基础持力层使用,该土层多在开挖深度以内,应挖除。第1、2层粉土及粉质粘土层位较稳定,承载力特征值(fak)为145-160kpa,可做为本工程天然地基持力层。第层细砂层位稳定,上部多呈稍密中密状态,承载力特征值(fak)可达160kpa,是良好的地基持力层及下卧层。第1、2粉土及粉质粘土层位较稳定,承载力特征值(fak)可达160-200kpa,是良好的下卧层。第细砂层厚度较大

10、,层位稳定,是良好的下卧层。区域资料表明,天然条件地下水、土对建筑材料无腐蚀性。3、交通、通讯、用电、用水及其它条件本工程为市政工程,施工条件优越。二、施工进度计划开竣工时间:工期2007年7月25日至2007年10月15日,工期82天,有效工期以业主签发的开工通知单第二天算起。施工准备: 2007年7月25日2007年7月27日路基土方:(含人行道、非机动车道)2007年7月28日2007年9月5日砂砾垫层:(含非机动车道) 2007年8月25日2007年9月15日水泥稳定砂砾基层:(含人行道、非机动车道) 2007年9月16日2007年9月30日侧、平石安装: 2007年9月19日2007

11、年10月 2 日沥青面层:(含非机动车道) 2007年9月25日2007年10月 4 日路灯安装及调试: 2007年9月30日2007年10月10日人行道铺设工程: 2007年9月12日2007年10月12 日清理及其它工程: 2007年10月12日2007年 10月15日三、施工总平面布置设计及施工部署(一)施工总平面布置设计1. 项目部及临时设施设在二号路与世纪大道交叉处。 2. 由于本工程主要结构采用底基层厚30cm天然砂砾,基层厚20(25)cm水泥稳定砂砾,面层为粗粒式沥青碎石厚6cm,(中粒式沥青混凝土5cm)细粒式沥青混凝土3cm。我单位在大武口煤机厂铁路专用线西侧,设100t/

12、h沥青砼搅拌站一台,水泥稳定拌和站一台。生活及施工区用水汽车运输、用电从现场甲方指定接口位置接出。 3. 施工总平面管理 1)、为了减少各种料具的二次倒运距离,有计划地组织现场平面及立体交叉作业,最大限度地利用场地,提高劳动生产率,真正做到安全生产和文明施工,本工程的施工平面管理工作,由项目副经理负责,实行分片包干管理,责任到人,未经同意,任何人不得随意更改。 2)、项目经理部是现场施工生产的指挥中心,现场办公室内要布置工程进度计划图表、劳动力调配、晴雨表、单位工程质量目标规划表、管理机构图等图表。 3)、 凡进场的材料、设备必须按施工总平面布置图指定位置堆放整齐,不得随意乱放,施工现场的水准

13、点和里程桩控制点要有明显的标记,并切实做好保护工作。 4)、 进出入口设值班门房并张挂出入制度、场容管理条例、工程概况和安全纪律牌,教育工人维持良好的施工秩序和劳动纪律。 5)、 施工现场设专职保安人员,无关人员禁止进入现场。(二)施工部署 1.设备、人员、材料进场计划我方将在合同签订后迅速做好所有参建职工的动员及施工机械的集合准备,1天内部分参建职工进入施工场地。一切设备、人员及材料均可根据施工进度,随时进入现场及组织材料的运输。根据工程进度计划,做好材料供应工作,备足备齐施工用料,严把材料验收关,不合格材料严禁进入施工现场。按照工期和工程质量的要求,配置足够数量和性能优越的机械设备,充分发

14、挥我单位的机械化施工优势,进行路基、路面工程的施工。本工程投入的施工机械设备情况、主要施工机械进场计划;劳动力安排计划详见附表。2.施工组织机构的的主要职责范围2.1 组织机构按照项目施工方法,我方将抽调业务能力强、施工经验丰富的人员,组成精干高效的“大武口住宅区室外配套一期工程道路工程项目经理部”。经理部设项目经理、项目技术负责人总工组成项目生产指挥系统,下设生产技术部、质安部、供应部、试验室、综合办公室五个职能部门,组成以项目经理为首的管理体系,全权负责该项目的施工管理,按项目法施工管理模式,对工程质量、工期、安全、成本等综合效益进行有计划高效率的指挥协调管理。2.2 施工组织机构的主要职

15、责范围1)项目经理:负责领导本合同段工程的实施,对项目的安全、质量、工期、效益等全权负责。2)项目技术负责人:负责本合同段的施工技术、质量管理工作,组织编制项目质量计划和实施性施工组织设计。3)生产技术部:负责生产调度、机械配备、测量放线、审核图纸、技术交底、编制项目质量计划、实施性施工组织设计等技术管理工作。4)质安部:负责本合同段工程质量及安全检查、控制质量及安全、文明施工等工作。5)供应部:负责本合同段材料供应、劳保用品的管理发放等工作。6)综合办公室:负责本合同段工程计划编制、验工计量、工程款拨付、成本管理、收发文件、人事管理、后勤保障等工作。7)试验室:负责本合同段工程试验检测及一切原材料的试验的质量控制等工作。8)工程队长:负责管辖工程的实施,对管辖工程的安全、质量、工期、效益等目标按经理部要求予以落实。9)机械运输队队长:负责本合同段的材料的运输及日常维修、保养。四、主要工程项目的施工方案、施工方法A、路基工程施工工艺人员配置:

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
