保障性安居项目水电安装工程专项施工方案#福建.doc

上传人:p** 文档编号:955159 上传时间:2024-05-29 格式:DOC 页数:36 大小:423.87KB
下载 相关 举报
保障性安居项目水电安装工程专项施工方案#福建.doc_第1页
第1页 / 共36页
保障性安居项目水电安装工程专项施工方案#福建.doc_第2页
第2页 / 共36页
保障性安居项目水电安装工程专项施工方案#福建.doc_第3页
第3页 / 共36页
保障性安居项目水电安装工程专项施工方案#福建.doc_第4页
第4页 / 共36页
保障性安居项目水电安装工程专项施工方案#福建.doc_第5页
第5页 / 共36页
保障性安居项目水电安装工程专项施工方案#福建.doc_第6页
第6页 / 共36页
保障性安居项目水电安装工程专项施工方案#福建.doc_第7页
第7页 / 共36页
保障性安居项目水电安装工程专项施工方案#福建.doc_第8页
第8页 / 共36页
保障性安居项目水电安装工程专项施工方案#福建.doc_第9页
第9页 / 共36页
保障性安居项目水电安装工程专项施工方案#福建.doc_第10页
第10页 / 共36页
亲,该文档总共36页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《保障性安居项目水电安装工程专项施工方案#福建.doc》由会员分享,可在线阅读,更多相关《保障性安居项目水电安装工程专项施工方案#福建.doc(36页珍藏版)》请在第壹文秘上搜索。

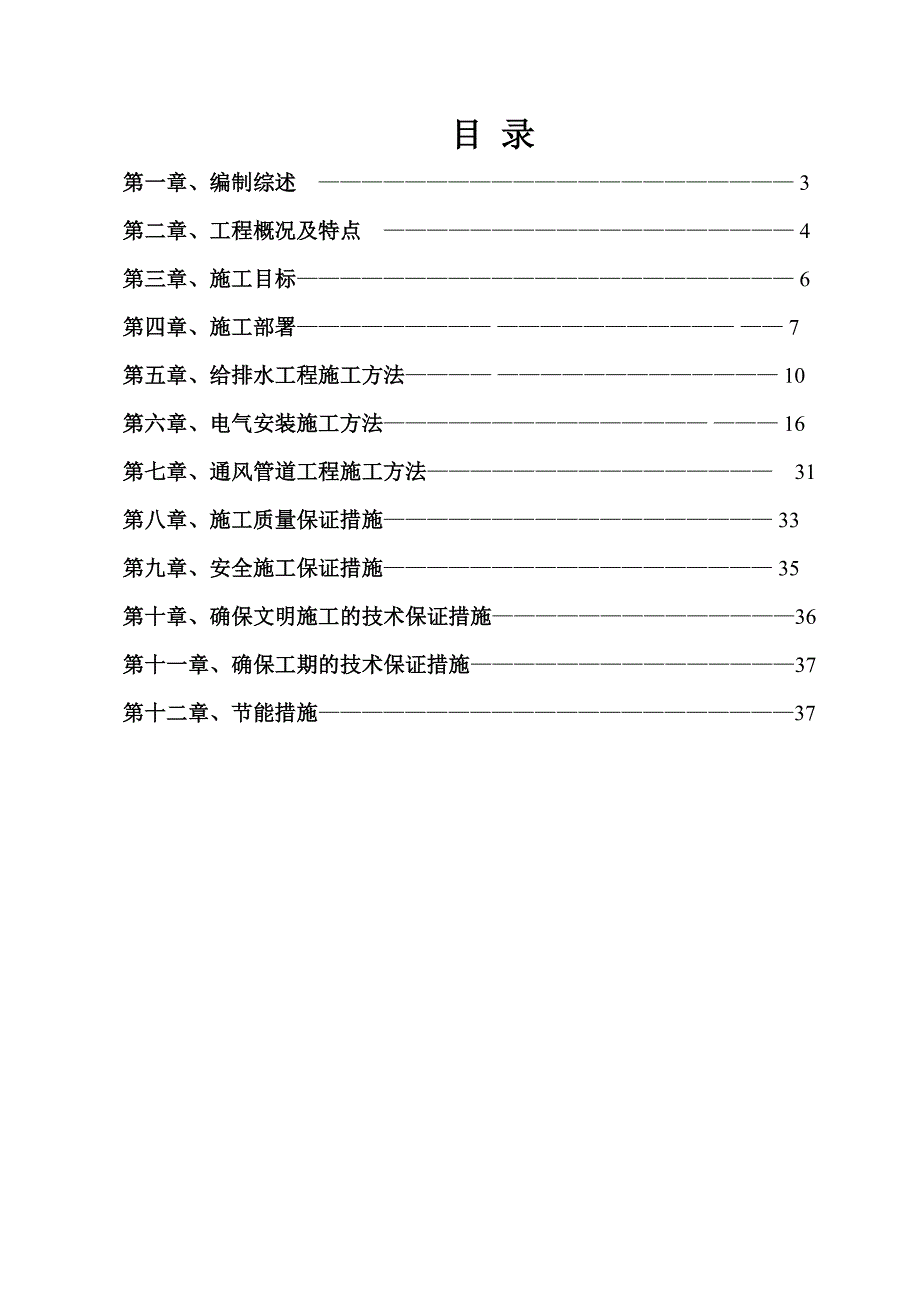

1、XXXX二期保障性安居工程A栋(上部工程)水电安装分项工程专项施工方案编制: 审核: 批准: 某某建筑工程有限公司XXXX二期保障性安居工程A标(上部工程)项目部某某年 月 日目 录第一章、编制综述 3第二章、工程概况及特点 4第三章、施工目标 6第四章、施工部署 7第五章、给排水工程施工方法 10第六章、电气安装施工方法 16第七章、通风管道工程施工方法 31第八章、施工质量保证措施 33第九章、安全施工保证措施 35 第十章、确保文明施工的技术保证措施36第十一章、确保工期的技术保证措施37第十二章、节能措施37第一章 编制综述一、编制依据1、建设方提供的XXXX二期保障性安居工程A标1-

2、71-10#楼-水电安装工程施工图及相关说明。2、国家现行相关法律、法规及规范,行业标准、规范及图集,XX市地方标准、规程。(1)中华人民共和国建筑法、建设工程质量管理条例(2)建筑工程施工质量验收统一标准 (GB503002001)(3)建筑施工安全检查标准 (JGJ5999)(4)建筑给水排水及采暖工程施工质量验收规范(GB50242-2002)(5)建筑电气工程施工质量验收规范 (GB50303-2002)(6)建筑安装工程竣工技术文件材料一览表3、编制原则1、坚持科学的基本建设程序和施工顺序。2、加强质量管理,确保工程一次交验合格。3、按各栋分层、每层分段流水作业法组织施工。4、在确保

3、工程质量、安全的前提下,加快施工进度。5、从实际出发,做好人力、物力的综合平衡,做到均衡施工。6、搞好安装与土建之间的协调配合,加快施工进度。7、根据气候变化特点,恰当安排冬、夏季,雨季及夜间施工。8、充分利用现有场地,做好生产、生活设施布置,充分利用本公司设备及材料组织施工。第二章 工程概况及特点2.1、综合概况1、建设单位:XX市住宅建设办公室2、代建单位:XX市市政开发总公司3、监理单位:福州市诺成工程项目管理有限公司、上海华申工程建设监理咨询有限公司4、工程地点:XX市翔安区新店镇东坑路南侧5、工程规模:总建筑面积共约41664.33万m2。6、施工范围:水卫分部包括:生活给水、排水、

4、雨水、消防喷淋系统、卫生洁具安装。电气分部包括:照明、配电、防雷接地、电视、电话、防盗对讲、火灾自动报警、通风系统。7、质量要求:XX市优工程。8、工期总要求:总工期为:600个日历天。 9、安全文明施工目标:杜绝一切伤亡事故,创XX市市级安全文明工地。10、服务目标:热情主动,协调配合,协商共事,优化设计、优化采购、优化施工、优化服务;做到工程质量、工期管理、设备运行、回访保修等方面让用户满意;功能达到设计指标最高值。2.2、工程概况本工程为XXXX二期保障性安居工程A标1-71-10#楼水电安装工程,1-7#楼建筑面积8556.42m2 ,1-8#楼建筑面积15739.98 m2 ,1-9

5、#楼建筑面积2874.02 m2,1-10#楼4493.91 m2。2.2.1、电气概况 本工程由各楼栋电源引至1-5#楼变配电房,每个单元楼一层设有电表间,电源总箱设于一层电表间。楼梯间,应急照明,电梯,风机等消防设备由分配电室提供380/220V低压电源。室外电缆采用直埋方式引进各栋电源总进线箱。2.2.2、给排水概况生活给水:本工程水源接至市政给水管网,1-5层用市政压力给水,6层以上由设于B地块地下室的不锈钢生活给水箱经变频泵加压供水,给水方式采用下行上给系统供水。厨房、阳台及卫生间给水均预留给水点。生活污水、废水与雨水分流。室内排水系统排水采用雨、污水分流制,生活污水单独排放。生活污

6、水经过污水立管,排至化粪池处理后排入市政污水管网。屋面雨水及阳台雨水分流,屋面雨水设87型雨水斗,阳台雨水设地漏接入雨水立管,再排入室外雨水井,经室外雨水管汇集后,排入市政雨水管网。消防电梯井排水由排污潜水泵,提升后排入室外雨水管道。消防水采用高位水池供水,其最低水位应满足最不利点消火栓的水压和水量,室外消防管网应布置成环状,消火栓按规范布置;室内消火栓为竖向环状,系统静压小于1.0MPa,消火栓安装每层防火分区并满足两股水柱同时达室内任何部位,室内消火栓采用双栓双出口消火栓箱(底部带灭火箱体),内配SN65mm消火栓2只、DN65麻质衬胶水帯一条L=25m2条、QZ19mm水枪2支、直接启动

7、消防泵按钮和指示灯一个、3Kg装灭火器两具)第三章 施工目标3.1、质量目标:争创XX市市优工程3.2、工期目标:保证在总工期要求内保质保量完成施工任务。3.3、职业安全健康目标1、安全施工管理目标按建筑施工安全检查标准(JGJ5999)、建筑机械使用安全技术规程(J119-2001、JGJ33-2001)、施工现场临时用电安全技术规范(JGJ46-2005)的规定实现现场达标,杜绝死亡、重伤、重大设备、交通及火灾事故,轻伤率不超过3,各施工阶段安全核验均一次合格。2、文明施工管理目标建成文明施工标准化现场,创“市级文明工地”。3、保持职业安全健康体系有效运行并持续改进。4、杜绝资源、能源浪费

8、现象。保持环境体系有效运行并持续改进。3.4、科技进步目标施工中结合工程特点积极采用新工艺、新技术、新设备和新材料,达到提高工效,确保质量、缩短工期、降低成本的目的。3.5、服务目标施工中“重合同、守信誉”,积极接受质监、业主和监理单位对工程质量、施工进度等方面的监督管理。搞好工程质量回访保修。3.6、效益目标通过科学的施工组织和管理,在保证质量的前提下降低管理成本,材料和劳务成本。第四章 施工部署为实现工程建设“工期、质量、安全、环保”等方面的管理目标,施工将遵循“应用合理的施工技术,选用高素质的安装施工队伍,投入足够的机械设备,安排合理的施工工序,采用科学的组织管理方法,达到优质、安全、按

9、期竣工”的原则进行施工总体部署;安装施工队在基础和主体施工阶段主要任务是预留、预埋工作,在装饰装修工程插入的同时,配合进入全面装修施工阶段。4.1、安装班组选择由项目经理、生产安全部配合经营部在全公司范围内选择水电安装班组,对班组长及从业人员的资格要求如下:序号人 员具 有 资 格1安装班组长职业技能岗位证书 2特殊工种(电工、焊工)特种作业人员操作证,职业技能岗位证书4.2、施工部署的原则为了保证如期完成施工任务,考虑各方面的影响因素,充分酝酿任务,人力资源、时间、空间的总体布局,制定以下部署原则。4.3、施工顺序4.3.1、进场接场地后,立即进行施工,根据时间节点要求逐项开始各个楼栋的施工

10、。4.3.2、在整个施工过程中,安装工程的预留、预埋、安装、调试工作应始终贯穿于主体、装饰、装修、收尾工程中,在时间和空间上要充分紧凑搭接,循环推进,严格交接班制度,相互爱护成品,避免交叉污染。4.4、施工流程1、安装工程施工流程(1)给排水安装卫生器具安装调 试横管、支管安装立管安装预留预埋(2)电气安装预留预埋电气设备安装调 试线路敷设线槽安装灯具开关插座安装4.5、严抓分项工程“三检制”管理,分项工程完工后,首先由班组组织自检,并将自检结果形成书面记录,然后由施工员组织班组进行复检,最后由质检员组织施工员进行专检,并对检查结果作出评价,上道工序不合格不能进入下一道工序施工。4.6、主要机

11、械设备安排根据施工方案确定的施工顺序需要,选定机具、设备台数,进场前进行工作能力鉴定。安装主要施工机械设备表序号设 备 名 称规格型号单位数 量1交流焊机BX3-350台32交流焊机BX3-200台33电动卷扬机JJM-2台14手动葫芦2t只55液压千斤顶5t只16空压机0.5m3台17电动试压泵5Y-63台28潜水泵台19套丝机TQ3台210砂轮切割机SAG-A台211排气扇台212砂轮机台113电台钻Z512台214角向磨光机回STMF-125台1215电锤钻台1016水准仪S3台117钳工水平仪2000.4台518地阻表L-9台119转速表LZ-45台14.7、劳动力需用计划劳动力的配置

12、,根据施工进度,技普工比例,流水作业情况,其它资源等方面进行。各工区劳动力计划表 单位:人工 种级 别按工程施工阶段投入劳动力情况基础主体装饰安装电焊工5101010水电工102020404.8、各种检验验收计划:所有安装材料在进场时立即报监理、业主代表见证下验货,不合格不得使用。4.9、质量及安全验收计划1、根据工程施工进度计划确保工程质量,我项目部严格执行“上道工序不合格,下道工序不准施工”的原则。2、给排水分部和电气分部的各分项每层为一个验收批;第五章给排水工程施工方法5.1、室内给水管道安装5.1.1、施工准备1、对工程材料、附件和加工件作好入场验收工作,阀门在安装前必须按规定进行试压

13、检查。2、针对系统及施工特点,编制施工技术交底,并组织施工班组进行详细、全面的技术交底。3、施工作业人员已经过建筑给水聚丙烯(PP-R)管安装的技术培训。5.1.2、工艺流程施工准备材料检查验收测量下料支架、卡箍安装管件连接管道阀门及附件安装试压冲洗管道验收5.1.3、施工要点1、本工程室内的给水管采用聚丙烯给水管(PP-R管)。2、检查管材出厂合格证及外观,管材管壁厚一致,无色泽不均匀及分解变色线,外壁光滑、平整,无气泡、裂口、裂纹、脱皮、痕纹及碰撞凹陷。3、检查阀门出厂合格证及外观,应启闭灵活、关闭严密并按规定进行试压检查。4、管道支架的安装。(1)管道安装时必须按不同管径和要求设置管卡或吊架,位置应准确,埋设要平整,管卡与管道接触应紧密,但不得损伤管道表面。(2)立管和横管支吊架的间距不得大于下表的规定。公称外径De(mm)202532405063横管(mm)60070080090010001100立管(mm)900

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
