光电办公楼、综合楼、车间、车间工程施工安全监理报告.doc

上传人:p** 文档编号:955240 上传时间:2024-05-29 格式:DOC 页数:4 大小:37KB
下载 相关 举报
光电办公楼、综合楼、车间、车间工程施工安全监理报告.doc_第1页
第1页 / 共4页
光电办公楼、综合楼、车间、车间工程施工安全监理报告.doc_第2页
第2页 / 共4页
光电办公楼、综合楼、车间、车间工程施工安全监理报告.doc_第3页
第3页 / 共4页
光电办公楼、综合楼、车间、车间工程施工安全监理报告.doc_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《光电办公楼、综合楼、车间、车间工程施工安全监理报告.doc》由会员分享,可在线阅读,更多相关《光电办公楼、综合楼、车间、车间工程施工安全监理报告.doc(4页珍藏版)》请在第壹文秘上搜索。

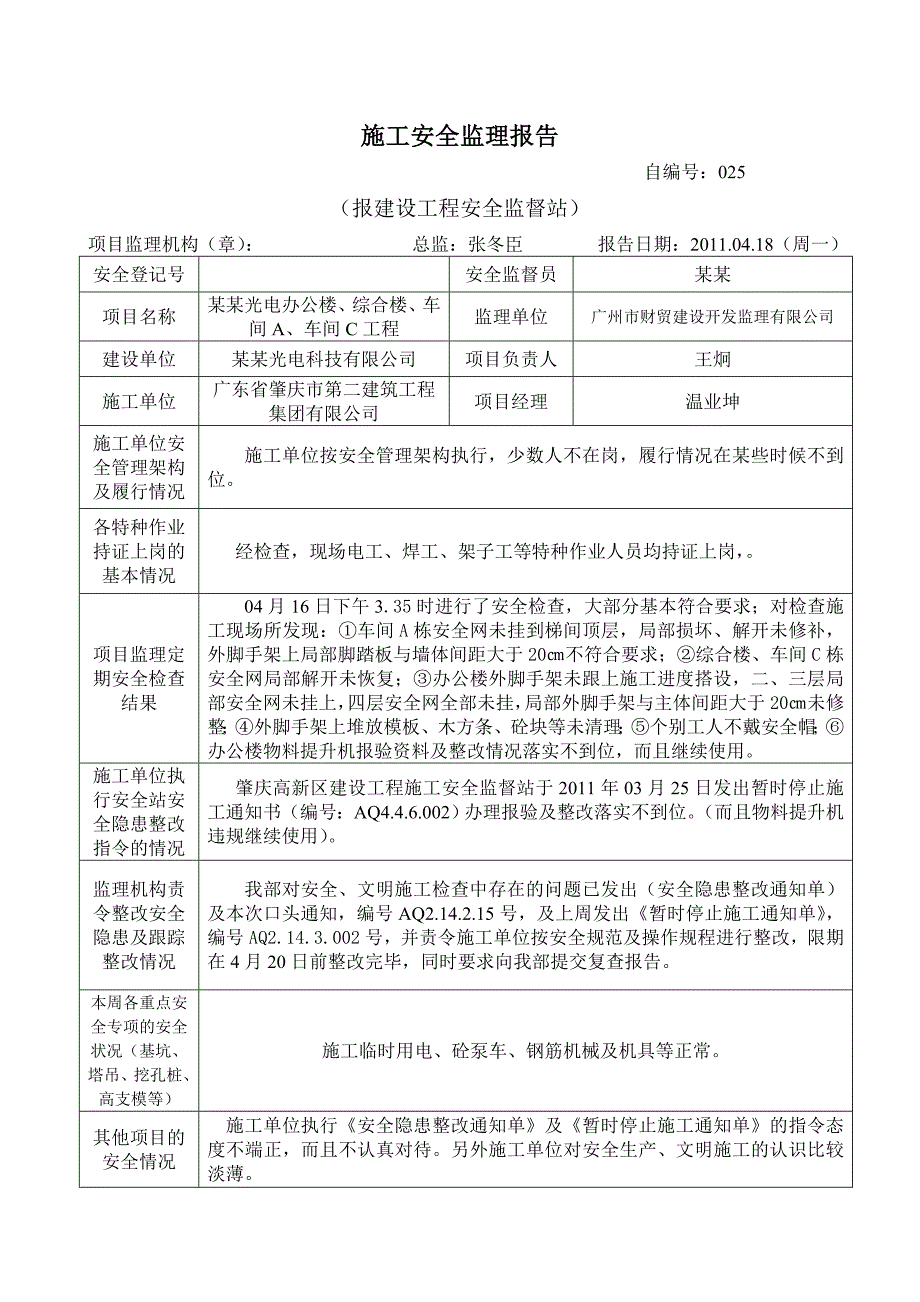

1、施工安全监理报告 自编号:025(报建设工程安全监督站)项目监理机构(章): 总监:张冬臣 报告日期:2011.04.18(周一)安全登记号安全监督员某某项目名称某某光电办公楼、综合楼、车间A、车间C工程监理单位广州市财贸建设开发监理有限公司建设单位某某光电科技有限公司项目负责人王炯施工单位广东省肇庆市第二建筑工程集团有限公司项目经理温业坤施工单位安全管理架构及履行情况施工单位按安全管理架构执行,少数人不在岗,履行情况在某些时候不到位。各特种作业持证上岗的基本情况经检查,现场电工、焊工、架子工等特种作业人员均持证上岗,。项目监理定期安全检查结果04月16日下午3.35时进行了安全检查,大部分基

2、本符合要求;对检查施工现场所发现:车间A栋安全网未挂到梯间顶层,局部损坏、解开未修补,外脚手架上局部脚踏板与墙体间距大于20不符合要求;综合楼、车间C栋安全网局部解开未恢复;办公楼外脚手架未跟上施工进度搭设,二、三层局部安全网未挂上,四层安全网全部未挂,局部外脚手架与主体间距大于20未修整;外脚手架上堆放模板、木方条、砼块等未清理;个别工人不戴安全帽;办公楼物料提升机报验资料及整改情况落实不到位,而且继续使用。施工单位执行安全站安全隐患整改指令的情况肇庆高新区建设工程施工安全监督站于2011年03月25日发出暂时停止施工通知书(编号:AQ4.4.6.002)办理报验及整改落实不到位。(而且物料

3、提升机违规继续使用)。监理机构责令整改安全隐患及跟踪整改情况我部对安全、文明施工检查中存在的问题已发出(安全隐患整改通知单)及本次口头通知,编号AQ2.14.2.15号,及上周发出暂时停止施工通知单,编号AQ2.14.3.002号,并责令施工单位按安全规范及操作规程进行整改,限期在4月20日前整改完毕,同时要求向我部提交复查报告。本周各重点安全专项的安全状况(基坑、塔吊、挖孔桩、高支模等)施工临时用电、砼泵车、钢筋机械及机具等正常。其他项目的安全情况 施工单位执行安全隐患整改通知单及暂时停止施工通知单的指令态度不端正,而且不认真对待。另外施工单位对安全生产、文明施工的认识比较淡薄。注:1、填写

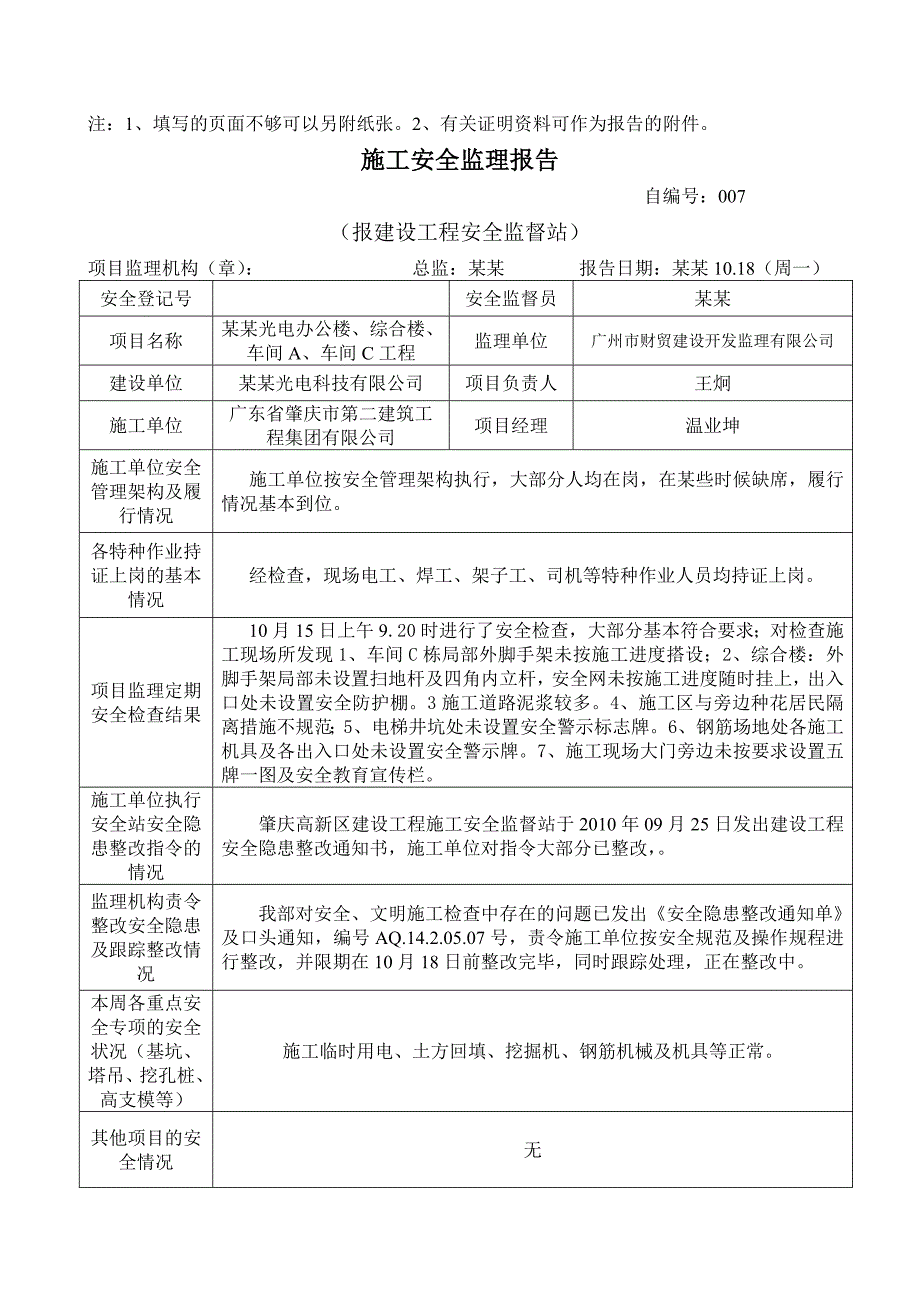

4、的页面不够可以另附纸张。2、有关证明资料可作为报告的附件。施工安全监理报告 自编号:007(报建设工程安全监督站)项目监理机构(章): 总监:某某 报告日期:某某10.18(周一)安全登记号安全监督员某某项目名称某某光电办公楼、综合楼、车间A、车间C工程监理单位广州市财贸建设开发监理有限公司建设单位某某光电科技有限公司项目负责人王炯施工单位广东省肇庆市第二建筑工程集团有限公司项目经理温业坤施工单位安全管理架构及履行情况施工单位按安全管理架构执行,大部分人均在岗,在某些时候缺席,履行情况基本到位。各特种作业持证上岗的基本情况经检查,现场电工、焊工、架子工、司机等特种作业人员均持证上岗。项目监理定

5、期安全检查结果10月15日上午9.20时进行了安全检查,大部分基本符合要求;对检查施工现场所发现1、车间C栋局部外脚手架未按施工进度搭设;2、综合楼:外脚手架局部未设置扫地杆及四角内立杆,安全网未按施工进度随时挂上,出入口处未设置安全防护棚。3施工道路泥浆较多。4、施工区与旁边种花居民隔离措施不规范;5、电梯井坑处未设置安全警示标志牌。6、钢筋场地处各施工机具及各出入口处未设置安全警示牌。7、施工现场大门旁边未按要求设置五牌一图及安全教育宣传栏。施工单位执行安全站安全隐患整改指令的情况肇庆高新区建设工程施工安全监督站于2010年09月25日发出建设工程安全隐患整改通知书,施工单位对指令大部分已

6、整改,。监理机构责令整改安全隐患及跟踪整改情况我部对安全、文明施工检查中存在的问题已发出安全隐患整改通知单及口头通知,编号AQ.14.2.05.07号,责令施工单位按安全规范及操作规程进行整改,并限期在10月18日前整改完毕,同时跟踪处理,正在整改中。本周各重点安全专项的安全状况(基坑、塔吊、挖孔桩、高支模等)施工临时用电、土方回填、挖掘机、钢筋机械及机具等正常。其他项目的安全情况无注:1、填写的页面不够可以另附纸张。2、有关证明资料可作为报告的附件。施工安全监理报告 自编号:009(报建设工程安全监督站)项目监理机构(章): 总监:某某 报告日期:某某11.01(周一)安全登记号安全监督员某

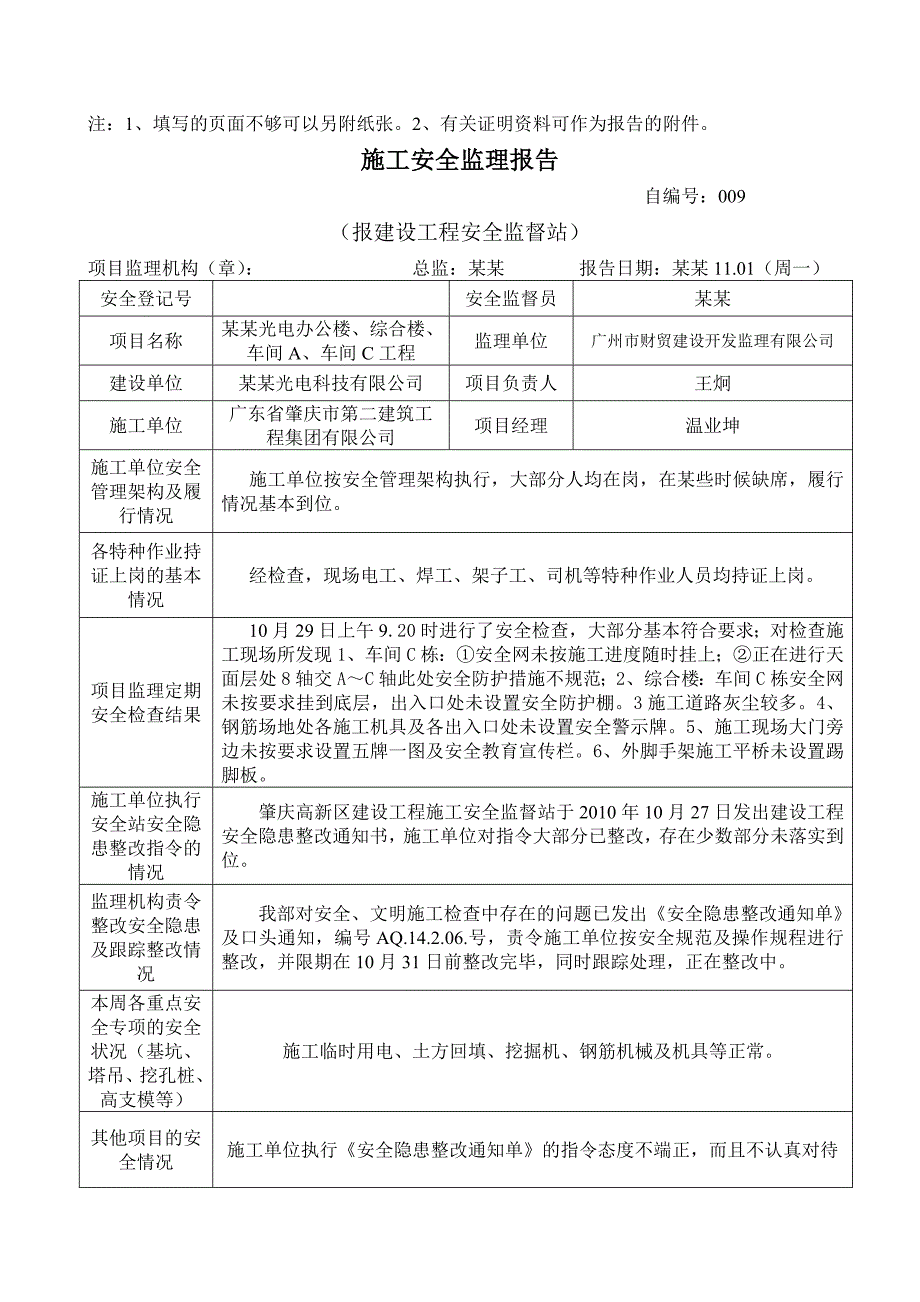

7、某项目名称某某光电办公楼、综合楼、车间A、车间C工程监理单位广州市财贸建设开发监理有限公司建设单位某某光电科技有限公司项目负责人王炯施工单位广东省肇庆市第二建筑工程集团有限公司项目经理温业坤施工单位安全管理架构及履行情况施工单位按安全管理架构执行,大部分人均在岗,在某些时候缺席,履行情况基本到位。各特种作业持证上岗的基本情况经检查,现场电工、焊工、架子工、司机等特种作业人员均持证上岗。项目监理定期安全检查结果10月29日上午9.20时进行了安全检查,大部分基本符合要求;对检查施工现场所发现1、车间C栋:安全网未按施工进度随时挂上;正在进行天面层处8轴交AC轴此处安全防护措施不规范;2、综合楼:

8、车间C栋安全网未按要求挂到底层,出入口处未设置安全防护棚。3施工道路灰尘较多。4、钢筋场地处各施工机具及各出入口处未设置安全警示牌。5、施工现场大门旁边未按要求设置五牌一图及安全教育宣传栏。6、外脚手架施工平桥未设置踢脚板。施工单位执行安全站安全隐患整改指令的情况肇庆高新区建设工程施工安全监督站于2010年10月27日发出建设工程安全隐患整改通知书,施工单位对指令大部分已整改,存在少数部分未落实到位。监理机构责令整改安全隐患及跟踪整改情况我部对安全、文明施工检查中存在的问题已发出安全隐患整改通知单及口头通知,编号AQ.14.2.06.号,责令施工单位按安全规范及操作规程进行整改,并限期在10月31日前整改完毕,同时跟踪处理,正在整改中。本周各重点安全专项的安全状况(基坑、塔吊、挖孔桩、高支模等)施工临时用电、土方回填、挖掘机、钢筋机械及机具等正常。其他项目的安全情况施工单位执行安全隐患整改通知单的指令态度不端正,而且不认真对待注:1、填写的页面不够可以另附纸张。2、有关证明资料可作为报告的附件。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 工程监理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
