《光大眼镜厂厂房、办公、宿舍楼工程施工组织设计.doc》由会员分享,可在线阅读,更多相关《光大眼镜厂厂房、办公、宿舍楼工程施工组织设计.doc(31页珍藏版)》请在第壹文秘上搜索。
1、某某眼镜厂厂房、办公、宿舍楼工程施工组织设计编制: 审核: 批准:某某市某某建筑安装工程有限公司目 录第一章 工程概况及特点第二章 现场总平面布置第三章 机械设备、周转材料及劳动力的投入第一节 主要施工机械配备情况第二节 主要周转材料投入计划第三节 劳动力投入计划第四章 各重要分部分项工程施工方案第一节 施工流程第二节 钢筋工程第三节 模板工程第四节 砼工程第五节 装饰工程第五章 质量目标及质量管理控制手段第六章 各阶段施工质量控制的技术措施第七章 施工进度计划和保证措施第一节 施工进度计划第二节 确保工期措施第八章 安全生产、文明施工措施第九章 施工专项方案第一节 施工用电专项方案第二节 脚

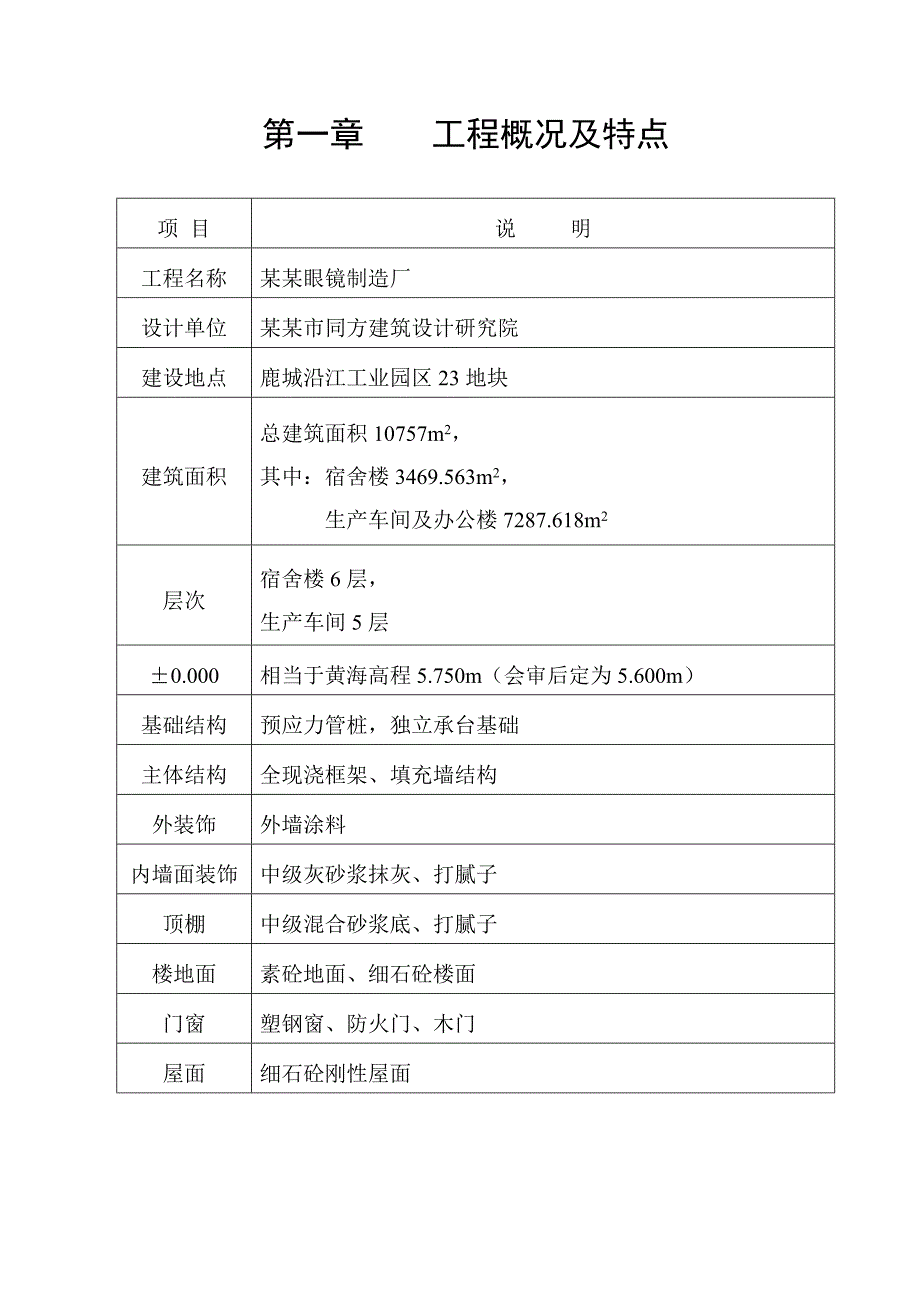

2、手架第三节 模板支撑方案第一章 工程概况及特点项 目说 明工程名称某某眼镜制造厂设计单位某某市同方建筑设计研究院建设地点鹿城沿江工业园区23地块建筑面积总建筑面积10757m2,其中:宿舍楼3469.563m2,生产车间及办公楼7287.618m2层次宿舍楼6层,生产车间5层0.000相当于黄海高程5.750m(会审后定为5.600m)基础结构预应力管桩,独立承台基础主体结构全现浇框架、填充墙结构外装饰外墙涂料内墙面装饰中级灰砂浆抹灰、打腻子顶棚中级混合砂浆底、打腻子楼地面素砼地面、细石砼楼面门窗塑钢窗、防火门、木门屋面细石砼刚性屋面第二章 现场总平面布置根据业主提供的建筑物总平图与现场踏勘,
3、组织人员经过认真细致的研究,本着“经济、科学、合理、适用、文明”的原则,经济合理,科学利用现场,有利于工程顺利进行,减少二次转运,降低工程成本等,对现场进行了布置具体详见附图施工总平面布置图。一、周边围墙的设置围墙材用水泥砖砌筑,高度为2.2m,沿路边的墙面采用混合砂浆粉刷,并写上企业标语。二、办公、生活临时设施规划将办公室布置在场地东侧围墙边,为二层砖混结构,分别布置由监理、施工方及业主办公室。生活临时设施布置在场地北侧围墙边,为一层砖混结构,分别布置有食堂、餐厅、职工宿舍及浴厕。三、现场进出口的设置主要出入口设置在场地北侧门卫与宿舍中央,大门宽度为六米,以满足车辆运输的需要。四、施工区设施
4、的布置1、物料提升机的布置本工程高度较低,在垂直运输方面主要考虑两台物料提升机,布置位置见平面图。2、其它临时设施的布置在场地中央的空地上布置钢筋加工堆料场;模板加工堆料场;砂、石堆料厂;水泥仓库、材料仓库。砂浆搅拌机分别布置在物料提升机旁。五、现场道路的布置及场地处理为达到文明施工的目的,现场主要道路采用100厚C15砼作硬化处理,方便材料运输车辆通行等各项要求。六、现场安全保卫设施的布置在现场进出口大门处设置门卫,实行24小时值勤。七、施工现场临时用电的布置本工程用电依据现场情况编制现场临时用电施工组织设计,现场临时用电必须符合建设部JGJ46-88、JGJ59-99安全检查标准、施工现场
5、临时用电安全技术规范。现场线路采用架空形式,自配电房引线,沿围墙布置,过大门、道路均架空通过。使用标准配电箱、分配电箱、开关箱、实行TN-S制和“一机一闸、一箱一漏保”制度,现场总配电箱、开关箱均设有匹配漏电保护器,地下室及主体地下室或其他潮湿部位采用低压照明,职工宿舍采用36V安全电压照明。现场用电采用三相五线制,施工现场专用的终端点直接接地的电力线路必须采用TNS接地保护系统,电气设备的金属外壳必须与专用保护零线相接,专用保护零线应由二接地线、配电箱的零线或第一级漏电保护器、电源的零线引出,并按规定色标要求接线。八、施工现场临时用水的布置现场施工临时用水采用DN=50水管。第三章 机械设备
6、、周转材料及劳动力的投入第一节 主要施工机械配备情况施工机械配备计划表机械设备名称功率(KW)数量计划进场时间物料提升机7.52主体开工后开场交流电焊机BX1-1358.71开工后陆续进场高程水泵2DA-84.51开工后陆续进场VN-100型对焊机111开工后陆续进场G-40弯曲机2.81开工后陆续进场350搅拌机7.51开工后陆续进场QJ-40切断机5.51开工后陆续进场HJ1-200A砂浆机2.81开工后陆续进场圆盘锯31开工后陆续进场插入式振动机1.14开工后陆续进场平板振动器PZ-500.53开工后陆续进场手推车30开工后陆续进场施工检测计量器具投入序号名称规格单位数量用途1经纬仪J2
7、台1定位测量,垂直度检测2水准仪台1抄平、沉降观测3测距仪台1水平距离测量4铅 垂10只2竖向测量5砼试模150150只9砼试块制作6砂浆试模70.170.1只9砂浆试块制作7游标卡尺125-150M只2钢筋、电线、铝材检测8台 秤500台1配料计量9钢卷尺50M、30M只各1建筑放样10多功能质检仪2m套2质检用11回弹仪套1检测砼强度12角尺、方格尺套2砼体检查13绝缘电阻摇表只1电气配线检查14接地电阻摇表只1接地保护检查15管道压力泵只1管道严密性检查第二节 主要周转材料投入计划根据本工程的工作量以及工程进度安排,拟投入本工程模板、钢管、扣件等主要周转材料见下表:主要周转材料投入计划表
8、名 称数 量用 途钢框竹胶合板300m2支模钢管200T上部支承,外墙脚手架扣件5250只模板支撑,外墙脚手架竹脚手片1000片围护,脚手架50100方木80m3支模木模板8000m2支模密目安全网6000m2外脚手架及围护第三节 劳动力投入计划根据本工程的具体特点及工期要求,各阶段劳动力投入计划安排如下:劳动力投入计划表工种人数目前在何地计划进场时间计划退场时间结构泥工20在本公司基础开工进场主体结束退场普工15在本公司开工进场主体结束退场一部分,其余竣工退场钢筋工10在本公司开工进场主体结束退场一部分,其余竣工退场架子工5在本公司一层主体开始进场竣工退场结构木工20在本公司开工进场主体结束
9、退场砼工20在本公司开工进场主体结束退场一部分,其余粗装修完后退场装饰泥工30在本公司中间验收后进场竣工前陆续退场装饰木工5在本公司中间验收后进场竣工前陆续退场油漆工3在本公司中间验收后进场竣工前陆续退场电焊工1在本公司开工进场主体结束退场一部分,其余竣工退场后勤人员8在本公司开工进场竣工退场第四章 各重要分部分项工程施工方案第一节 施工顺序根据本工程的特点,将工程主要划分三个部分,基础、主体结构及内外装饰。现将主要部分分项工程简述如下:(桩基专项方案附后)一、基础施工顺序基础工程:桩基施工基础土方开挖砼垫层砌砖胎模绑扎承台及地梁钢筋隐蔽工程验收砼浇捣养护。二、主体结构施工1、主体框架施工投点
10、放线技术复核柱扎筋、预留预埋验收柱封模楼板、梁支模梁、板扎筋、预留预埋验收砼浇筑养护。2、砌体施工清理放线砖砌体、墙内埋管竖向管道安装竖管试压保湿砌竖井墙体。三、室内外装饰1、室内装饰结构处理贴灰饼冲筋立门框、安装铝合金窗各类管道水平支管安装墙面抹灰管道试压墙面喷刷贴面吊顶地面清理做地墙、贴地面花岗岩安门窗、小五金风口、灯具等安装调试清理交工。2、室外装饰结构处理弹线贴灰饼刮底抹灰饰面各面层装饰保养。3、屋面防水:结构处理找平1.5CM厚防水卷材预制架空隔热板。内外装饰工程的关键在于诸工种的协调配合及相互的成品保护。第七章 施工进度计划和保证措施第一节 施工进度计划一、应招标文件要求确定该工程
11、的施工工期为330天。详见附图施工进度计划网络图。二、各阶段的工期控制本工程形象部位施工分为六个阶段:即桩基、基础、主体结构、屋面、装饰工程及扫尾。1、桩基阶段本工程桩基为预应力砼管桩,根据施工图纸所标注各桩的桩径与桩长,经综合考虑,以控制每天完成的桩数来保证全部桩在40天内完成。2、基础施工阶段桩基工程完成后就进入基础土方的开挖及承台、地梁的施工,计划工期为30天。3、主体结构施工阶段在上部结构施工时,主要以每个标准层的施工天数,来控制进度计划。以120天时间完成主体的施工任务。为能使装饰工程有较长的施工期,在主体结构施工时努力提前。4、屋面及装饰阶段在主体结顶后,即可组织室内外粉刷及装饰工
12、程施工,屋面工程完工后,内外装饰全面铺开,工期安排上以外墙装饰为主导工序,计划控制在120天内完成。其中:屋面20天完成,装饰100天完成。在这个阶段应认真组织好土建和安装工序的穿插衔接及紧凑配合,以免拖延工期。5、竣工扫尾安排20天在这个阶段不应松懈,反面应该加紧清理扫尾工作,同时应及时插入附属工程施工,为该工程的早日投入使用提供良好的条件。第九章 安全生产专项方案第一节 施工用电专项方案一、工程情况:某某市光大眼镜制造厂厂房、宿舍楼工程位于鹿城沿江工业园区23#地块,由光大眼镜制造厂投资建造。该工程总建筑面积10757M2,建筑高度 m,五六层框架结构。基础为预应力管桩承台基础。根据工期要
13、求,我们制定了立体分层、平面分段、工种穿插的作业方式,针对实际情况的需要,制订本工程的施工用电方案,使工程安全施工顺利完成。二、施工现场和用电方案的设计步骤:1、本工程经实地踏勘,在施工区内,无上、下电网及管道线路,且有一线路紧靠施工区,为施工用电的架设提供了便利。2、本工程施工用电设计方案按电源线架至施工现场总配电箱设计。因此,本方案只考虑总配电箱内的总闸以下的线路及电器设备的选择。3、根据施工现场用电布置情况,设一间配电房,内设总配电箱及照明总配电箱。在施工场区设置木电线杆,上面固定横担瓷瓶,架设到分箱,再由分箱至开关箱,实行一机一闸一漏保。4、根据施工现场临时用电安全技术规范JGJ46-88规定,场内供电采用TN-S接零保护系统,即三相五线制运行。三、施工时投入的机具设备:考虑各工种穿插、交替作业、施工高峰时,在主体结构需要多种机具设备同时使用,但个别设备属交替使用段,因此只要计算出施工高峰期,同时使用机具设备的用电负荷,即可确定用电的配置。1、基础:序号机具设备名称型 号额定支率
