兖州市大安镇武村社区1#住宅楼施工方案.doc

上传人:p** 文档编号:955245 上传时间:2024-05-29 格式:DOC 页数:42 大小:207.46KB
下载 相关 举报
兖州市大安镇武村社区1#住宅楼施工方案.doc_第1页
第1页 / 共42页
兖州市大安镇武村社区1#住宅楼施工方案.doc_第2页
第2页 / 共42页
兖州市大安镇武村社区1#住宅楼施工方案.doc_第3页
第3页 / 共42页
兖州市大安镇武村社区1#住宅楼施工方案.doc_第4页
第4页 / 共42页
兖州市大安镇武村社区1#住宅楼施工方案.doc_第5页
第5页 / 共42页
兖州市大安镇武村社区1#住宅楼施工方案.doc_第6页
第6页 / 共42页
兖州市大安镇武村社区1#住宅楼施工方案.doc_第7页
第7页 / 共42页
兖州市大安镇武村社区1#住宅楼施工方案.doc_第8页
第8页 / 共42页
兖州市大安镇武村社区1#住宅楼施工方案.doc_第9页
第9页 / 共42页
兖州市大安镇武村社区1#住宅楼施工方案.doc_第10页
第10页 / 共42页
亲,该文档总共42页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《兖州市大安镇武村社区1#住宅楼施工方案.doc》由会员分享,可在线阅读,更多相关《兖州市大安镇武村社区1#住宅楼施工方案.doc(42页珍藏版)》请在第壹文秘上搜索。

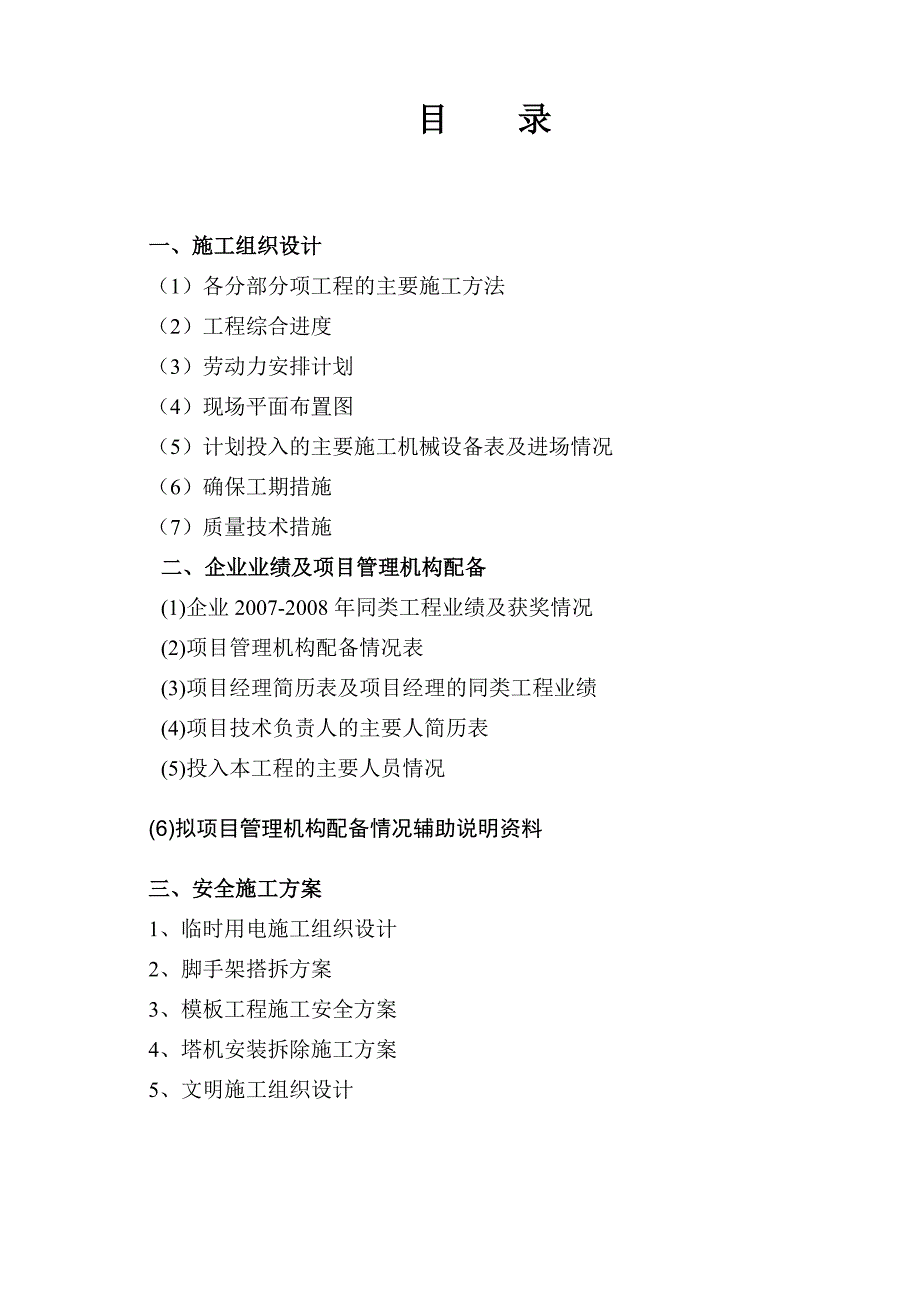

1、某某市某某镇某某社区1住宅楼工程投 标 文 件项 目 名 称:某某市某某镇某某社区1住宅楼工程投标文件内容: 投标文件技术部分 投 标 人:某某市某某建筑安装有限责任公司(盖章)法定代表人或委托代理人: (盖章)日期:某某年9月22日目 录一、施工组织设计(1)各分部分项工程的主要施工方法(2)工程综合进度(3)劳动力安排计划(4)现场平面布置图(5)计划投入的主要施工机械设备表及进场情况(6)确保工期措施(7)质量技术措施二、企业业绩及项目管理机构配备(1)企业2007-2008年同类工程业绩及获奖情况(2)项目管理机构配备情况表(3)项目经理简历表及项目经理的同类工程业绩(4)项目技术负责

2、人的主要人简历表(5)投入本工程的主要人员情况(6)拟项目管理机构配备情况辅助说明资料三、安全施工方案1、临时用电施工组织设计2、脚手架搭拆方案3、模板工程施工安全方案4、塔机安装拆除施工方案5、文明施工组织设计施工组织设计一、各分部分项工程施工方法(一)施工顺序及流水段划分1、施工顺序:该工程工作先地下,后地上,先土建后装饰,先主体,后围护,主体及装修穿插施工的原则。我们将该单位工程划分五个阶段:施工准备阶段基础工程施工主体结构工程施工及屋面防水工程施工室内装饰、装修、地面、门窗安装等卫生器具、电器等试验记录签证竣工技术资料。各工种的配备及劳动力的组织在五个阶段之间按流水段相互穿插,互相配合

3、。2、流水段的划分:按该工程的工期要求,我们将该工程分为两个流水段施工,加强施工生产调度,组织分区水平,流水和立体交叉作业。(二)施工测量、放线1、根据总平面图所标注该建筑物的位置和建设单位、设计单位提供的控制网点,用经纬仪进行该工程测量放线。在建筑物四周建立矩形控制网并根据施工要求,在施工段交接处增加轴线控制点,以利于控制梁柱座标,并用砼加以保护。每层外构造柱施工时均用经纬仪进行投点,配以加重线锤复核,以保证测量精度。装饰工程开始前,为保证装饰线条的效果,所有上下窗子、落水管等均用经纬仪投点弹线,保证上、下线条的垂直。2、水平线由楼梯间或建筑物大角处上引,每层都测设一条地面以上50cm的标高

4、线,并弹成墨线,作为QL模板支设、XB支设、地面施工、顶棚抹灰等的依据。3、每层皮数杆误差控制在010mm以内,不允许超高。(三)基础工程:1、施工顺序:基槽开挖清槽钎探龙门桩设置C15砼垫层C30砼基础砖基础回填土。2、施工工艺及施工方法:基槽开挖,本工程基槽开挖选用机械满堂开挖,人工配合清挖。基槽开挖时,槽边要整齐,轴线标高控制要准确,严禁超挖、虚填。机械挖土要距槽底留100150厚土层然后人工整槽清底,以确保地基平整及不受扰动。槽边土堆放要求离槽边不少于50cm,以防止个别部分塌方。基槽开挖的同时,进行地基钎探,探点按梅花桩布置,采用轻便式触探器,间距1m,深度2.1m,并专人负责每一探

5、点贯入度、锤击数,钎探要认真,记录要准确,决不允许弄虚作假,验槽时向设计人员提供准确的数字依据。以设计、质检、监理等部门验槽后方可进行下步施工。基础施工先引测轴线,弹线,同时做好垫层施工的其它各种准备工作。砼垫层施工时,应做好垫层厚度控制点,砼摊铺用2m长刮杠找平,平板震动器振捣,配滚子碾压。砼条形基础施工时,严格控制各类材料,计量标准及水灰比,保证其强度,随时检查模板变形及位移和构造柱钢筋的位移。禁止砼条形基础出现“细腰”现象。各施工过程要做好技术质量检验,并做好隐蔽工程验收记录,且鉴证完整。基础验收合格后,方可回填室内外土方。室内外回填土应分皮分层,墙两侧同时夯填,土采用不含腐植及杂物的素

6、土,严格控制土的含水量,压实系数要求达到0.95,并做好素土回填取样试验及取样平面布置图。(四)主体施工方案包括砌砖、现浇钢筋砼矩形柱、构造柱、梁、现浇板、圈梁、楼梯等工作。施工工序:标高轴线测量放立皮数杆绑扎柱钢筋支模板、浇注砼支立梁、现浇板、QL模板及绑扎钢筋浇注砼养护。1、砌体工程:、砌墙前应严格按要求进行摆砖撂底,实行样板引路。、未砌砖应先排砖,排砖从丁字墙,砖垛构造柱、节点处向外排砖,节点处不准集中使用碎砖,排砖前必须先引出门窗的洞口位置,解决砖垛节点的尺寸处理。、第一皮砖应是“丁山跑墙”避免丁砖入搓,必须整砖入搓,压搓不小于50mm。组砌横平竖直,灰缝厚度控制在812mm。四块整砖

7、砌筑长度控制在98100cm之间。、砌砖后的砌体灰缝要求达到横平竖直,控制游丁走缝,不准再任意砍砖,有砍砖或利用半头砖,必须在窗台部位或墙心部位,凡宽度小于1m的窗间墙必须选用整砖砌筑。、砌体必须砂浆饱满,不准“缩口”。窗台与墙顶砂浆饱满度保证达到100%,丁头缝与水平缝宽均不准大于1.2cm。、对砌体水平灰缝厚度的控制,须从其根部找平层着手处理,必须认真控制砖的质量和规格,砌体必须由皮数杆控制。2、钢筋工程、钢筋下料加工:所有钢筋必须按照构件配筋图及规范要求,经过计算后,填写配料单,在钢筋棚集中下料加工,并编号码放。、钢筋运输钢筋加工成型后,用杠杆在水平运输,用塔吊垂直运输。、钢筋绑扎安装各

8、构件均采用人工绑扎、安装。、钢筋连接水平钢筋采用搭接双面焊接,焊缝长度不得小于5d。竖向钢筋尽量采用竖向电渣压力焊工艺。焊接接头位置应相互错开,在同一表面内焊接接头钢筋面积占总面积的百分率不得大于50%。钢筋焊接时必须由具有焊工证的专业人员进行焊接。焊接前必须先进行试焊,按规范规定经试验合格后,方可批量进行焊接。质量要求a、钢筋的品种、规格必须符合设计要求,并具有出厂合格证,准用证,经试验合格。b、钢筋位置正确,满足保护层的要求。c、钢筋搭接及锚固长度满足设计及规范要求。d、钢筋绑扎牢固,不能发生位移。3、模板工程主要包括柱、梁、现浇板、楼梯等项目。、模板类型a、现浇板、楼梯底采用竹胶板。b、

9、柱采用定型模板。c、梁、圈梁采用木模板。d、支撑选用钢支撑体系。、模板配制和安装a、模板配制根据砼几何尺寸现场配制。b、模板安装梁模板采用挑扁担法安装,柱采用柱箍安装法。支撑采用钢支撑体系,现浇板模板采用钢支撑,木横木、竹胶板。、质量要求a、模板及支撑材质应符合规范要求b、模板应具有足够的强度,刚度和稳定性,模板拼装平整,接缝严密,不得漏浆。c、模板安装后应仔细检查其位置、标高、尺寸是否正确。支撑是否牢固。在浇灌砼过程中应经常检查,如发现变形、松动、位移等现象,应及时修整加固。以保证构件尺寸,位置和标高符合设计要求。4、砼工程原材料的要求:应根据IS09002物资采购控制程序执行。水泥严格水泥

10、采购,对每次进场水泥,应有出厂质量证明书,报告等资料,其中应标明数量、交付日期以及代表该批水泥的测试结果。工地应专人取样送试验室复试,合格后方可使用。各种不同标号水泥应分别存放在不同水泥罐内,并做好标记,且不应在同一次浇灌过程中同时使用。出场3个月未用的水泥,在使用前应重新加以检测。粗细骨料选用石子、砂子、必须与试验室配合比报告中要求一致。采用泵送砼,石子最大粒径不得大于钢筋最小净距的3/4,宜选用粗砂和中砂。本工程所用配合比由市质量检测中心试验室提供,根据工程实际优化配合比,做到经济实用,并及时报监理和建设单位。混凝土采用搅拌机拌制,严格按配比单施工,并控规范随机取样,制作试块送试验室检验。

11、砼浇筑前准备工作对施工人员进行书面技术安全交底。砼班和钢筋班交接检查并做好交验记录。请监理人员对隐蔽部位进行验收。检查模板及其支撑。检查砼浇筑设备的完好性。浇筑砼时应铺好跳板。跳板应放在预先做好的马凳上,不得铺放在钢筋网片上。跳板具有一定宽度方便工人操作安全,待砼浇到一定位置随浇随撤跳板和马凳。专职计量员,检查计量器具,做好随机取样准备,试块取样送检一览表,做到按规范取样养护送检。根据砼浇筑部位不同,配置好插入式振捣棒和平板振捣器, 并具有上岗证的振捣人员。本工程各种强度等级的混凝土,在现场搅拌站拌制。对材料的要求:各种原材料进场应严格执行检验程序,严格控制砂石料的杂质含量(砂含泥量3%,石含

12、泥量1%,否则不准使用),水泥应有合格证或质保书并按批进行检、化验。施工前,先取得同等材料条件的试验配合比,施工中,应根据现场砂、石料的含水率随时调整施工配合比。高强度等级混凝土对原材料的特殊要求应得到满足。砂、石料存放于硬化场地,并采取分隔防混措施。现场拌制砼采用反斗式铲车装料,自动计量配料机配料,严格按照施工配合比的比例进行计量,搅拌时间应符合规范规定,砼的熟料要均匀一致,不得有离析现象。采用JBJ-500型强制式搅拌机拌和,塔吊送砼到浇筑现场。砼的坍落度应经试验确定,以35公分为宜。砼搅拌出料后,要及时运至浇筑地点,浇筑前要清除模板内的杂物且无积水,在砼的接槎部位用同砼标号的水泥浆102

13、0mm厚,浇灌构造住时要分层,每层厚度不超过振动棒长的1.25倍,每点振捣时,最短不少于10S,且表面呈水平不再显著下沉,无汽泡现象为宜。浇筑现场用2台振动棒随时振捣密实。浇筑砼时,检查和观察模板、支架、钢筋、预埋件和预留孔洞的情况,当发现有变形、移位时,立即停止浇灌,并在已浇筑的砼凝结前修整完好。柱子砼分层浇筑。为防止出现水平裂缝,顶部砼初凝前进行二次振捣。砼浇筑完毕终凝后的12h以内,加以覆盖和浇水,使砼在一定的时间内保持水泥水化作用所需的适当温度和湿度条件。柱拆模后涂刷养护剂。后浇带砼补浇后,要用湿麻带覆盖,其他部位均由人工浇水养护,保持湿润不得少于14昼夜。施工缝的位置:施工缝留置在结

14、构受剪力较小且便于施工的部位。柱应留水平缝,梁、板墙应留置垂直缝或企口式接缝。施工缝的具体留设位置如下:柱子留置在基础的顶面、梁的下面。单向板,留置在平行于板的短边的任何位置。(五)门窗工程该工程门窗以塑钢窗,内门为木制门为主,为此我们组织专业施工队精心制作施工,保证门窗安装符合设计和施工规范的要求。门窗制作、安装均参照标准图集,由专业施工班组定做。1、塑钢窗安装操作工艺(1)工艺流程弹线找规矩窗洞口处理窗洞口内埋设连接铁件塑钢窗拆包检查按图纸编号运至安装地点检查铝合金保护膜塑钢窗安装窗口四周嵌缝、填保温材料清理安装五金配件安装窗密封质量检验纱扇安装。(2)弹线找规矩:在最高层找出窗口边线,用

15、大线坠将窗口边线下引,并在每层窗口处划线标记,对个别不直的口边应剔凿处理。窗口的水平位置应以楼层+50cm水平为准,往上翻,量出窗下皮标高,弹线找直,每层窗下皮(若标高相同)则应在同一水平线上。(3)墙厚方向的安装位置:根据外墙大样图及窗台板的宽度,确定塑钢窗在墙厚方向的安装位置,如外墙厚有偏差时,原则上应以同一房间窗台尺寸一致为准,窗台就为砼。2、防腐处理:(1)窗框两侧的防腐处理应按设计要求进行。如设计无要求时,可涂刷防腐材料,如橡胶型防腐涂料或聚丙烯树脂保护装饰膜,也可粘贴塑钢薄膜进行保护,避免填缝水泥砂浆直接与塑钢窗表面接触,产生化学反应,腐蚀塑钢窗。(2)塑钢窗安装是采用连接铁件固定,铁件应进行防腐处理,连接最好选用不锈钢件。(3)就位和临时固定:根据已放好的安装位置线安装,并将其吊正找直,无问题后方可用木楔临时固定。3、与墙体固定:塑钢窗与墙体固定采取下列方法:后塞口膨胀心固定4、处理门窗框与墙体缝隙:塑钢窗固定好后,

展开阅读全文
