公寓大模板安装、拆除工程安全专项施工方案.doc

上传人:p** 文档编号:955339 上传时间:2024-05-29 格式:DOC 页数:11 大小:31KB
下载 相关 举报
公寓大模板安装、拆除工程安全专项施工方案.doc_第1页
第1页 / 共11页
公寓大模板安装、拆除工程安全专项施工方案.doc_第2页
第2页 / 共11页
公寓大模板安装、拆除工程安全专项施工方案.doc_第3页
第3页 / 共11页
公寓大模板安装、拆除工程安全专项施工方案.doc_第4页
第4页 / 共11页
公寓大模板安装、拆除工程安全专项施工方案.doc_第5页
第5页 / 共11页
公寓大模板安装、拆除工程安全专项施工方案.doc_第6页
第6页 / 共11页
公寓大模板安装、拆除工程安全专项施工方案.doc_第7页
第7页 / 共11页
公寓大模板安装、拆除工程安全专项施工方案.doc_第8页
第8页 / 共11页
公寓大模板安装、拆除工程安全专项施工方案.doc_第9页
第9页 / 共11页
公寓大模板安装、拆除工程安全专项施工方案.doc_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《公寓大模板安装、拆除工程安全专项施工方案.doc》由会员分享,可在线阅读,更多相关《公寓大模板安装、拆除工程安全专项施工方案.doc(11页珍藏版)》请在第壹文秘上搜索。

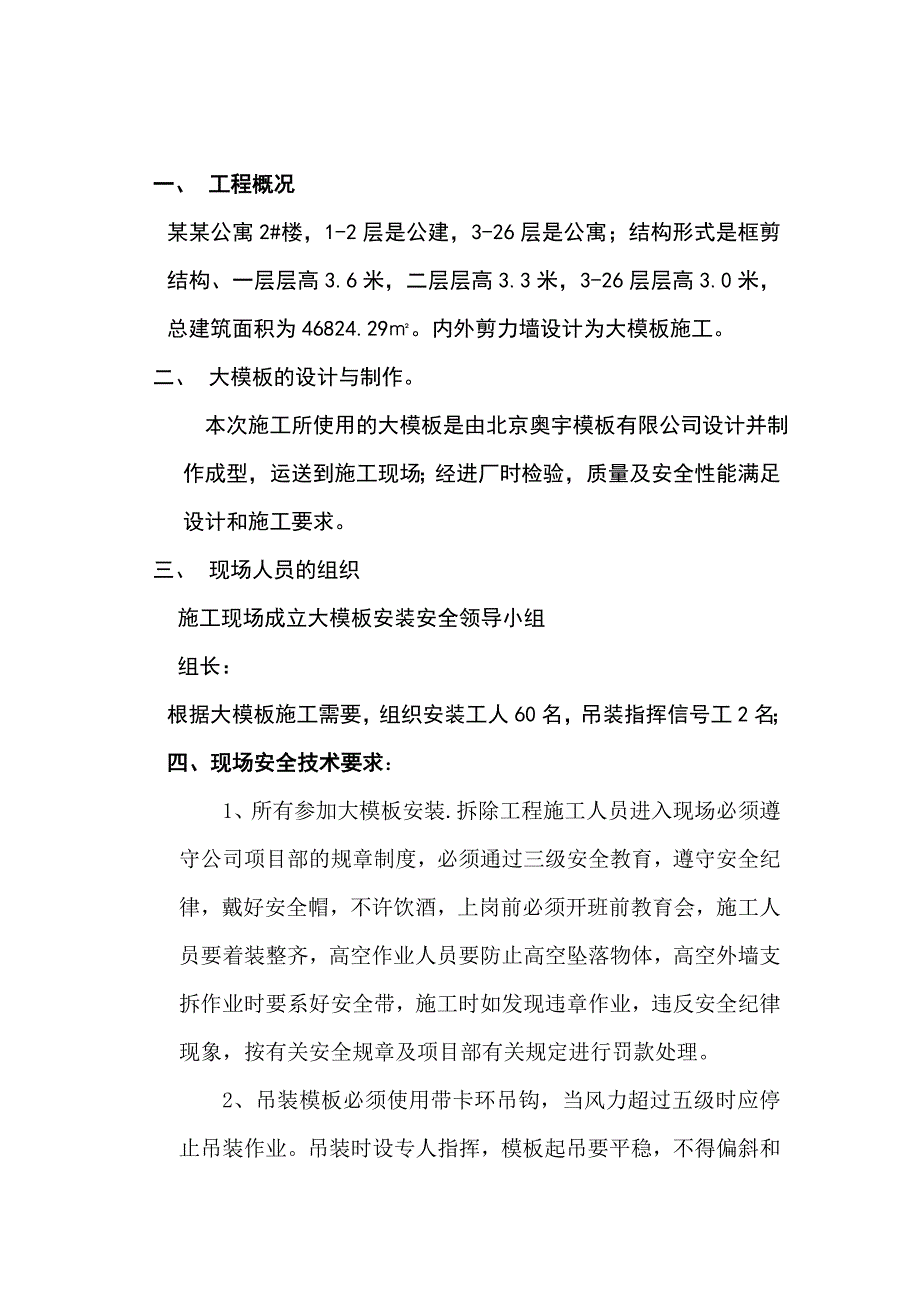

1、 大模板安装、拆除工程安全专项施工方案某某建筑集团、某某公寓项目部一、 工程概况某某公寓2#楼,1-2层是公建,3-26层是公寓;结构形式是框剪结构、一层层高3.6米,二层层高3.3米,3-26层层高3.0米,总建筑面积为46824.29。内外剪力墙设计为大模板施工。二、 大模板的设计与制作。 本次施工所使用的大模板是由北京奥宇模板有限公司设计并制作成型,运送到施工现场;经进厂时检验,质量及安全性能满足设计和施工要求。三、 现场人员的组织 施工现场成立大模板安装安全领导小组 组长:根据大模板施工需要,组织安装工人60名,吊装指挥信号工2名; 四、现场安全技术要求:1、所有参加大模板安装.拆除工

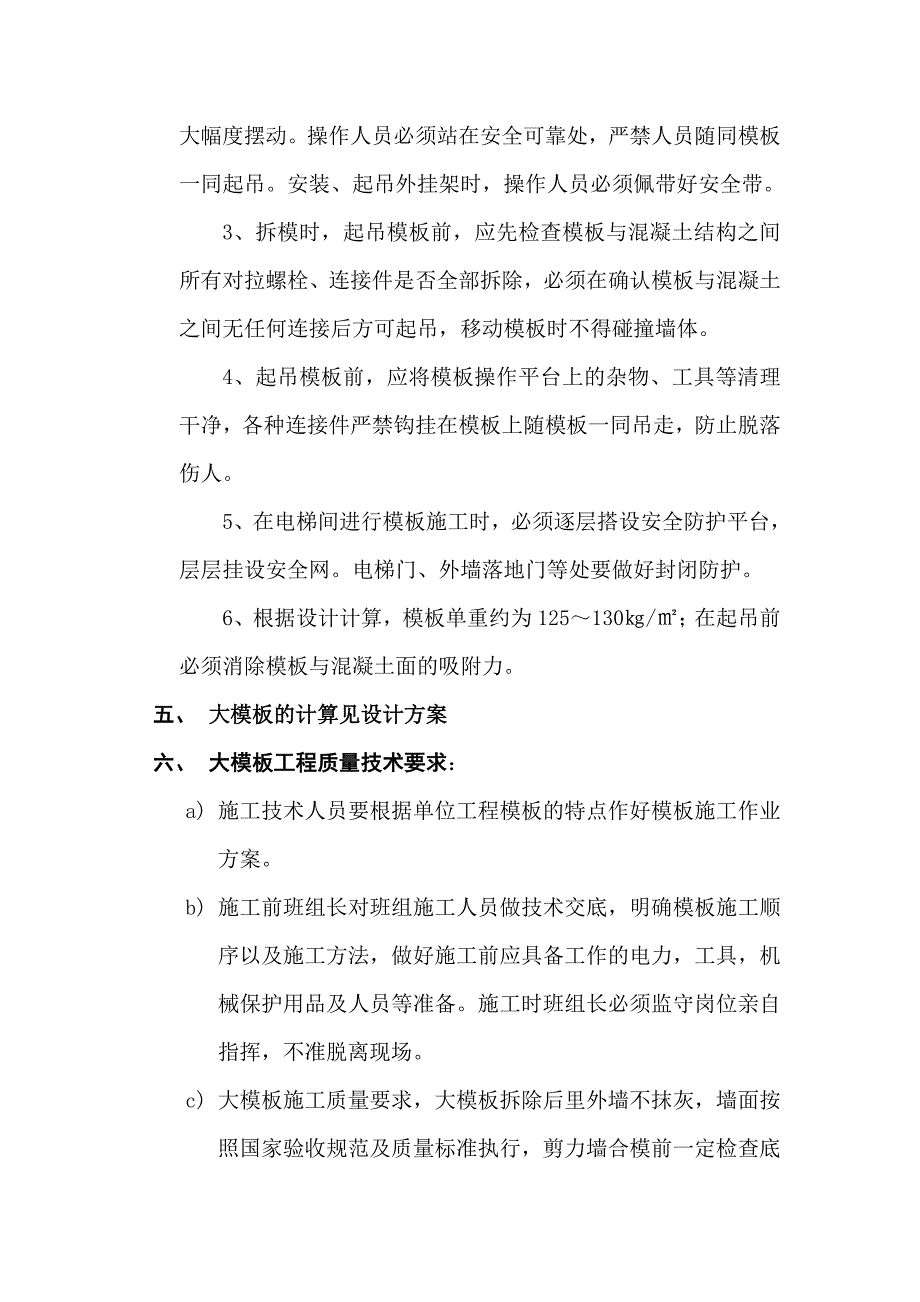

2、程施工人员进入现场必须遵守公司项目部的规章制度,必须通过三级安全教育,遵守安全纪律,戴好安全帽,不许饮酒,上岗前必须开班前教育会,施工人员要着装整齐,高空作业人员要防止高空坠落物体,高空外墙支拆作业时要系好安全带,施工时如发现违章作业,违反安全纪律现象,按有关安全规章及项目部有关规定进行罚款处理。2、吊装模板必须使用带卡环吊钩,当风力超过五级时应停止吊装作业。吊装时设专人指挥,模板起吊要平稳,不得偏斜和大幅度摆动。操作人员必须站在安全可靠处,严禁人员随同模板一同起吊。安装、起吊外挂架时,操作人员必须佩带好安全带。3、拆模时,起吊模板前,应先检查模板与混凝土结构之间所有对拉螺栓、连接件是否全部拆

3、除,必须在确认模板与混凝土之间无任何连接后方可起吊,移动模板时不得碰撞墙体。4、起吊模板前,应将模板操作平台上的杂物、工具等清理干净,各种连接件严禁钩挂在模板上随模板一同吊走,防止脱落伤人。5、在电梯间进行模板施工时,必须逐层搭设安全防护平台,层层挂设安全网。电梯门、外墙落地门等处要做好封闭防护。6、根据设计计算,模板单重约为125130/;在起吊前必须消除模板与混凝土面的吸附力。五、 大模板的计算见设计方案六、 大模板工程质量技术要求:a) 施工技术人员要根据单位工程模板的特点作好模板施工作业方案。b) 施工前班组长对班组施工人员做技术交底,明确模板施工顺序以及施工方法,做好施工前应具备工作

4、的电力,工具,机械保护用品及人员等准备。施工时班组长必须监守岗位亲自指挥,不准脱离现场。c) 大模板施工质量要求,大模板拆除后里外墙不抹灰,墙面按照国家验收规范及质量标准执行,剪力墙合模前一定检查底盘线和水平线符合标准,墙根部位是否清理干净,检查无误后开始合模。六.大模板施工操作工艺和技术要求: 1.大模板的 各部位的几何尺寸严格按照大模板施工图施工,根据大模板设计方案,以及技术交底要求安装。 2. 施工前,所有墙柱钢筋就位,不得偏差。 3. 按放好控制线安装大模,墙面垂直平整达到规范要求,特别是阴阳角处,阳角起控制外佯方整,大角垂直度按要求内垂直到顶,阴角控制本层模板就位。七、.墙、板混凝土

5、分项工程施工段划分和施工程序: 根据施工总体部署进度要求和资配置状况,结合相关技术经济指标等因素,将本单位工程的墙体混凝土施工分为4个浇注施工段,从1轴11轴为第一段,12轴36轴为第二段,36轴48轴为第三段,48轴59轴为第四段。施工方法是从第四段和第二段开始同时进行,同时浇注砼,拆完大模后第三段和第一段两段同时进行,同时浇注。 按此顺序施工保证变形缝处两墙体质量,更保证了进度,2台吊车可同时进行,不产生窝工现象。 变形缝剪力墙施工做法,先绑扎完一面墙后,支模板,浇砼,在砼强度达到允许拆模时,拆除大模进行下一道墙工序。 缝中模板拆完,进行另一道墙钢筋绑扎,钢筋绑扎完焊好支架,缝中填充聚苯板

6、,聚苯板为200厚,进行单面模板安装,浇筑砼。此施工做法保证了墙体施工质量。 八、.墙体模板分项工程施工要点和注意事项: 模板班组应组织操作人员安装模板支腿及操作平台排架支 腿位置应根据模板平面图步排,支腿地脚丝杆应涂润滑油,大模板支腿安装位置在模板主背楞上。操作平台排架安装位置依据模板长度确定,间距不宜大于1800,且安装在距模板边6001000范围内的模板纵向主肋上。 对门窗洞口模板及预埋件进行加固,尺寸,位置进行验收以免会模前或浇砼时位移,将墙体内杂务清理干净。门窗洞口模周边以及导墙部位均应粘贴海绵条,以确保浇注混凝土不漏浆,保持墙面洁净! 入模安装应先内后外,按施工流水段要求分段或分房

7、间进行,直至模板全部安装就位,在合完墙体一侧模板合另一侧模板前,一定要把固定门窗洞口的扎丝铁线拆除,以防止洞口模板边沿漏浆。 校正模板与安装墙螺栓同步进行,墙的宽度尺寸偏差控制在-2每层模板立面垂直度偏差控制在3范围内。穿墙螺栓的卡头应竖直安装不得呈现水平或倾斜状态,防止脱落,穿墙螺栓安装必须紧固牢靠。用力得当,防止出现松动而造成涨模不得是模板表面产生局部变形,不得漏安穿墙螺栓。 模板安装完后,根部存在缝隙处,需填塞水泥砂浆,但不能进入墙体里面,防止因漏浆而发生墙体烂根,露筋,蜂窝麻面现象。 合模完成后,质检员应依照规范规定和有关分项工程标准进行检查,合格后填写“模板工程预检记录”。 大模板施

8、工安全措施,分包单位编制施工组织方案,必须针对大模板施工的特点规定行之有效的安全措施,并层层进行安全技术 交底,经常进行检查,加强安全施工的宣传教育工作。 当风力超过5级时应停止吊装作业。吊装时应设专人指挥,模板起吊应平稳,不得偏斜和大幅度摆动。操作人员必须站在安全可靠处,严禁人员随从模板一起起吊,安装,起吊处挂架时,操作人员必须佩带好安全带。 拆模时,起吊模板前,应先检查模板与混凝土结构之间所有对拉螺栓,连接件是否全部拆除,必须在确认模板与混凝土结构之间无任何连接后方可起吊,移动模板时不得碰撞墙体。 起吊模板前应将模板操作平台上的杂物,工具等清洁干净,各种连接件严禁挂在模板上随模板一同吊走,

9、防止脱落伤人。九、.工程质量要求与责任 大模板安装要按设计方案和施工方案施工,内外大模板墙面梁板均不抹灰,垂直平整必须达到质量标准,如有超差,工程质量达不到要求,凿毛抹灰用的材料及人工费用,均由乙方承担责任。 内外墙不抹灰墙面在大模板拆除后,接茬处随时维修平整,淌落地灰浆及时清理。 大模板墙体预留梁口要在浇混凝土前封堵好,禁止在浇筑混凝土乱凿。模板拆除后涨模处需凿毛,凿毛产生的砼渣块要当时当天及时清理干净。 大模板安装或拆除,确保昼夜倒班施工,保证计划工期和进度,吊车24小时配合。 阳台拦板在爬架未提升之前安装完工,模板应及时组装和拆除决不能影响架子上升。 剪力墙浇筑前后随时检查校正。 大模板

10、,现场摆放保养,大模板拆除落地要摆放整齐,支腿要安装牢固,春季风大,时时刻刻注意大风刮倒,以防伤人和损伤模板,大模板及配件要注意保养,按设计方案规定刷油和脱模剂。 楼梯梁窝在浇混凝土前清净,以防出现乱根现象,如楼梯梁乱根严重或继续发现质量问题,每处罚款1000元。 浇注混凝土时要严格控制好标高(特别是下沉间部位)不准随意超过标准高度如发现超过标准30以上按超出的部分混凝土按价赔偿。 变形缝聚苯板安装参照(施工质量问题及整改施工方案)中的作法施工, 遇到梁头或墙有需要凿的部位灰尘和残渣以及支完模杂质和锯末,必须在绑扎钢筋用吸尘器吸净灰或用水冲净。办理交接进行下一道工序。交接手续签字为准属于你班组

11、占用的时间记在签字单上,待工程结束后,凭交接手续签证为准,办理结算。 材料节约,施工人员必须遵守长料不能短用,大才不能小用的原则,4m长木方不能截用,整张竹胶板不能截用,遇特殊情况需裁时必须向现场管理人员请示,另外加固的铁线剩余的头不能超过100。 因支模原因造成的漏洞或涨模漏掉砼必须当时清理干净,拌和好后交与砼工重新使用。十、安全保证措施1、模板运到现场后,应认真检查模板、支撑等构件和材料是否符合设计要求,钢模板有无严重锈蚀和变形。2、现场防护设施齐全,场地夯实平整,电源线绝缘,漏电保护装置齐全,切实做好模板垂直运输的安全施工准备工作。3、模板工程工作高度在2m或2m以上时,应根据高处作业安

12、全技术规范的要求进行操作和防护,要有安全可靠的操作架子,在4m及2层以上操作是四周应设安全网,防护栏杆。在临街及交通要道地区施工应设警示牌,避免伤及行人。4、操作人员上下通行,应走马道、乘施工电梯或上人扶梯等;不准攀登模板或脚手架上下,不准在墙顶、独立梁及其他狭窄而又无防护栏的模板面上行走。5、在高处作业架子和平台上一般不宜堆放模板,若短时间堆放时,一定要码放平稳,控制在架子或平台允许的荷载范围内。6、高处支模所用工具不用时要放在工具袋内,不能随意将工具、模板零件放在脚手架上,以免坠落伤人。7、雨季施工时,高耸结构的模板作业要安装避雷设施,冬季时对操作地点和人行道的冰雪要事先清除掉,避免人员滑

13、倒摔伤,5级以上大风天气不宜进行大模板拼装和吊装作业。8、在架空输电线路下进行模板施工,如果不能停电作业,应采取隔离防护措施,其安全操作距离应符合施工现场临时用电安全技术规范(JGJ46-2005)的要求。9、夜间施工,要保证足够的照明灯具,照明线路要保证绝缘,并且所有灯具不准固定在模板上。10、模板支撑不能固定在脚手架或门窗等不牢靠的临时物件上,避免发生倒塌或模板位移。11、模板安装过程中,不得间歇;柱头、搭头、立柱顶撑、拉杆等必须安装牢固成整体后,作业人员才允许离开。12、墙模板在未安装对拉螺栓前,板面向后倾斜一定角度并撑牢,以防倒塌。安装过程中随时拆换支撑或增加支撑,以保持墙模处于稳定状

14、态。模板未支撑稳固前不得松开卡环。13、支设悬挑形式的模板时,应有稳固的立足点,;支设临空构筑物模板时,应搭设支架。模板上有预留洞时,应在安装后将洞盖没;混凝土板上拆模后形成的临边或洞口,应按规定进行防护。14、在模板上施工时,堆物不宜过多,不宜集中一处,大模板的堆放必须有放倾措施。15、拆模时必须满足拆模时所需混凝土强度,经工程技术领导同意,不得因拆模而影响工程质量。16、各类模板的拆除顺序和方法,应根据模板设计的规定进行,如无具体规定,应按照先支的后拆、后支的先拆,先拆非承重的模板,后拆承重的模板和支架的顺序进行拆除。17、拆模作业时,必须设置警戒区域,并派人监护,严禁下方有人进入。拆模必

15、须拆除干净彻底,不得留有悬空模板。18、拆模高处作业时,应配置登高用具或搭设支架,必要时系安全带。模板拆除前,作业人员要实现检查所使用的工具是否完好牢固。19、拆模作业人员必须站在平稳可靠的地方,保持自身平衡,不得猛撬,以防失稳坠落。20、作业人员在拆除过程中,如发现已灌注混凝土有影响结构安全的质量问题时,应暂停拆除,报告施工员经过处理后方可继续施工。21、拆除模板一般采用长撬杠,严禁作业人员站在正在拆除的模板上或在同一垂直面上拆除模板。22、严禁用吊车直接吊除没有撬松动的模板,吊运大型整体模板是必须焊有卸甲,必须拴接牢固,且吊点平衡,吊装、运大模板时必须用卡环连接,就位后必须拉接牢固方可卸除吊环。23、拆除电梯井及大型孔洞模板时,下层必须支搭安全网等可靠防坠措施。24、拆除高度在3m以上的模板时,应搭设脚手架或操作平台,并设防护栏杆,拆除时应逐块拆卸,不得成片松动、撬落和拉倒。严禁作业人员站在悬臂结构上面敲拆底模。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
