《办公楼地面装饰施工方案#北京.doc》由会员分享,可在线阅读,更多相关《办公楼地面装饰施工方案#北京.doc(35页珍藏版)》请在第壹文秘上搜索。

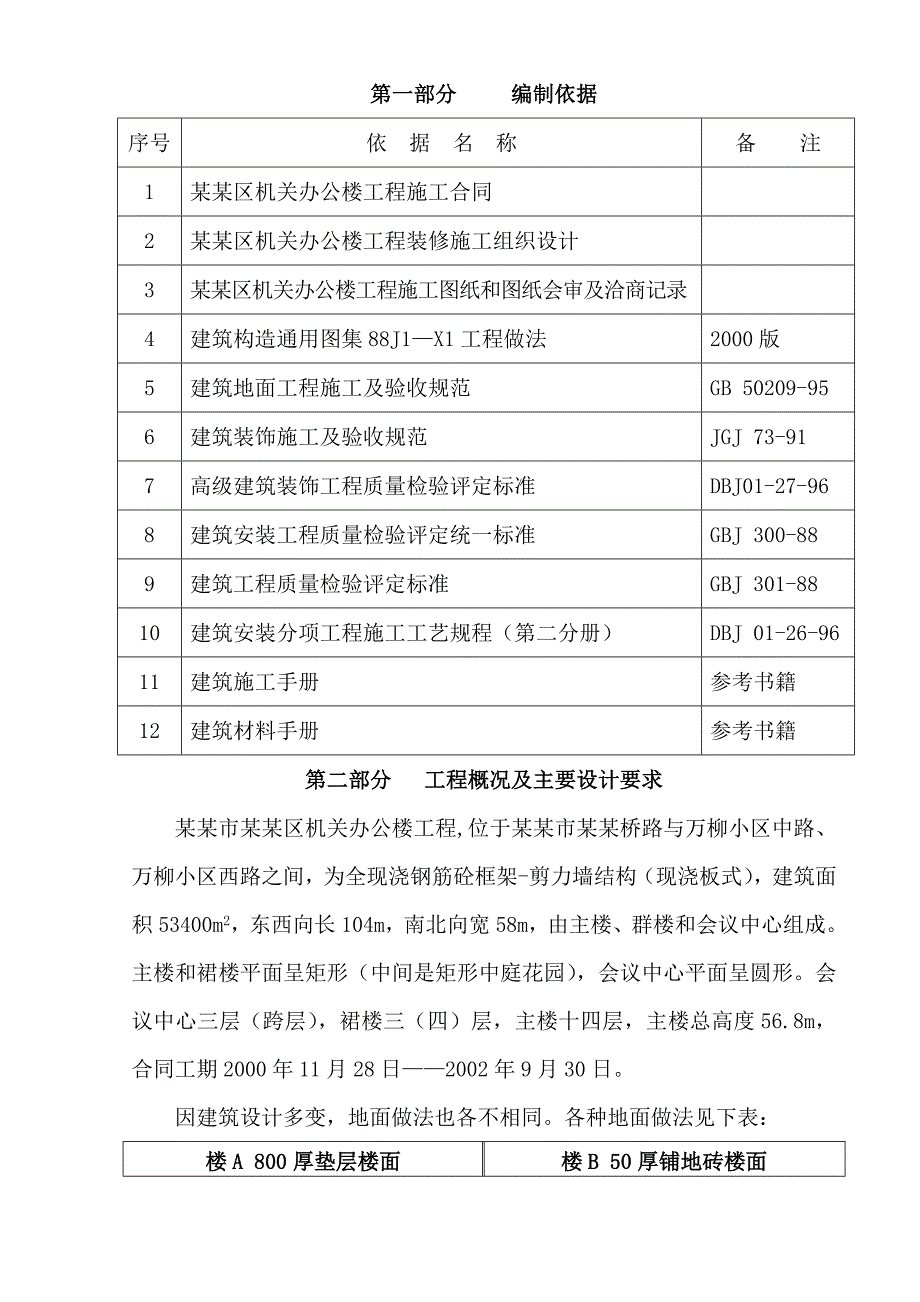

1、第一部分 编制依据序号依 据 名 称备 注1某某区机关办公楼工程施工合同 2某某区机关办公楼工程装修施工组织设计3某某区机关办公楼工程施工图纸和图纸会审及洽商记录4建筑构造通用图集88J1X1工程做法2000版5建筑地面工程施工及验收规范GB 50209-956 建筑装饰施工及验收规范JGJ 73-917高级建筑装饰工程质量检验评定标准DBJ01-27-968建筑安装工程质量检验评定统一标准GBJ 300-889建筑工程质量检验评定标准GBJ 301-8810建筑安装分项工程施工工艺规程(第二分册)DBJ 01-26-9611建筑施工手册参考书籍12建筑材料手册参考书籍第二部分 工程概况及主要

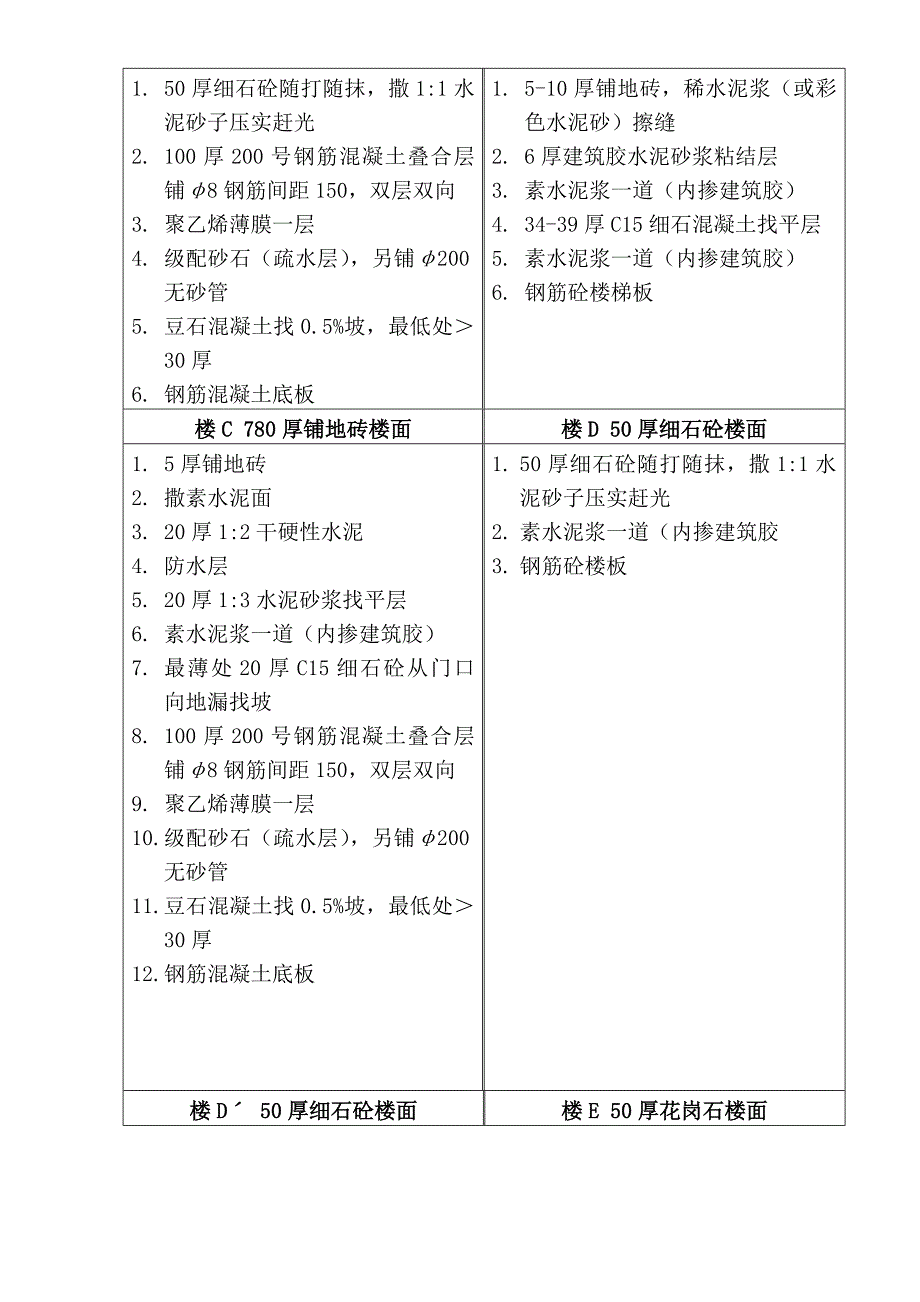

2、设计要求 某某市某某区机关办公楼工程,位于某某市某某桥路与万柳小区中路、万柳小区西路之间,为全现浇钢筋砼框架-剪力墙结构(现浇板式),建筑面积53400m2,东西向长104m,南北向宽58m,由主楼、群楼和会议中心组成。主楼和裙楼平面呈矩形(中间是矩形中庭花园),会议中心平面呈圆形。会议中心三层(跨层),裙楼三(四)层,主楼十四层,主楼总高度56.8m,合同工期2000年11月28日2002年9月30日。 因建筑设计多变,地面做法也各不相同。各种地面做法见下表:楼A 800厚垫层楼面楼B 50厚铺地砖楼面1. 50厚细石砼随打随抹,撒1:1水泥砂子压实赶光2. 100厚200号钢筋混凝土叠合层
3、铺8钢筋间距150,双层双向3. 聚乙烯薄膜一层4. 级配砂石(疏水层),另铺200无砂管5. 豆石混凝土找0.5%坡,最低处30厚6. 钢筋混凝土底板1. 5-10厚铺地砖,稀水泥浆(或彩色水泥砂)擦缝2. 6厚建筑胶水泥砂浆粘结层3. 素水泥浆一道(内掺建筑胶)4. 34-39厚C15细石混凝土找平层5. 素水泥浆一道(内掺建筑胶)6. 钢筋砼楼梯板楼C 780厚铺地砖楼面楼D 50厚细石砼楼面1. 5厚铺地砖2. 撒素水泥面3. 20厚1:2干硬性水泥4. 防水层5. 20厚1:3水泥砂浆找平层6. 素水泥浆一道(内掺建筑胶)7. 最薄处20厚C15细石砼从门口向地漏找坡8. 100厚2
4、00号钢筋混凝土叠合层铺8钢筋间距150,双层双向9. 聚乙烯薄膜一层10. 级配砂石(疏水层),另铺200无砂管11. 豆石混凝土找0.5%坡,最低处30厚12. 钢筋混凝土底板1. 50厚细石砼随打随抹,撒1:1水泥砂子压实赶光2. 素水泥浆一道(内掺建筑胶3. 钢筋砼楼板楼D 50厚细石砼楼面楼E 50厚花岗石楼面1. 50厚20细石砼上随打随抹撒1:1水泥砂子压实赶光,最薄处30厚,向地漏找3坡,内掺NFT面层增强剂,做法详厂家要求2. 素水泥浆一道(内掺建筑胶)3. 钢筋砼楼板1. 铺20厚花岗石板(正、背面及四周边满涂防污剂,灌稀水泥浆或彩色水泥浆擦缝)2. 撒素水泥面(洒适量清水

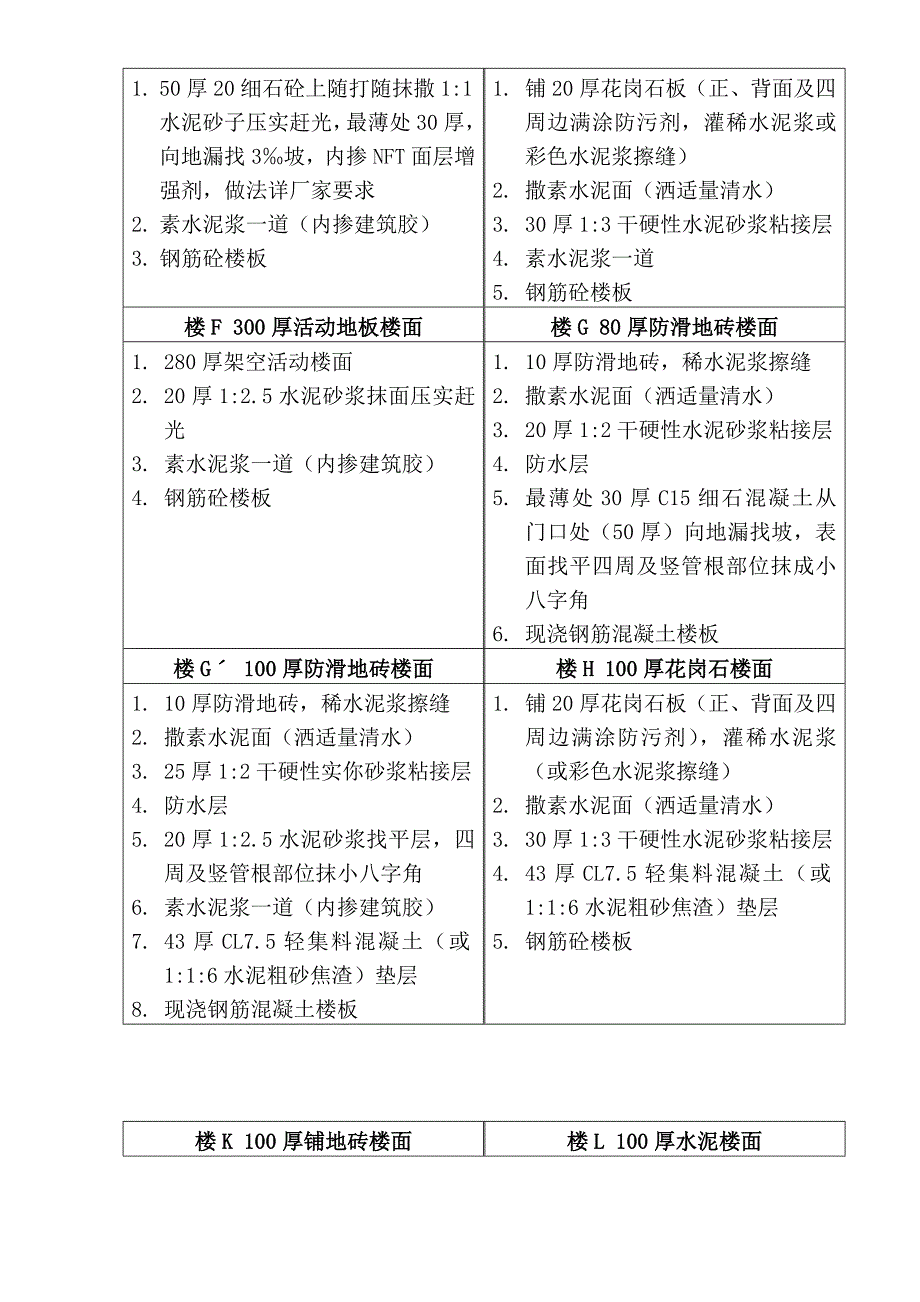

5、)3. 30厚1:3干硬性水泥砂浆粘接层4. 素水泥浆一道5. 钢筋砼楼板楼F 300厚活动地板楼面楼G 80厚防滑地砖楼面1. 280厚架空活动楼面2. 20厚1:2.5水泥砂浆抹面压实赶光3. 素水泥浆一道(内掺建筑胶)4. 钢筋砼楼板1. 10厚防滑地砖,稀水泥浆擦缝2. 撒素水泥面(洒适量清水)3. 20厚1:2干硬性水泥砂浆粘接层4. 防水层5. 最薄处30厚C15细石混凝土从门口处(50厚)向地漏找坡,表面找平四周及竖管根部位抹成小八字角6. 现浇钢筋混凝土楼板楼G 100厚防滑地砖楼面楼H 100厚花岗石楼面1. 10厚防滑地砖,稀水泥浆擦缝2. 撒素水泥面(洒适量清水)3. 2
6、5厚1:2干硬性实你砂浆粘接层4. 防水层5. 20厚1:2.5水泥砂浆找平层,四周及竖管根部位抹小八字角6. 素水泥浆一道(内掺建筑胶)7. 43厚CL7.5轻集料混凝土(或1:1:6水泥粗砂焦渣)垫层8. 现浇钢筋混凝土楼板1. 铺20厚花岗石板(正、背面及四周边满涂防污剂),灌稀水泥浆(或彩色水泥浆擦缝)2. 撒素水泥面(洒适量清水)3. 30厚1:3干硬性水泥砂浆粘接层4. 43厚CL7.5轻集料混凝土(或1:1:6水泥粗砂焦渣)垫层5. 钢筋砼楼板楼K 100厚铺地砖楼面楼L 100厚水泥楼面1. 10厚铺地砖,稀水泥浆(或彩色水泥浆)擦缝2. 6厚建筑胶水泥砂浆粘结层3. 素水泥浆
7、一道(内掺建筑胶)4. 84厚CL7.5轻集料混凝土(或1:1:6水泥粗砂焦渣)垫层5. 钢筋砼楼板1. 20厚1:2.5水泥砂浆压实赶光2. 80厚CL7.5轻集料混凝土(或1:1:6水泥粗砂焦渣)垫层3. 钢筋砼楼板楼M 100厚硬木地板楼面楼N 100厚水泥楼面1. 9.5厚硬实木复合地板,榫槽、榫舌及尾部满涂胶液后粘铺(专用胶与地板配套生产)2. 20厚1:3水泥砂浆找平层3. 70厚CL7.5轻集料混凝土(或1:1:6水泥粗砂焦渣)垫层4. 钢筋砼楼板1. 20厚1:2.5水泥砂浆压实赶光2. 素水泥浆一道(内掺建筑胶)3. 30厚C15细石砼随打随抹4. 3厚高聚物改性沥青涂膜防水
8、层(材料由设计人定)5. 最薄处30厚C15细石混凝土从门口向地漏找坡,最厚处47厚6. 钢筋砼楼板地下二层人防指挥所地面做法:活动地板(防静电地板)地砖地面做法a:高200架空活动地板b:60厚C15细石砼c:聚乙烯薄膜一层d:340厚粗砂垫层(粗砂细度模数Mx=3.53.7)e:钢筋混凝土底板a:铺10厚防滑地面砖,稀水泥浆擦缝b:25厚1:2.5水泥砂浆粘结层c:60厚C15细石砼d:聚乙烯薄膜一层e:505厚粗砂垫层(粗砂细度模数Mx=3.53.7)f:钢筋混凝土底板水泥地面做法1(600厚)水泥地面做法2(600厚)a:20厚1:2.5水泥砂浆压实赶光b:素水泥浆一道(内掺建筑胶)c
9、:60厚C15细石混凝土d:聚乙烯薄膜一层e:520厚粗砂垫层(粗砂细度模数Mx=3.53.7)f:钢筋混凝土底板a:20厚1:2.5水泥砂浆压实赶光b:素水泥浆一道(内掺建筑胶)c:1.5厚聚氨脂涂膜防水层 ,立墙与楼面转角处卷起250高d:60厚C15细石混凝土找平层四周及竖管根部抹成八字角e:聚乙烯薄膜一层f:520厚粗砂垫层(粗砂细度模数Mx=3.53.7)g:钢筋混凝土底板地砖地面有防水层做法2(600厚)a:铺10厚的防滑地面砖,稀水泥浆擦缝b:撒素水泥面(洒适量清水)c:25厚1:2干硬性水泥砂浆结合层d:1.5厚聚氨脂涂膜防水层 ,立墙与楼面转角处卷起1800高e:60厚C15
10、细石混凝土找平层四周及竖管根部抹成八字角f:聚乙烯薄膜一层g:505厚粗砂垫层h:钢筋混凝土底板第三部分 施工准备一、技术准备1. 地面装修工程开始之前,项目经理部测量员要对楼层50cm线进复核,保证线准确。2各种隔墙已砌筑完或隔墙龙骨安装完毕。3. 配齐装修工程所需的各类质量标准、规范、工艺标准、图集等书籍,并组织土建、防水、水电各专业学习,进行岗前业务培训。4. 组织土建、防水、水电安装等各专业进行施工图纸自审,了解设计要求和应达到的技术条件,提出问题,在设计交底中解决。5. 组织技术、翻样人员审图,并提出具体的委托加工单,提前联系厂家,经考查合格后,在开工前进齐材料。6. 制定新技术、新
11、材料、新工艺、新设备等科技成果应用计划,组织工程技术人员对新技术、新工艺、新设备的学习和应用。7. 应用计算机进行施工管理和技术资料管理。二、材料、机具准备1. 依据技术部门提供的材料委托单确定材料分供方,由物质设备股负责订货并会同质量股、技术股进场验收。2. 材料进场时,严格检查“三证”,确认包装上的材料名称、生产厂家、出厂日期的有效性。对不合格的产品严禁入场,合格的产品进行保管和标识。 3. 材料进场后,按规定检查外观质量、取样复试,报监理合格后方能使用。4. 根据生产进度计划盘查库存,并及时组织周转材料进场。5. 主要工程量一览表序号材料做法工程量(m2)150厚防滑地砖楼面(楼梯间)
12、楼B1478250厚铺地砖楼面 楼B2931350厚花岗石楼面 楼E3804架空地板楼面 楼F(人防活动地板)104(720)580厚防滑地砖楼面 楼G24956100厚防滑地砖楼面 楼G4277100厚花岗石楼面 楼H22758100厚铺地砖楼面 楼K185949100厚硬木地板楼面 楼M56810水泥地面177711细石砼地面9918第四部分 主要施工方法一、水泥地面: 水泥地面主要用于机房、设备电器小间、库房及水箱间。(一)施工准备1. 基层处理水泥砂浆面层铺在楼地面混凝土垫层上,垫层处理是防止水泥砂浆面层空鼓、裂纹、起砂等质量通病的关键工序。因此,要求垫层必须具有粗糙、洁净和潮湿的表面
13、。(1)垫层上的一切浮灰、油渍、杂质,应清除干净,否则会形成一层隔离层,使面层结合不牢。(2)表面较滑的基层,应进行凿毛,并用清水冲洗干净,冲洗后的基层禁止上人。(3)垫层混凝土抗压强度达到1.2Mpa后,再铺设面层砂浆。(4)铺设地面前,将门框校核找正,方法是先将门框锯口线抄平校正,并使地面面层铺设后,门窗与地面的间隙(风路)符合规定要求。然后将门框固定,防止松动位移。2. 找规矩(1)弹准线:地面抹灰前,先在四周墙上弹上一道楼层的+50cm标高线,作为确定水泥砂浆面层标高的依据。(2)做标筋:根据水平基准线再把楼地面面层上皮的水平基准线弹出。面积不大的房间,可根据水平基准线直接用长木杠抹标
14、筋,施工中进行几次复尺即可。面积较大的房间应根据水平基准线,在四周墙角每隔1.5m2.0m用1:2水泥砂浆抹标志块,标志大小一般是810cm见方。待标志块结硬后,再以标志块的高度做出纵横防线通长的标筋以控制面层的厚度。标筋用1:2水泥砂浆,宽度一般为810cm。做标筋时,要注意控制面层厚度,面层的厚度应与门框的锯口线吻合。(3)找坡度:对于厨房、浴室、厕所等房间的地面,必须将流水坡度找好,有地漏的房间,要在地漏四周找出不小于5%的泛水,并应弹出水平线,避免地面“倒流水”或积水。抄平时,要注意各室内与走廊高度的关系。(二)施工工艺1. 材料配合比:水泥砂浆:面层水泥砂浆的配合比为1:2.5,其稠度不大于3.5cm。水泥砂浆必须拌合均匀,颜色一致。2. 施工要点(1)铺抹面层前,先将基层浇水湿润,第二天先刷一道水灰比为0.40.5的水泥浆结合层,随即进行面层铺抹。如果水泥素浆结合层过早涂刷,则起不到与基层和面层两者粘结的作用,反而造成地面空鼓。所以一定要做到随刷随抹。(2)地面面层铺抹方法是在标筋之间铺砂浆,随铺随用抹子拍实,用短木杠按标筋标高刮平,刮时要从房间由里往外刮到门口,符合门框锯口线标高。然后再用木抹子搓平,并用钢皮抹子紧跟着压第一
