《办公楼工程屋面施工方案.doc》由会员分享,可在线阅读,更多相关《办公楼工程屋面施工方案.doc(29页珍藏版)》请在第壹文秘上搜索。

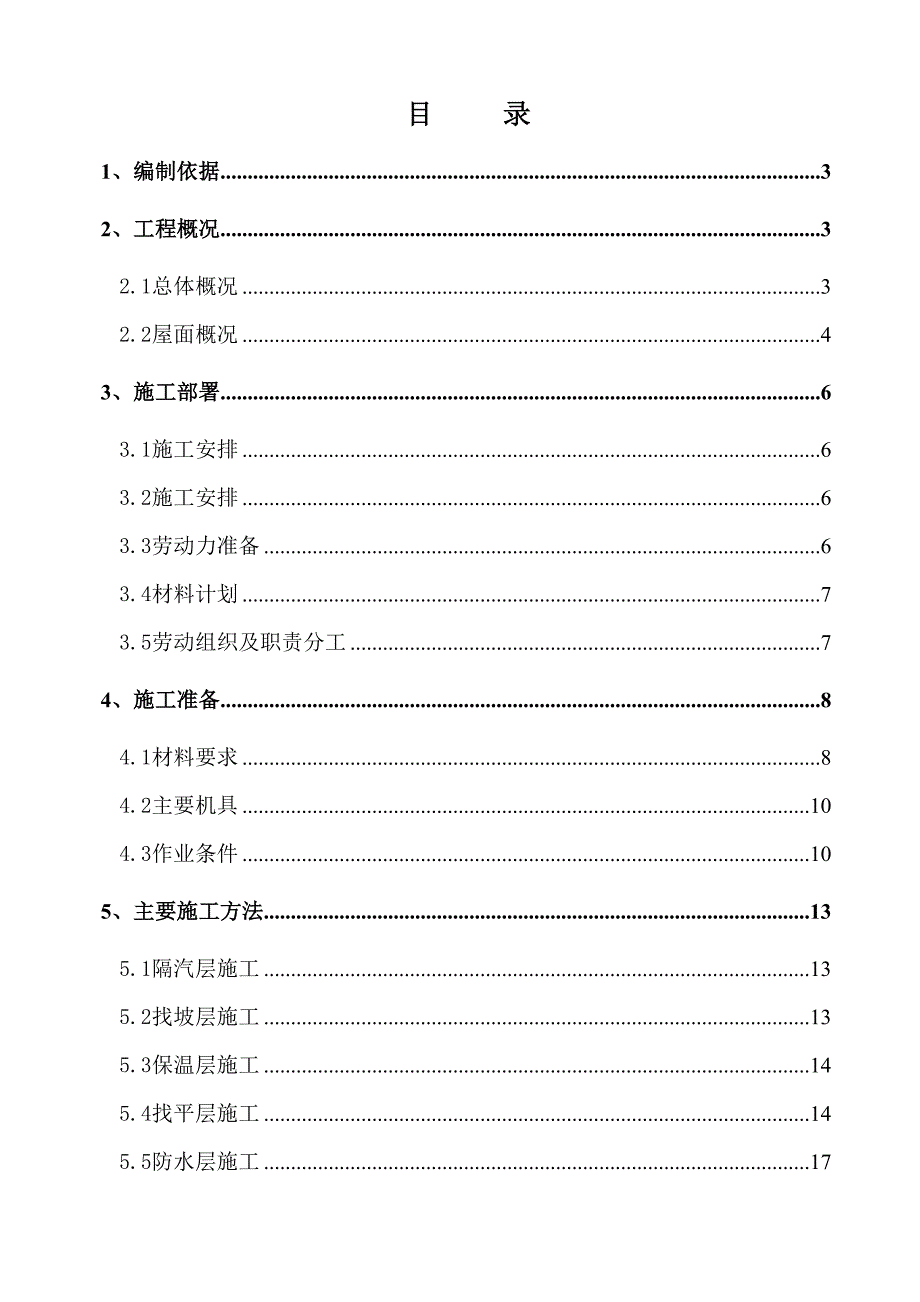

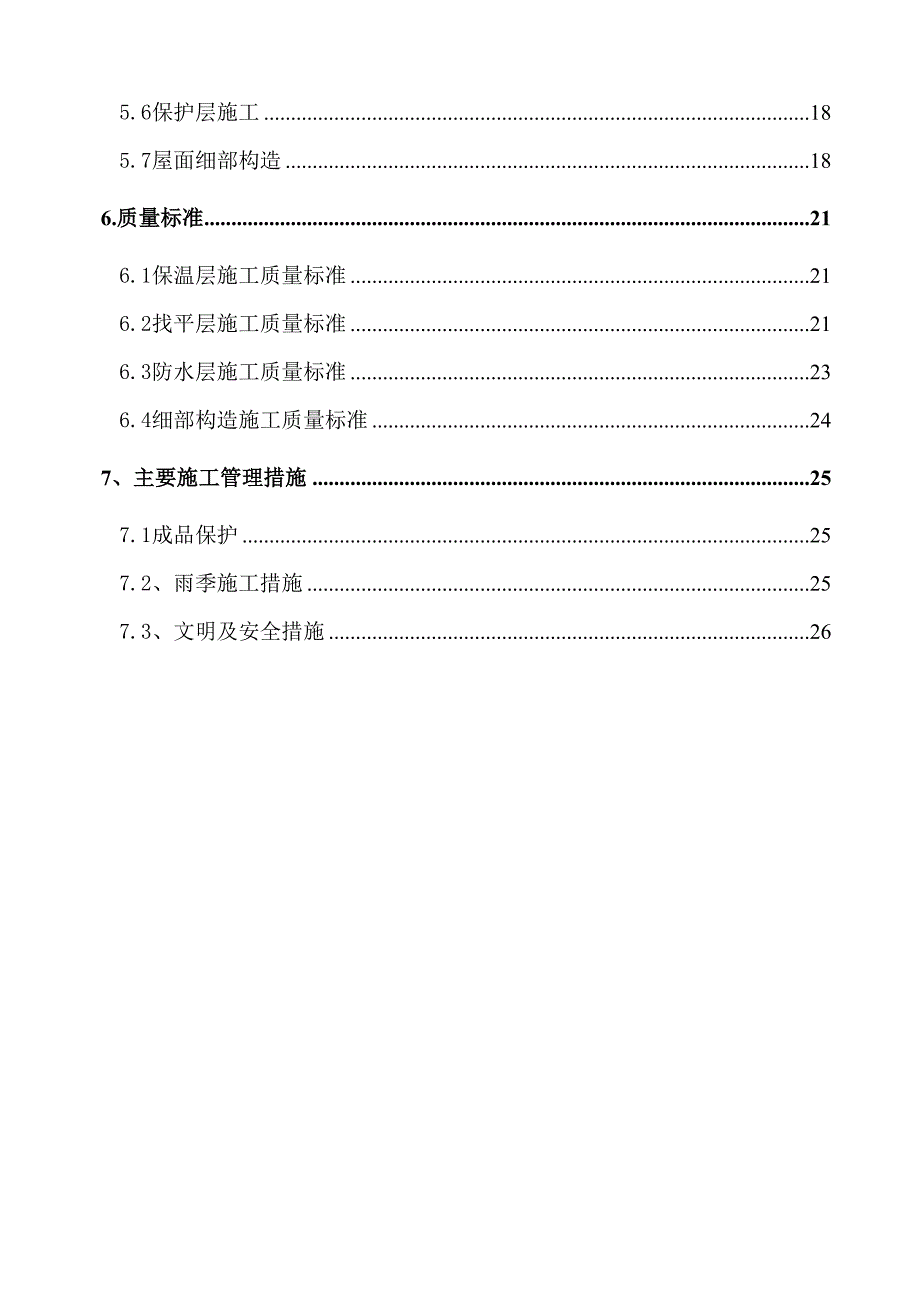

1、目 录1、编制依据32、工程概况32.1总体概况32.2屋面概况43、施工部署63.1施工安排63.2施工安排63.3劳动力准备63.4材料计划73.5劳动组织及职责分工74、施工准备84.1材料要求84.2主要机具104.3作业条件105、主要施工方法135.1隔汽层施工135.2找坡层施工135.3保温层施工145.4找平层施工145.5防水层施工175.6保护层施工185.7屋面细部构造186.质量标准216.1保温层施工质量标准216.2找平层施工质量标准216.3防水层施工质量标准236.4细部构造施工质量标准247、主要施工管理措施257.1成品保护257.2、雨季施工措施257.

2、3、文明及安全措施261、编制依据序号规范名称编号1建筑工程施工质量验收统一标准GB50300-20012屋面工程质量验收规范GB50207-20013屋面工程技术规范GB50345-20044建筑安装分项工程施工工艺规程DBJ/T01-26-20035平屋面建筑构造99J201(-)6建筑结构长城杯工程质量评审标准DBJ/T01-69-20037建筑工程施工质量评定统一标准Q/BCEG300-20048某某建工集团企业标准Q/BCEG40120079某某公司乘用车建设项目办公楼施工图纸10某某汽车某某公司乘用车建设项目办公楼工程施工组织设计2、工程概况2.1总体概况某某汽车某某公司乘用车建设
3、项目办公楼工程,总建筑面积为8092m2。建筑占地面积1621.2m2。本工程为钢筋混凝土框架结构,首层层高为4.5m,二至五层层高均为4.2m。室内设计标高0.000相当于绝对标高35.95m,室内外高差为0.65m。建筑高度为22.12m。 2.2屋面概况本工程屋面防水等级为级,两道3厚SBS改性沥青防水卷材(上做涂料颗粒保护层)。屋面总平面面积为1660平米左右,屋面楼梯间、电梯机房屋面面积为70平米、38平米。防水卷材上卷女儿墙250mm。本工程屋面详细分层做法为;1、SBS改性沥青防水卷材两层(33)共6厚(上做涂料颗粒保护层);2、20厚1:3水泥砂浆找平层;3、40厚FTC相变保
4、温层(导热系数0.03w/m.k);4、20厚(最簿处)LC7.5轻集料混凝土2找坡层;5、1.2厚聚氨酯防水涂料隔汽层;6、钢筋混凝土屋面板。本工程屋面排水组织见屋面平面图;屋面采用内落水及排水相关做法见给排水专业图纸;3、施工部署3.1施工安排结构质量达到国家验收规范“长城杯”标准。分项控制要点:坡度、防水层、保温层、细部做法。3.2施工安排屋面工程随结构工程结束后开始进行施工。序号部 位1屋面隔汽层2屋面找坡层3屋面保温层4屋面找平层5屋面防水层3.3劳动力准备劳动力计划表序 号工种名称人 数1瓦 工152防水工153钢筋工54砼 工105其 它53.4材料计划序号材料名称规格数量1FT
5、C相变保温层40mm16602SBS卷材3mm35163LC7.5轻集料混凝土找坡 172立方4聚氨酯防水涂料1.2mm17583.5劳动组织及职责分工3.5.1管理层负责人主要管理职责: (1)熟悉图纸、技术规范、工艺标准;(2)参与施工方案的讨论编制工作;(3)依照方案向作业层进行分项工程技术交底、安全交底;(4)根据图纸和方案组织材料进场;(5)参加施工过程的预检及各项质量检查评定,组织自检、交接检工作;(6)认真填写施工日志,负责成品保护措施的制定和实施。3.5.2劳务层负责人主要管理职责: (1)熟悉图纸、技术规范、工艺标准;(2)认真按照技术交底组织施工;进行日常人员工作安排;(3
6、)现场指导操作人员的施工,严格过程控制,全数检查施工结果;(4)控制材料的优化使用;(5)参加施工过程的预检及各项质量检查评定,进行自检、交接检工作;(6)认真填写施工日志,落实成品保护的实施。3.5.3 本工程的屋面防水采用的是SBS改性沥青防水卷材防水。主要管理职责: (1)熟悉图纸、技术规范、工艺标准;(2)认真按照技术交底组织施工;进行日常人员工作安排;(3)现场指导操作人员的施工,严格过程控制,全数检查施工结果;(4)控制材料的优化使用;(5)参加施工过程的预检及各项质量检查评定,进行自检、交接检工作;(6)认真填写施工日志,落实成品保护的实施。4、施工准备4.1材料要求(1)所用保
7、温隔热材料应有产品合格证书和性能检测报告,材料的品种、规格、性能等应符合现行国家产品标准和设计要求。(2)FTC材料:每500m为一批,不足500m亦为一批。复检项目为:干表观密度、抗压强度、当量导热系数、线性收缩率。(3)水泥:一般采用32.5矿渣硅酸盐水泥。应有出厂证明或复试单。(4)砂:宜用中砂,并应过5mm径的筛子砂的含泥量不应超过3,不含有机杂质,级配要良好。(5)钢筋:按设计要求采用6钢筋,钢筋使用前应调直。(6)嵌缝材料:采用改性沥青密封材料。(7)防水层材料应有产品合格证和性能检测报告,材料的品种、规格、性能等符合现行国家产品标准和设计要求,并按规定进行见证,现场抽样复试合格。
8、(8)卷材防水层施工时所选用的基层处理剂、接缝胶粘剂、密封材料等配套材料应与铺贴的卷材性能相容。防水卷材的外观质量和物理性能应符合表1、表2的要求。表1 SBS改性沥青防水卷材外观质量项 目质 量 要 求孔洞、缺边、裂口不允许边缘不整齐不超过10mm胎体露白、未浸透不允许撒布材料颗粒度、颜色均匀每卷卷材的接头不超过1处,较短的一段不应小于1000mm,接头处应加长150mm表2 SBS改性沥青防水卷材物理性能项 目性能要求拉力(N/50mm)450延伸率()最大拉力时30耐热度(,2h)SBS卷材90低温柔度SBS卷材18。3mm厚r=15mm;3s弯1800,无裂纹。不透水性压力(MPa)0
9、.3保持时间(min)304.2主要机具4.2.1隔汽层施工:长把刷、滚动刷、扫帚等。4.2.2找坡层施工:应相应的铁锹(平锹)、木刮杠、水平(准)尺、手推车、木拍子等。4.2.3保温层施工:砂浆搅拌机或混凝土搅拌机、手推车、铁锹、铁抹子、水平刮杠、水平尺等。4.2.4找平层施工:根据找平层材料选用:砂浆搅拌机或混凝土搅拌机、手推车、铁锹、铁抹子、水平刮杠、水平尺、密缝沥青反应斧、温度计、摊铺设备等。4.2.5防水层施工:喷灯、剪刀、长把刷、滚动刷、自动热风焊接机、高压吹风机、电动搅拌器、钢卷尺、铁抹子、扫帚、小白线等。4.2.6保护层施工:木刮杠、水平(准)尺、手推车、木拍子等。4.3作业条
10、件4.3.1防水隔汽层施工作业条件(1)防水隔汽层施工前,应认真审核图纸做好技术交底、各道工序应建立自检、交接检和专职人员检查的“三检”制度,并有完善的检查记录。应经监理单位(或建设单位)检查验收。(2)屋面找平层已施工完毕,基层清理完毕。(3)施工所需的材料已按要求的规格、质量、数量准备就绪。4.3.2找坡层施工作业条件(1)找坡层施工前,应认真审核图纸做好技术交底、各道工序应建立自检、交接检和专职人员检查的“三检”制度,并有完善的检查记录。应经监理单位(或建设单位)检查验收。(2)屋面防水隔汽层已施工完毕,基层清理完毕。(3)施工所需的材料已按要求的规格、质量、数量准备就绪。4.3.3保温
11、层施工作业条件(1)保温材料的基层施工完成后,将基层表面清理干净,满足材料作业的温湿度要求,需要涂刷界面剂的基层应涂刷界面剂,经检查验收合格办理相关手续后,方可进行下道工序。(2)基层表面,应干燥、平整、不得有松散、开裂、气鼓等缺陷。4.3.4找平层施工作业条件(1)找平层施工前,屋面结构层或保温层应进行隐蔽工程检查验收合格,并办理手续。(2)各种穿过屋面的预埋管件根部及烟风道、女儿墙等的部位应按设图纸及规范要求做好处理。(3)按照设计规范的坡度弹线、找好规矩,并进行彻底清扫。4.3.5防水层施工作业条件(1)屋面防水层施工前,应认真审核图纸做好技术交底、各道工序应建立自检、交接检和专职人员检
12、查的“三检”制度,并有完善的检查记录。防水层施工前,应经监理单位(或建设单位)检查验收。(2)防水层应由经资质审查后合格的防水专业队伍进行施工。作业人员应持有当地建设行政主管部门颁发的上岗证。(3)铺贴防水层的基层表面,应将尘土、杂物彻底清扫干净;表面残留的灰浆硬块及突出部分应清除干净,不得有空鼓、开裂及起砂、脱皮等缺陷。设备预埋件已安装好。(4)基层必须干燥,含水率要求在9%以内,测试时在基层表面放一块卷材,经35h后如其下表面基本无水珠时即可施工。(5)伸出屋面的管道、设备或预埋件等,应在防水层施工前安设完毕。屋面防水层完工后,不得在其上凿孔打洞或重物冲击。(6)防水层施工严禁在雨天和五级
13、风及其以上时施工。(7)基层坡度应符合设计要求,坡度为2(1)。(8)基层表面应保持干燥,并要平整、牢固,阴阳角转角处应做成圆弧或钝角。干燥程度的简易检验方法,是将1m2卷材平坦地干铺在找平层上,静置34小时后掀开检查,找平层与卷材上未见水印即可铺设。(9)防水所用的卷材、胶粘剂、基层处理剂、二甲苯等,均属易燃物品,存放和操作应远离火源,在通风的室内存放,防止发生意外。(10)施工所需的砂、石等材料已按要求的规格、质量、数量准备就绪。4.3.6保护层施工作业条件(1)屋面保护层施工前,应认真审核图纸做好技术交底、各道工序应建立自检、交接检和专职人员检查的“三检”制度,并有完善的检查记录。防水层
14、施工前,应经监理单位(或建设单位)检查验收。(2)屋面防水层已施工完毕,基层清理完毕。(3)施工所需的材料已按要求的规格、质量、数量准备就绪。5、主要施工方法5.1隔汽层施工5.1.1本工程钢筋混凝土屋面板上面1.2mm厚聚氨酯防水涂料隔汽层。 5.1.2施工工艺流程:基层清理涂刷聚氨酯防水涂料隔汽层找坡层5.1.3施工前,将基层表面的砂土、硬块杂物等清扫干净。施工基层面应坚固、平整、干燥、无尘土,不得有酥松、起砂等现象,低凹破损处须填补抹平。施工顺序应先做节点、附加层,然后再进行大面积涂布,每遍涂刮的方向与前一遍相垂直,重点关健部位可加贴纤维增强材料,和适当增加涂膜厚度。转角及立面的涂层应薄涂多遍,不得有流淌、堆积的现象。均匀涂刷聚氨酯防水涂料,防止漏刷。5.2找坡层施工本工程屋面找坡层采用LC7.5轻集料混凝土砼,找坡层最薄处为20厚找2%坡。5.2.1施工工艺流程:基层清理管根堵孔、固定弹线找坡度撒水湿润打底、找坡铺找平层压实、养护验收5.2.2找坡层施工:(1
