《煤制气项目施工进度调整计划报审表.docx》由会员分享,可在线阅读,更多相关《煤制气项目施工进度调整计划报审表.docx(2页珍藏版)》请在第壹文秘上搜索。

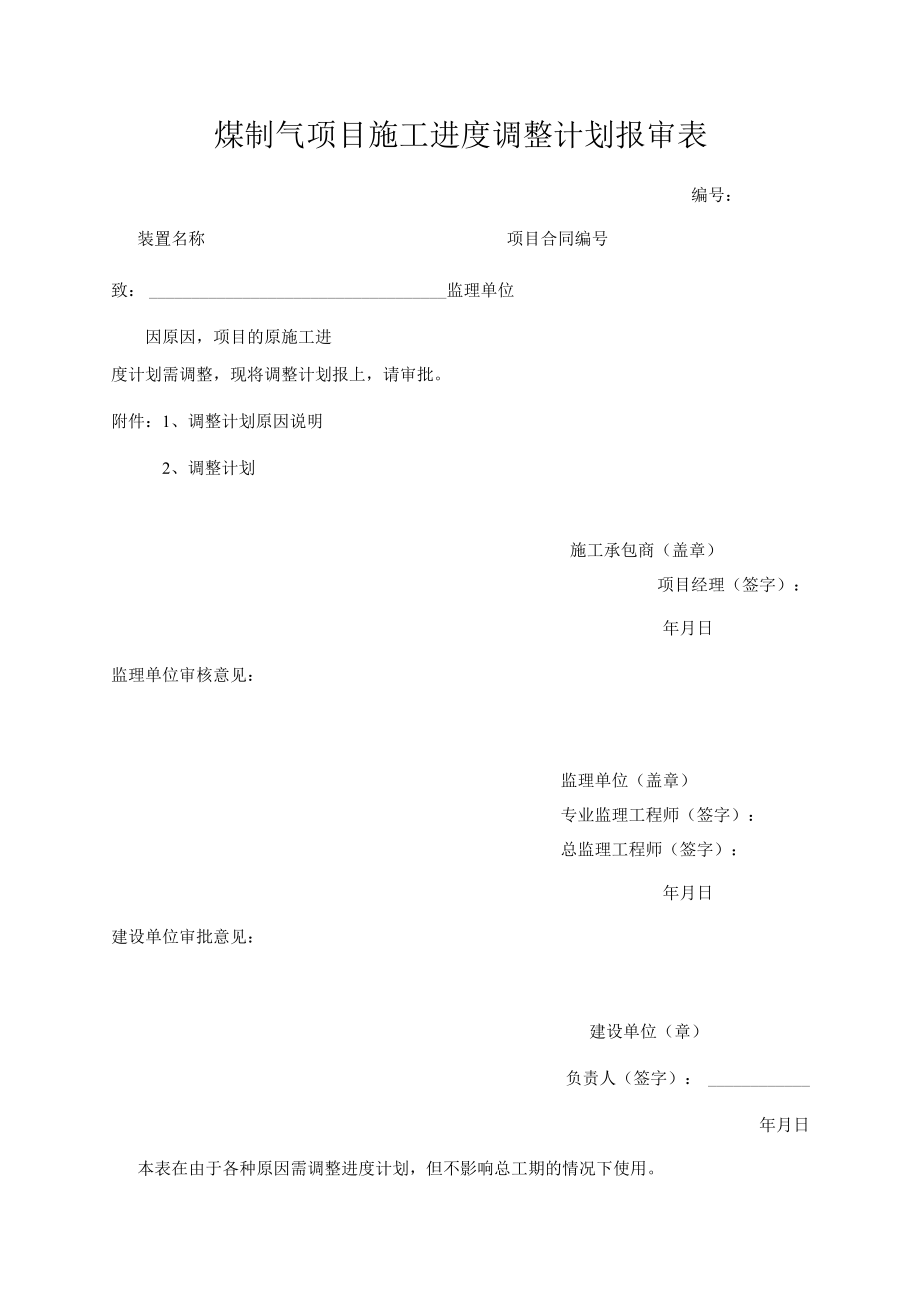

煤制气项目施工进度调整计划报审表编号:装置名称项目合同编号致:监理单位因原因,项目的原施工进度计划需调整,现将调整计划报上,请审批。附件:1、调整计划原因说明2、调整计划施工承包商(盖章)项目经理(签字):年月日监理单位审核意见:监理单位(盖章)专业监理工程师(签字):总监理工程师(签字):年月日建设单位审批意见:建设单位(章)负责人(签字):年月日本表在由于各种原因需调整进度计划,但不影响总工期的情况下使用。本表一式三份,由施工承包商填报,建设单位、监理单位、施工承包商各存一份。
