《华丰融都大体积砼专项施工方案.doc》由会员分享,可在线阅读,更多相关《华丰融都大体积砼专项施工方案.doc(36页珍藏版)》请在第壹文秘上搜索。

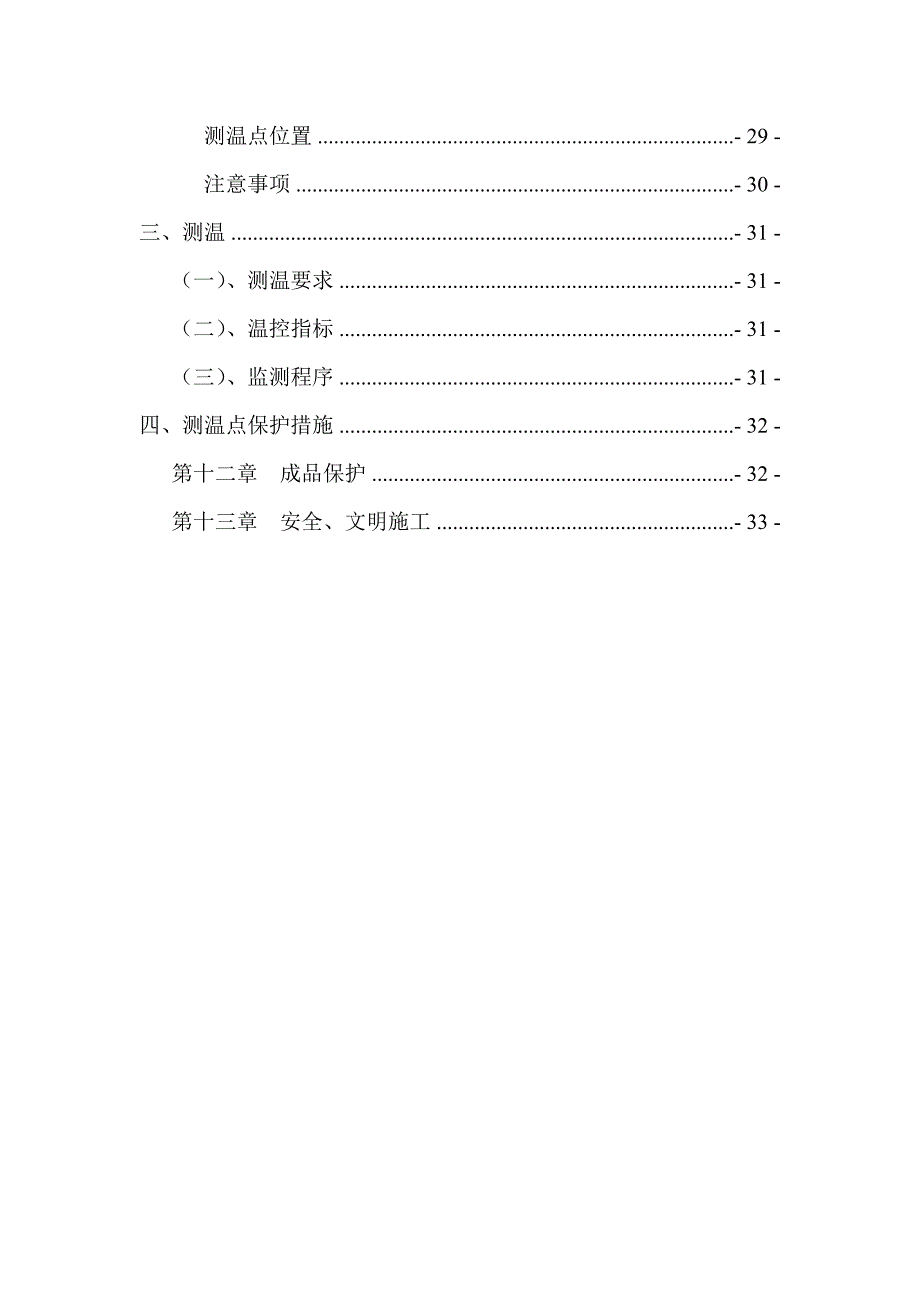

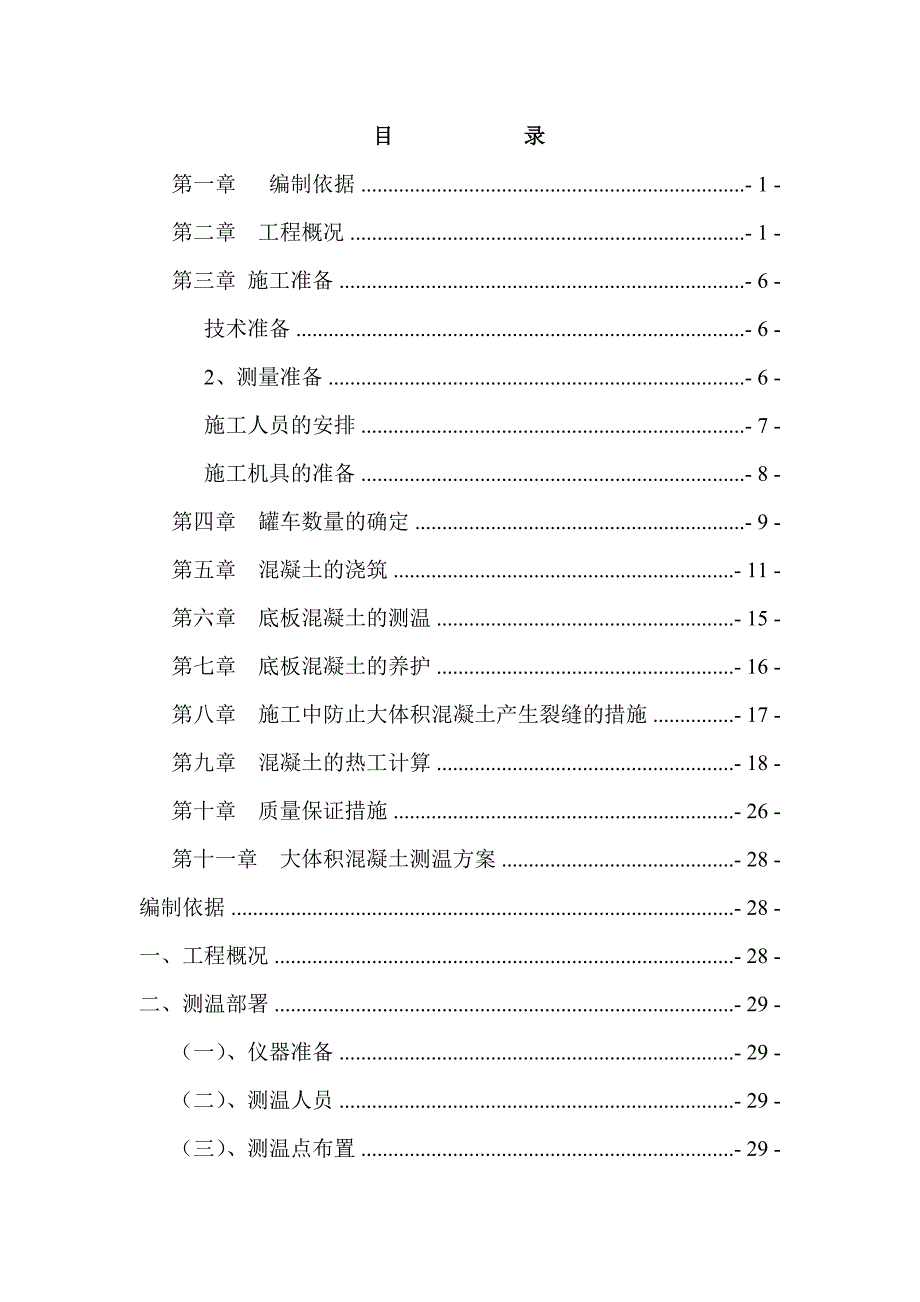

1、 目 录第一章 编制依据- 1 -第二章 工程概况- 1 -第三章 施工准备- 6 -技术准备- 6 -2、测量准备- 6 -施工人员的安排- 7 -施工机具的准备- 8 -第四章 罐车数量的确定- 9 -第五章 混凝土的浇筑- 11 -第六章 底板混凝土的测温- 15 -第七章 底板混凝土的养护- 16 -第八章 施工中防止大体积混凝土产生裂缝的措施- 17 -第九章 混凝土的热工计算- 18 -第十章 质量保证措施- 26 -第十一章 大体积混凝土测温方案- 28 -编制依据- 28 -一、工程概况- 28 -二、测温部署- 29 -(一)、仪器准备- 29 -(二)、测温人员- 29 -

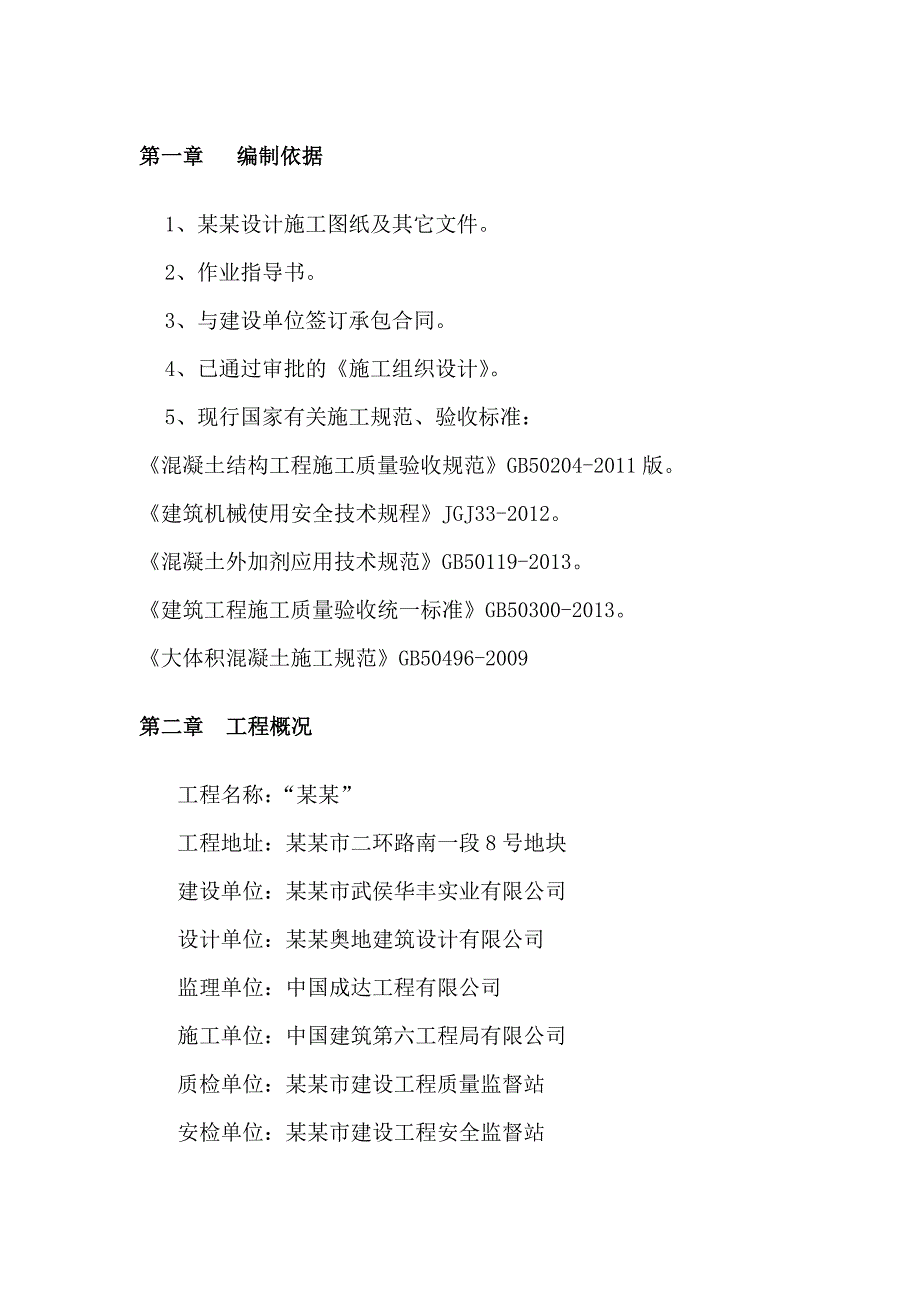

2、(三)、测温点布置- 29 -测温点位置- 29 -注意事项- 30 -三、测温- 31 -(一)、测温要求- 31 -(二)、温控指标- 31 -(三)、监测程序- 31 -四、测温点保护措施- 32 -第十二章 成品保护- 32 -第十三章 安全、文明施工- 33 -第一章 编制依据1、某某设计施工图纸及其它文件。2、作业指导书。3、与建设单位签订承包合同。4、已通过审批的施工组织设计。5、现行国家有关施工规范、验收标准:混凝土结构工程施工质量验收规范GB50204-2011版。建筑机械使用安全技术规程JGJ33-2012。混凝土外加剂应用技术规范GB50119-2013。建筑工程施工质量
3、验收统一标准GB50300-2013。大体积混凝土施工规范GB50496-2009第二章 工程概况工程名称:“某某”工程地址:某某市二环路南一段8号地块建设单位:某某市武侯华丰实业有限公司设计单位:某某奥地建筑设计有限公司监理单位:中国成达工程有限公司施工单位:中国建筑第六工程局有限公司质检单位:某某市建设工程质量监督站安检单位:某某市建设工程安全监督站该工程总建筑面积约45.7万,其中地下室约13万,地上约32,7。地下四层为车库及部分商业用房,地上由18号楼组成1-8号楼地上部分别为框剪、框架筒体结构,0.000以上建筑高度为145.850m,其中包括有住宅楼、写字楼、酒店。地下室为全现浇
4、钢筋混凝土框架结构,地下室结构层高分别为3.900m【-19.850m(筏板、抗浮板结构完成面)-5.450m(结构面板)】、4.000m【-5.450m(结构面板) -1.450m(纯车库顶板)】、5.400m【-5.450m(结构面板) -0.050m(主楼下地下室顶板)】,纯地下室抗浮板下设抗浮锚杆。施工工期:施工工期约为660天,其中基础工程150天;主体工程300天;装修工程210天;室外管网工程100天(包括在装修工程工期内);安全工程随土建进度。工程概况一览表建设单位某某市武侯华丰商业有限公司工程名称某某设计单位某某奥地建筑设计有限公司监理单位中国成达工程有限公司工程工期660天
5、施工单位中国建设第六工程局有限公司工程地址某某市二环路南一段质检单位某某市质量监督站安检单位某某市安监站工程质量达到国家现行验收合格标准。安全标准达到某某市标化工程建设规模建筑面积:约45.7万平方米工程特征结构类型超高层现浇钢筋混凝土异形柱结构高层框剪结构-地下室框架结构。抗震等级三级(1-8号主楼)抗震设防烈度七度抗震类别X类(地下室) 大体积砼概况:1-8楼基础为900mm-3.0m厚的筏板,筏板砼总量约为10万M3,混凝土强度等级为C35,抗渗等级P10。采用商品砼,坍落度为162cm,每立方砼掺7%LX-P2微膨胀剂及0.9kg聚丙烯纤维。混凝土由某某XXX商品混凝土有限公司提供。墙
6、体水平施工缝设在底板以上500mm处。施工缝采用平缝,在墙厚的1/2处设置3mm厚300mm宽钢板止水带。各楼号底板砼大概方量:楼号12345678砼方量m3 1、混凝土的等级和要求本工程底板大体积混凝土等级和要求为:C35、抗渗P10。塌落度为16020mm,初凝时间12h,终凝24h。2、搅拌站选择通过我公司多次与搅拌站的合作,以及对附近商品混凝土搅拌站的考察;决定本工程选用某某XXX商品混凝土有限公司为混凝土的供应商,在施工前由某某XXX商品混凝土公司实验室对此标号混凝土进行配合比试配,选择一种比较优化的配合比。3、混凝土配合比要求由于本工程塔楼基础筏板的厚度1号楼为:1、2号楼为:25
7、00mm,筒体部位3000mm;3、4h号楼为:2000mm;5、6号楼为:2200mm;7、8号楼为:2500mm,筒体部位3000mm。其它地下室筏板除图纸标注外为900mm。因此底板混凝土施工时,按大体积防水混凝土考虑。设计基础筏板混凝土为C35、抗渗等级为P10,以控制混凝土裂缝为首要考虑因素,保证大体积混凝土施工质量。针对引起混凝土裂缝的因素,在混凝土配合比设计时,采取以下措施解决:加入粉煤灰、矿粉掺合料,可降低混凝土中的碱含量,消除大体积混凝土由于碱集料反应产生的裂缝;另一方面,粉煤灰可以改善混凝土的和易性,保证混凝土的泵送浇筑。同时,掺加一定量的粉煤灰、矿粉减少了水泥用量,以此降
8、低了水泥的水化热,达到降低混凝土内外温差抑制混凝土产生温度裂缝的目的。根据设计要求在每立方米混凝土中,掺加7%LX-P2微膨胀剂及0.9kg聚丙烯纤维,膨胀效能较高,可有效地补偿混凝土硬化过程中产生的收缩,并可起到推迟水化热高峰和收缩起始时间,从而削弱混凝土的温差收缩。商品混凝土配合比由搅拌站根据所选用的水泥品种,砂石级配、含泥量,掺和料和外加剂等进行多次混凝土试配,最后得出优化配合。C35、P6混凝土的试配配合比表材料名称水 泥掺 和 料砂子石子水外加剂材料产地亚东博磊郫县新津LX-P2规 格42.5R粉煤灰、 矿粉中 砂碎石防水剂用量(kg/m3)3516273310561958.261:
9、0.18:2.09:3.01:0.54:0.0244、混凝土材料要求水泥:亚东普通硅酸盐42.5R水泥。 砂:宜选用质地坚硬、级配良好的中砂,细度模数2.81,含泥量不应超过2.5%,密度为2610kg/m3,产地:某某市周边。碎石:粒径526.5mm,应选用质地坚硬、级配良好的石材,针片状含量不宜超过10%,且不得混入风化颗粒,含泥量不应超过1%。产地:新津。粉煤灰:混凝土掺加粉煤灰,密度为2150kg/m3,需水量比98.2,其掺量依据试配进行合理选择。外加剂:LX-P2微膨胀剂拌合水:饮用水标准。5、混凝土掺合料和外加剂混凝土掺合料和外加剂等均选用绿色环保型产品;且无污染、无毒害、无氨类
10、等,并经权威检测机构已检测合格的产品,对于外加剂的质量及应用符合设计总说明中的表一;如下:表一:结构混凝土耐久性的基本要求环境类别最大水灰比最小水泥用量(kg/ m3)最大绿离子含量最大碱含量(kg/ m3)一0.652251.0无限制二a0.602500.33.0第三章 施工准备1、技术准备浇筑混凝土前,预先与商品混凝土搅拌站办理商品混凝土委托及申请,委托单的内容包括:混凝土强度等级、混凝土的特殊要求、使用部位、方量、坍落度、初凝、终凝时间、掺加掺合料和浇筑时间等等。提前要求商品混凝土搅拌站把试配结果报送到项目技术部,由总工程师审核,报监理审查认可。混凝土掺合料和外加剂等的性能或种类,必须经
11、权威检测机构检测合格,并报监理认可后方准使用。2、测量准备2.1、测量仪器的准备测量仪器:电子经纬仪1台,水准仪1台,50m长钢卷尺1把,5米标尺1把等。以上设备应预先进行检验,计量合格,以确保测量用具的精度。2.2、标高的测设依据现场引入的水准点用水准仪和标尺将底板标高引测至基坑边或塔吊上,用红三角标识,标出相对标高。基础底板施工的标高控制点引至基坑内侧护坡混凝土表面,以便于引测。2.3、轴线的投测底板施工的轴线在底板钢筋绑扎前,投测在防水保护层上,主要轴线及墙柱定位边线弹出黑墨线,并用红油漆涂标。投测的纵、横线各不少于2条,经角度、距离校核无误放出其它轴线和墙柱外边线、集水坑线等。墙柱钢筋
12、插入前,应将其边线用红油漆标于底板上层钢筋上,以保证其位置正确。3、施工人员的安排在施工前,一切参与施工的人员必须作好充分准备。尤其是:在施工前责任工程师必须对人员准备及任务的划分进行详细的、有针对性的交底。项目经理部对底板大体积混凝土浇筑、养护等各项工作做出总部署,配备两套人员,管理、监督控制混凝土的施工过程、施工顺序、底板混凝土的施工质量。浇筑底板混凝土时,施工管理人员初步安排如下表序号管理人员职位值班时间(白班)值班时间(夜班)1施工总指挥 陈茂权2现场协调代勇谭军3质量负责袁定乾曹勇4质检员唐异磊周锡材5试验员林超6测温记录唐异磊周锡材7标高、轴线测量喻开林 李正8现场临电陈洪安蒋思太
13、 9、安全负责人程运财张建权10、混凝土公司现场调度2人2人底板混凝土浇筑时,劳动力人员初步计划如下表工种木工钢筋工混凝土工普工瓦工架子工人数24104488工种电焊工电工机修工信号工文明工后勤人数422 6424、施工机具的准备在施工前,一切施工的机具必须作好充分准备。需增加一台发电机,功率能满足现场机具使用。底板混凝土浇筑前,拟准备的机具有:尖锹、平锹、铁耙、混凝土吊斗、插入式振捣棒、木抹子、铝合金长刮杠、塔吊等等。所有机具均应在浇筑混凝土前进行检查,同时配备专职技工,随时检修。在混凝土浇筑期间,要保证水、电、照明不中断。为了防备临时停水,停电,事先应在现场准备一定数量的人工拌和捣固用工具
14、,以防出现意外施工缝。施工照明准备工作,现场两台塔吊上,各布置两盏镝灯,支护坑边北侧和东侧各布置一盏镝灯,另准备八盏移动碘钨灯来保证现场夜间施工的照明。底板的混凝土浇筑,主要采用泵送,拟配备四台地泵,四台地泵均布置在基坑周边塔楼旁。主要施工机具配置详见下表设备名称塔吊地泵水泵振动棒砼罐车温度计数量84台4台12个15台6支设备名称抗渗砼试模抗压试模塌落筒电焊机数量6组8组2台8台第四章 罐车数量的确定(1)、混凝土泵的平均泵送量Q的计算Q:每台混凝土泵的实际平均输出量(m3/h)Qmax:每台混凝土泵的最大输出量(m3/h):配管条件系数,取0.7-0.8:作业效率:可取0.6-0.7本工程采用的混凝土泵的输送能力为固定泵60 m3/h=0.75 =0.65Q600.750.6529.25 m3/h(2)、混凝土浇
